Franz-Nißl-Straße: MÜNCHENSTIFT – Neuigkeiten im Dezember 2023 / Januar 2024
Neubau eines eines Seniorenwohn- und Pflegeheims in München-Allach.
Die MÜNCHENSTIFT GmbH plant zur Erweiterung der Kapazitäten und Anpassung des Angebotes an den prognostizierten Bedarf den Neubau eines Pflegeheims in München. Am Oertelplatz entsteht in Allach ein modernes Zuhause für Senior*innen mit innovativer Pflege und Betreuung.
Der Neubau an der Franz-Nißl-Straße wird nach seiner Fertigstellung im Jahr 2025 der jüngste Neuzugang bei der MÜNCHENSTIFT sein. In unmittelbarer Nähe des Allacher Stadtteilzentrums Oertelplatz wird der Neubau des Seniorenwohn- und Pflegeheimes im Herzen von Allach-Untermenzing entstehen. Das Haus ist als Quartiershaus konzipiert – was bedeutet, dass sich das Haus ins Viertel öffnen, aber das Leben des Stadtviertels auch im Haus stattfinden soll.
In den letzten Tagen und Wochen hat sich schon einiges getan auf der Baustelle – hier ein kurzer Überblick:
Was wurde zuletzt gemacht & fertiggestellt?

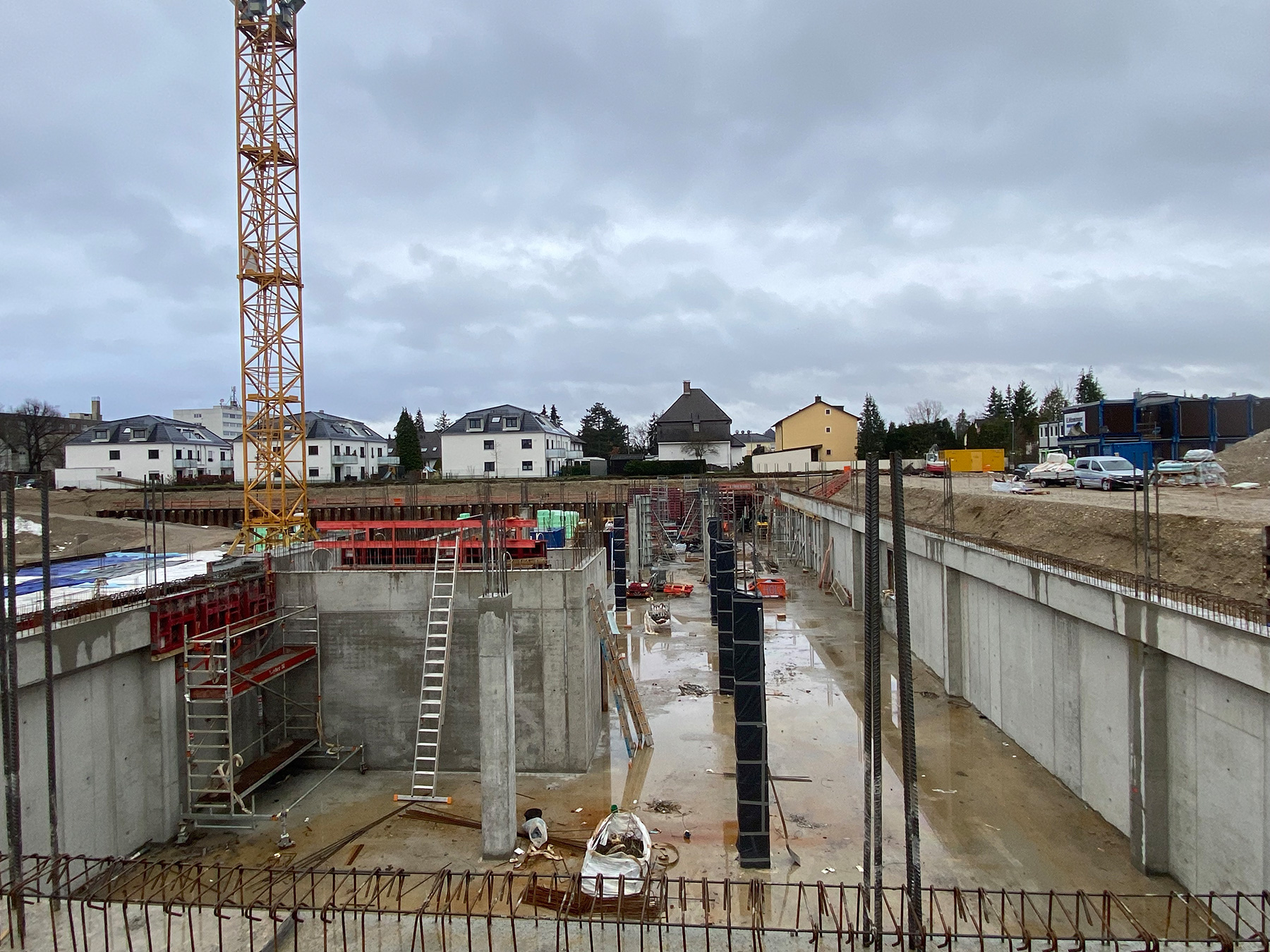

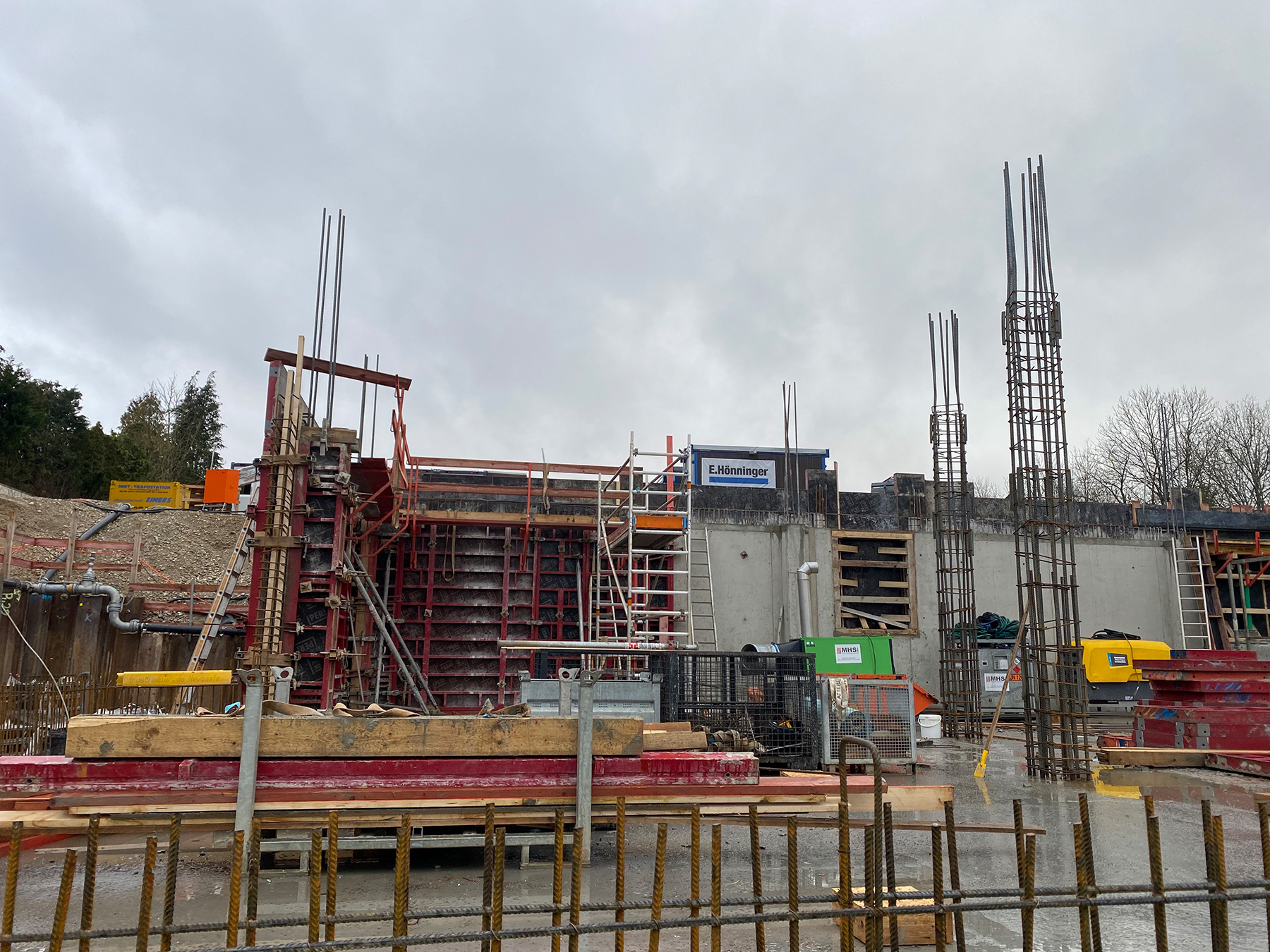

- Im Bauteil West wurde im UG das Treppenhaus und die Sichtbetonwände fertiggestellt.

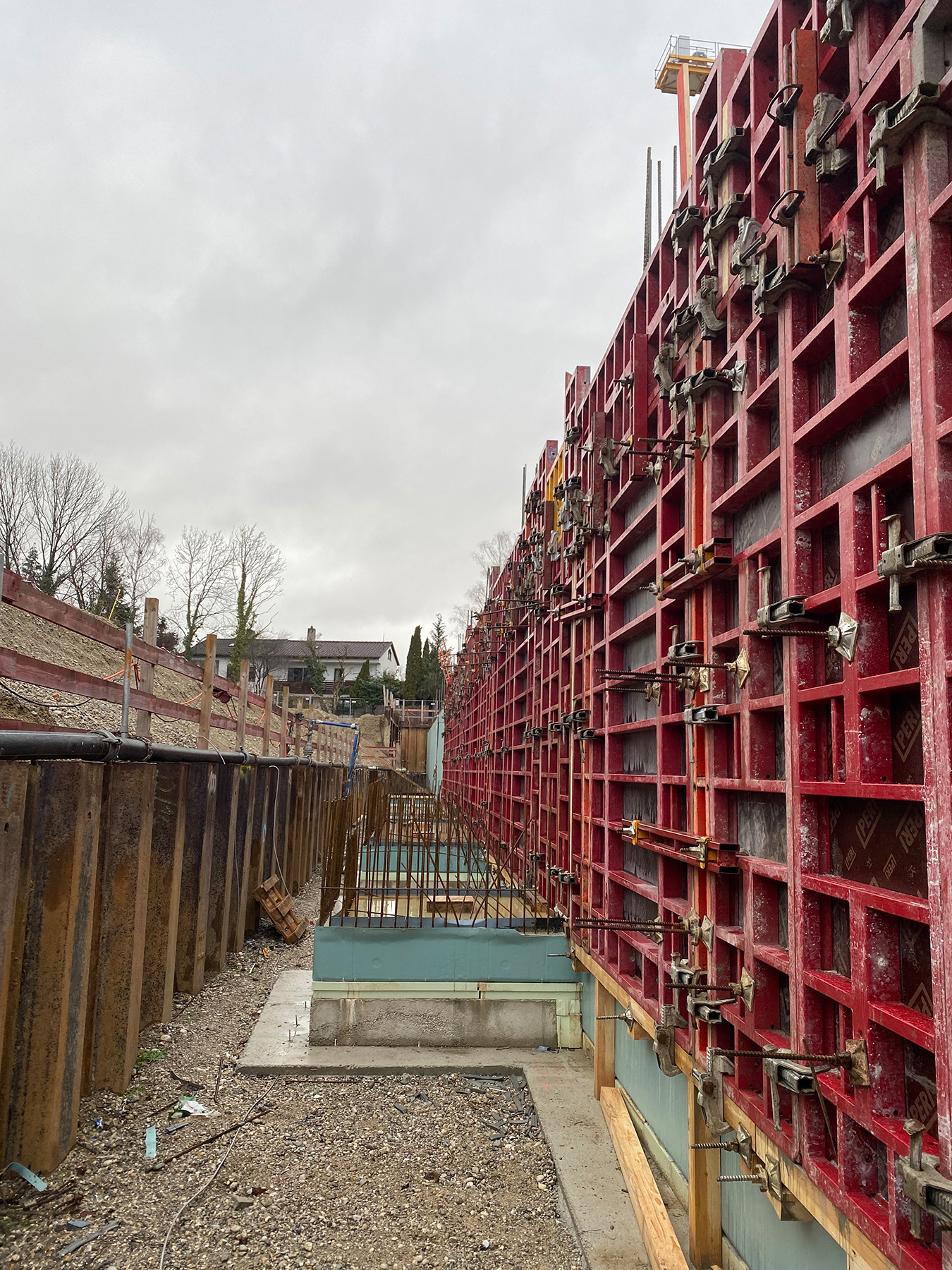

- Im Bauteil West wurden UG die Außenwände fertiggestellt.

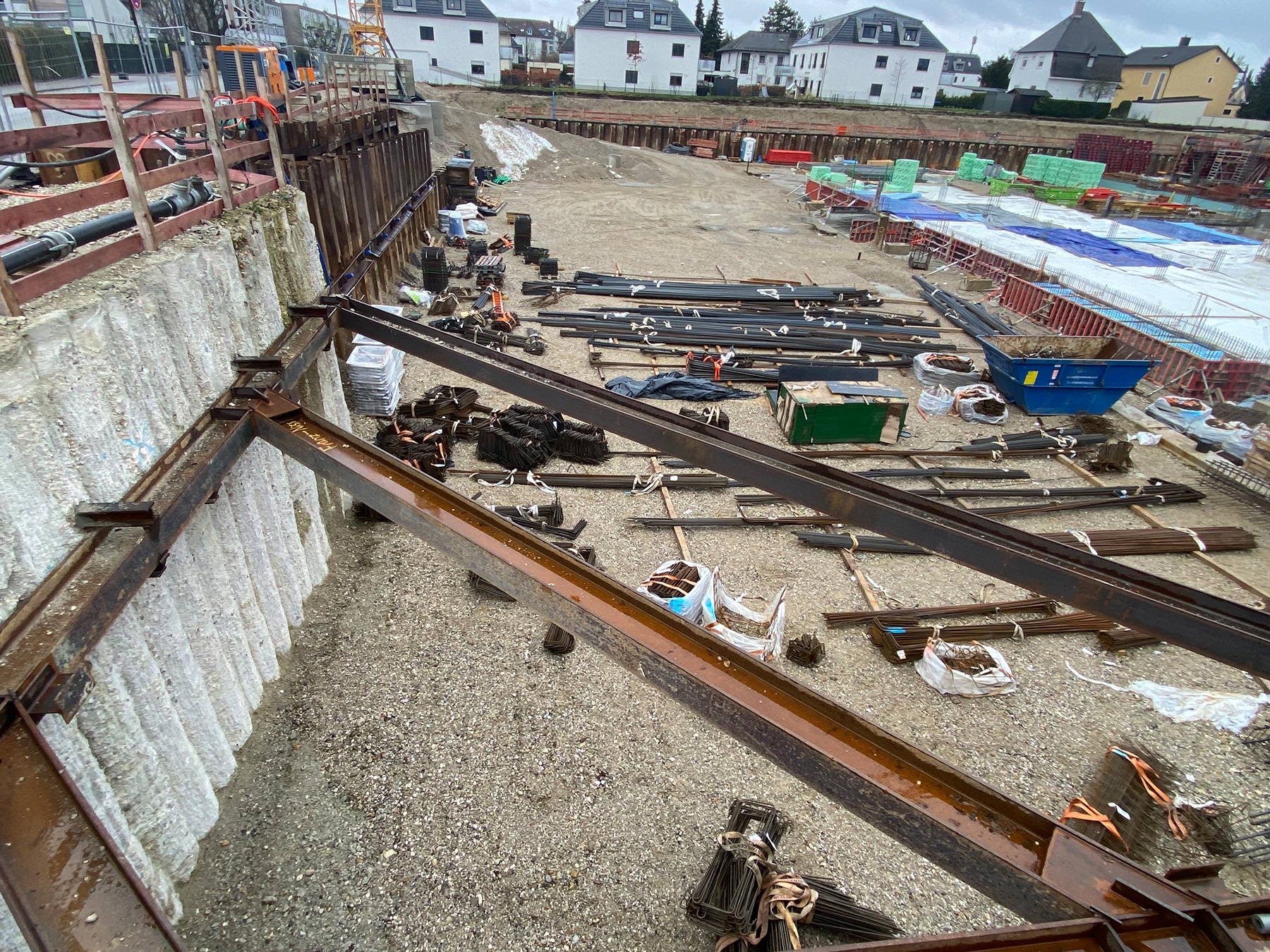

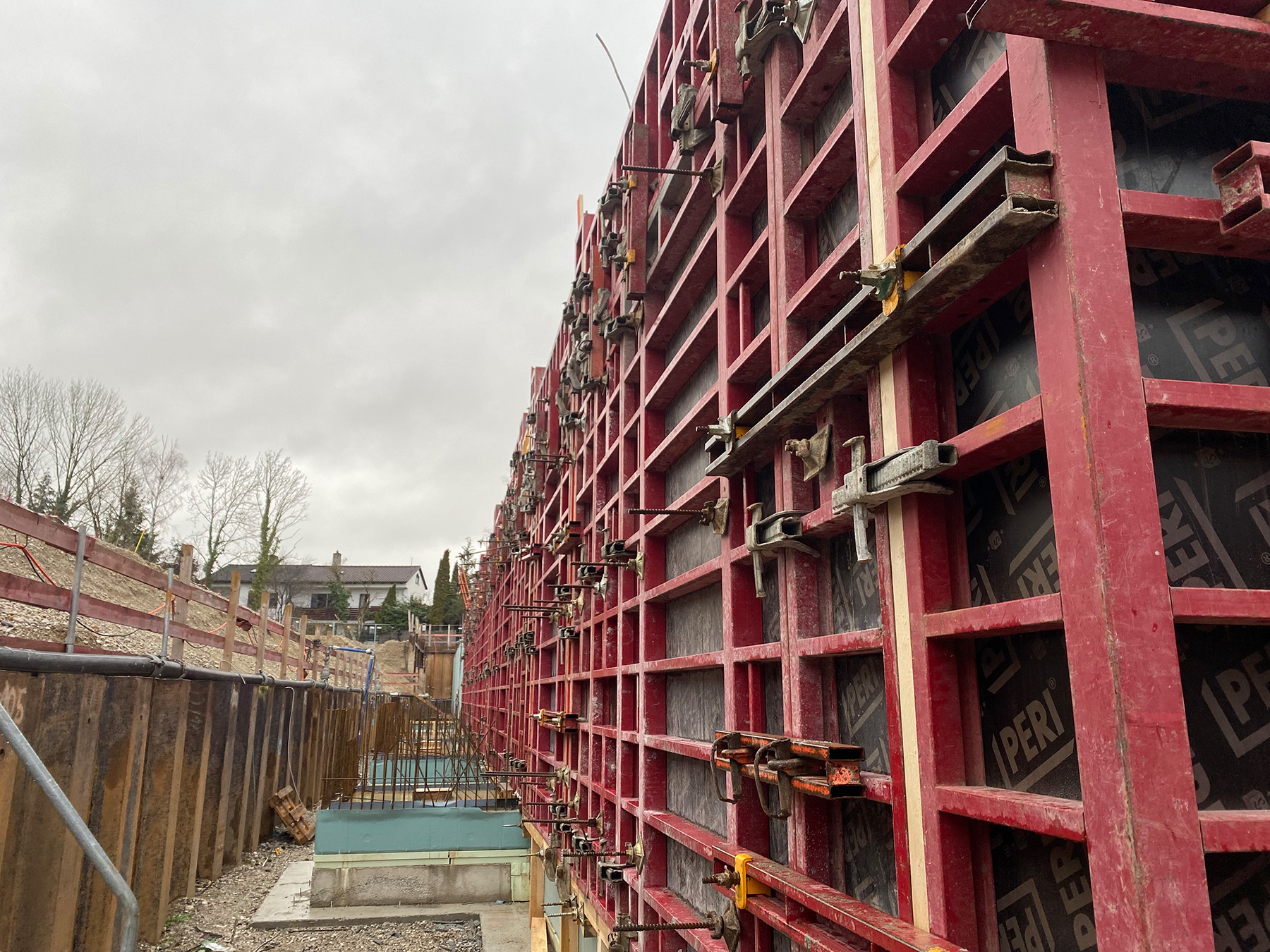

- Parallel wurde die Deckenschalung für das UG angeliefert.
- Im Bauteil Ost wurde der erste Abschnitt der Bodenplatte mit 720 m3 Beton betoniert.
Was passiert aktuell?
- langsames Anlaufen nach der Weihnachtspause – vor allem aufgrund des Wetters.
Was ist die nächsten Wochen geplant?
- Im UG werden die Wände im Verbindungsbau zwischen Bauteil West und Ost betoniert.
- Im Bauteil Ost steht die Betonage des Tiefteils der Bodenplatte an.
- Im Anschluss daran wird der restliche Teil betoniert.
- Der Vorbau (direkt an der Straße) steht an – das hat zur Folge, dass kein Lastverkehr mehr in die Baugrube kommt – und das wird logistisch sehr aufwändig.

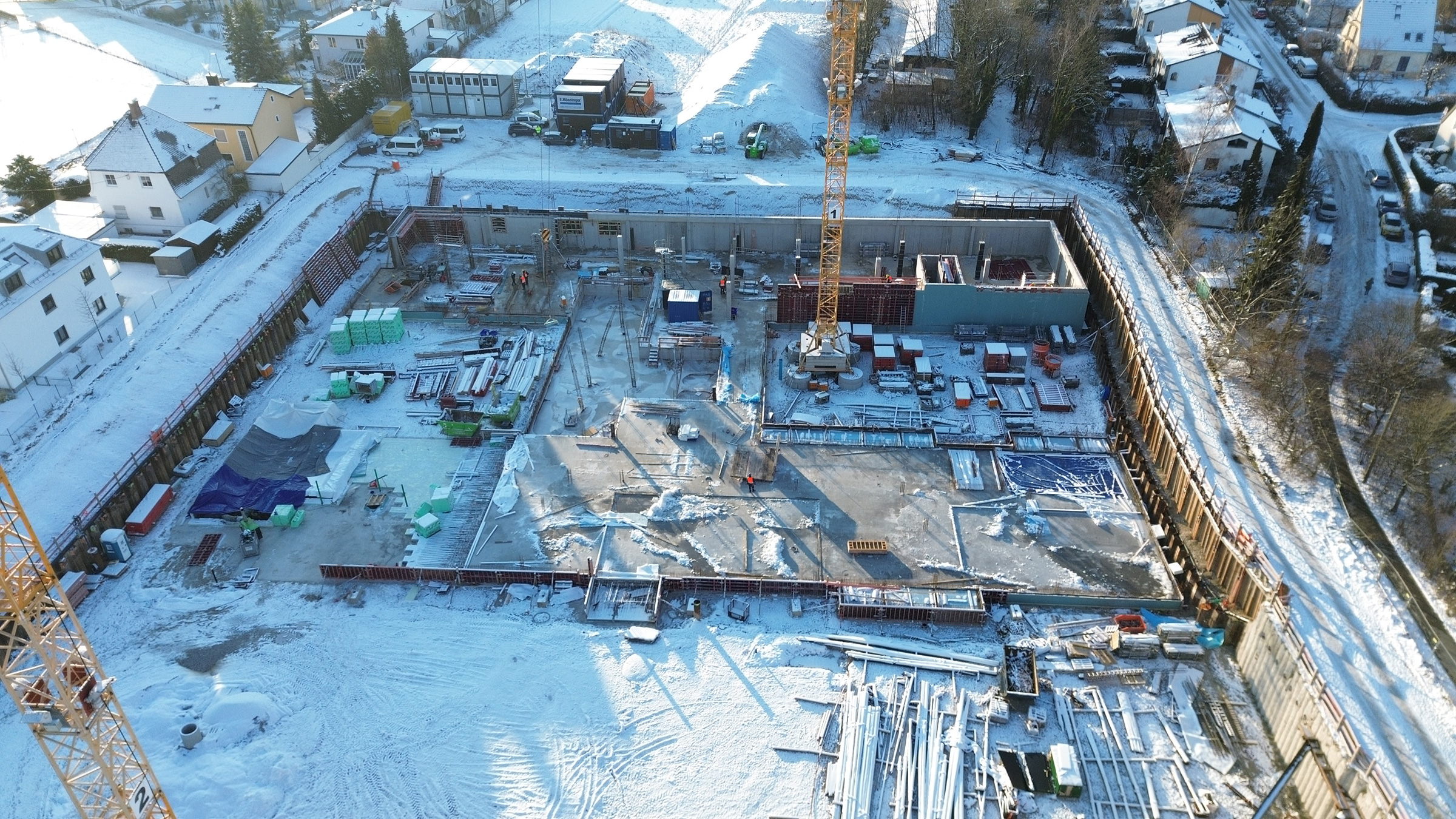

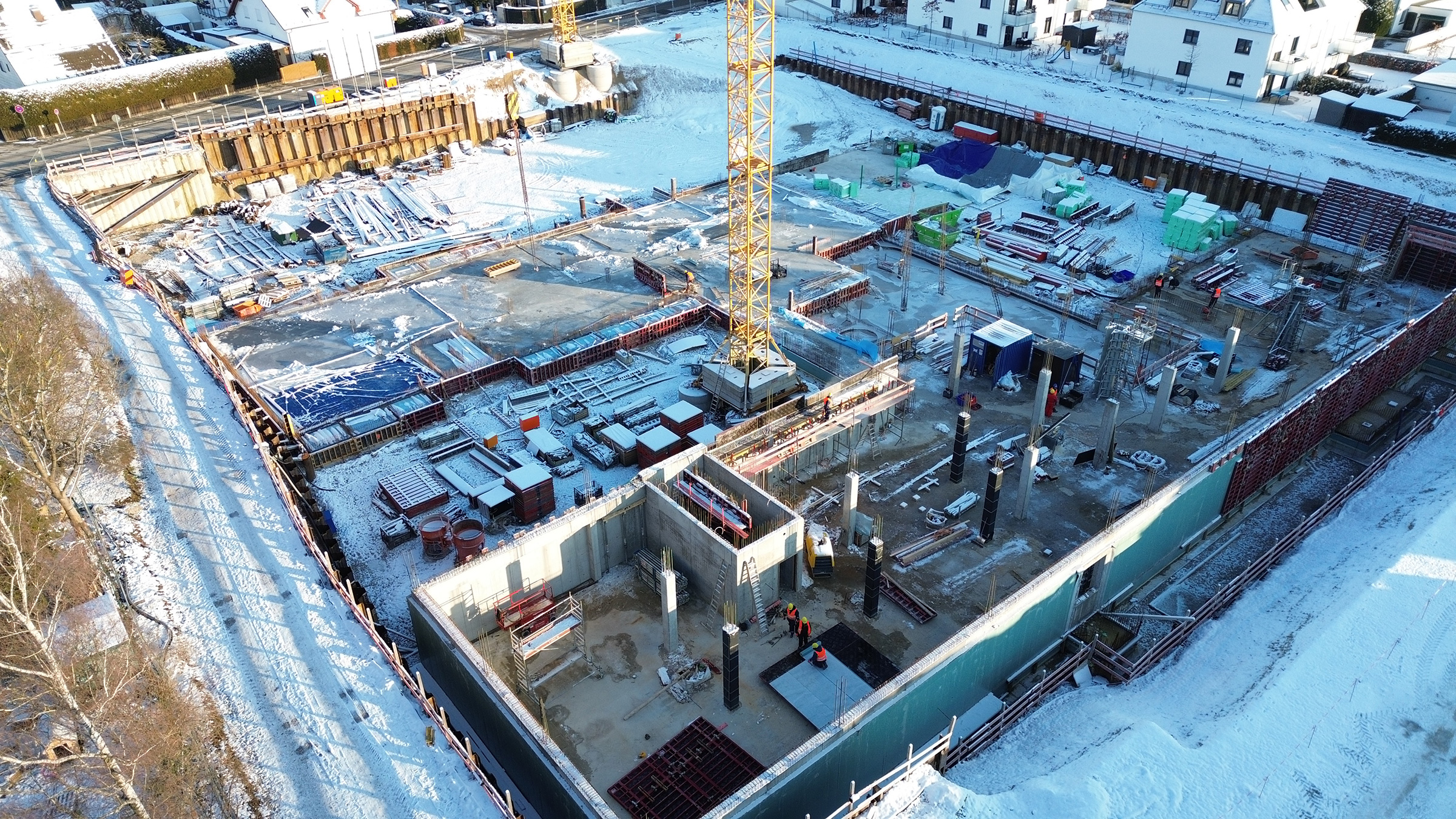

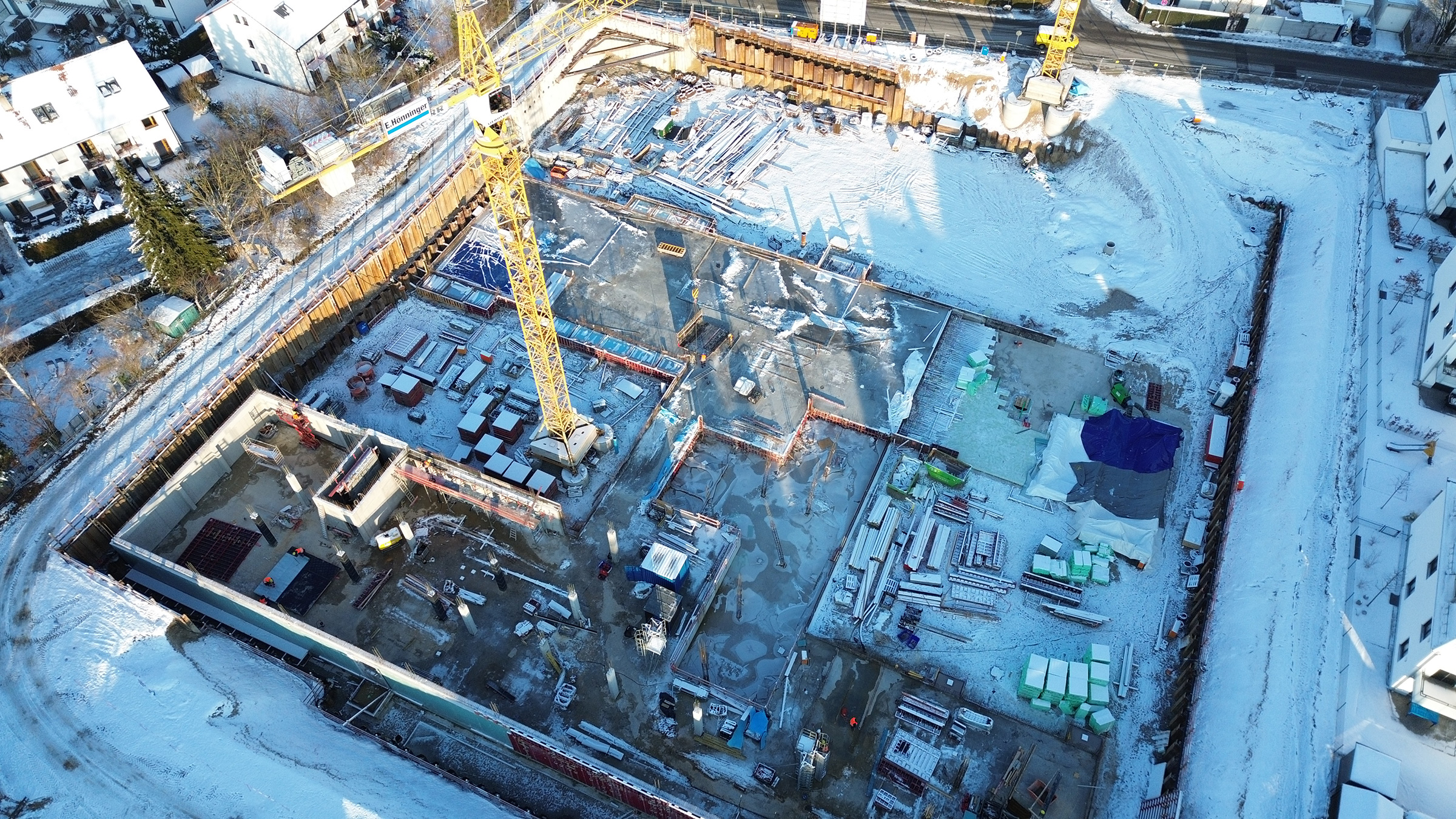

Die meisten Bilder wurden vor dem Wintereinbruch gemacht.
Dementsprechend „unwinterlich“ sieht es auf den Bildern aus.

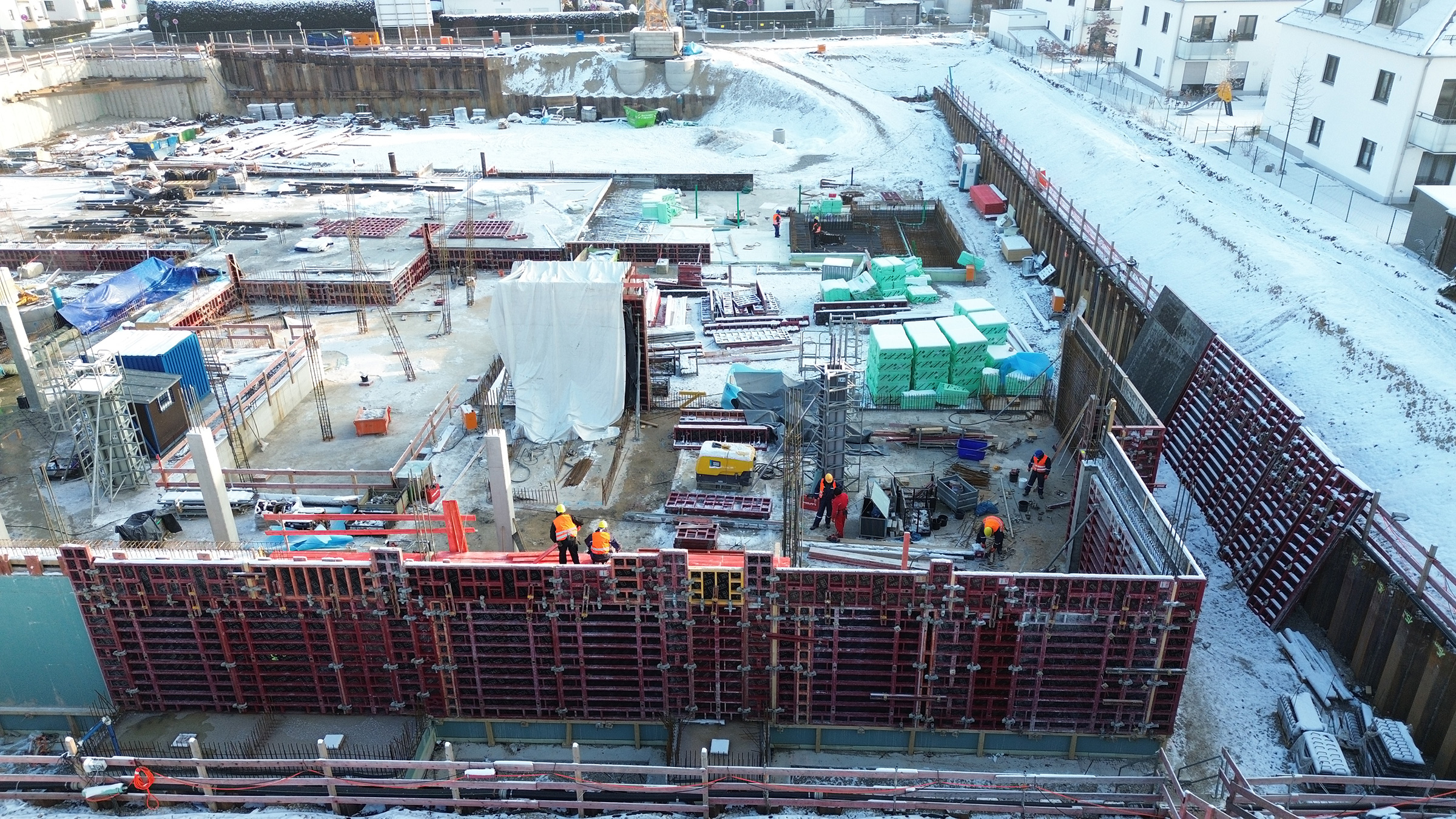

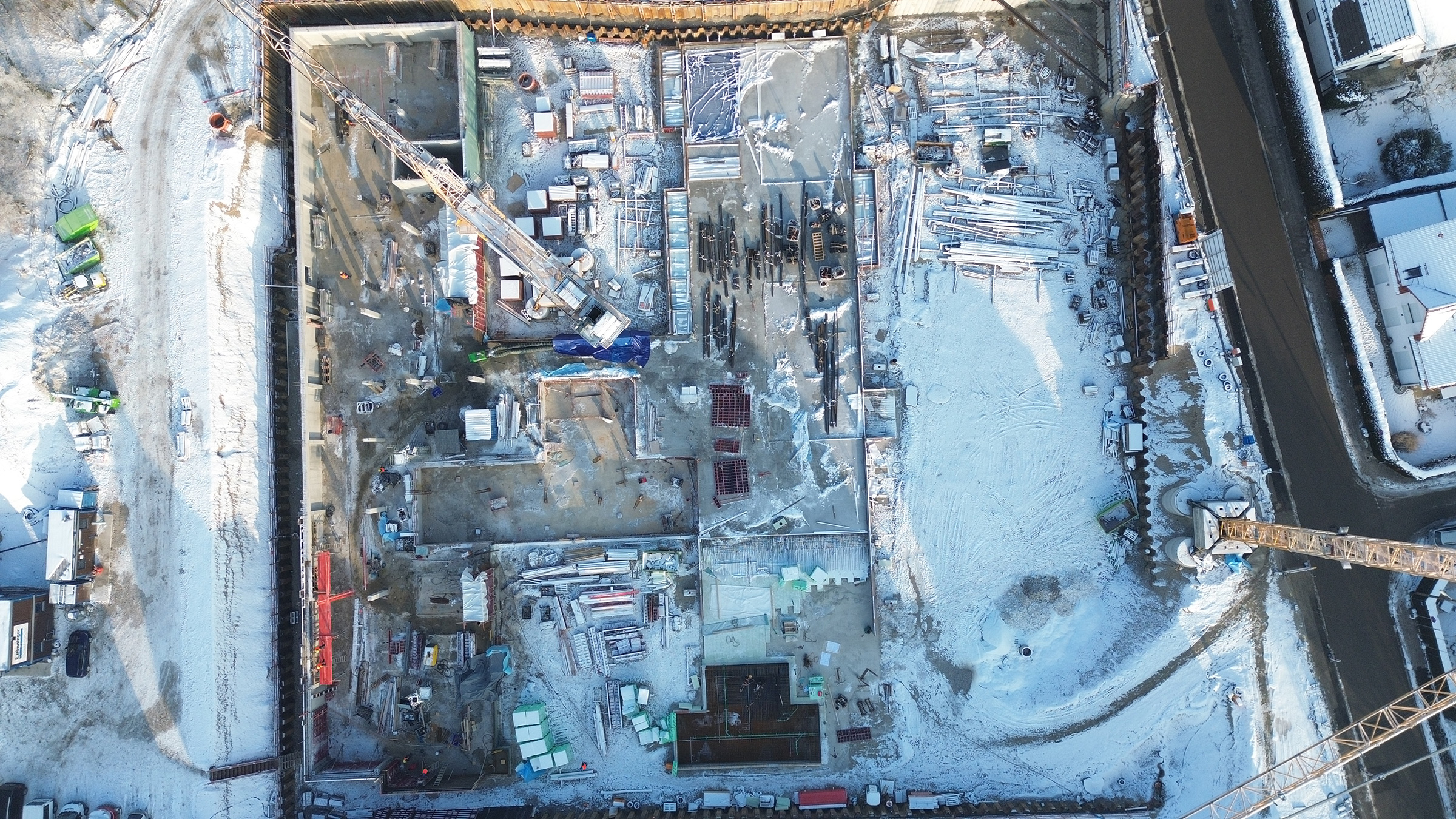

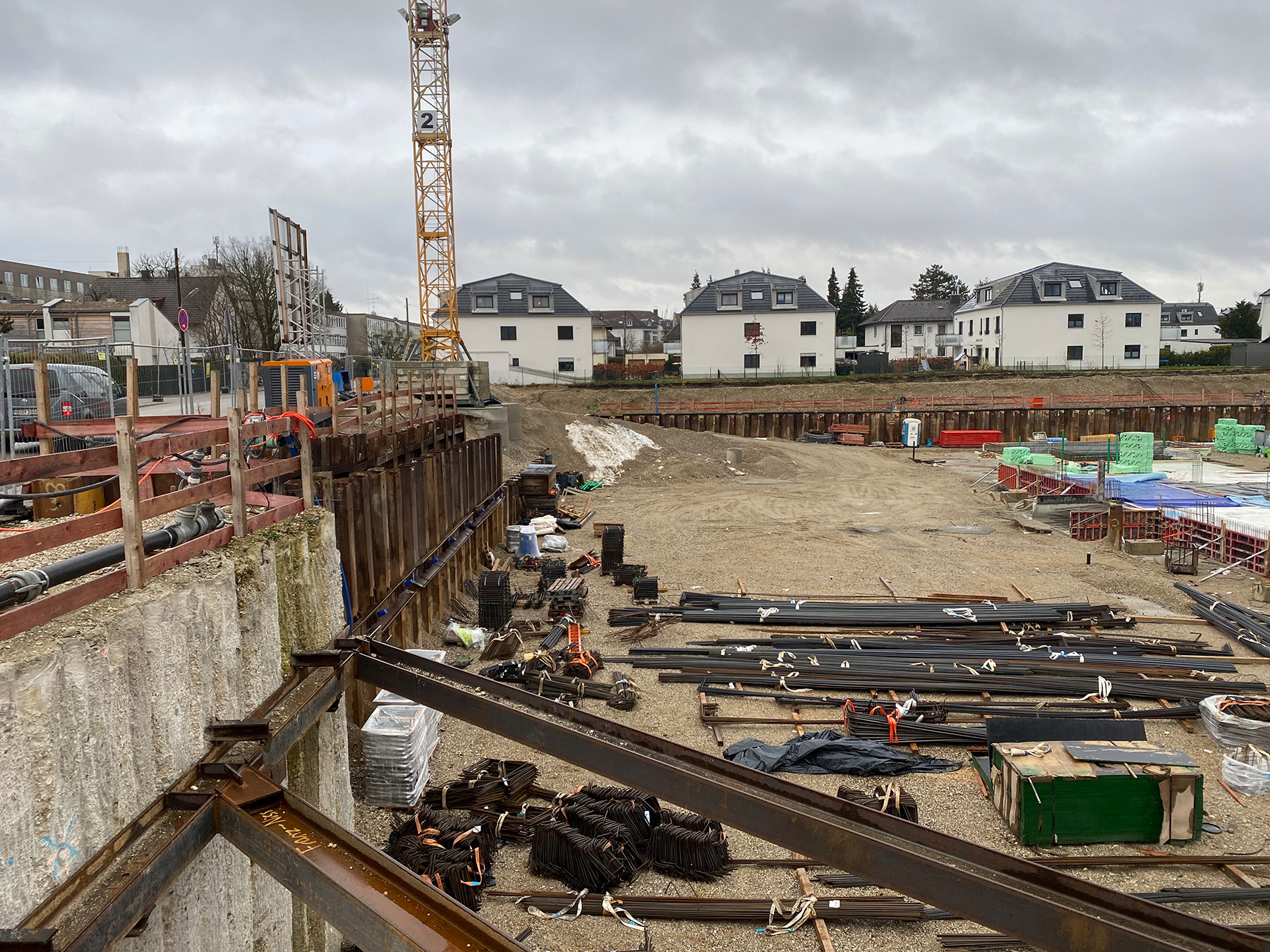

Die Baustelle ist letzte Woche angelaufen, zunächst allerdings im Wintermodus.
Wie jeder von uns mitbekommen hat, war es sehr kalt mit sehr viel Eis auf der Baustelle.
Das Wieder-Anlaufen im neuen Jahr war zusätzlichem Aufwand verbinden, um den Betrieb langsam anlaufen lassen zu können.

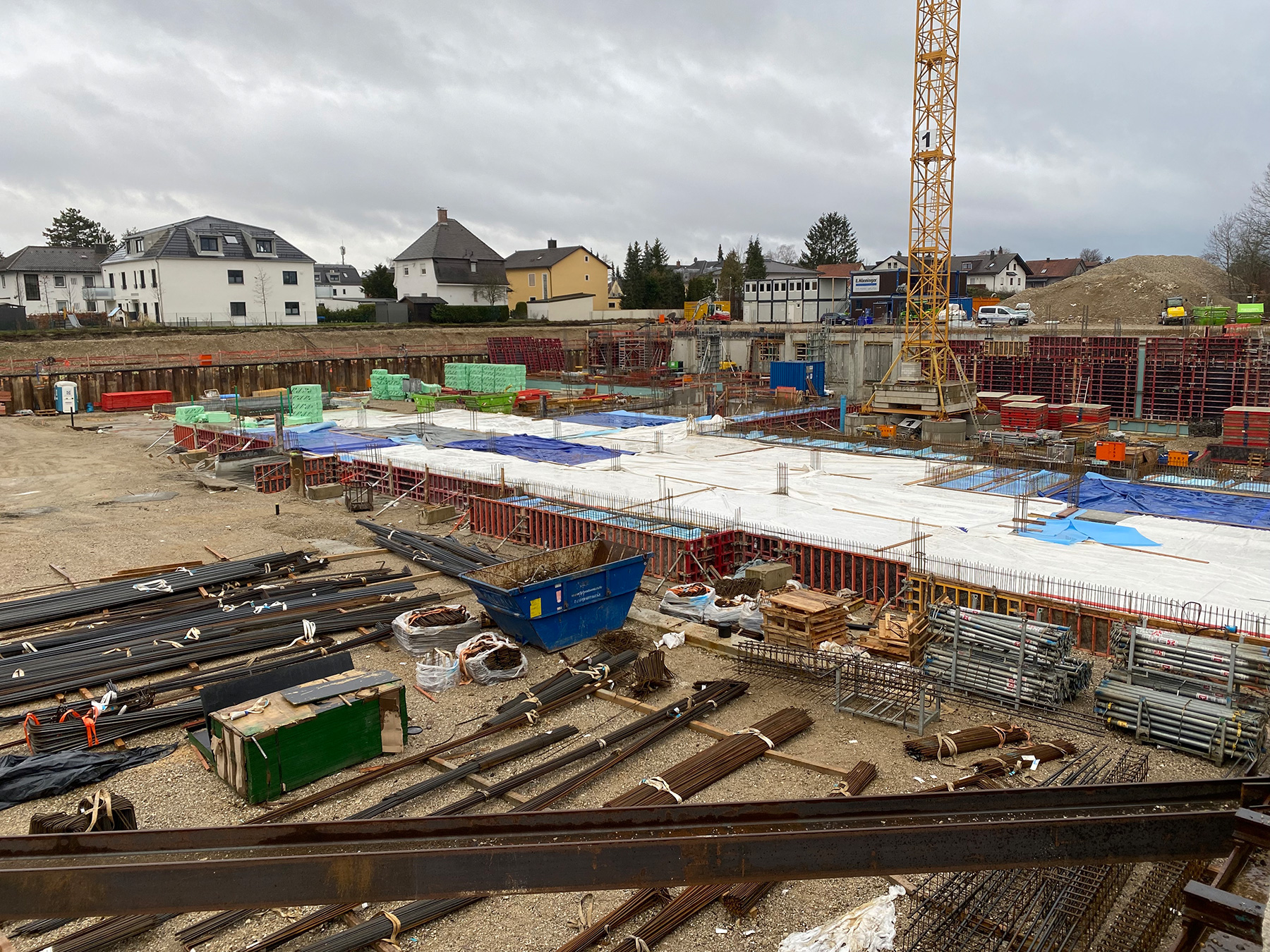

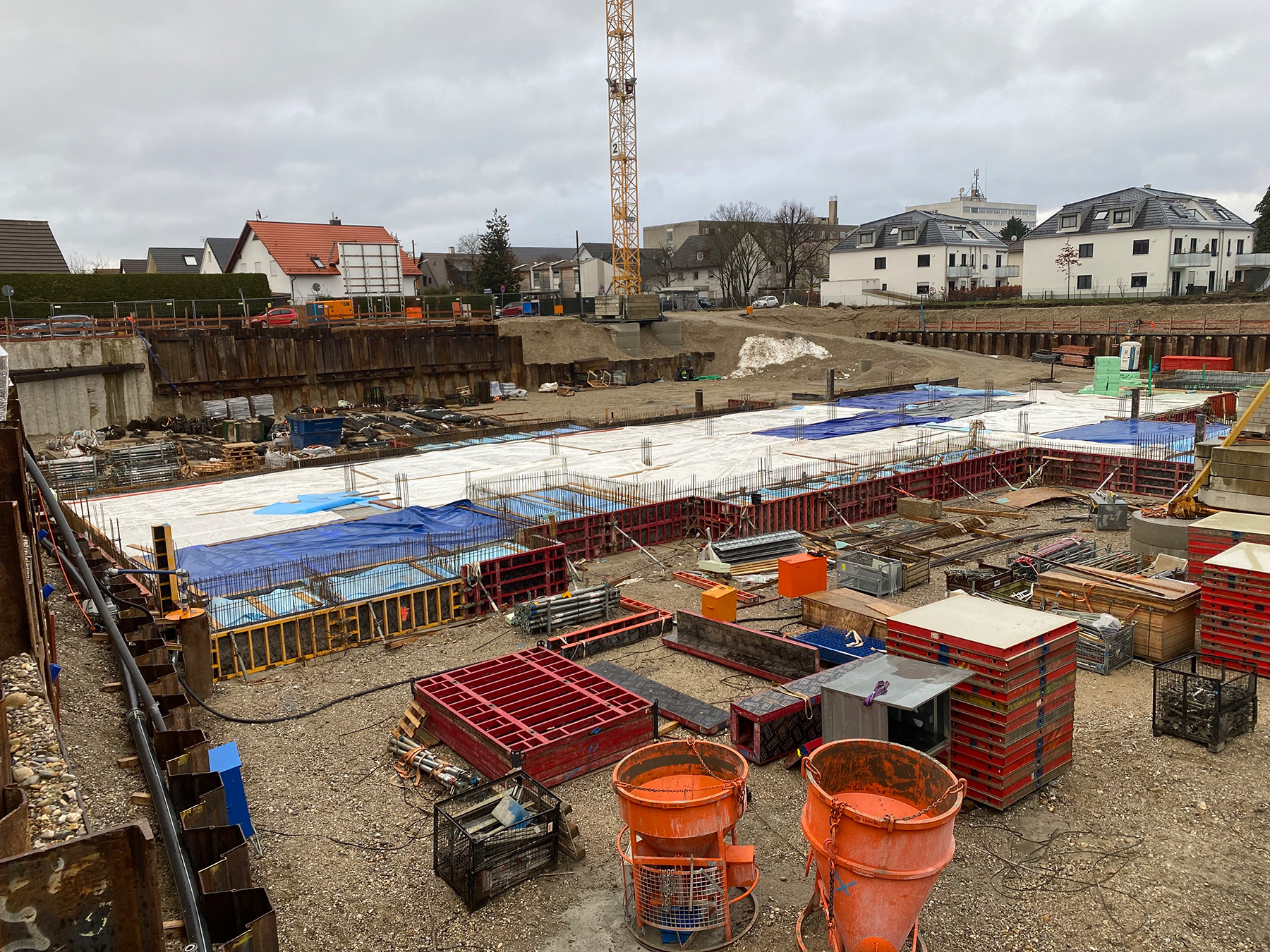

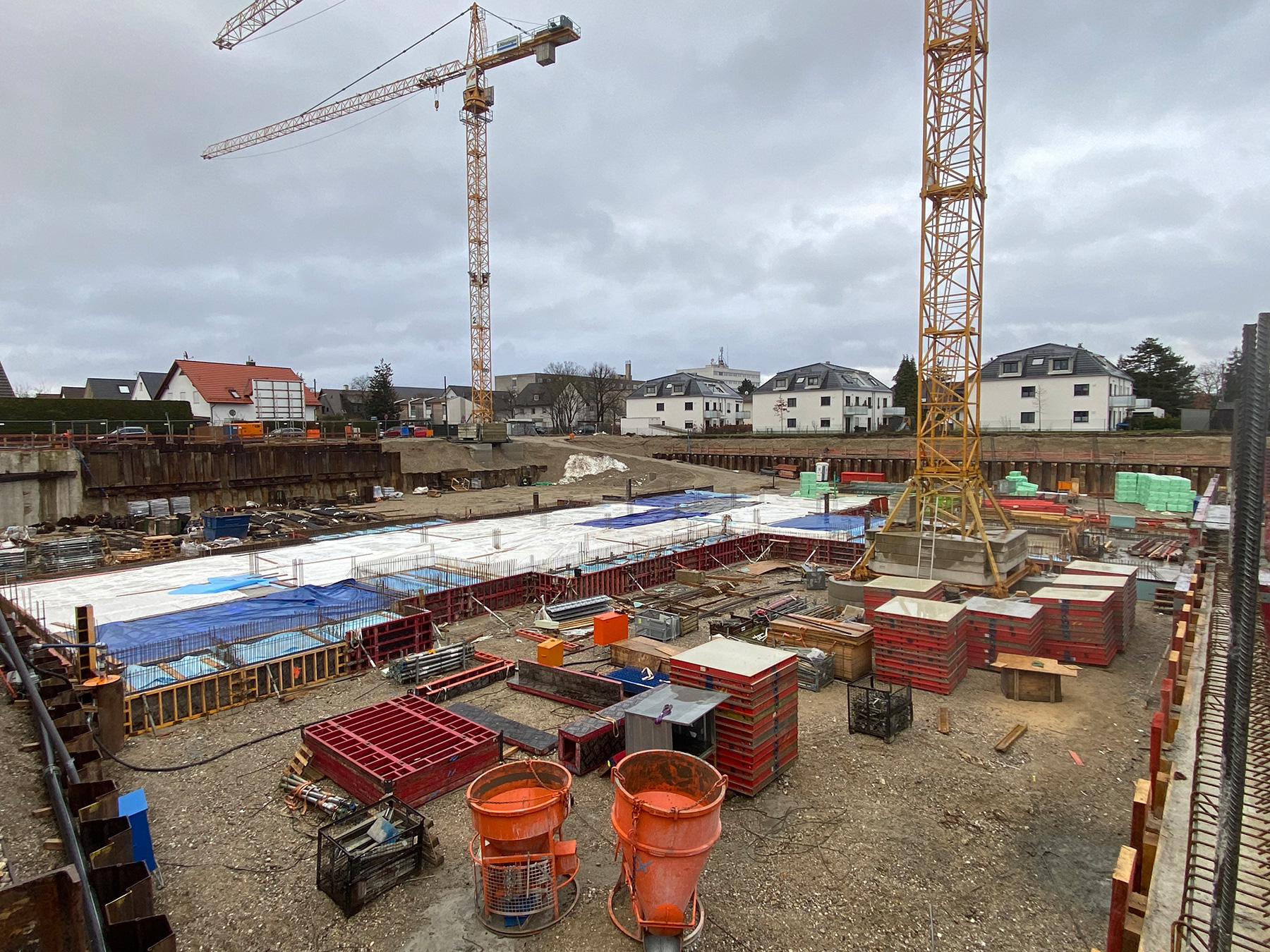

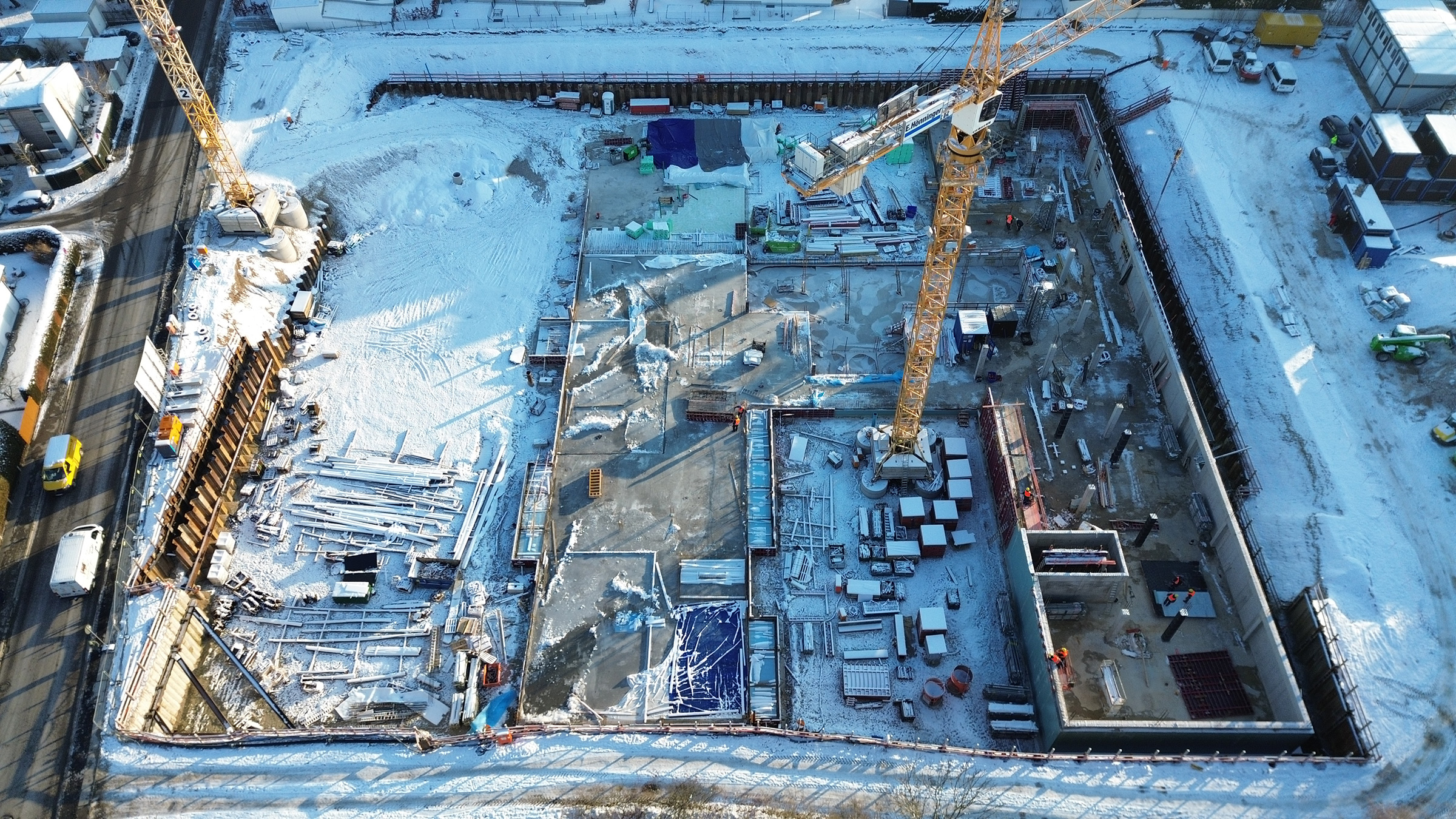

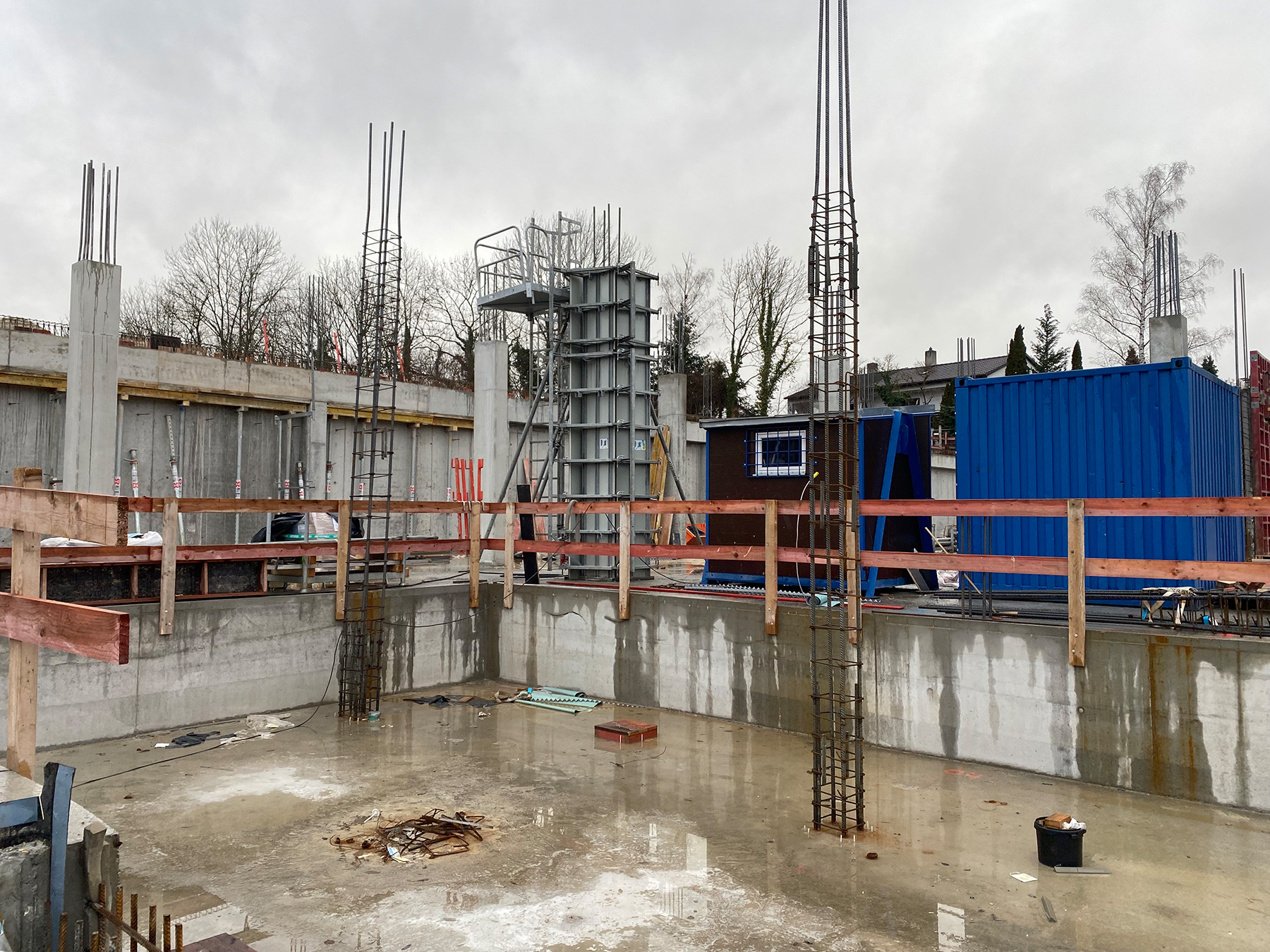

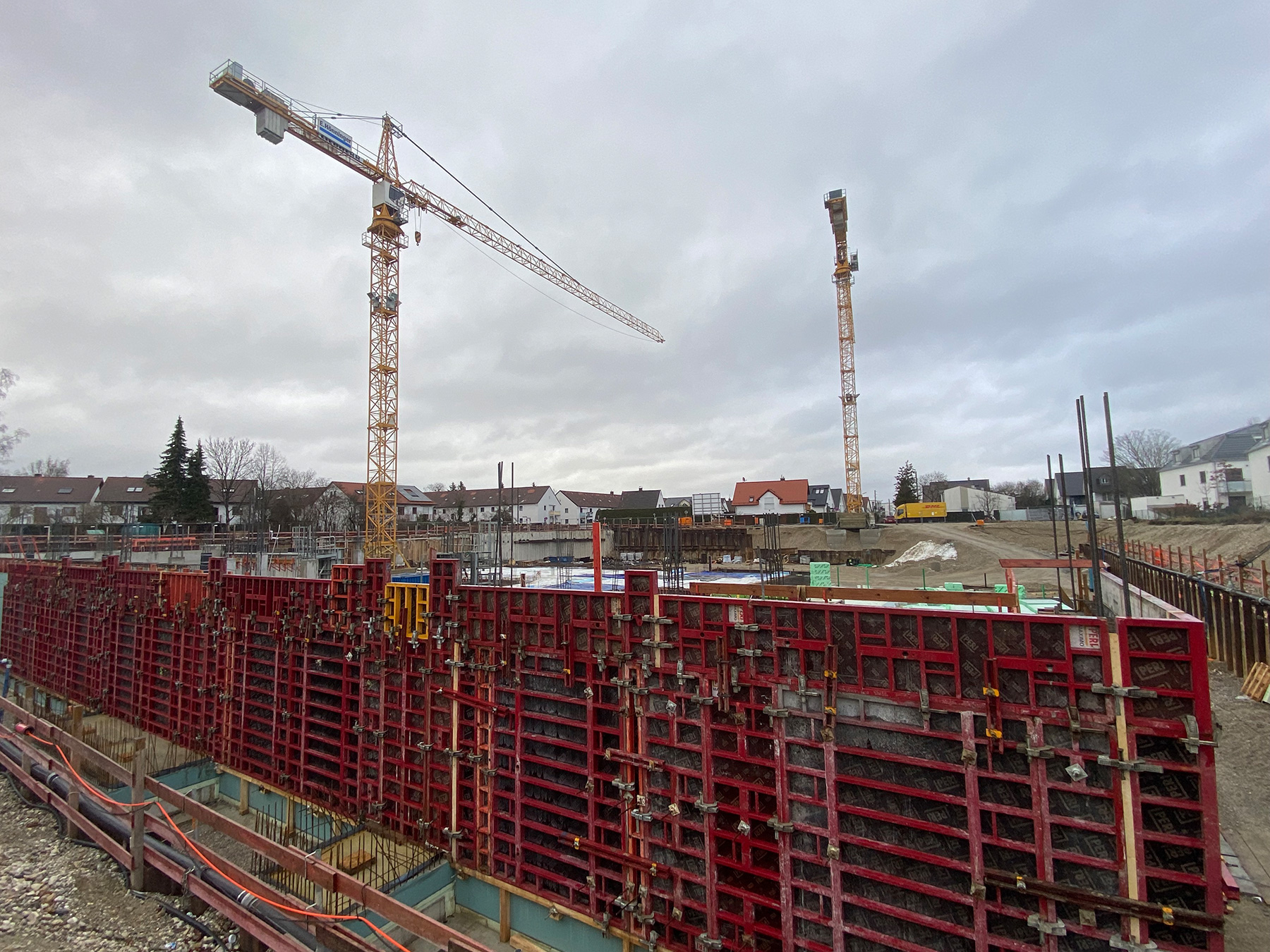

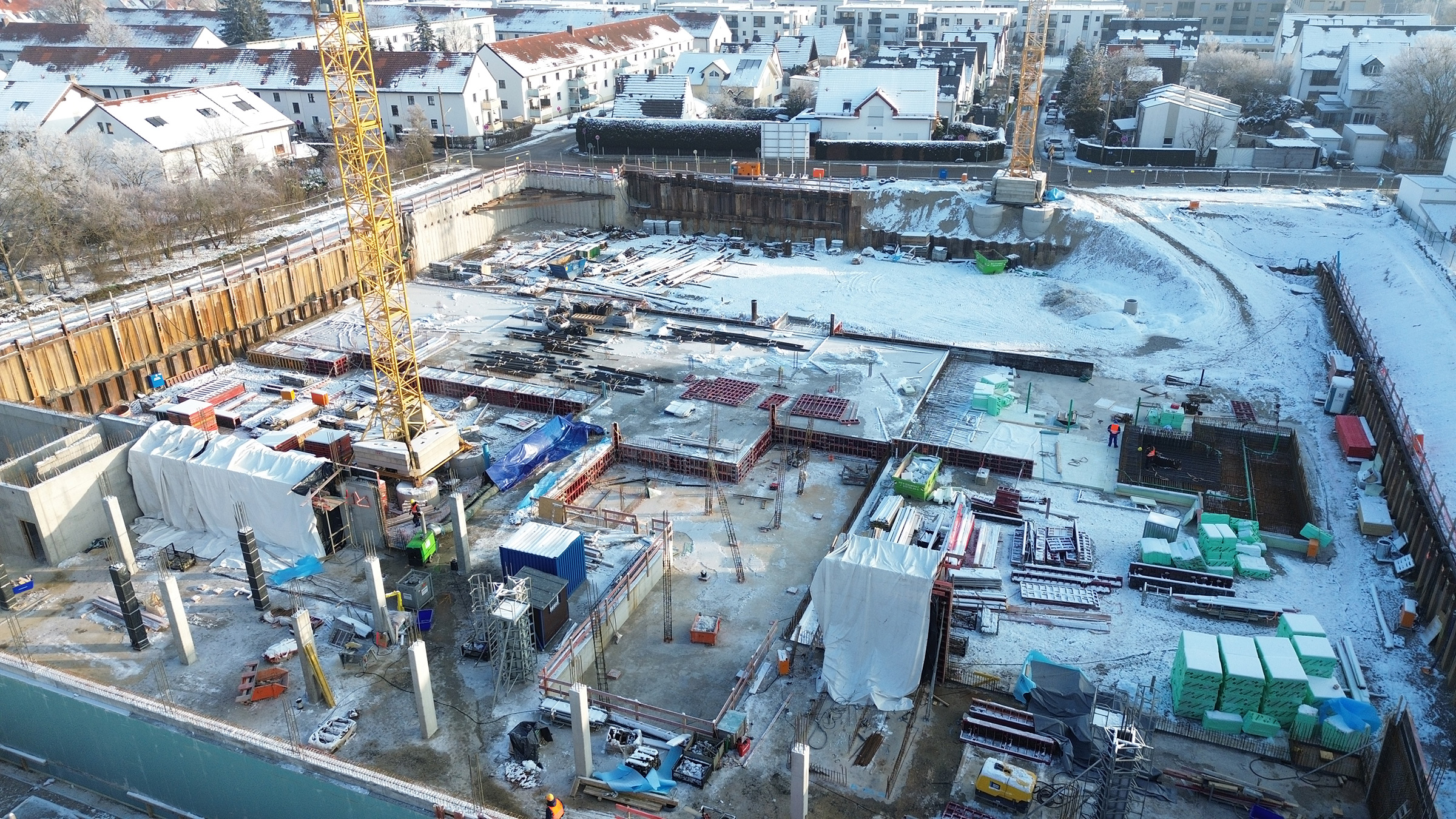

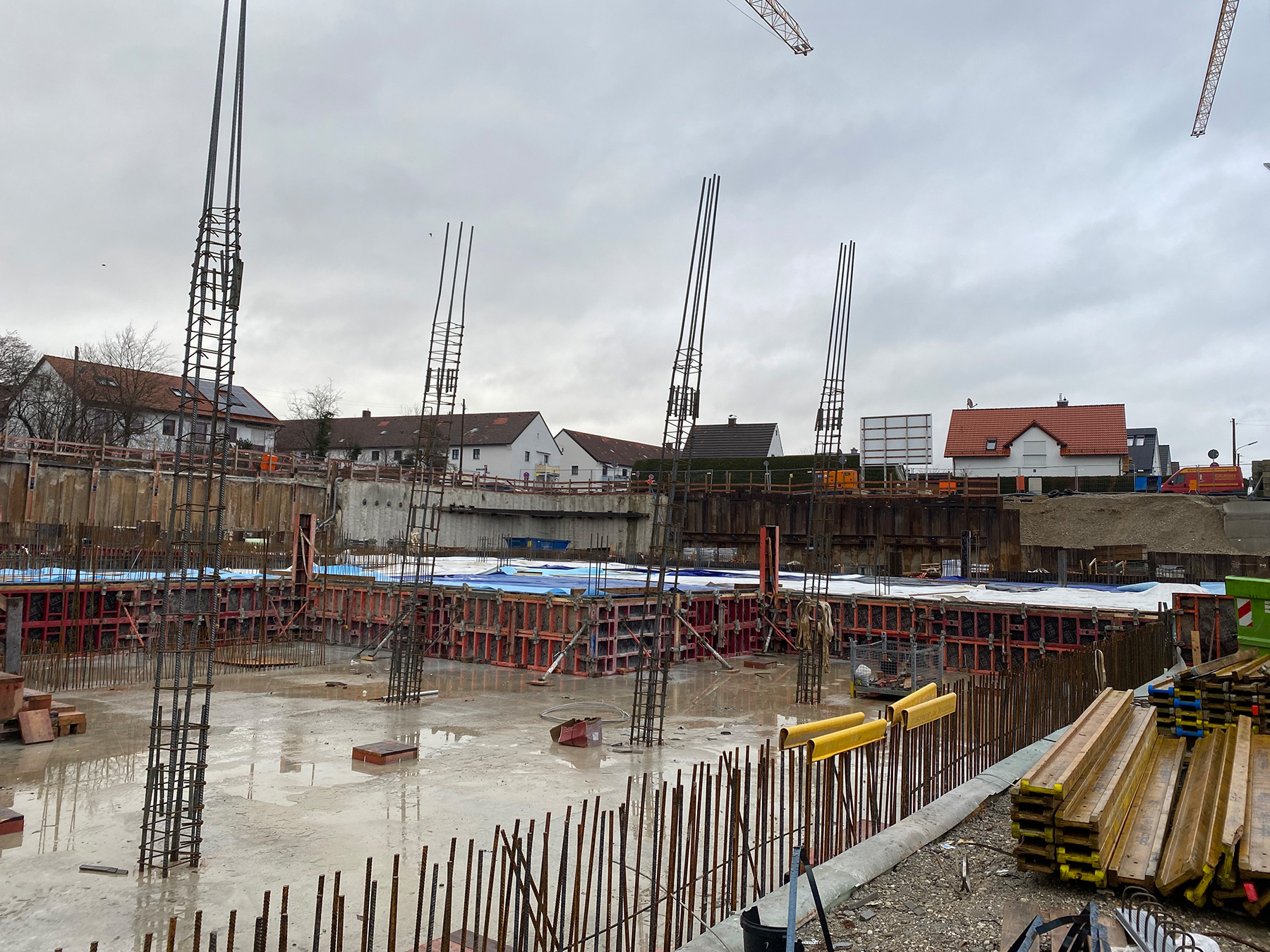

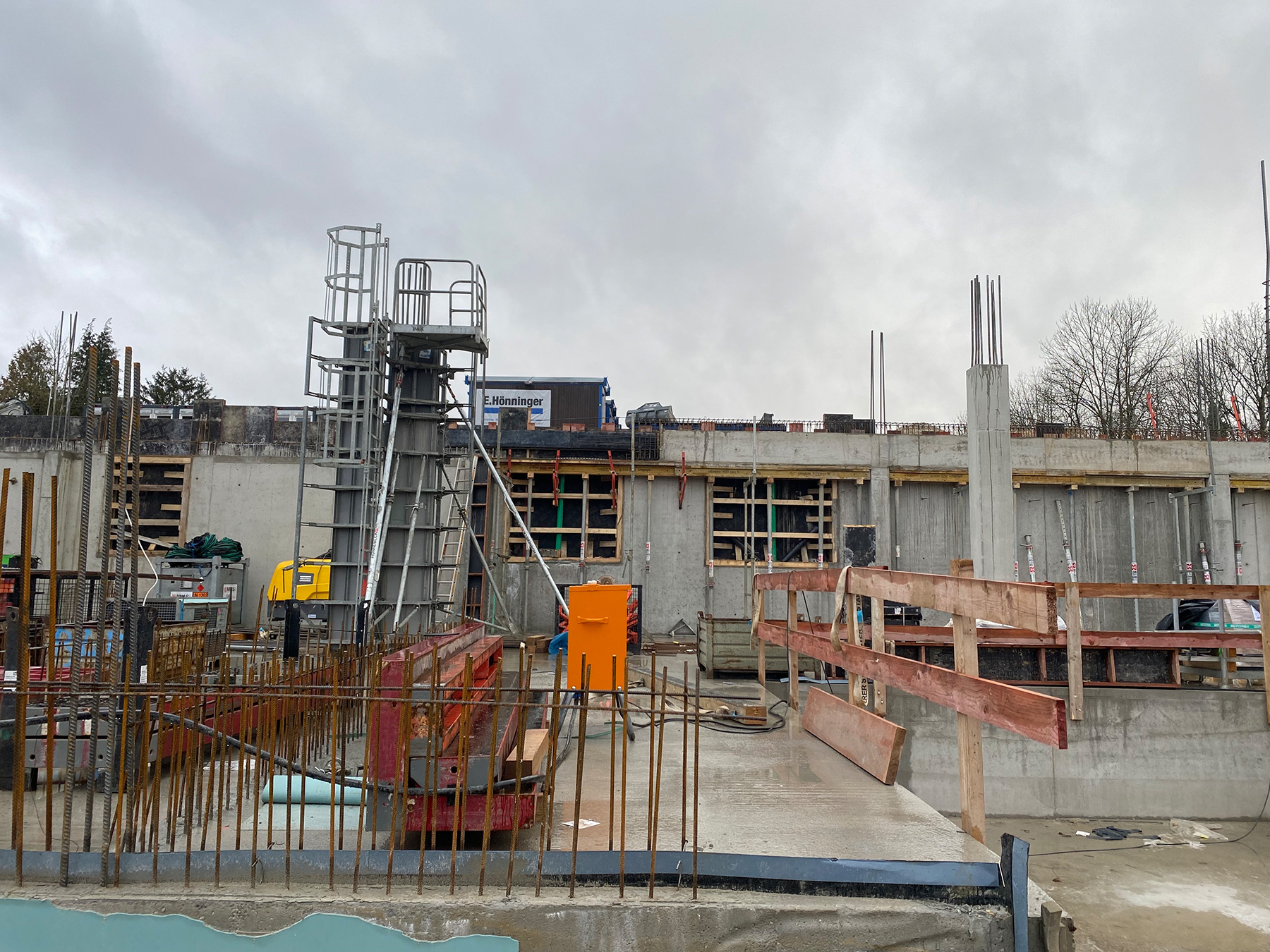

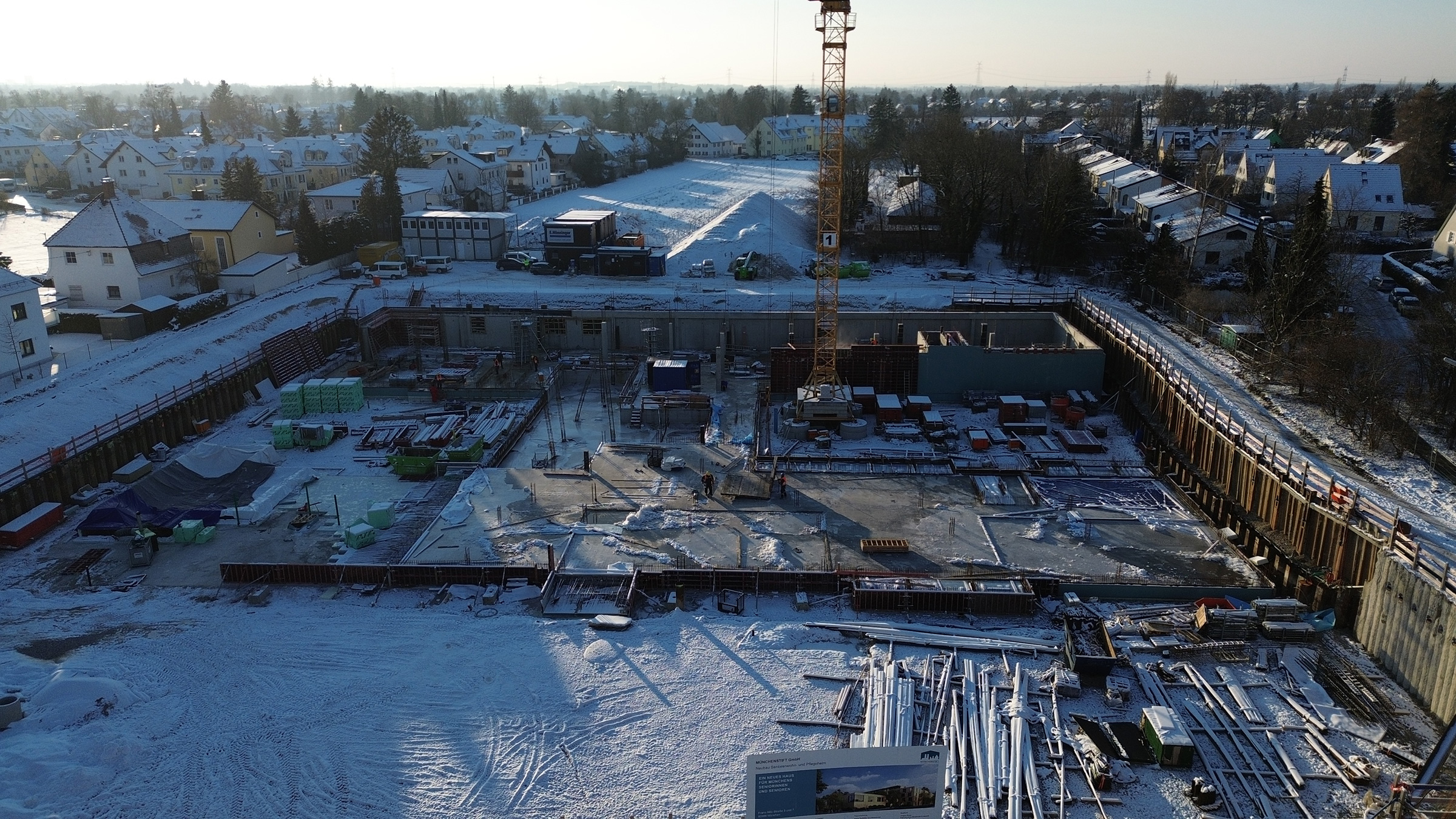

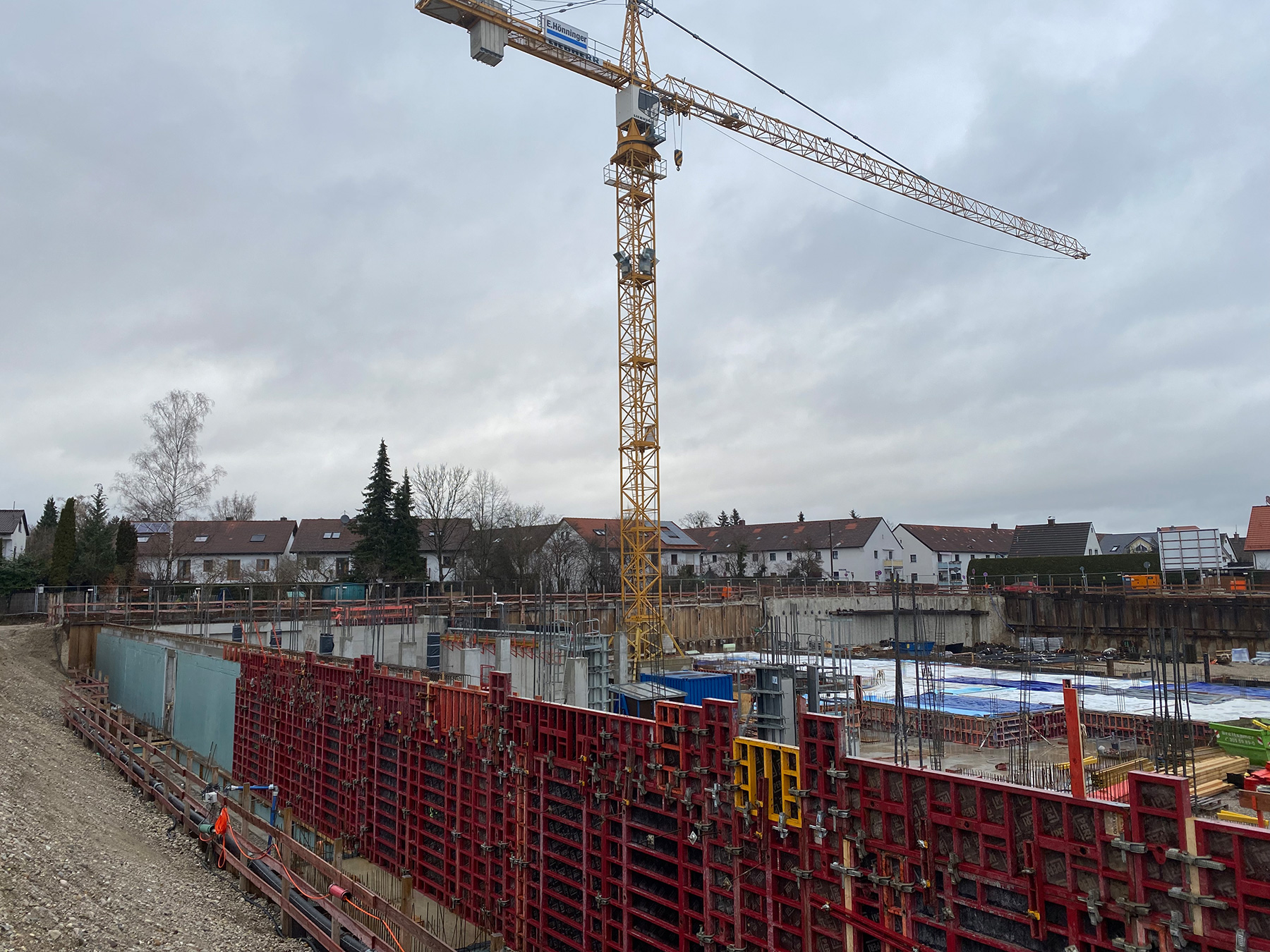

Und hier noch einige Impressionen vom Baufortschritt:
