Aktuelle Neuigkeiten zum Bauprojekt Chiemgaustraße

Chiemgaustraße – Lärmschutzbebauung und Neubau von 48 Mietwohnungen mit Tiefgarage

In der Chiemgaustraße in München arbeiten wir aktuell an einem schlüsselfertigen Bauvorhaben:

  • inkl. der Planung von 48 Wohnungen

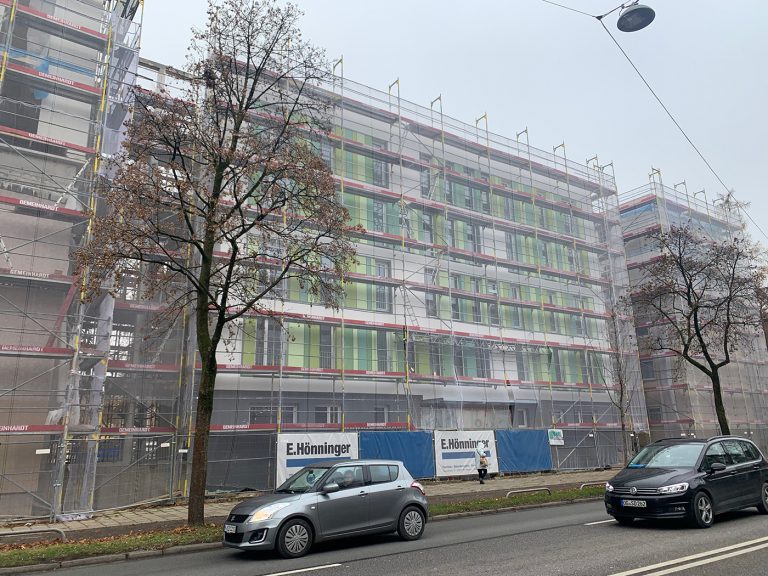

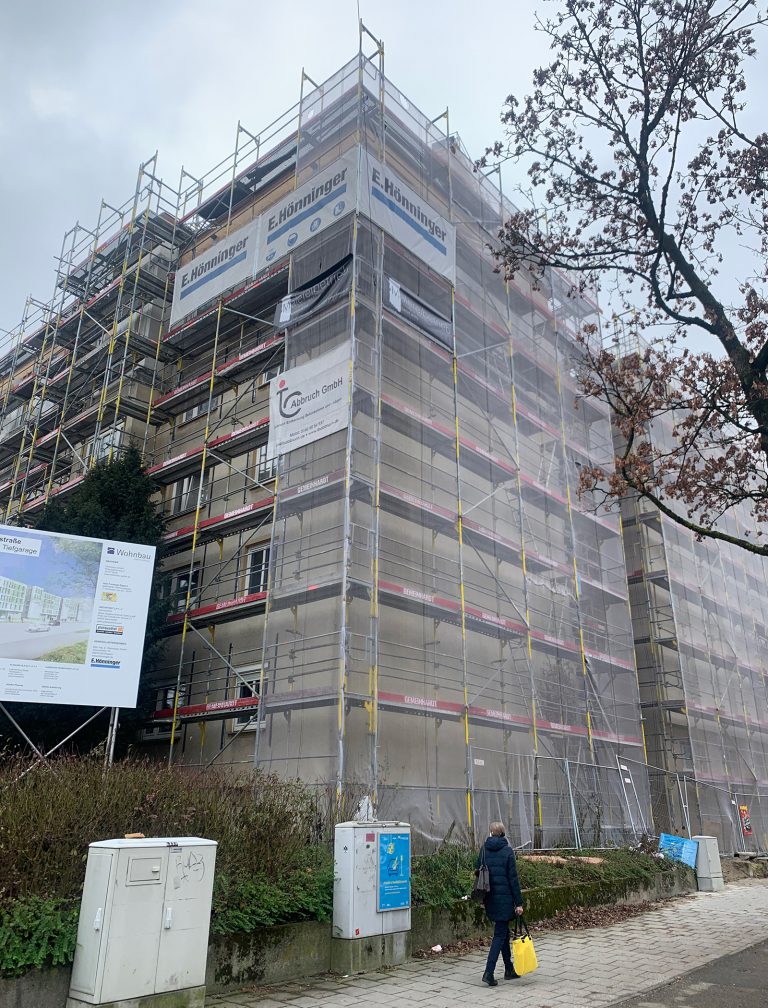

  • aufgeteilt auf 3 Lärmschutz-Neubauten und verschiedene Aufstockungen in Holzbauweise auf Bestandsbauten
  • mit Tiefgarage und Lärmschutzwänden/-Balkonen

Die Arbeiten schreiten weiter voran – hier ein kurzer Überblick über den aktuellen Baustatus:

  • die Rohbauarbeiten bei den Neubauten LSB 1-3 wurden Ende November abgeschlossen.
  • die Rohbau- und Holzbauarbeiten in den Aufstockungen sind bis Jahresende abgeschlossen.
  • im Neubau LSB 3 wurde bereits der Estrich verlegt und bis Ende Januar wird die Musterwohnung an den Bauherren übergeben.

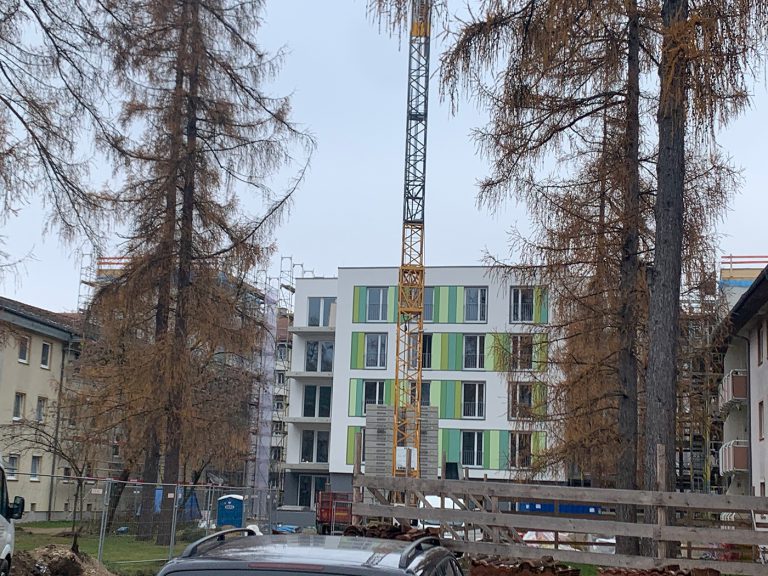

  • im Neubau LSB 3 wird aktuell das Fassadengerüst abgebaut.
  • im Hof 1 hat in KW 50 der Spezialtiefbau mit dem Verbau begonnen, so dass im neuen Jahr die Baugrube für die Tiefgarage erstellt werden kann.
  • der Rohbau der Tiefgarage beginnt im Februar 2021.
  • die Haustechnikzentrale im LSB 2 (Baustart mit ca. 6 Monate Verzug durch fehlende Baufreiheit) wird noch in diesem Jahr fertig und ermöglicht ab Januar 2021 das Aufheizen von neuen Estrichflächen in allen Bauteilen.
  • die Ausbaugewerke sind in allen Bauteilen in verschiedenen Ausbaustadien zu Gange.
