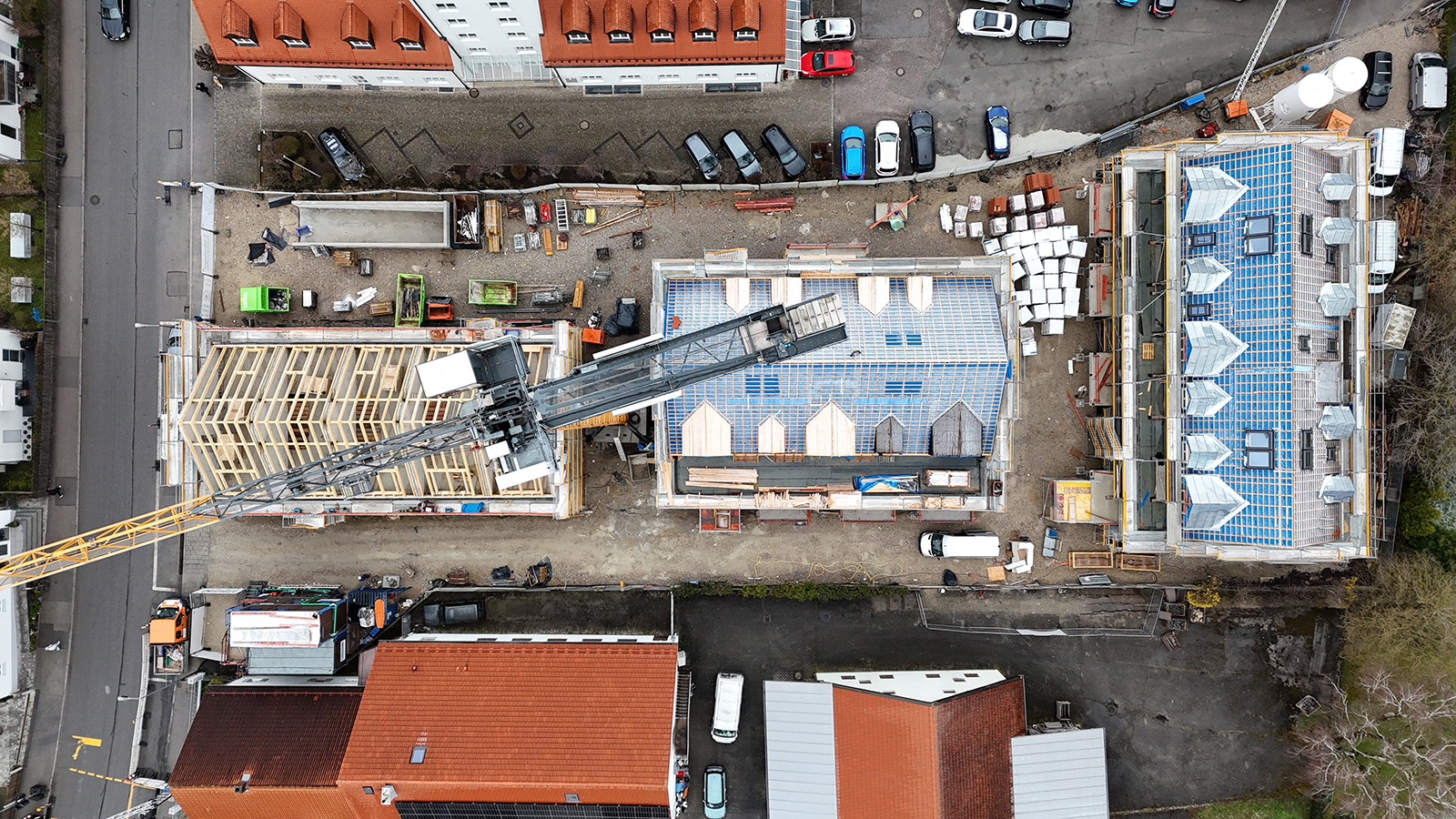

Alto 30: Neubau einer Wohnanlage – Neuigkeiten im März und April 2026
Aubing: Neubau einer Wohnanlage in der Altostraße
Worum es bei dem Projekt geht: In Aubing entsteht ein hochwertiges Wohnprojekt, das ländlichen Charme mit modernem Wohnkomfort verbindet. Geplant sind 22 Eigentumswohnungen und 5 Reihenhäuser – in einer Umgebung mit historischem Ortskern und guter Anbindung an München.
In Aubing haben sich so viele Dinge getan, dass wir es nach Häusern aufgeteilt haben. Sonst verlieren hier alle den Überblick.
Was wurde zuletzt (in den letzten 2-3 Wochen) gemacht / fertiggestellt?
Die Containeranlage wurde umgebaut, um die Brunnenbohrung zu ermöglichen.
Haus 1:

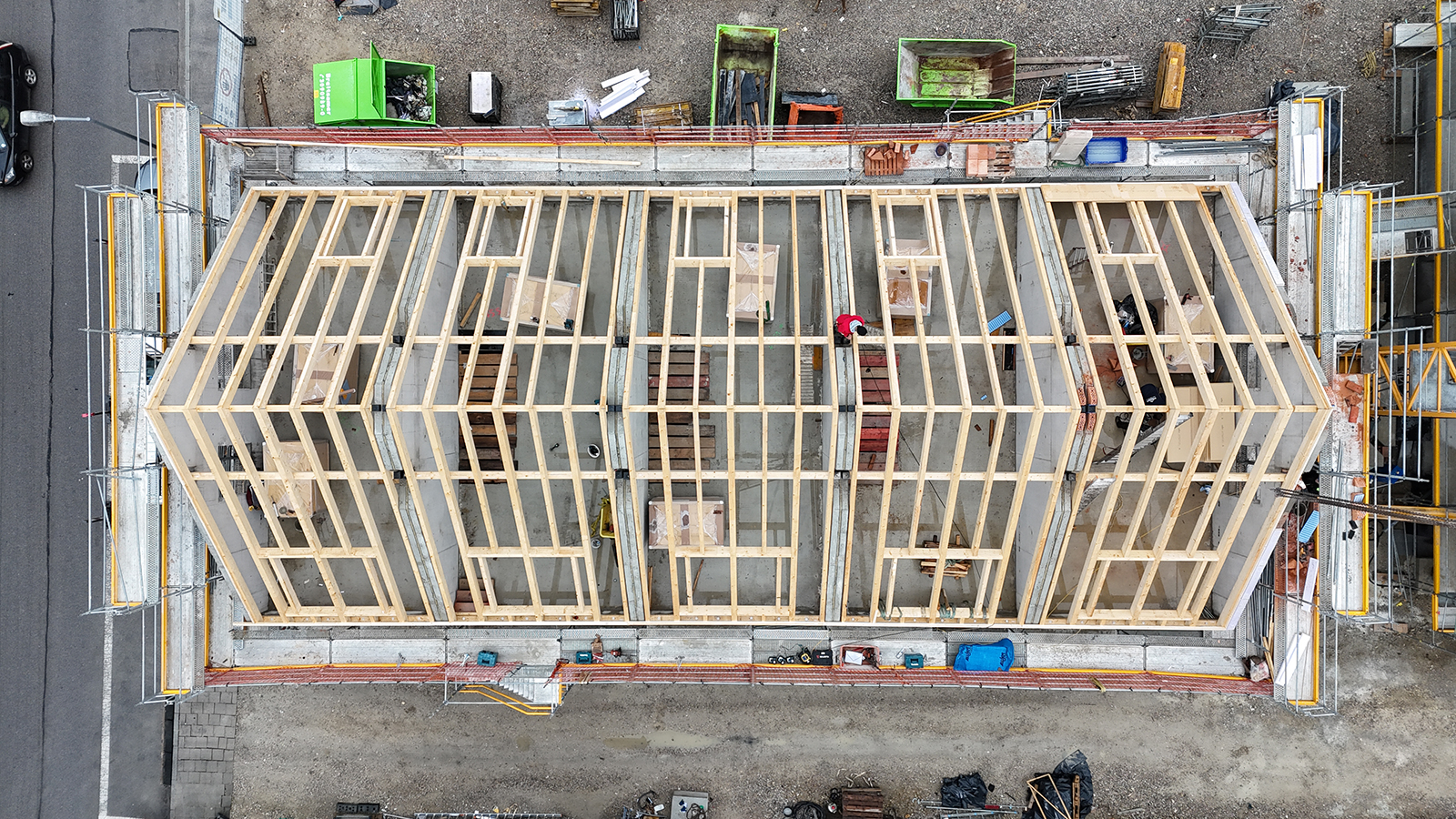

- Der Rohbau ist fertig – die letzten Betonwände wurden betoniert.

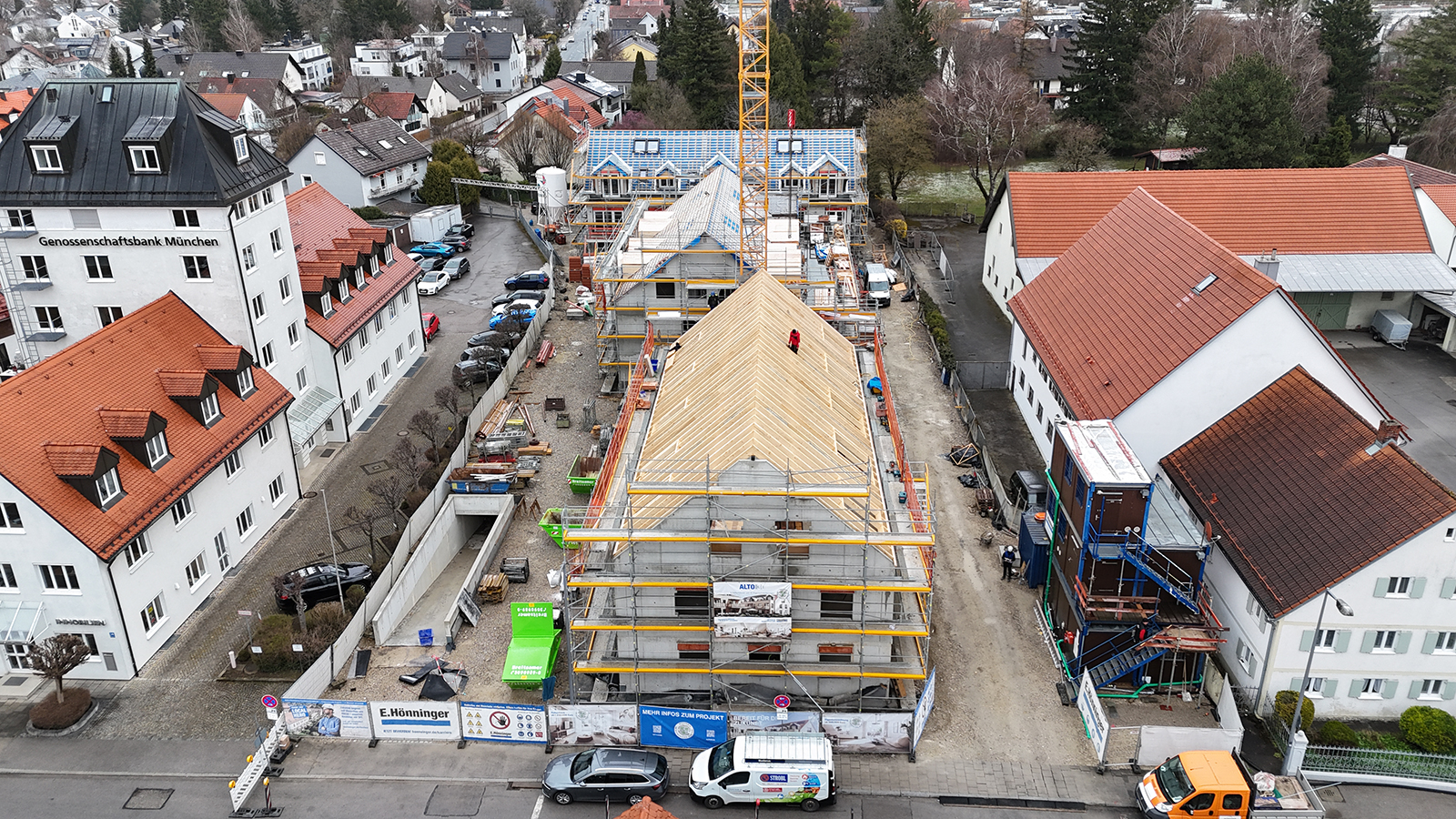

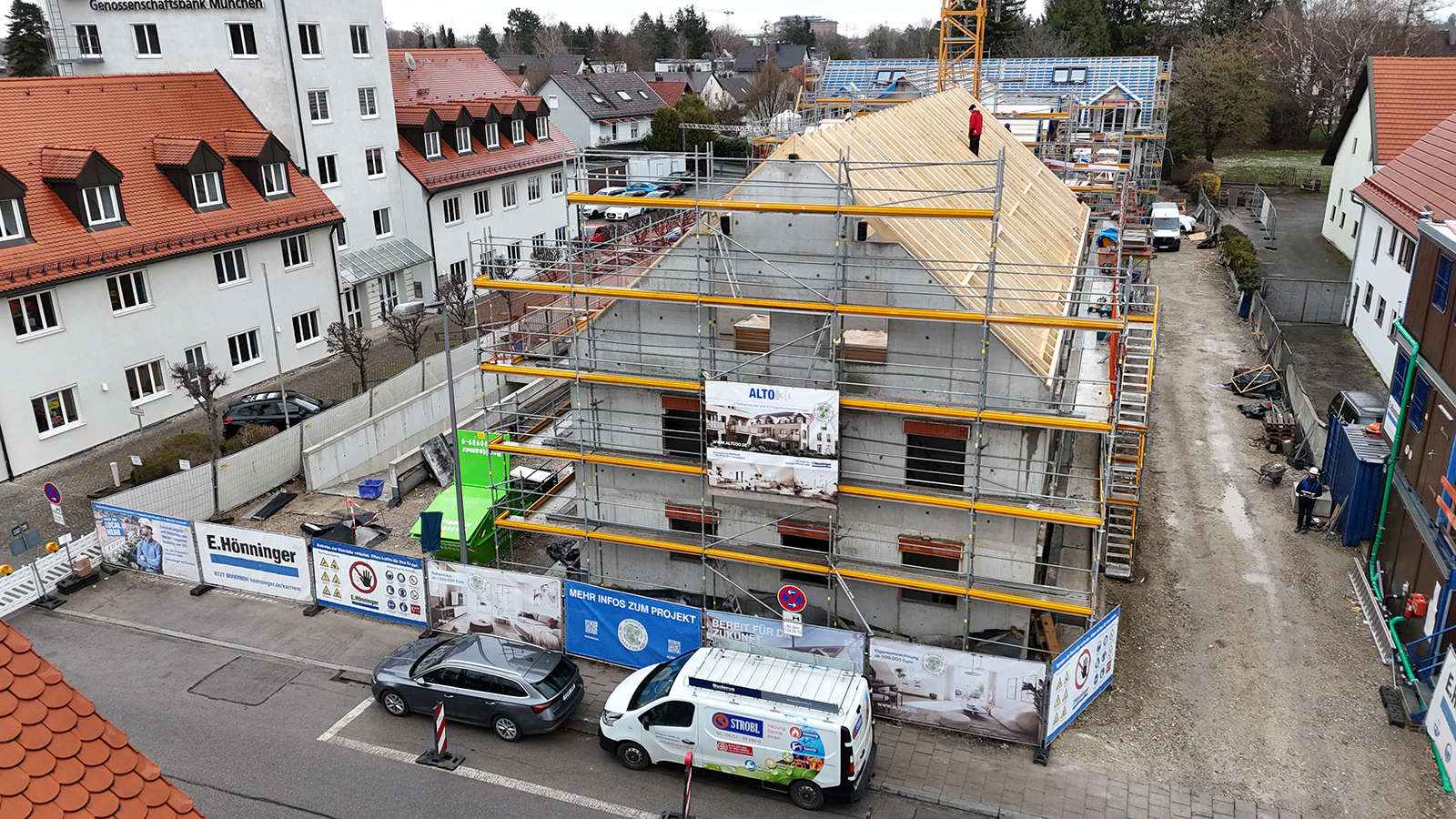

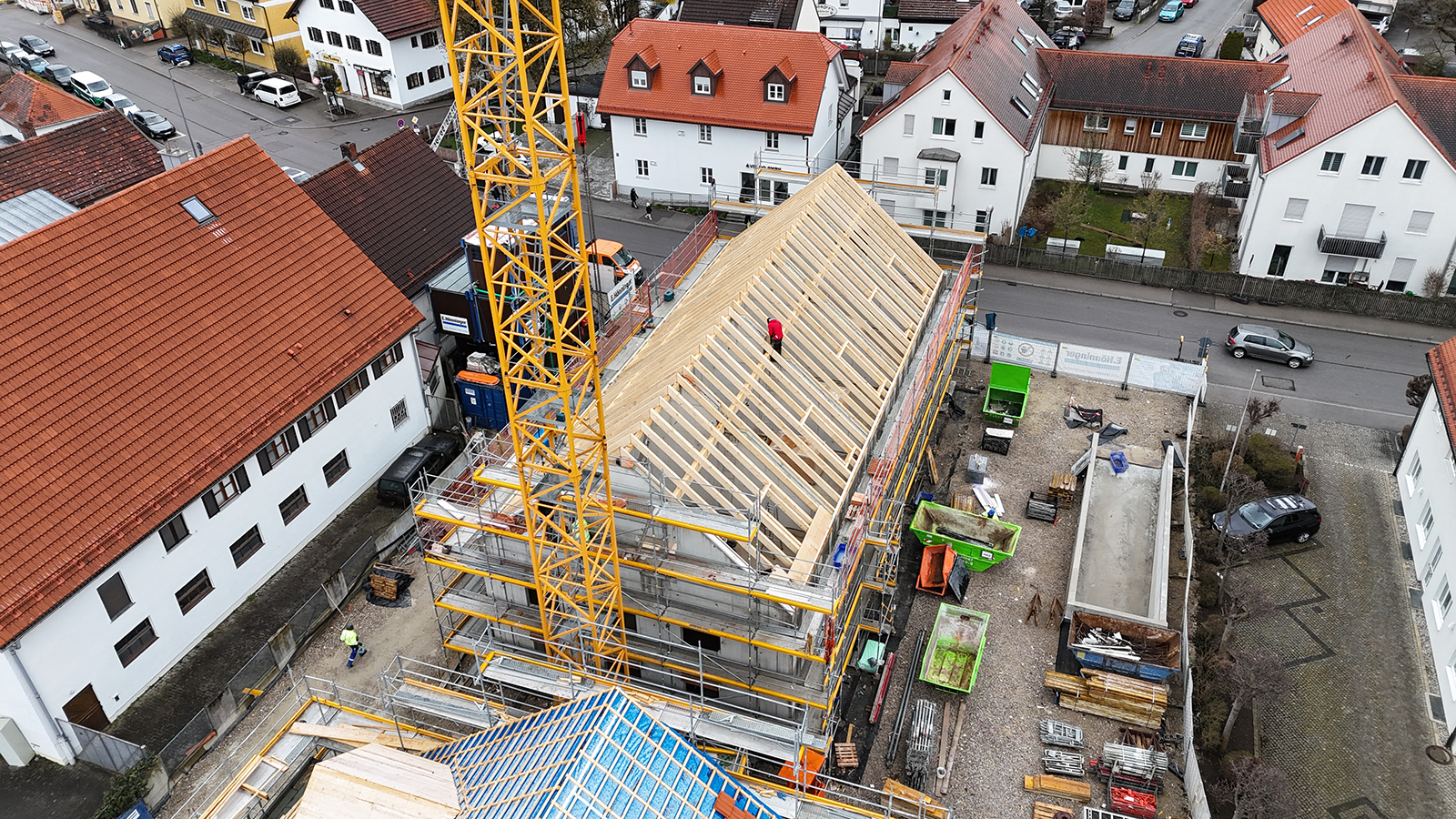

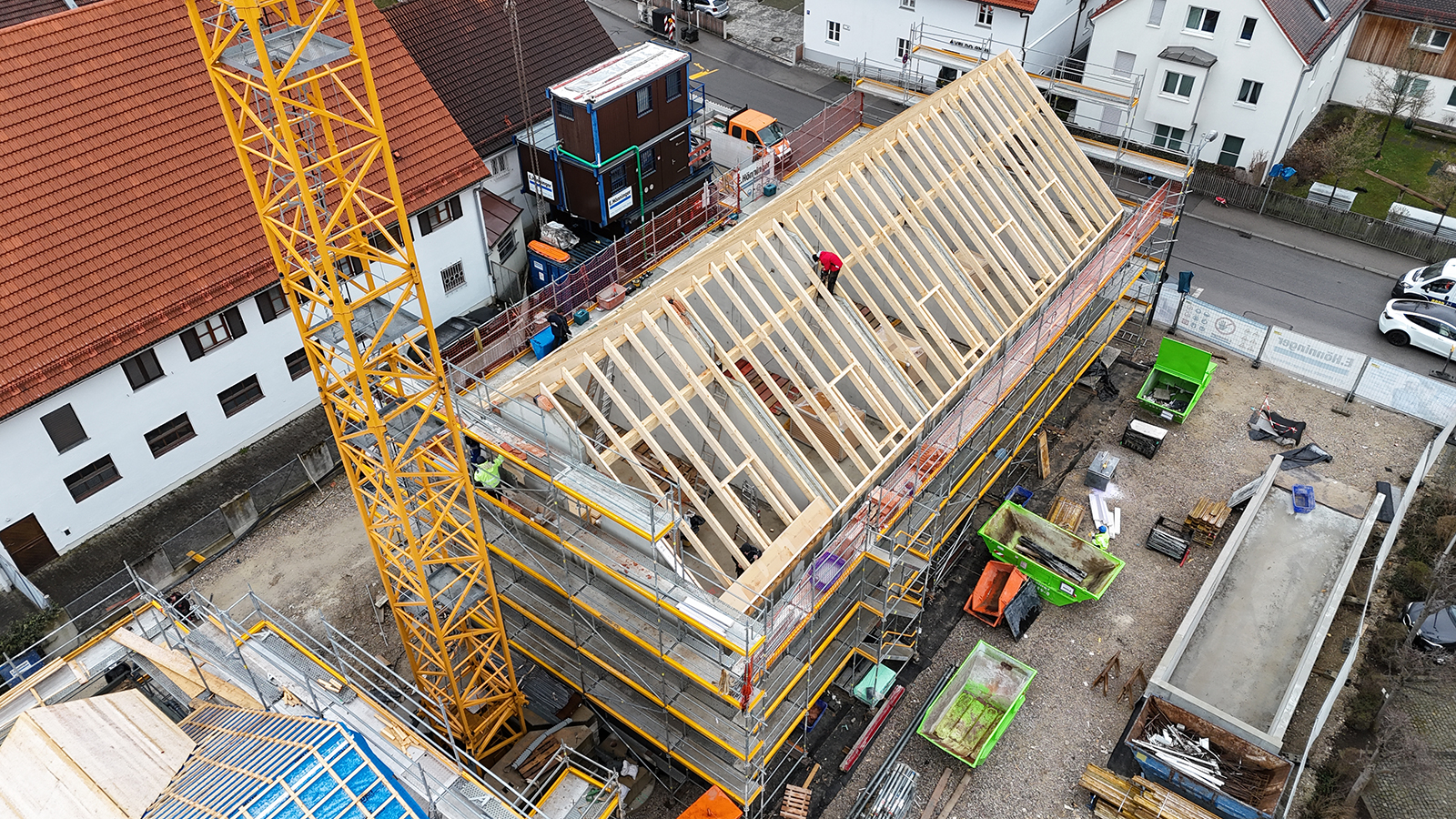

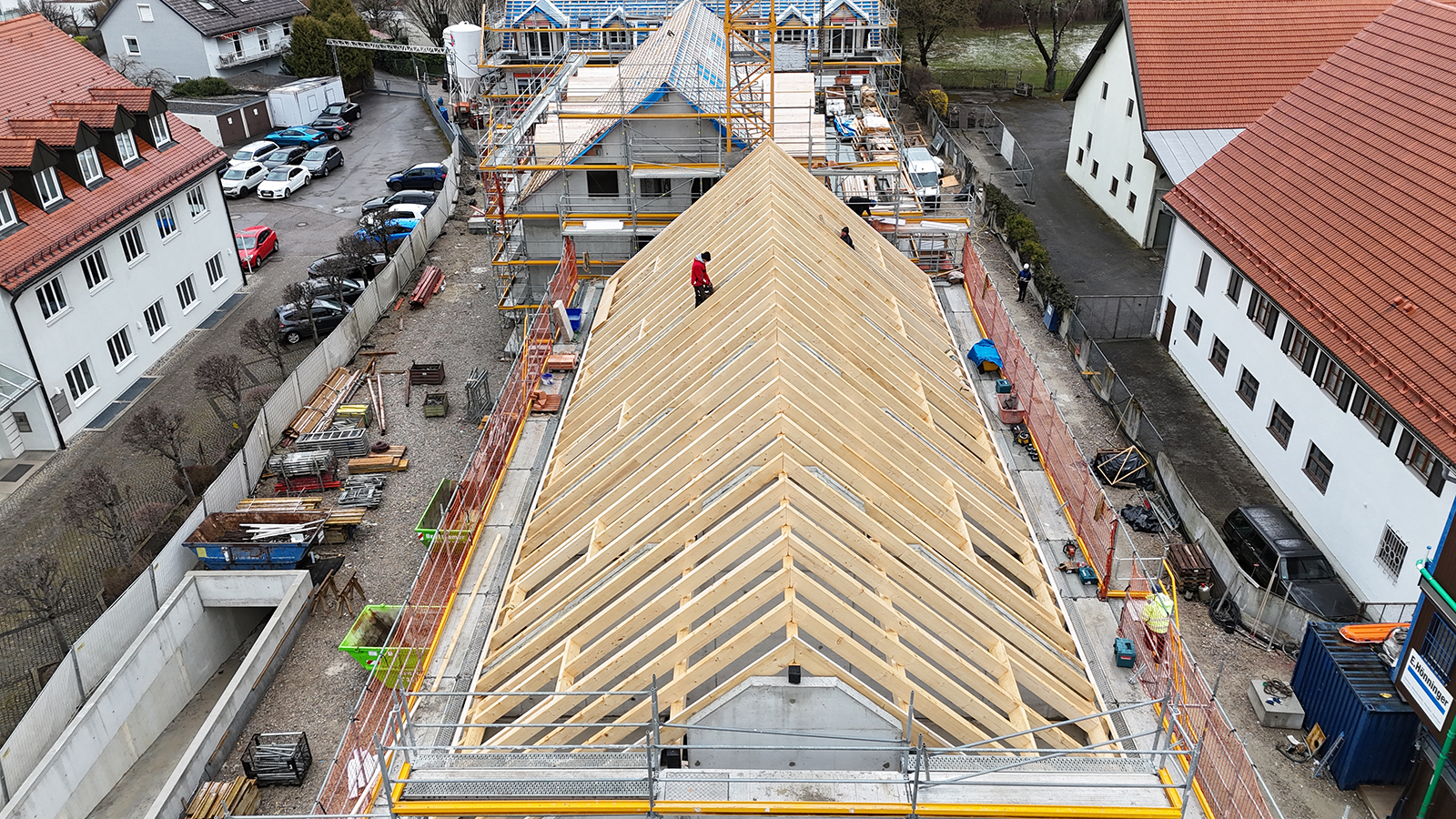

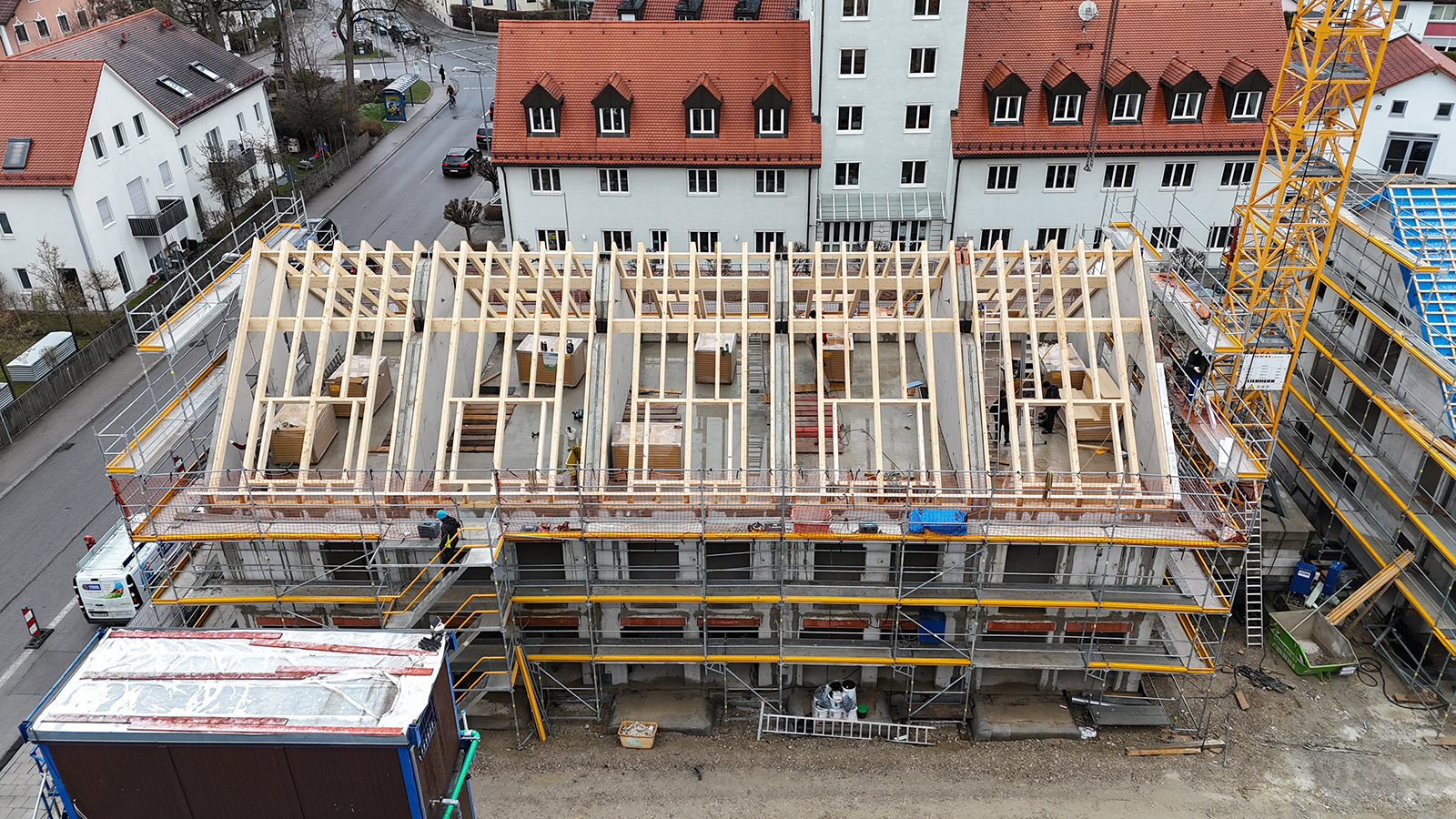

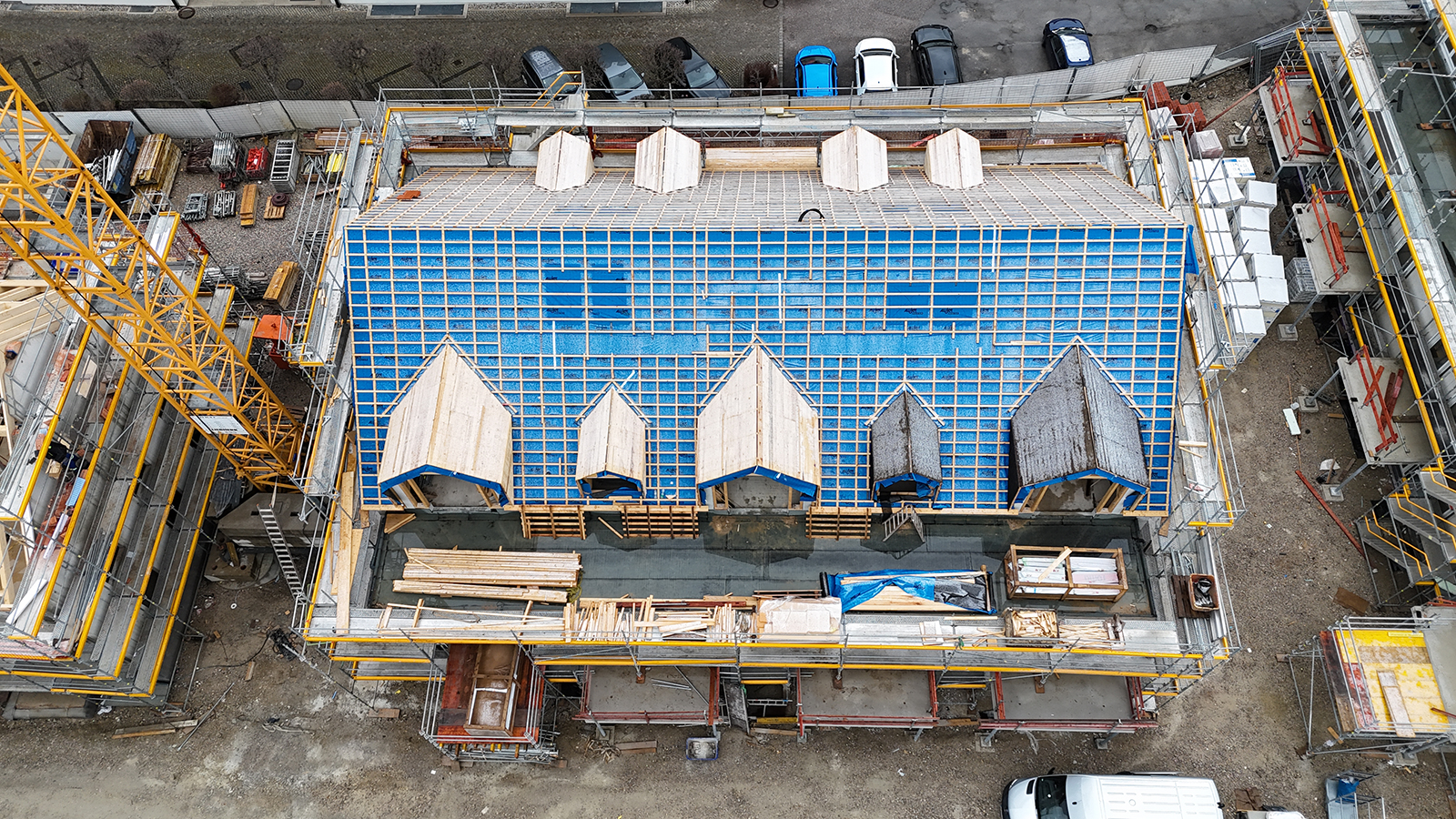

- Der Dachstuhl (ohne Aufdachdämmung) wurde aufgestellt.
Haus 2:

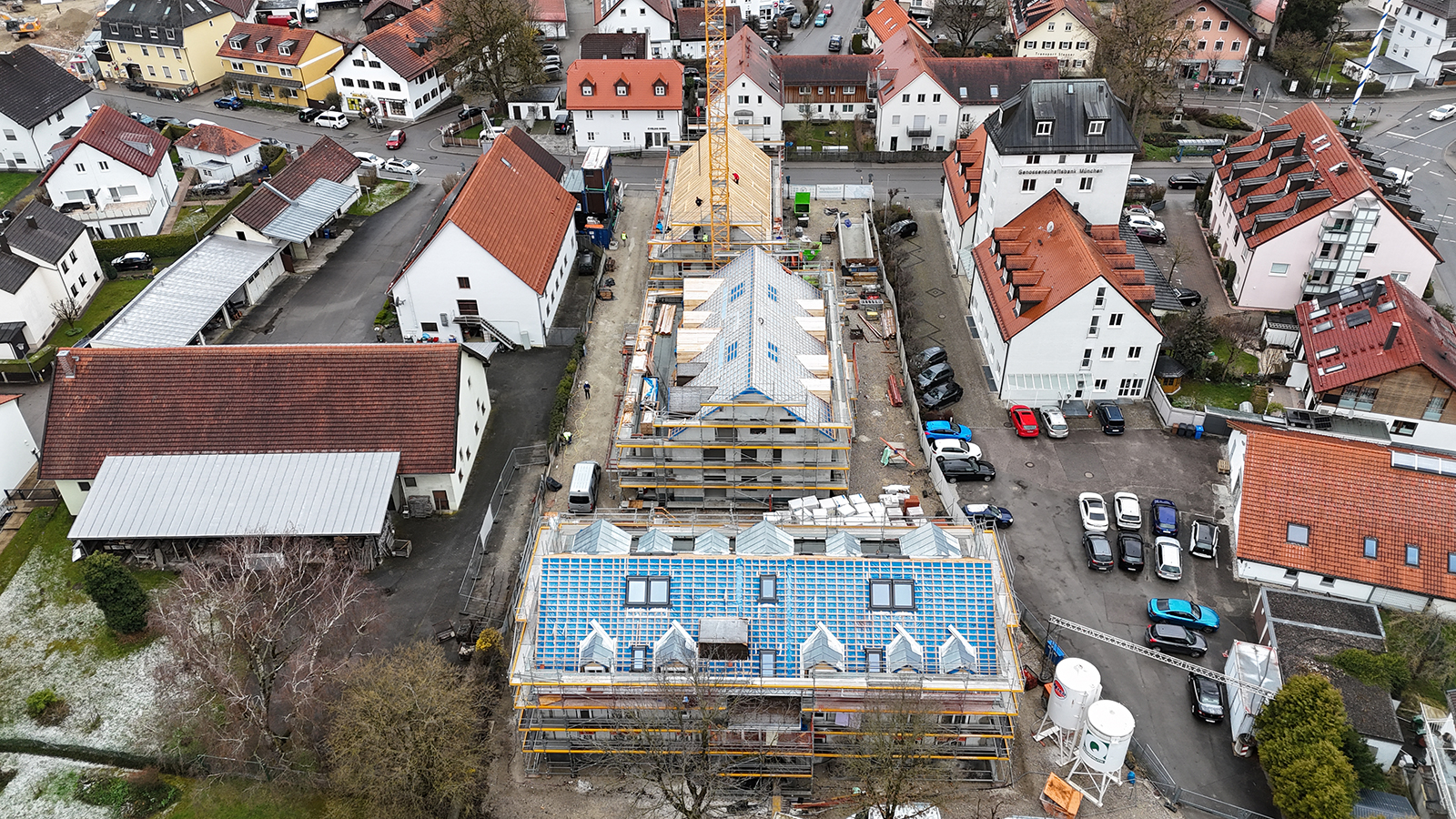

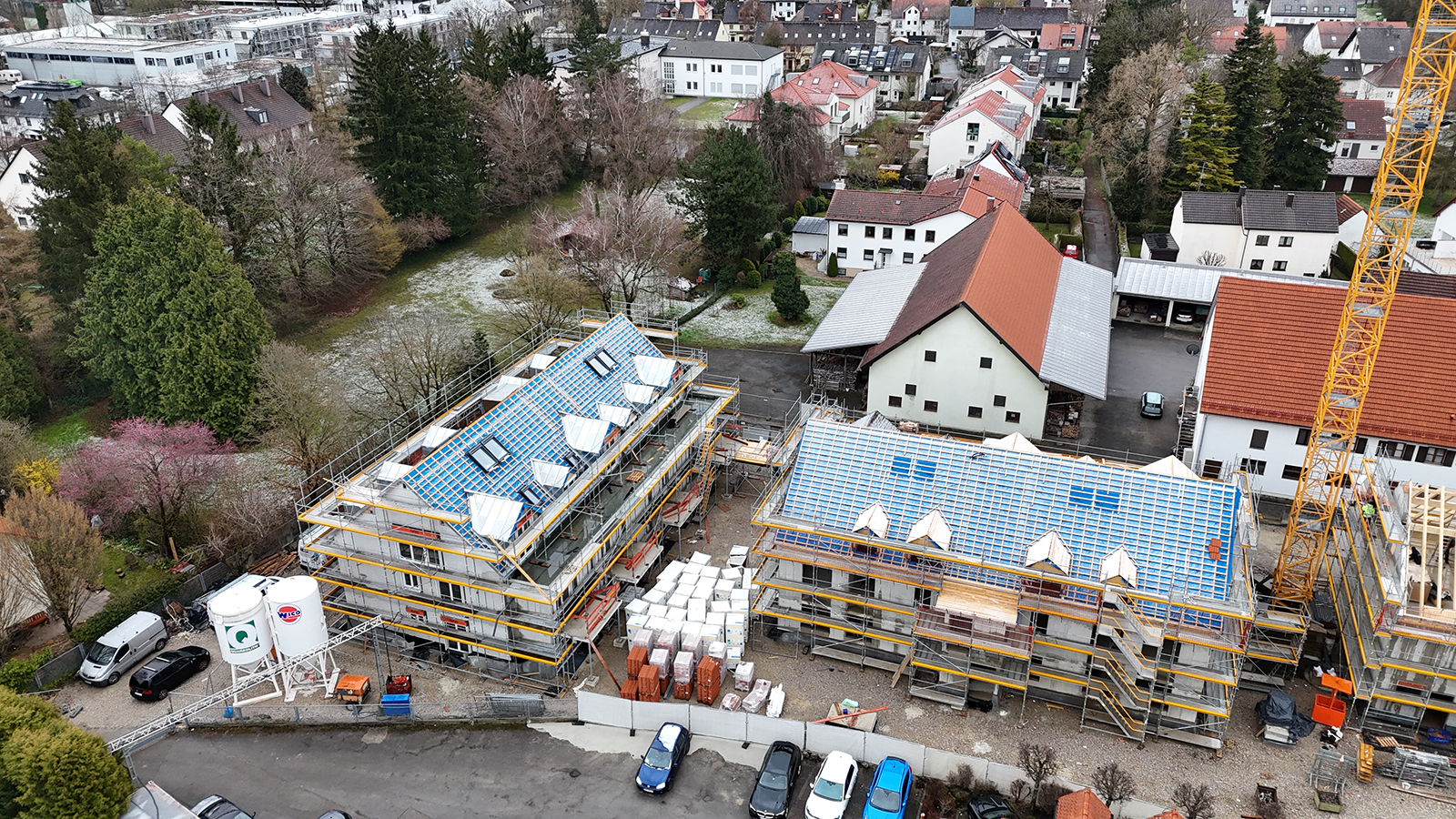

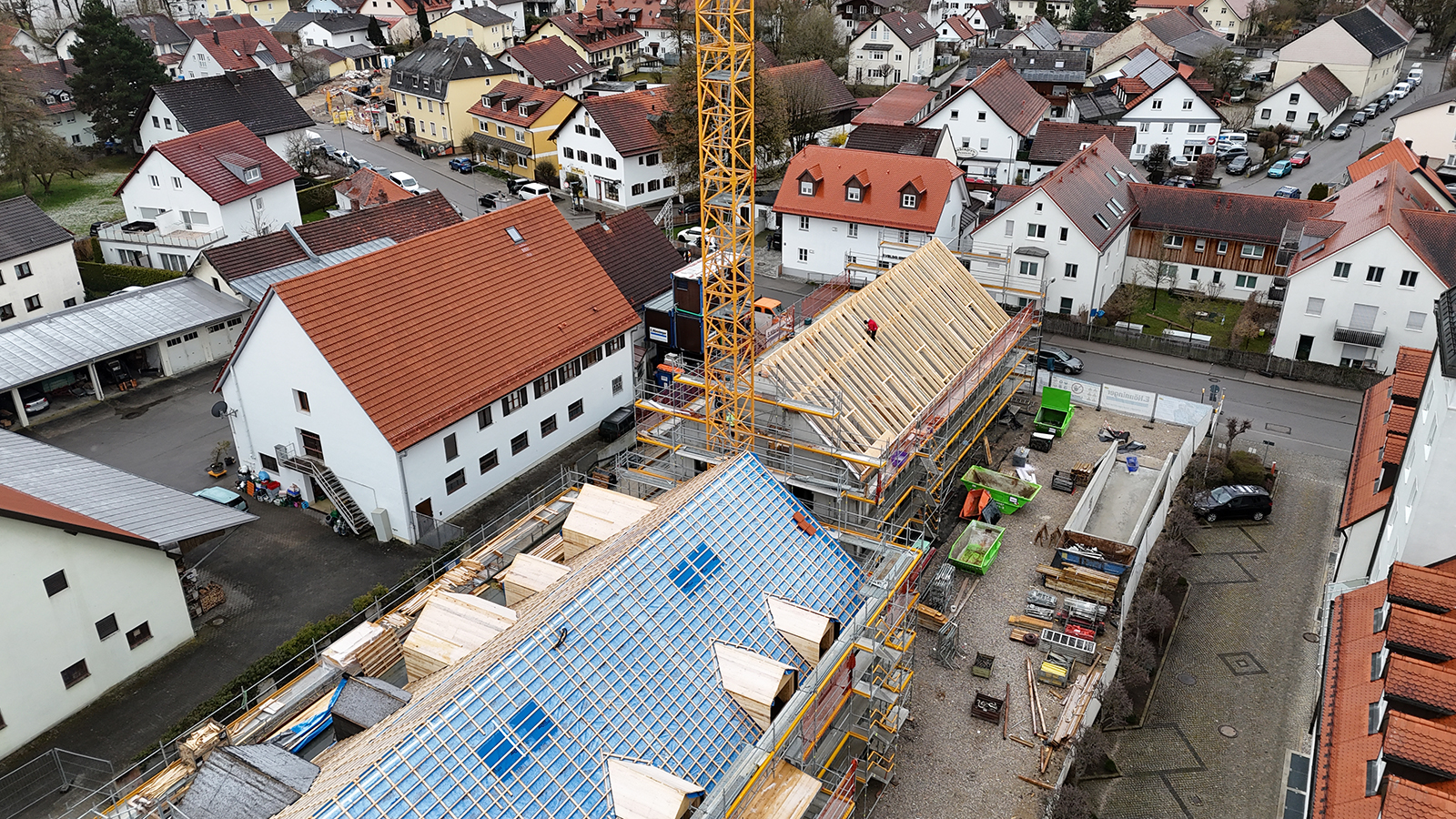

- Hier ist der Dachstuhl fertig aufgestellt und er wurde auch bereits regendicht gemacht.
Haus 3:

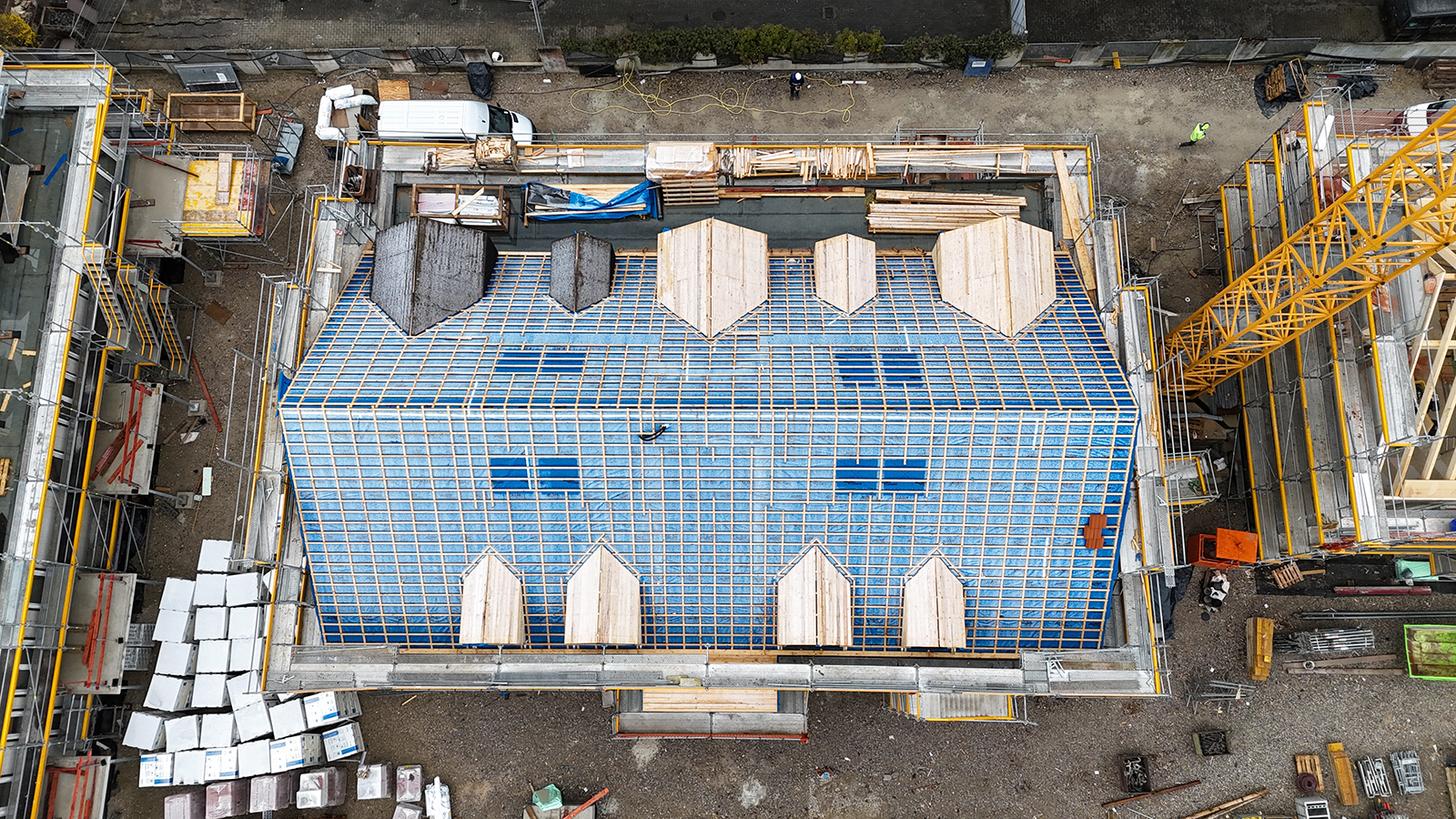

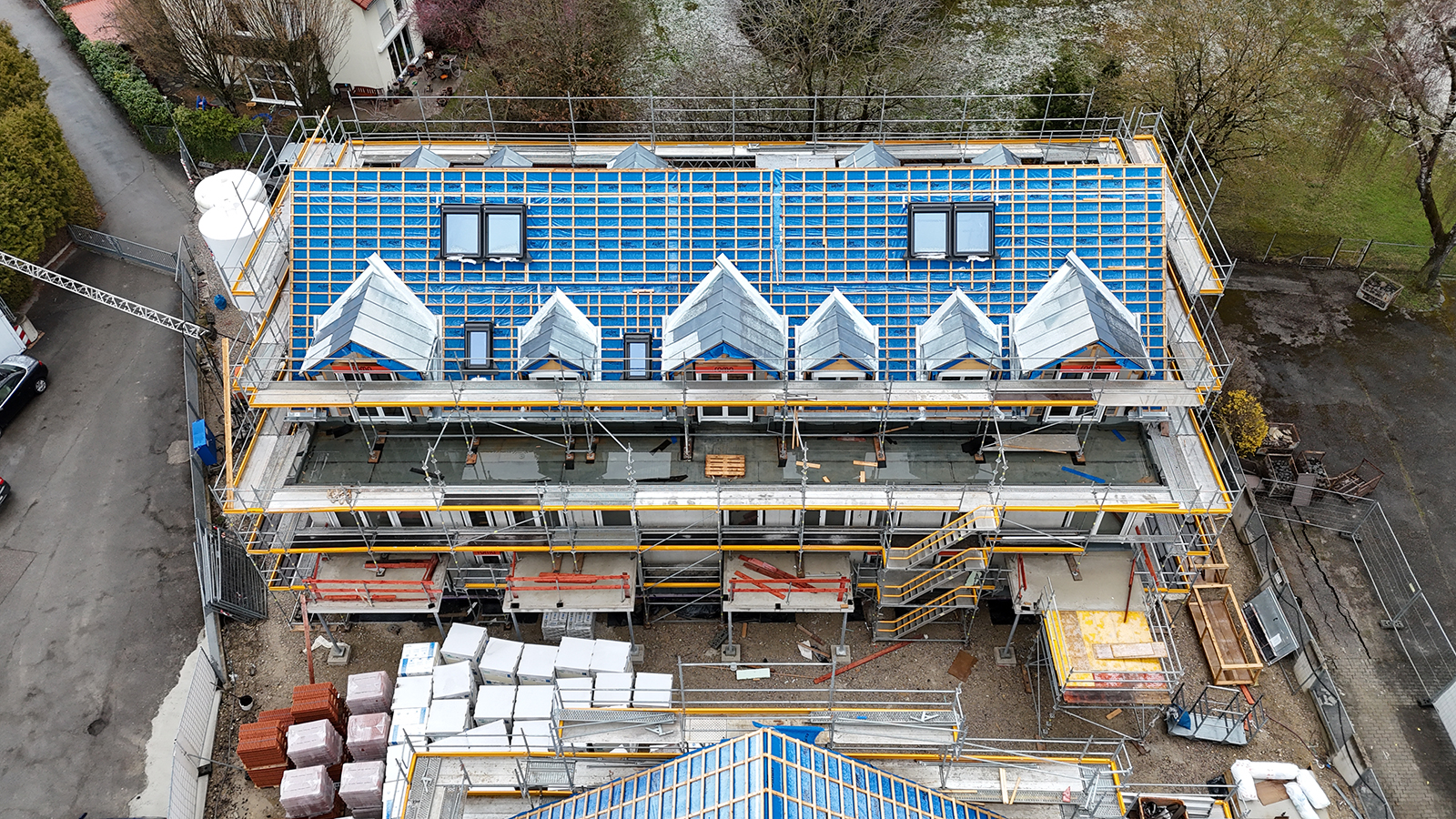

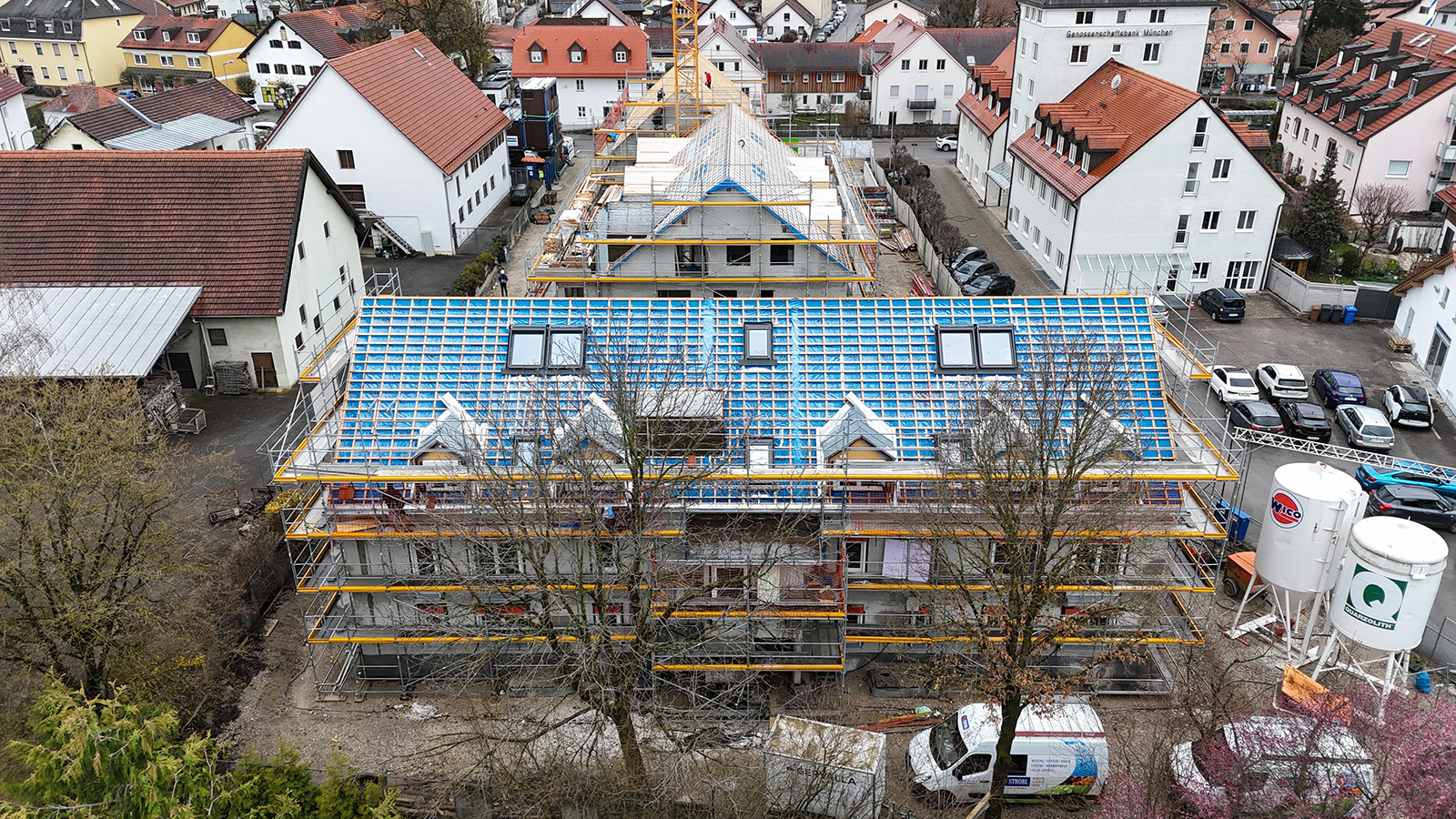

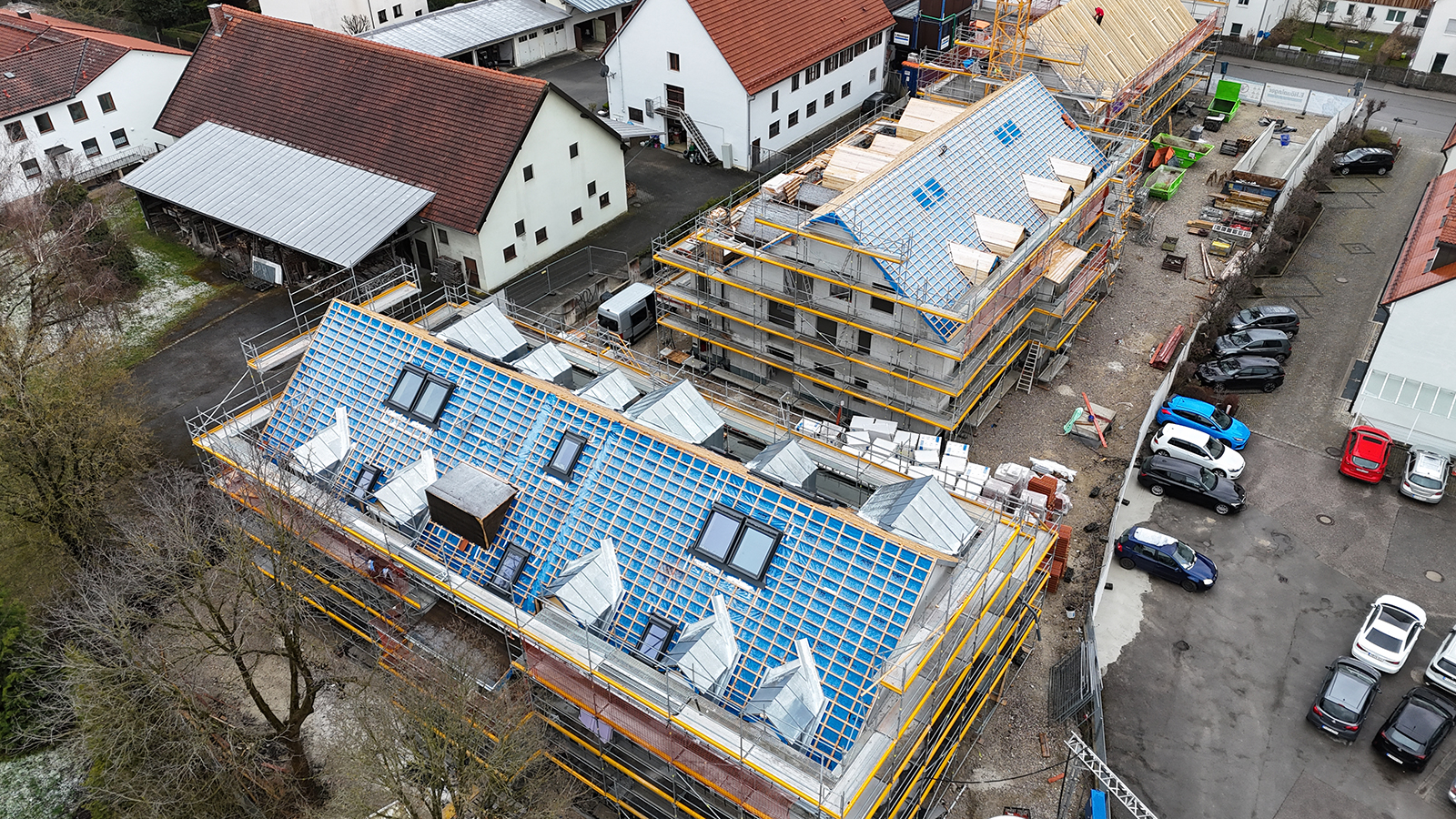

- Die Fenster wurden eingebaut – die Gaubenfenster folgen in KW14.
- Die Gaubenverblechung (Titanzink) ist fertiggestellt.
- Die Vorleistungen für den Start des Wärmedämmverbundsystem ist fertiggestellt (z.B. Elektrodurchführungen und Gartenwasseranschlüsse).
- Ebenfalls fertig sind die Abdichtungen der o.g. Fenster.
- Die Elektroinstallationen wurden vor dem Innenputz fertiggestellt.

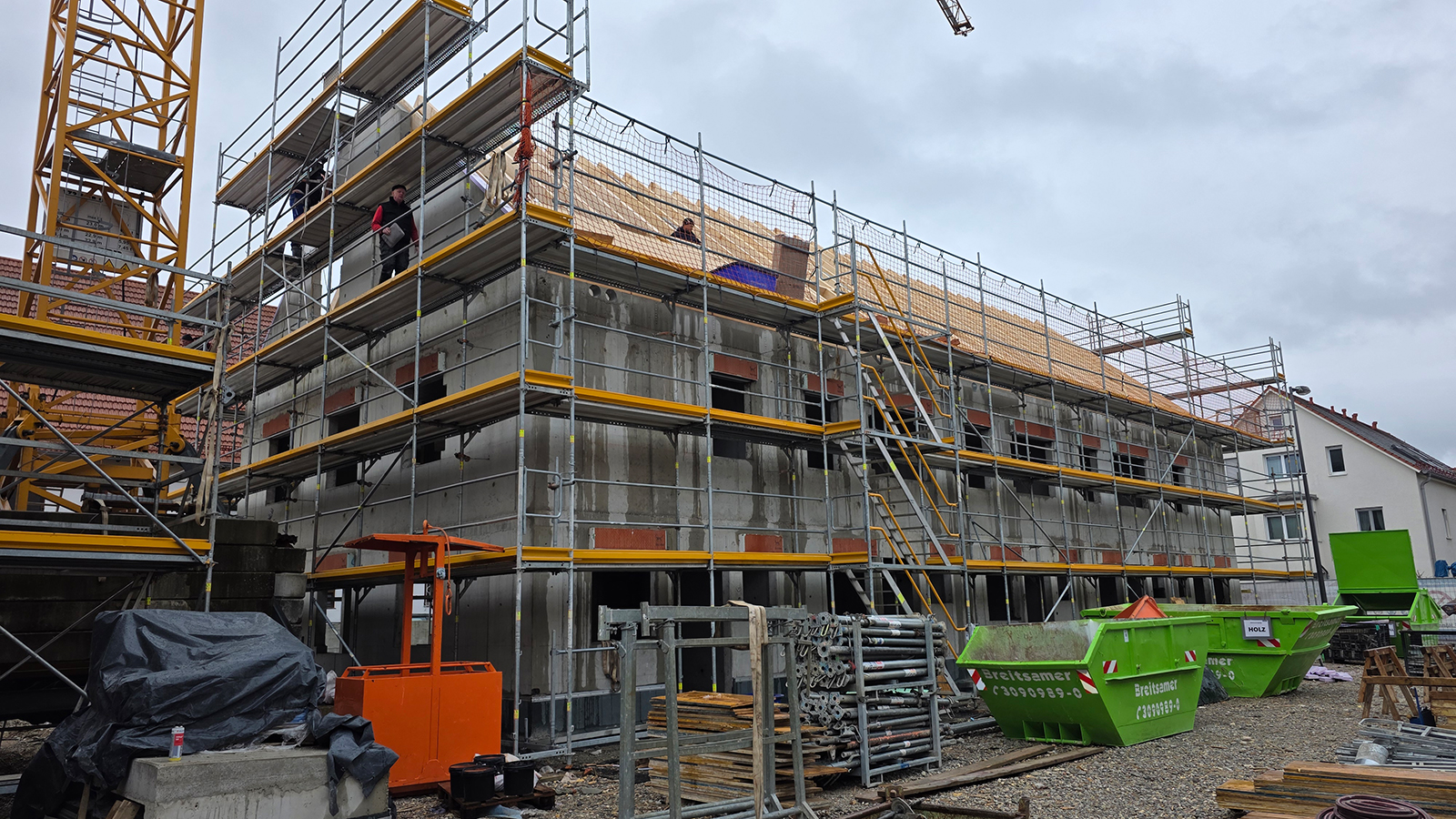

- Im Erdgeschoß wurde der Innenputz gemacht.
Was passiert aktuell?
Für alle Häuser wird die Brunnebohrung durchgeführt.
Haus 1:

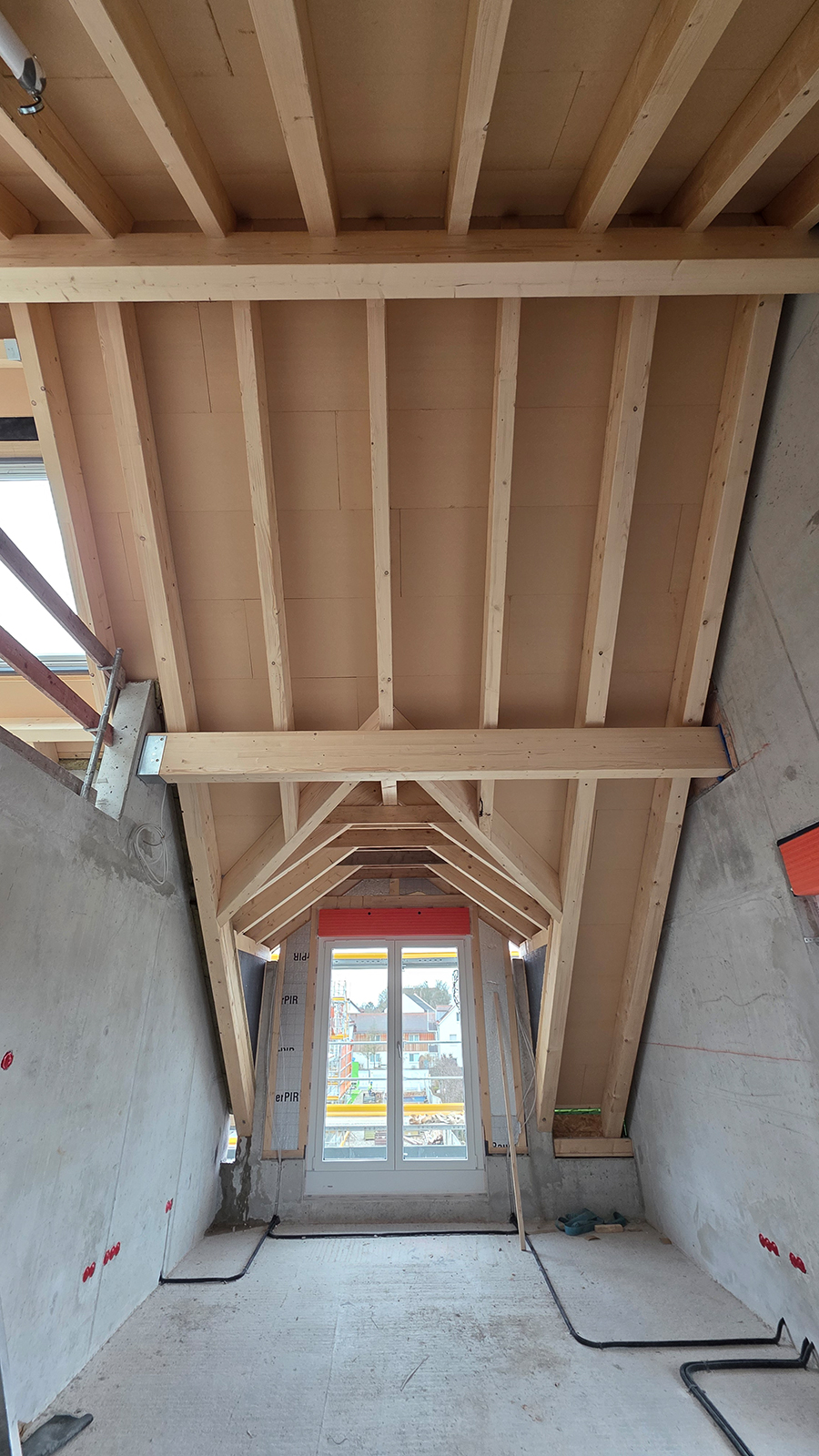

- Hier wird die Aufdachdämmung erstellt.
- Ebenso die Vorbereitung für die Fenstermontag und den Innenputz.
Haus 2:
- Im Untergeschoß wird HLS (Heizung-Lüftung-Sanitär) installiert.
- Die Dachgauben-Verschalung wird hergestellt (Seiten und Dach, Unterkonstruktion für Verblechung)
Haus 3:

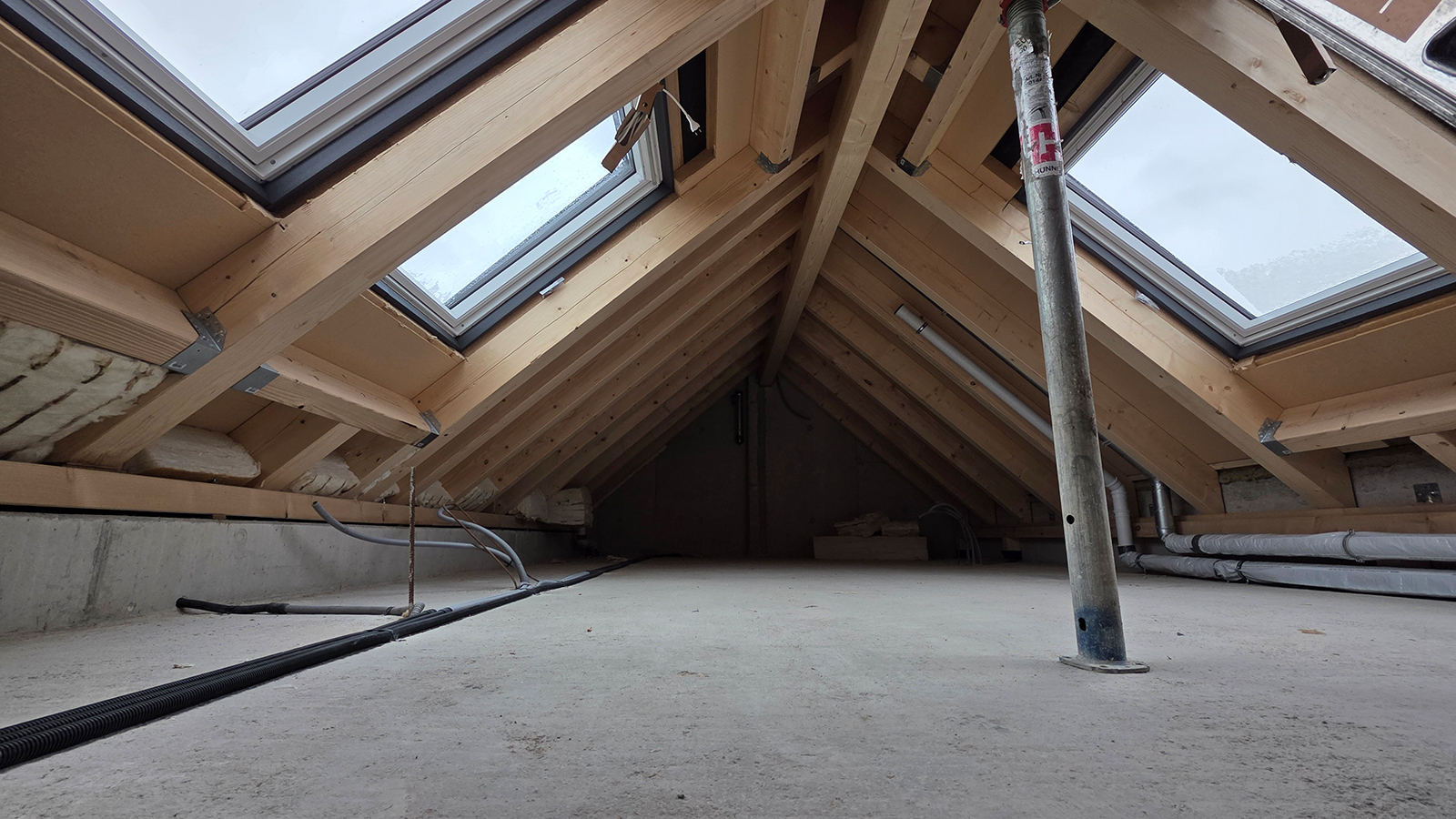

- Die Zwischensparrendämmung wird gemacht.
- Bei der Dachgauben-Verschalung wurde die Front hergestellt, da die Dachgaubenfenster (Kunststofffenster) eingebaut wurden
- Start des Wärmedämmverbundsystem (Dämmung)
Was ist in den nächsten 2-3 Wochen geplant?
Haus 1:
- Das Dach wird regensicher gemacht.
- Die Laibungslüfter werden eingebaut.
- Die Montage der Holzfenster wird begonnen.
Haus 2:
- Die Dachflächenfenster werden eingebaut.
- Die Dachgauben-Verblechung an den Seiten und der Dachfläche ist geplant.
Haus 3:
- Die Dacheindeckung wird gemacht und die Lüfterziegel werden eingebaut.
- Die Fronten der Dachgauben-Verblechung ist in Planung
Und welche technischen Bsonderheiten gab bzw. gibt es?
- Die Verblechung vom Spengler ist witterungsabhängig, daher ist der Koordinationsaufwand sehr hoch (wenn es zu kalt ist, wird das Material spröde)
- Und wie immer ist eine große Herausforderung die Abstimmung und die Koordination der unterschiedlichen Gewerke – langweilig wird es also nicht.
