Franz-Nißl-Straße: MÜNCHENSTIFT – Neuigkeiten im Oktober 2023
MÜNCHENSTIFT – Neubau eines Seniorenwohn- und Pflegeheims in München-Allach
Die MÜNCHENSTIFT GmbH plant zur Erweiterung der Kapazitäten und Anpassung des Angebotes an den prognostizierten Bedarf den Neubau eines Pflegeheims in München. Am Oertelplatz entsteht in Allach ein modernes Zuhause für Senior*innen mit innovativer Pflege und Betreuung
Der Neubau an der Franz-Nißl-Straße wird nach seiner Fertigstellung im Jahr 2025 der jüngste Neuzugang bei der MÜNCHENSTIFT sein. In unmittelbarer Nähe des Allacher Stadtteilzentrums Oertelplatz wird der Neubau des Seniorenwohn- und Pflegeheimes im Herzen von Allach-Untermenzing entstehen. Das Haus ist als Quartiershaus konzipiert – was bedeutet, dass sich das Haus ins Viertel öffnen, aber das Leben des Stadtviertels auch im Haus stattfinden soll.
In den letzten Wochen hat sich wieder einiges getan auf der Baustelle – hier ein kurzer Überblick:
Was wurde zuletzt gemacht & fertiggestellt?

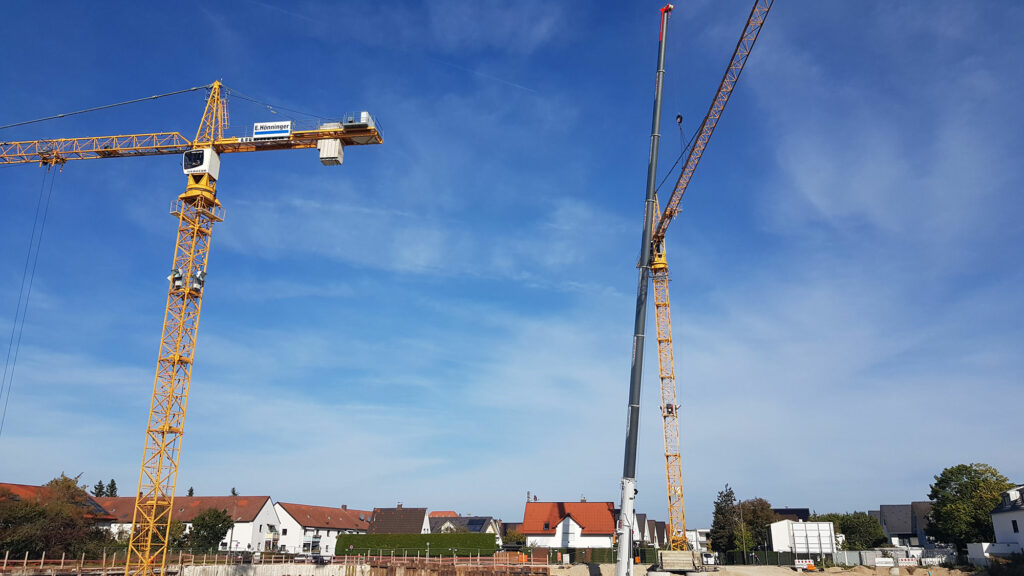

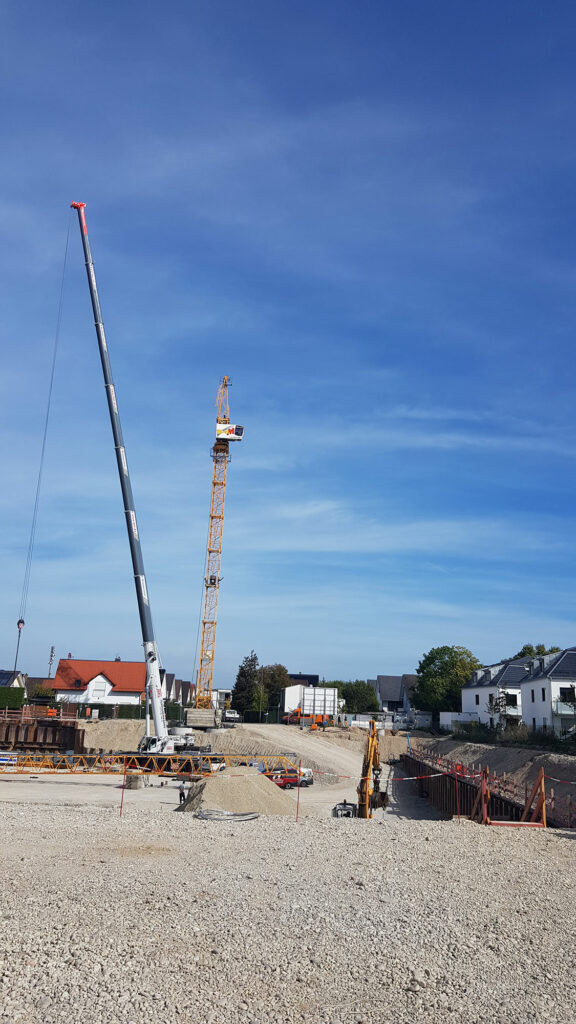

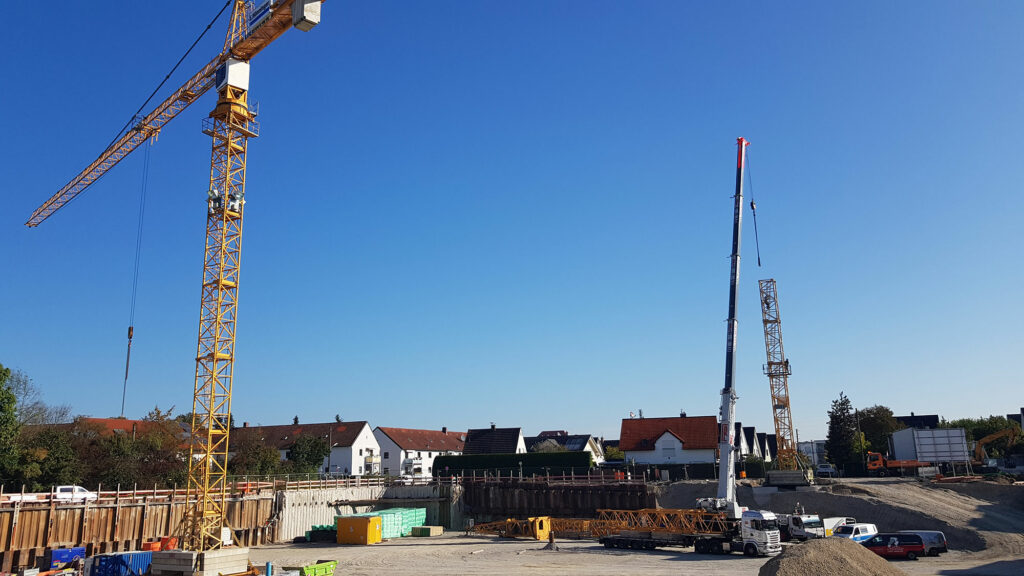

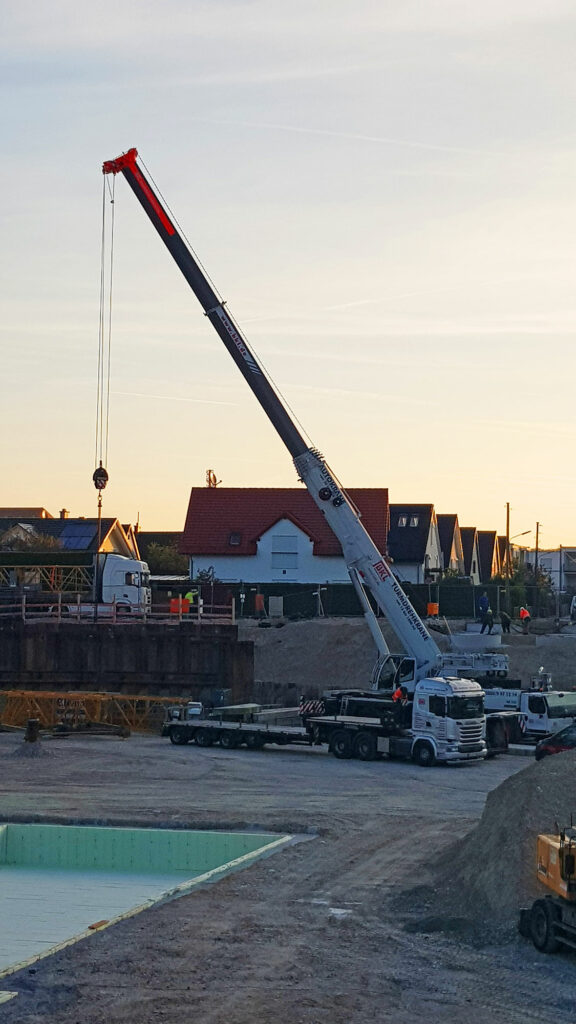

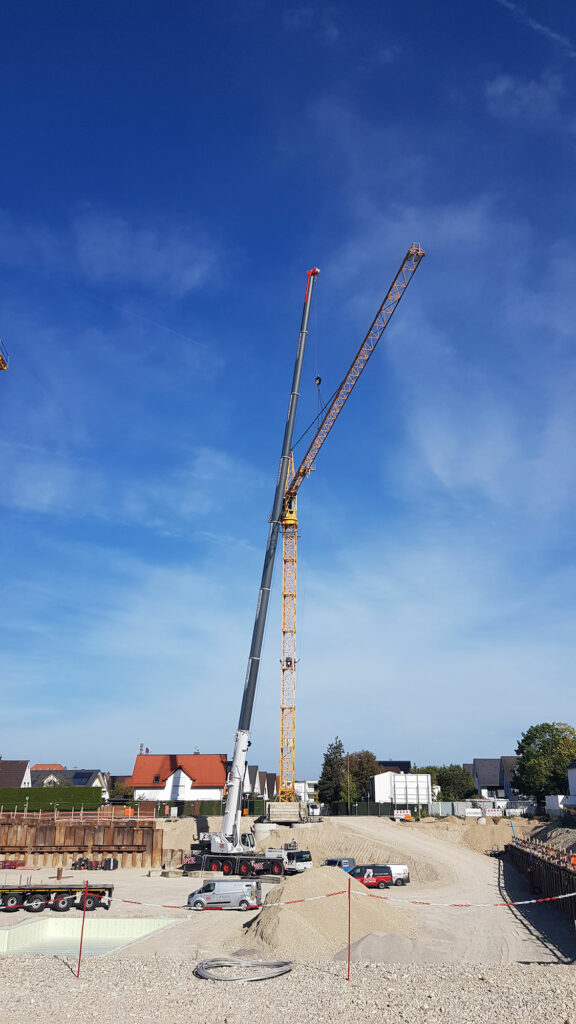

- Kranaufbau K2 154ECB
- Hakenhöhe ca. 40,7m
- Gründung auf Schachtringen wegen der komplexen Verbausituation
KW40:
- Kranaufbau K2 154ECB
- Hakenhöhe ca. 40,7m
- Gründung auf Schachtringen wegen der komplexen Verbausituation
KW41:
- Wiederaufnahme von Bauteil West
- Grundleitungen unter BoPla (ohne Revisionsschacht; hier haben Doyma-Ringraumdichtungen gefehlt – Lieferung mittlerweile erfolgt, somit läuft der Baustellenbetrieb wieder ohne Behinderung)

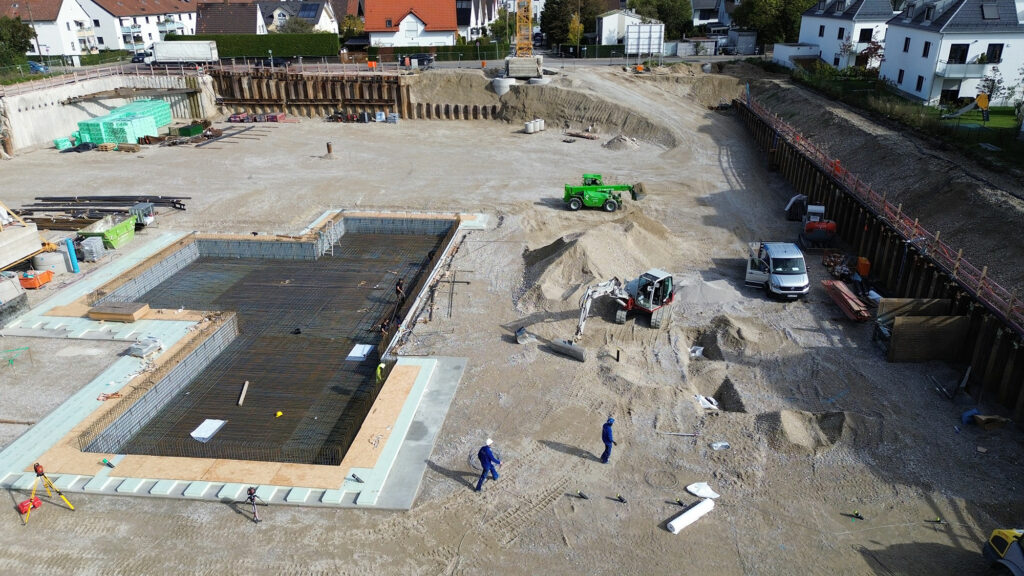

- Bauteil Mittelflügel/Tiefteil zw. West und Ost Frischbetonverbundfolie (FBV) und Beginn Bewehrung untere Lage
Was passiert aktuell?
KW42:
- Grundleitungen Bauteil West (Revisionsschacht o.g. Doyma einbauen und GL zusammenschließen) – dadurch können Sauberkeitsschicht, Dämmung und FBV-Folie für diese Bauteil fertig gemacht werden
- Bewehrung untere Lage in Bauteil West Abschnitt 1
- Grundleitungen in BoPla im Bauteil Mittelflügel/Tiefteil und zum Ende der Woche Bewehrung obere Lage
Was ist die nächsten Wochen geplant?
KW43:
- Die Betonage der Bodenplatte Mittelflügel/Tiefteil erfolgt.
- Bewehrungsbeginn in Bauteil West Abschnitt 2
KW44:
- Bewehrungsarbeiten für Bauteil West Abschnitt 1.
KW45:
- Start der Betonage für Bauteil West Abschnitt 1
- Starte MF/Tiefteil Stützen SB3
KW46:
- Beginn des Untergeschosses: WU Wände mit Versprung

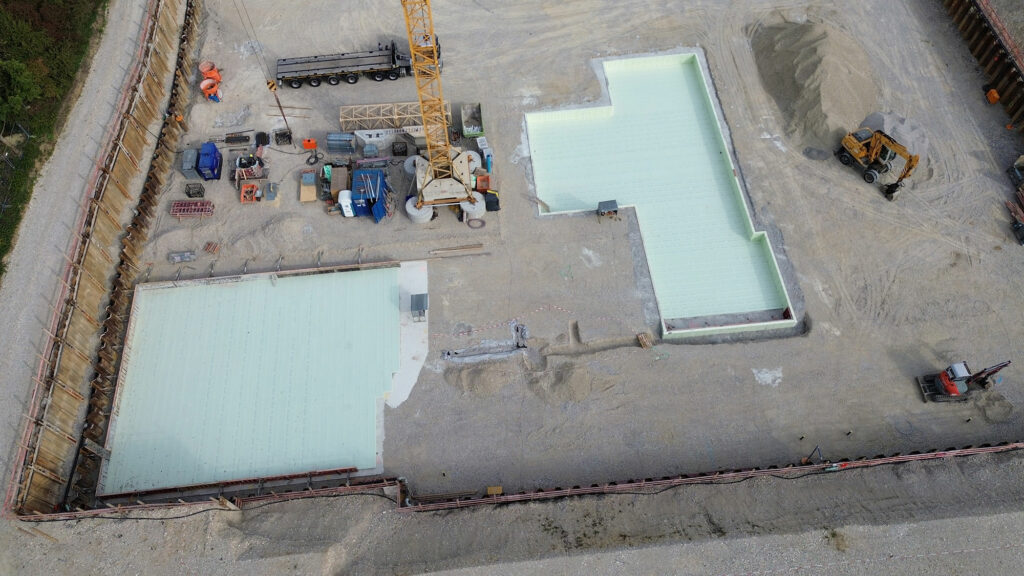

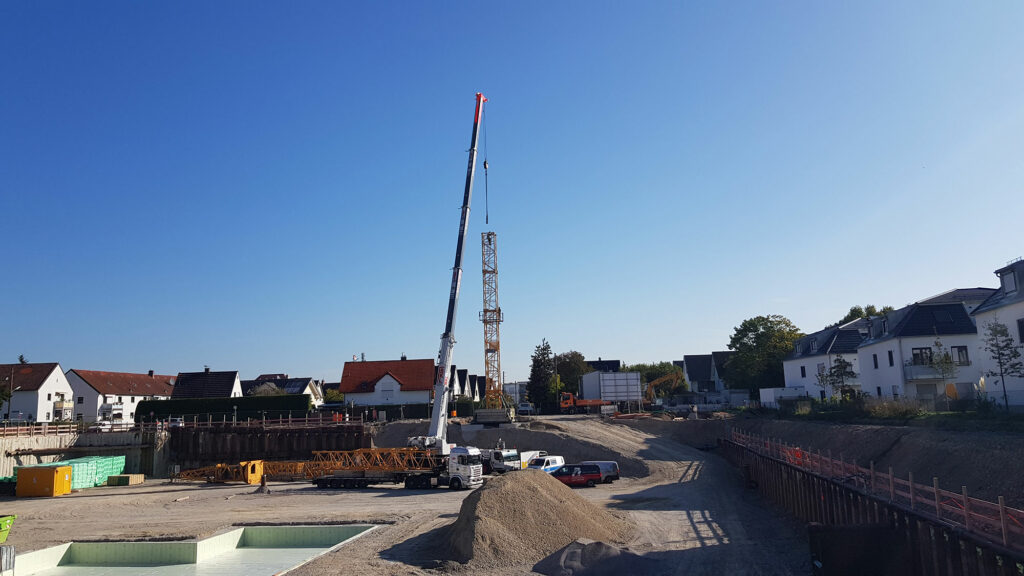

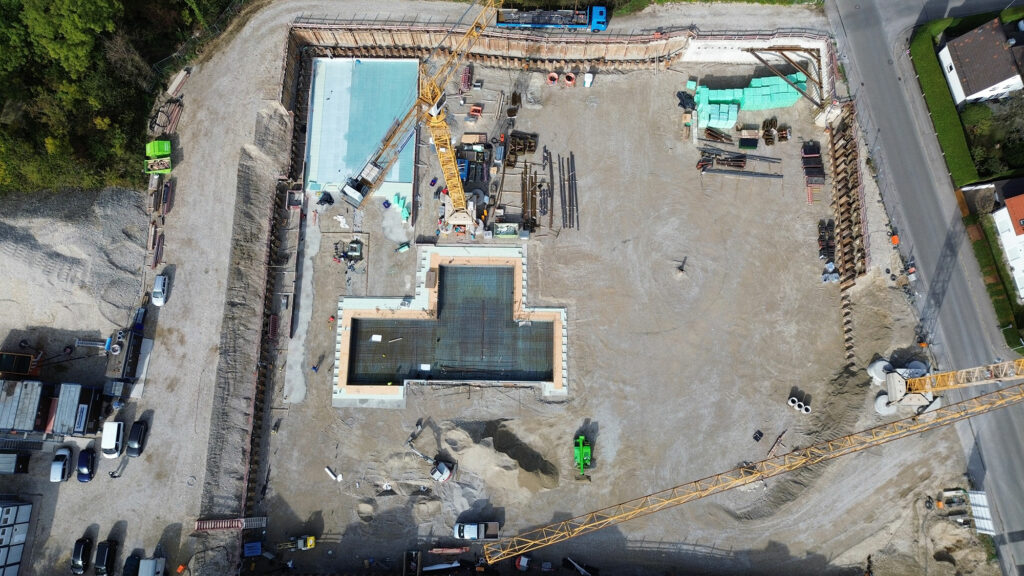

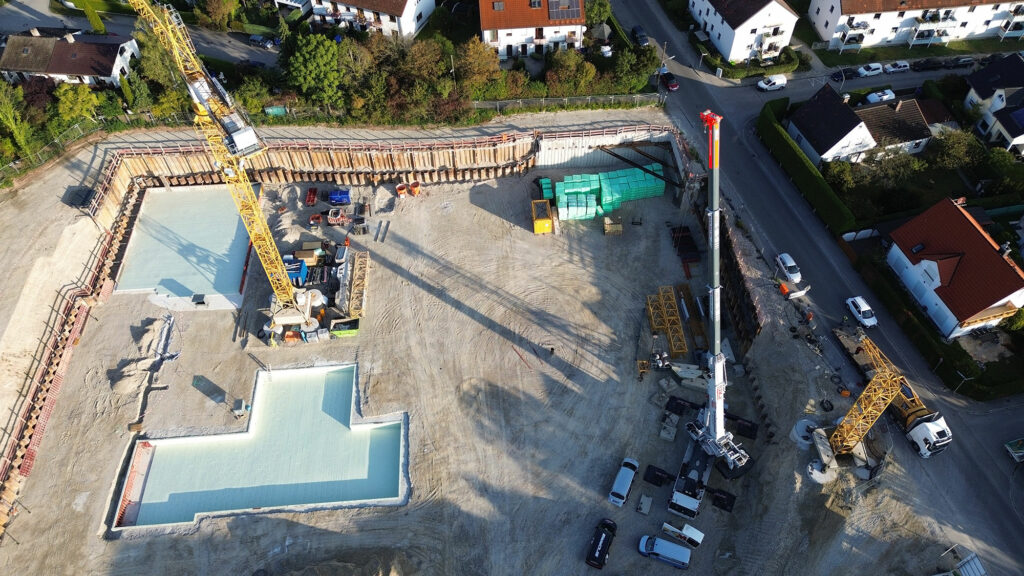

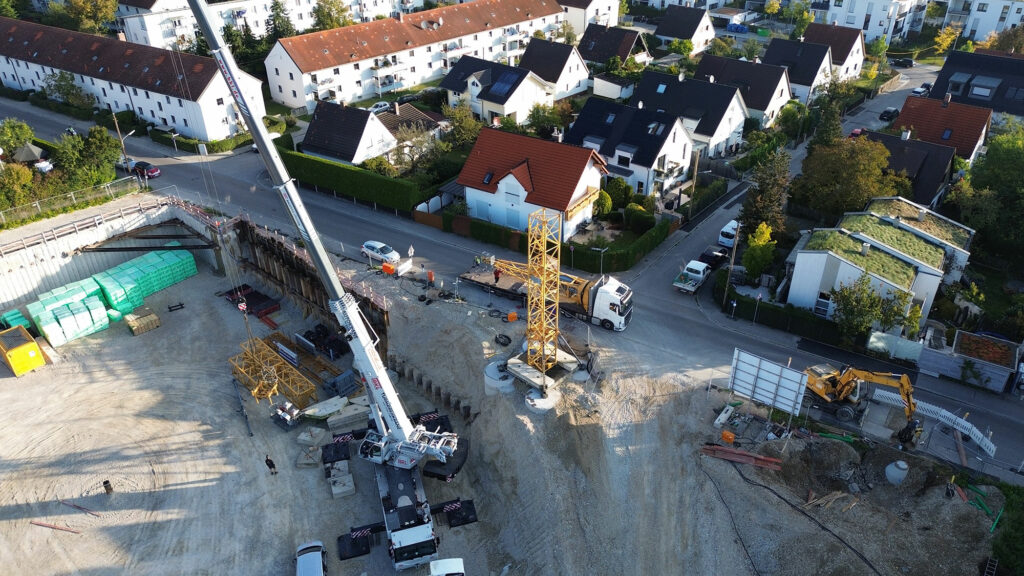

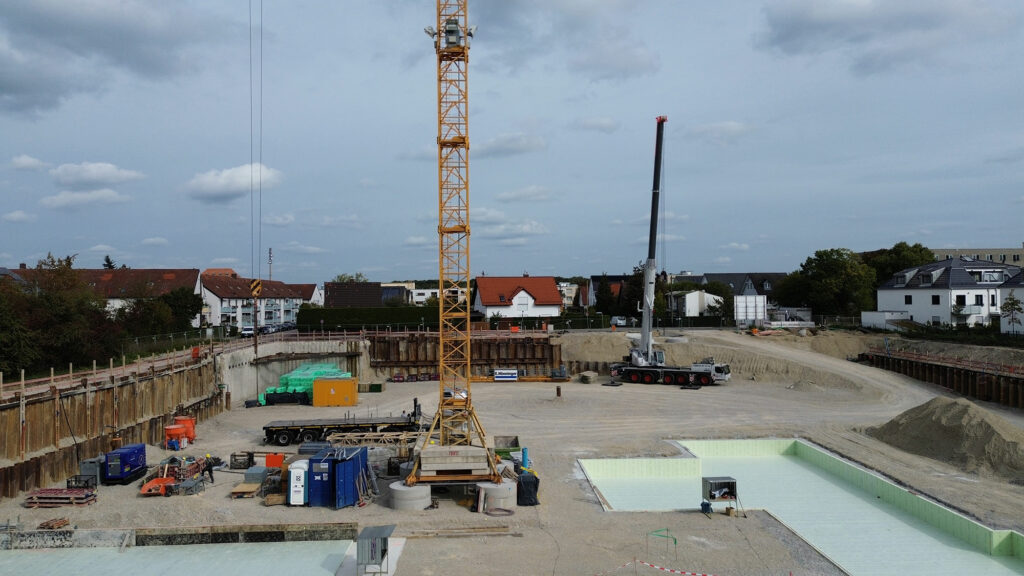

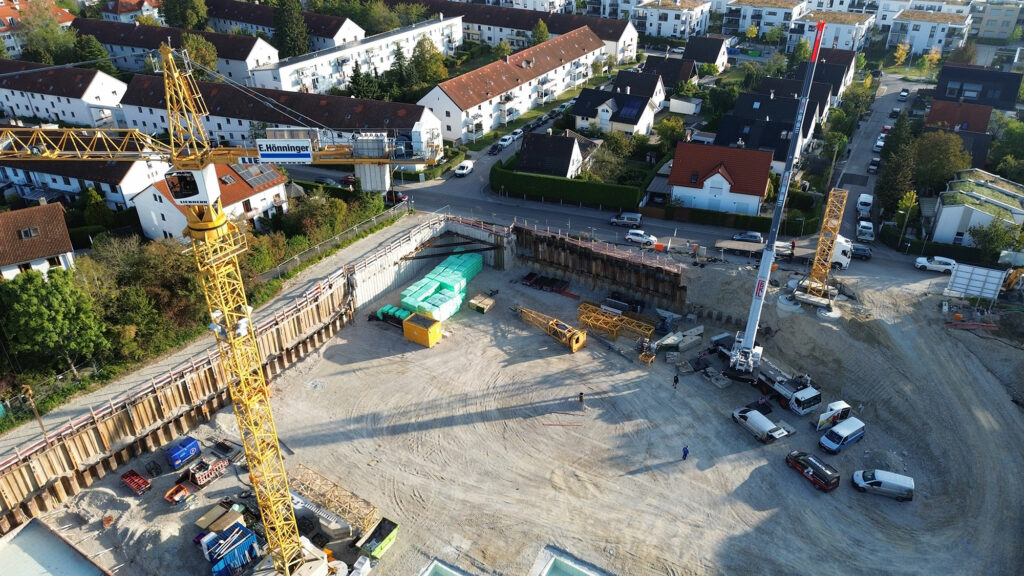

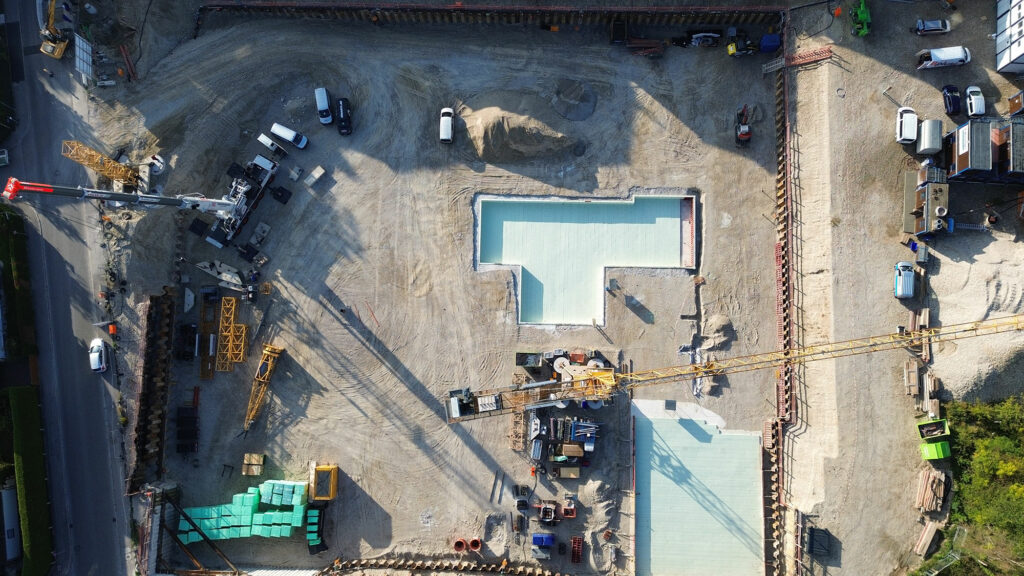

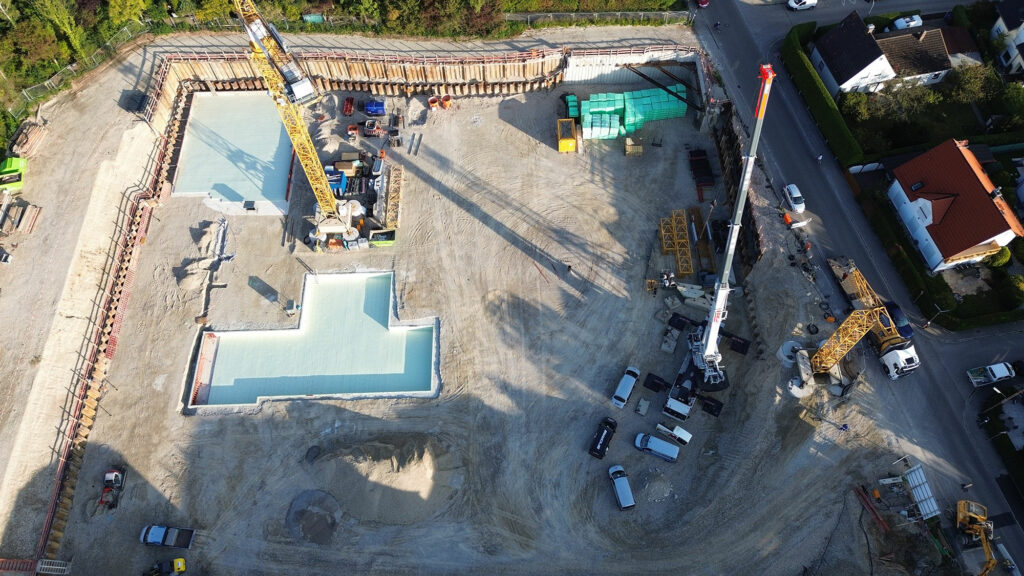

Und hier noch einige Impressionen vom Baufortschritt:
