Freiham WA16: GWG – Neuigkeiten im Juli 2023

Freiham WA16: GWG – Neubau einer Wohnanlage

Das Baugrundstück liegt im Neubaugebiet Freiham-Nord im Münchner Westen.  An der stadträumlich wichtigen Kreuzung zwischen der Aubinger Allee und dem Ost-West gerichteten Grünzug in Freiham (zwischen Aubinger Allee und Annemarie-Renger-Straße) entstehen 234 geförderte und freifinanzierte Wohnungen, eine integrierte 6-gruppige KITA und ein Männerwohnheim mit Tiefgarage und dazugehörige Freiflächen. Es handelt sich um einen Neubau nach dem Kommunalen Wohnungsbauförderungsprogramm Einkommensorientierter Förderung (EOF) und München Modell-Miete (MMM) sowie dem Konzeptionellen Mietwohnungsbau (KMB).

In den letzten Wochen hat sich wieder einiges getan auf der Baustelle – hier ein kurzer Überblick über die Arbeiten:

  • Vor kurzem haben die Ausbauarbeiten der zweiten Bauphase begonnen.
  • Unsererseits sind dabei die Leistungen der Innenputz und Spachtelarbeiten in den Häusern 3 und 1 bis September diesen Jahres zu erbringen.
  • In der Tiefgarage wurde die Innendämmung im Rampenbereich montiert.
  • Die Pflasterarbeiten wurden fertiggestellt.
  • Zuletzt erfolgt noch das Einsanden nach Fertigstellung der bauseitigen Ausbauleistungen.
  • Im Außenbereich wurden durch unsere Abteilung des Tiefbaus die Kanalanschlüsse entlang der Annemarie-Renger-Straße erstellt.
  • In der Aubinger-Allee ist ein weiterer Anschluss mittels Pressverfahren zu erstellen.
  • Und um die Häuser 1 und 2 sind noch Schächte und Grundleitungen auszuführen.
  • Dies kann erst nach Abbau der Fassadengerüste erfolgen.

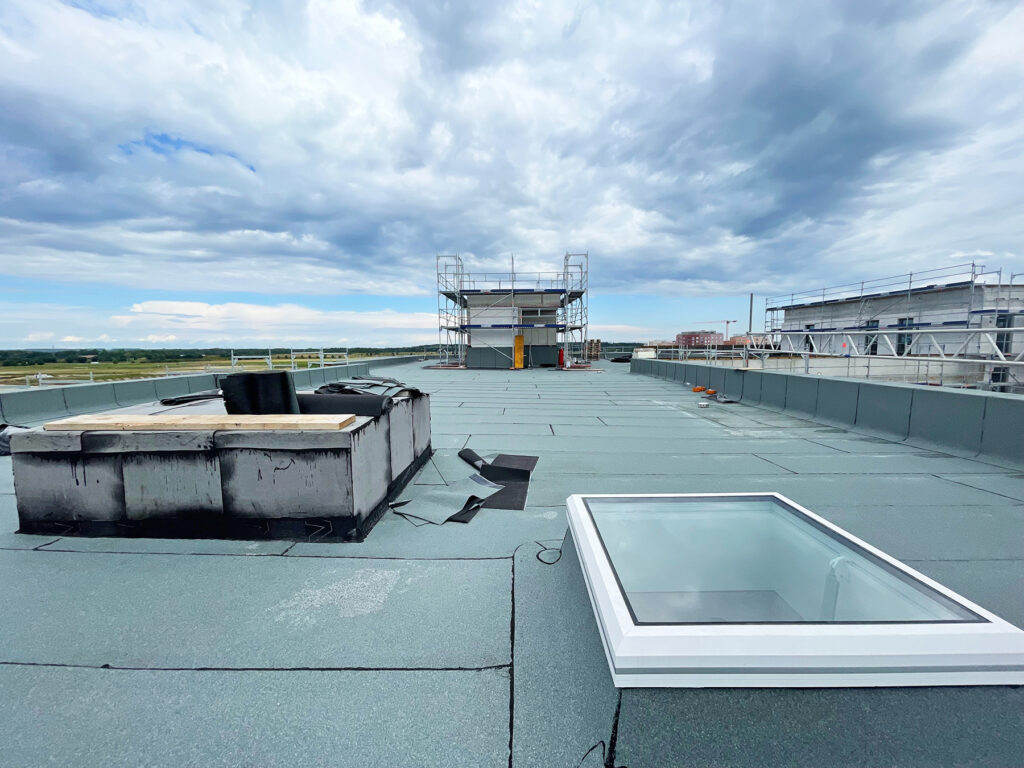

  • Weiterhin erfolgt die Abdichtung der Tiefgaragendecke.

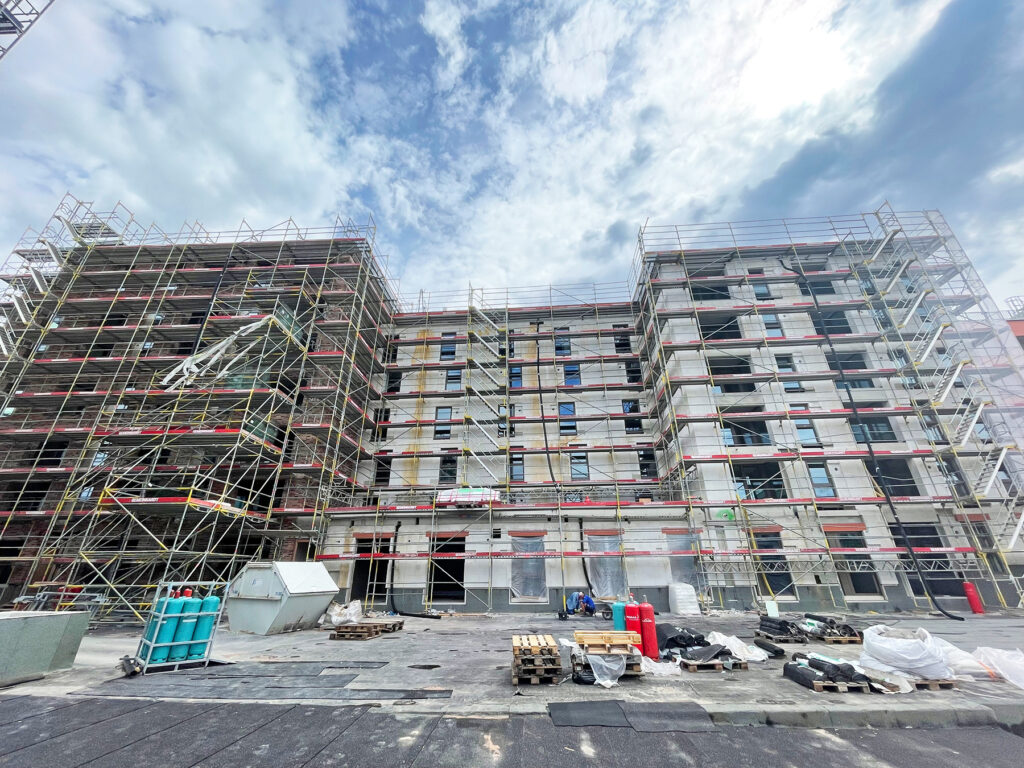

  • Nachträglich wurden wir nun auch mit den Leistungen der Fassadenarbeiten (WDVS, Außenputz und Fliesen) beauftragt, mit denen wir gerade beginnen.
  • Die Arbeiten dauern voraussichtlich bis ins kommende Frühjahr an.
  • Die Baustelleneinrichtung wurde deutlich reduziert.
  • Die Krane und ein Großteil der Containerburg sind abgebaut.
  • Die Vorhaltung der reduzierten Baustelleneinrichtung und Fassadengerüste ist an die Fassadenarbeiten gebunden und erfolgt ebenfalls noch bis ins nächste Jahr.

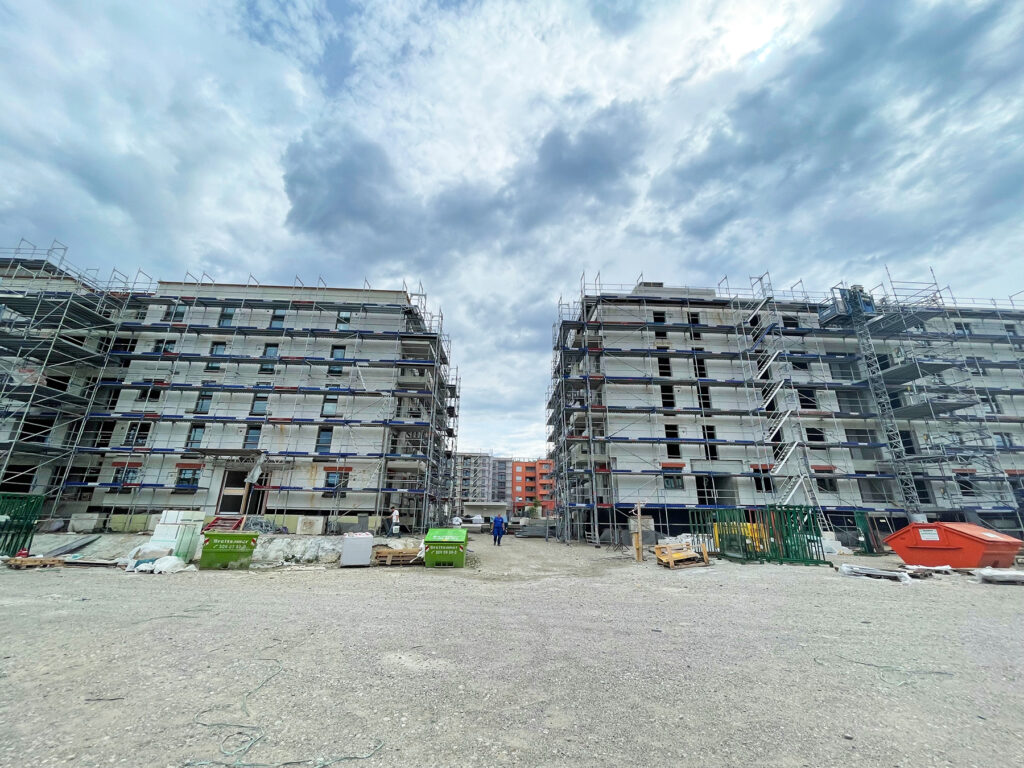

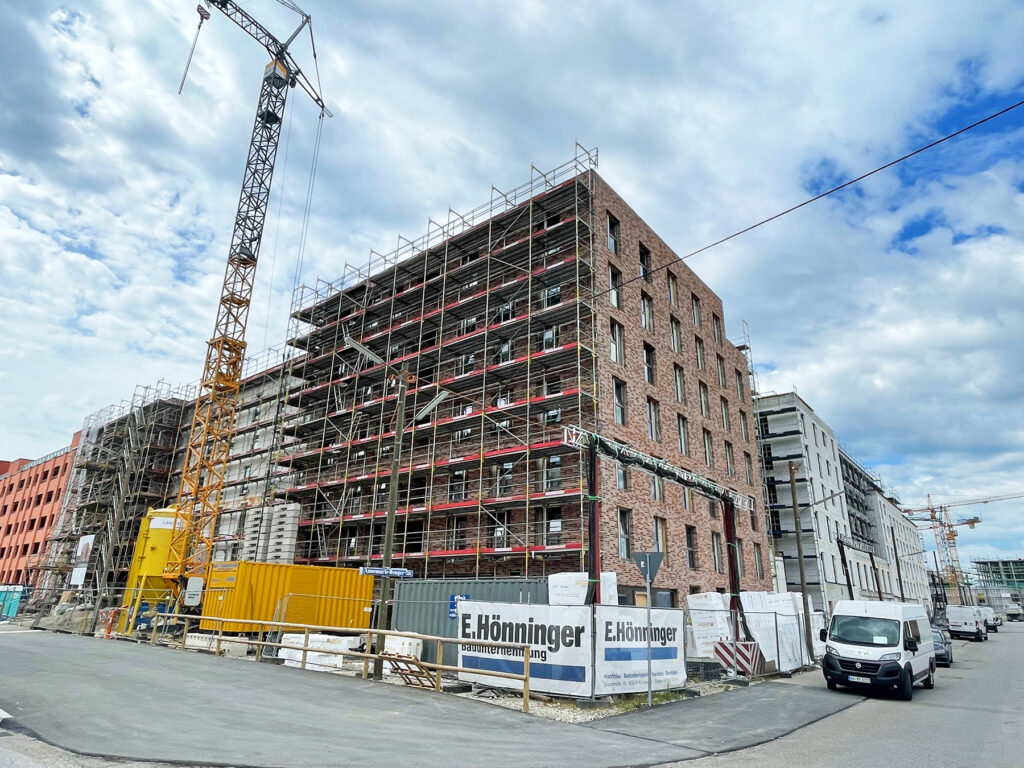

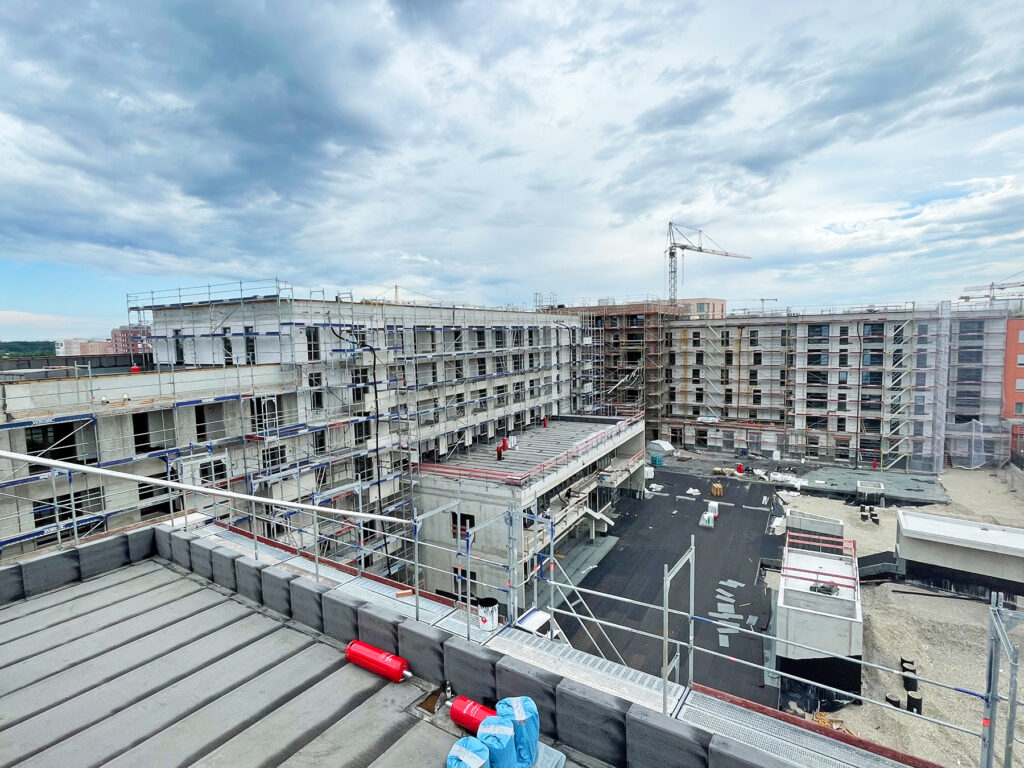

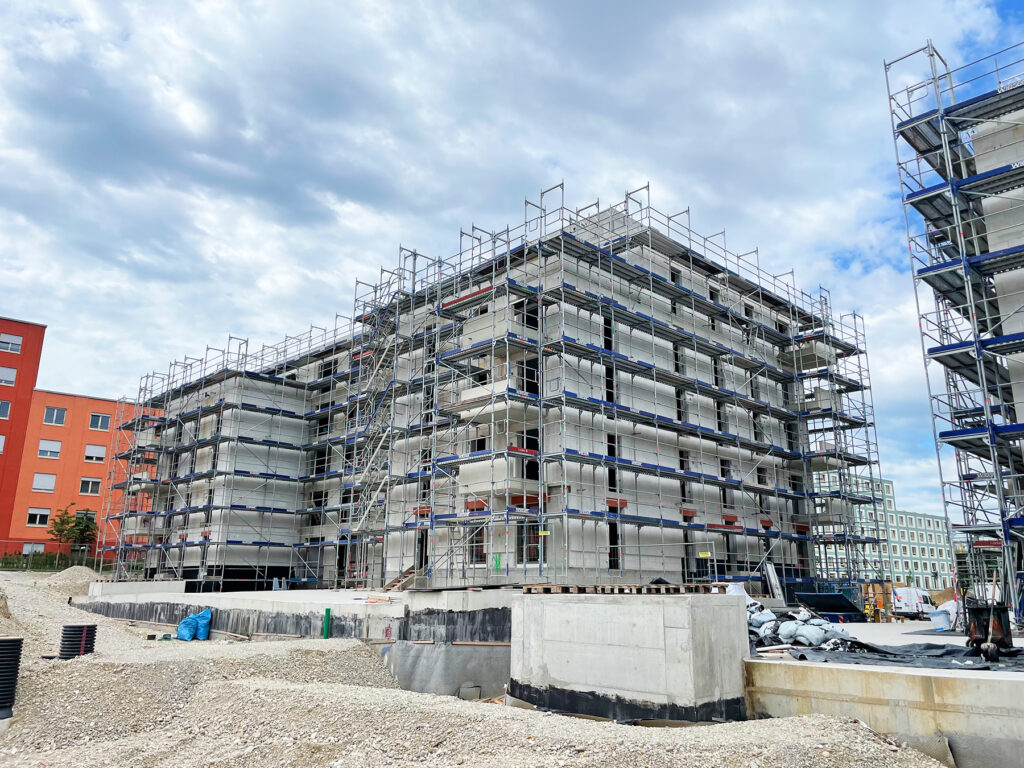

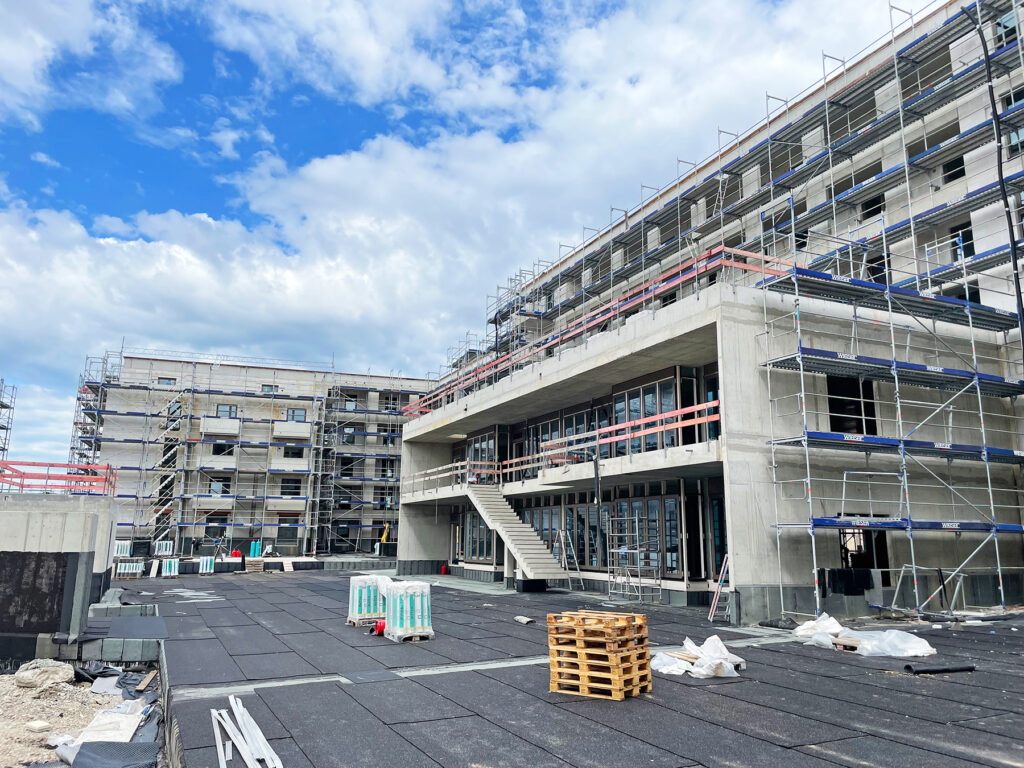

Und hier noch einige Impressionen vom Baufortschritt:
