Germering: Ellis-Kaut-Grundschule – Neuigkeiten im Mai 2025

Germering: Neubau der Ellis-Kaut-Grundschule

Die Stadt Germering setzt einen Ersatzneubau und die Sanierung von Kirchenschule und der Kindertagesstätte Spatzennest um. Das Grundstück befindet sich im Norden der Stadt Germering an der Kirchenstraße. Bei dem Projekt werden die Bestandsgebäude dabei sukzessive abgebrochen und durch Neubauten ersetzt. Für das Vorhaben wurde vom Stadtrat die Berücksichtigung von Nachhaltigkeitsaspekten bei der Konzeption beschlossen, welche in 3 Priorisierungsstufen gegliedert sind.

Wir sind beauftragt, den Bauabschnitt / Bauteil 1 zu erstellen.

In den letzten Wochen hat sich einiges getan – hier ein kurzer Überblick:

Was wurde zuletzt (in den letzten 2-3 Wochen) gemacht / fertiggestellt?

  • Die Grundleitungen wurden fertiggestellt.

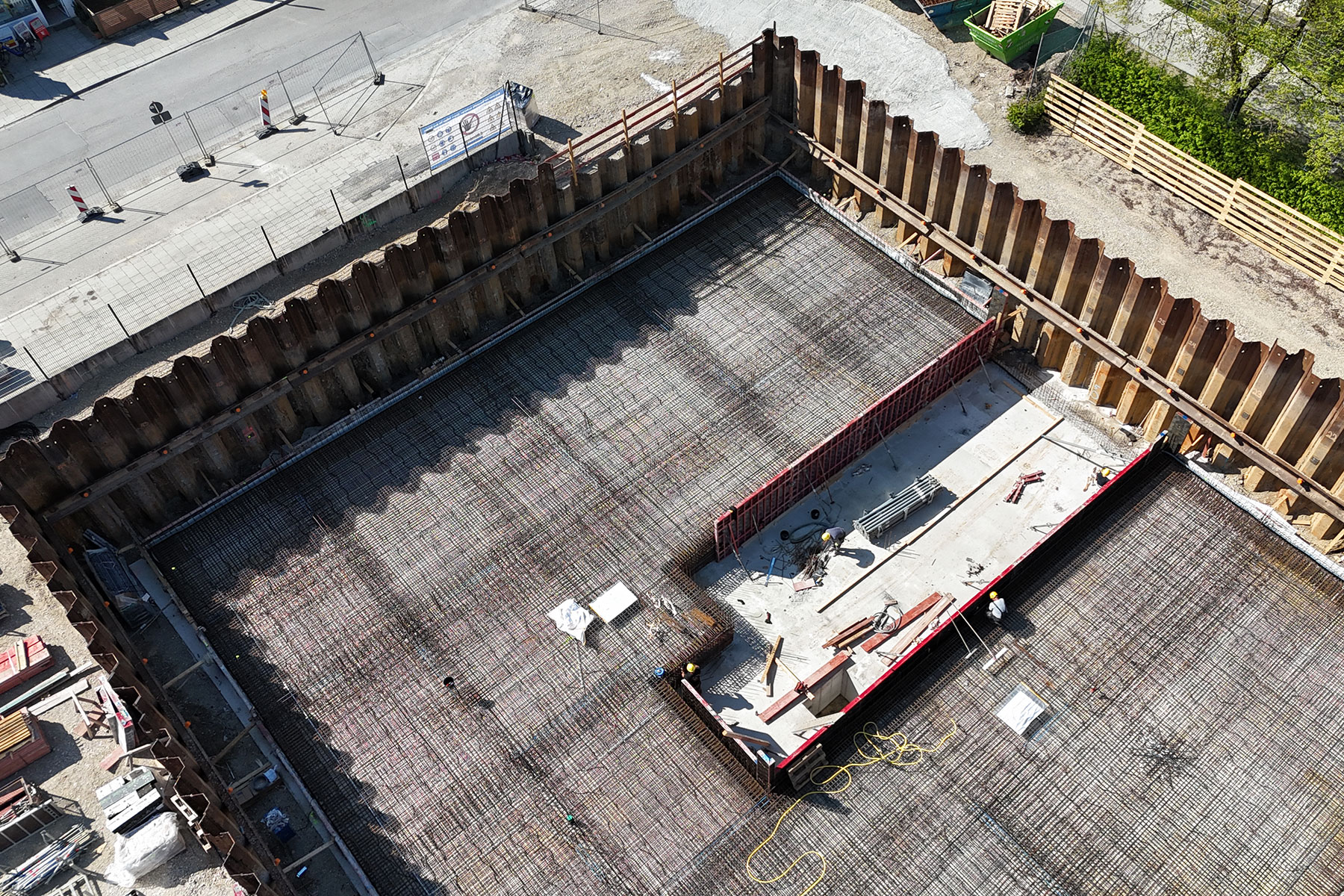

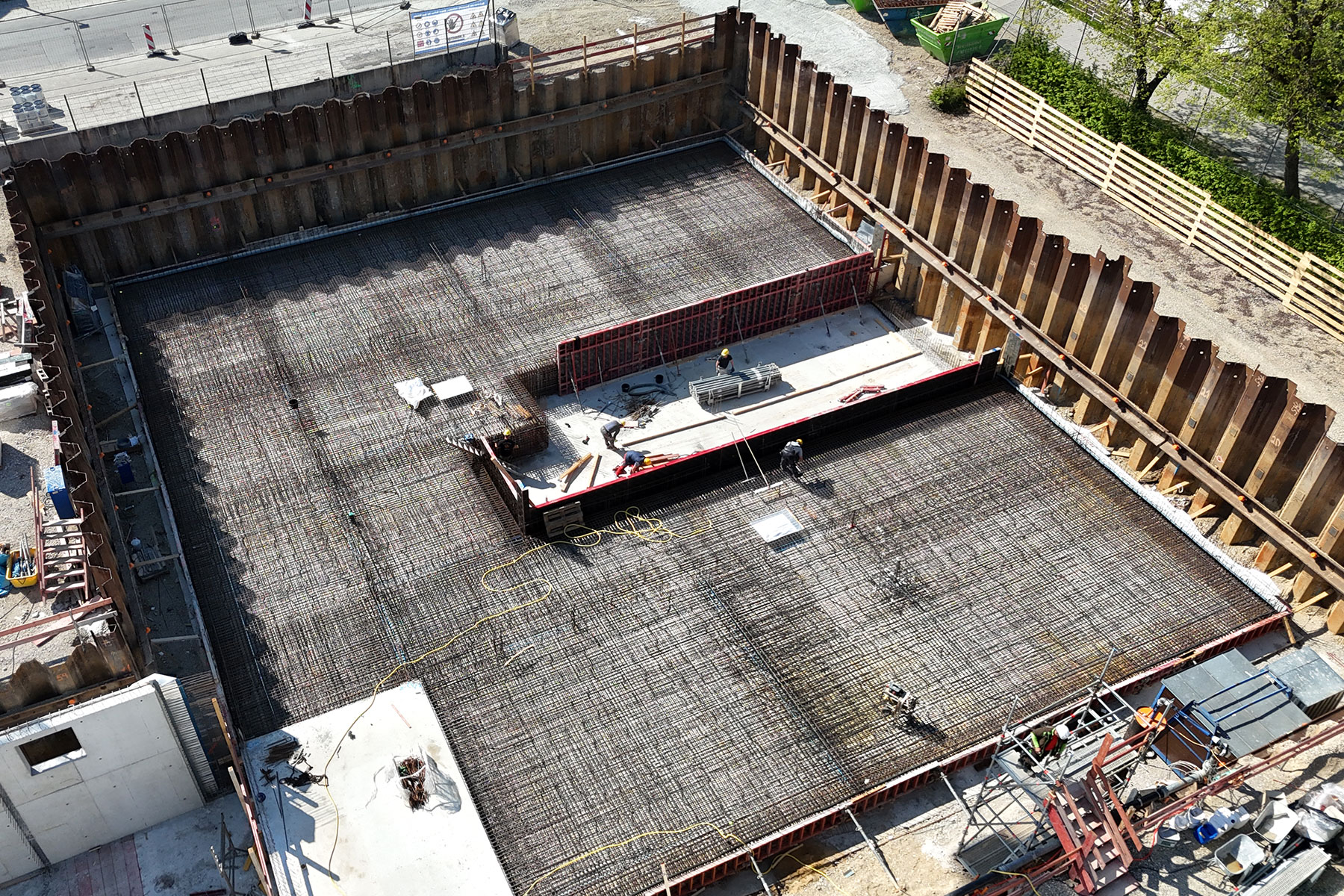

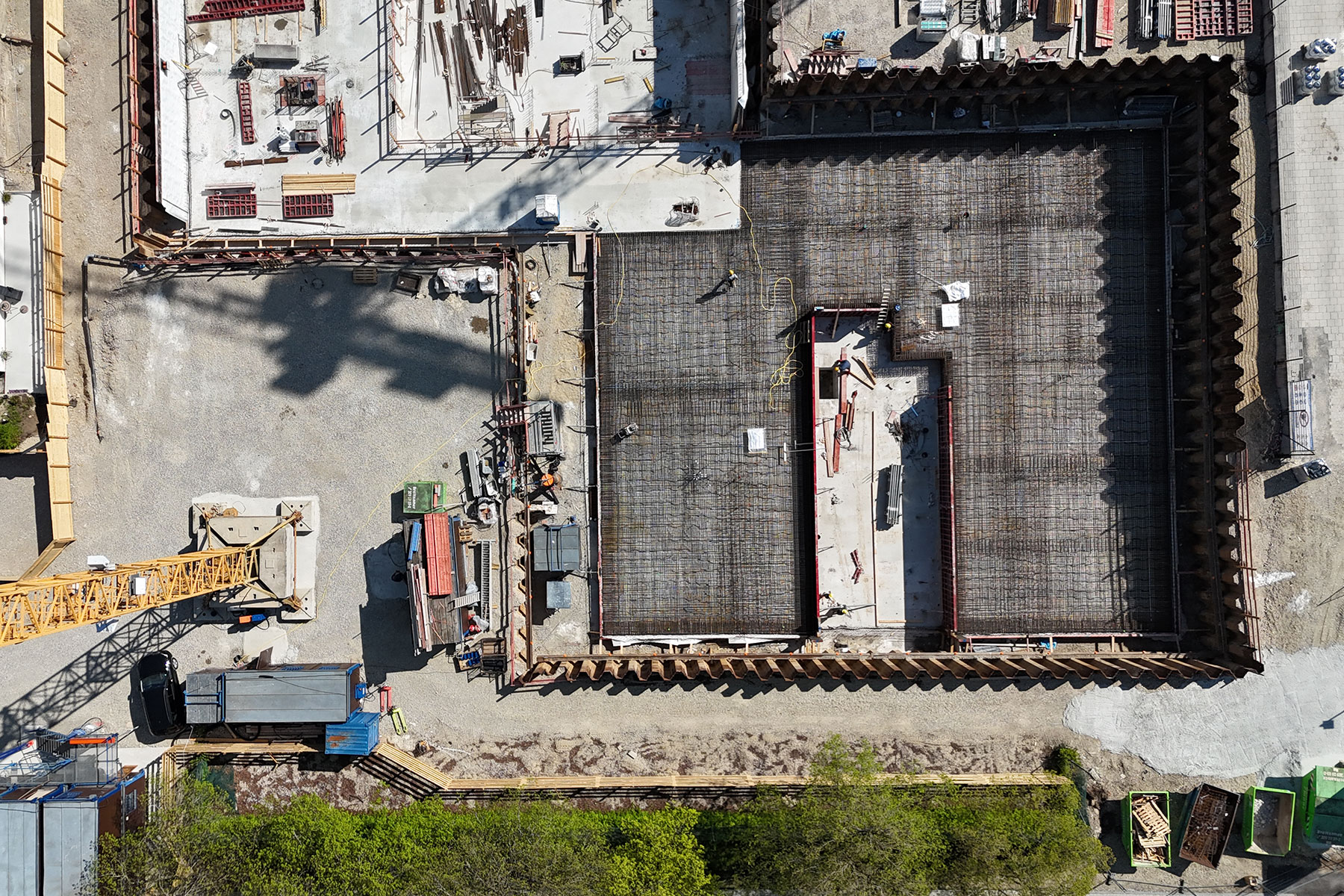

  • Die Bodenplatten wurden betoniert.
  • Das Frischbetonverbundsystem wurde verlegt.
  • Generell wurde viel Zeit in bewehren und betonieren investiert.

Was passiert aktuell?

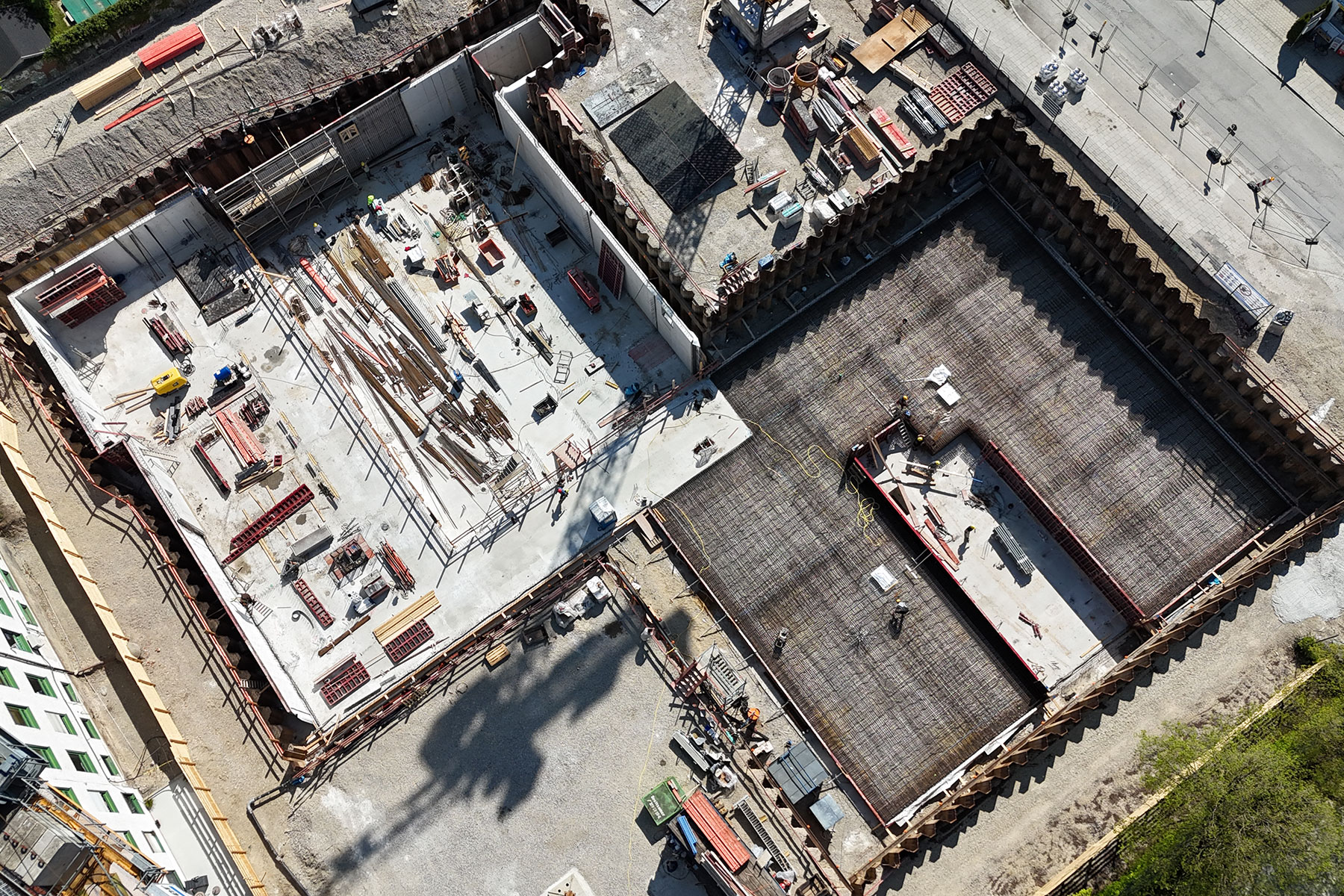

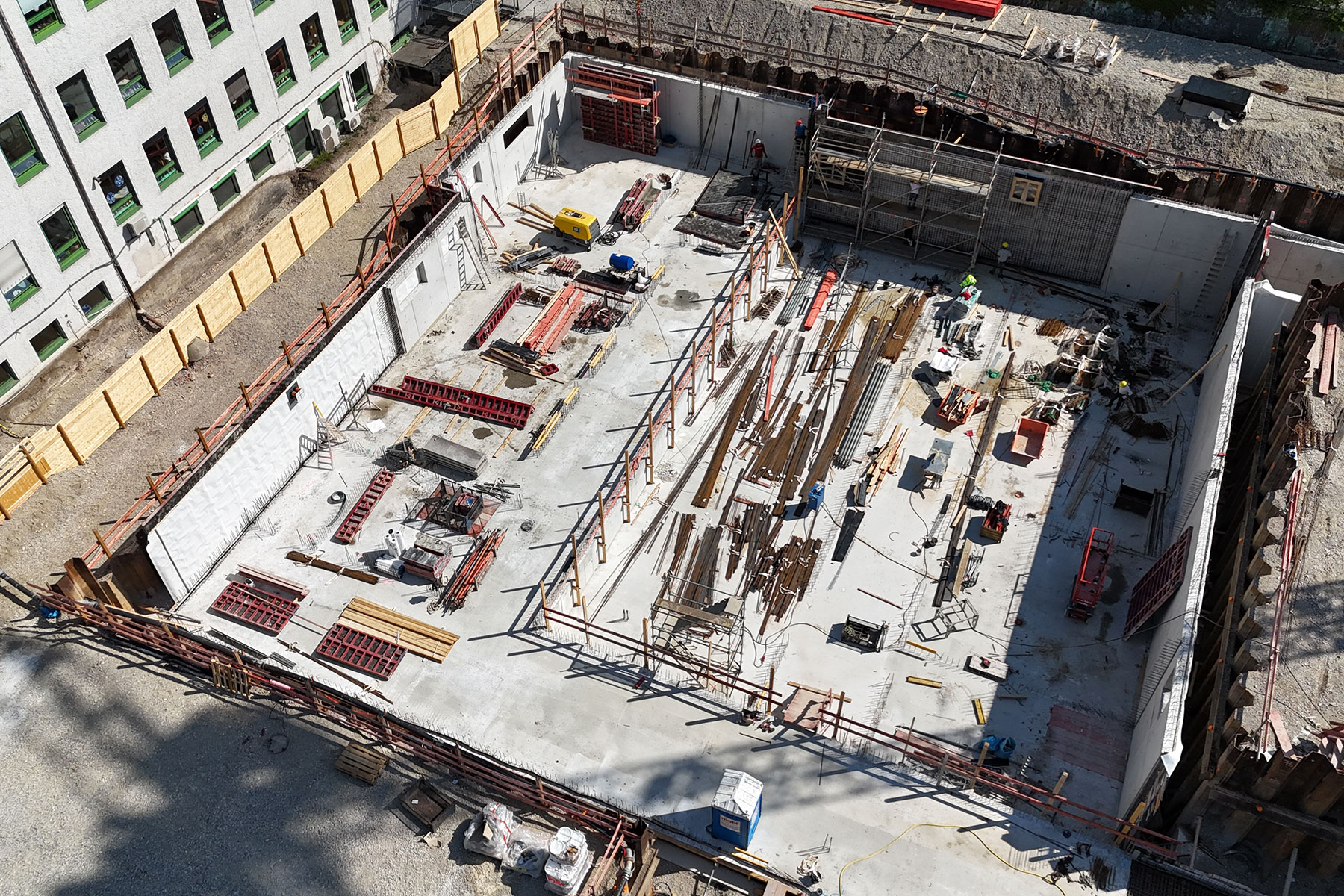

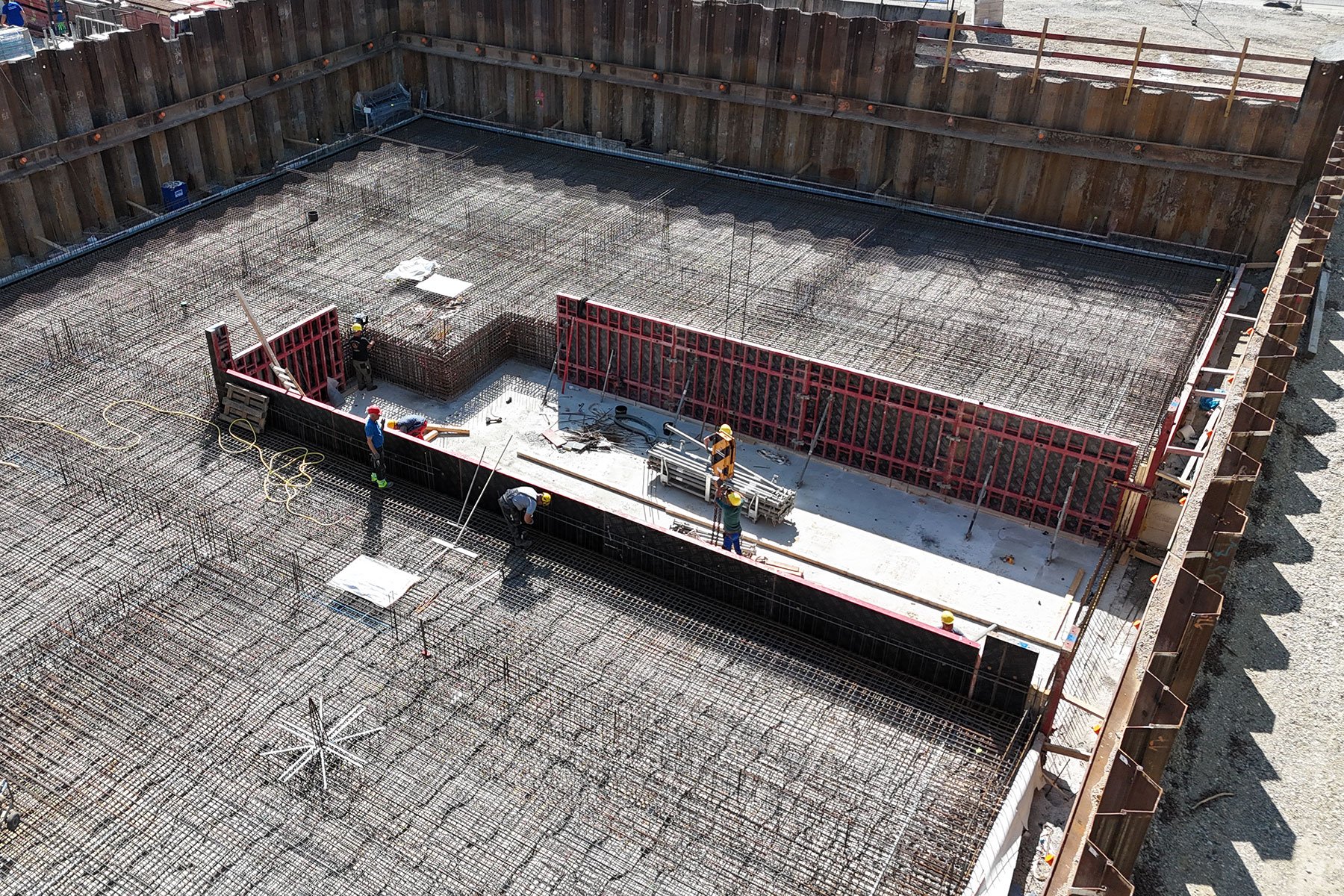

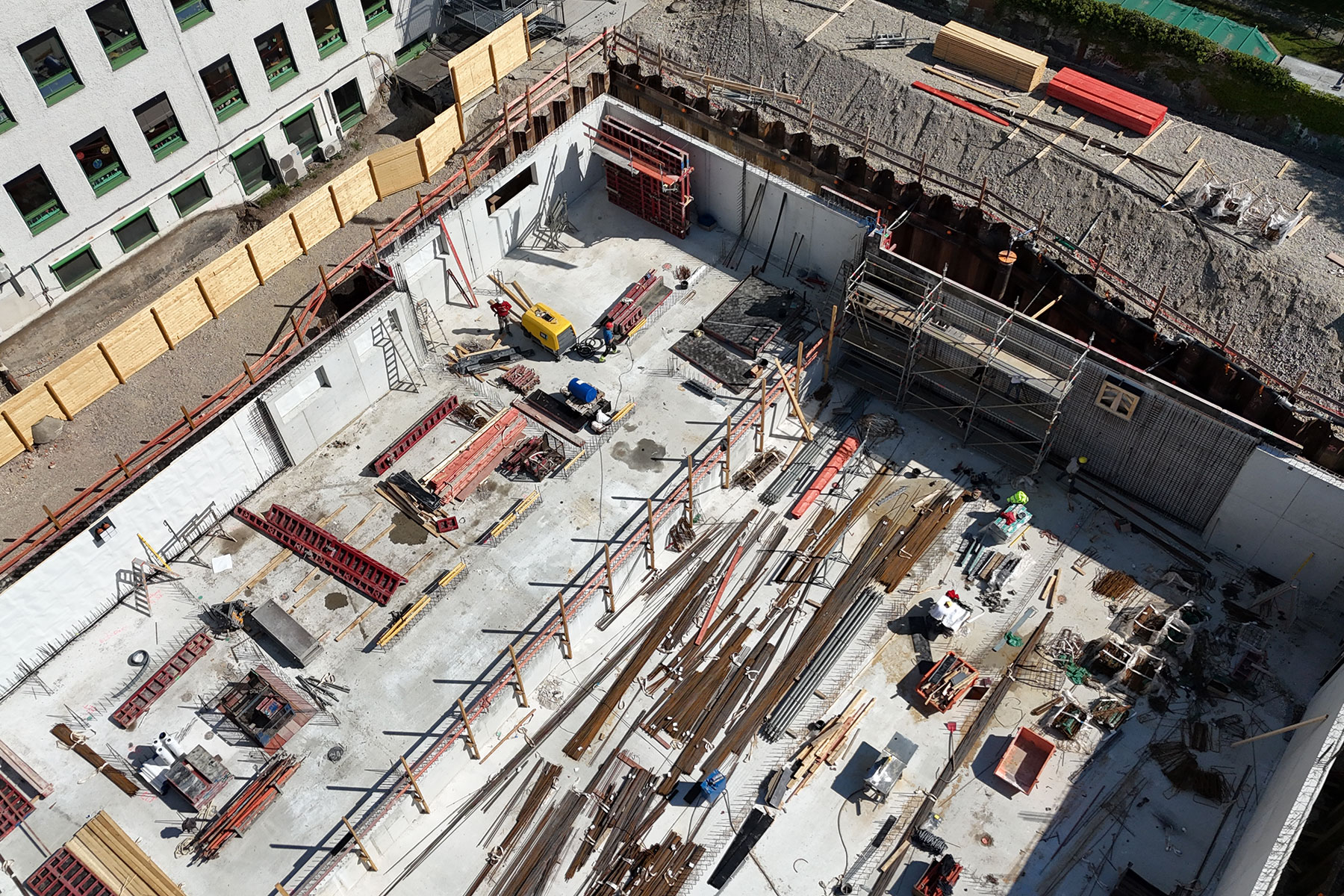

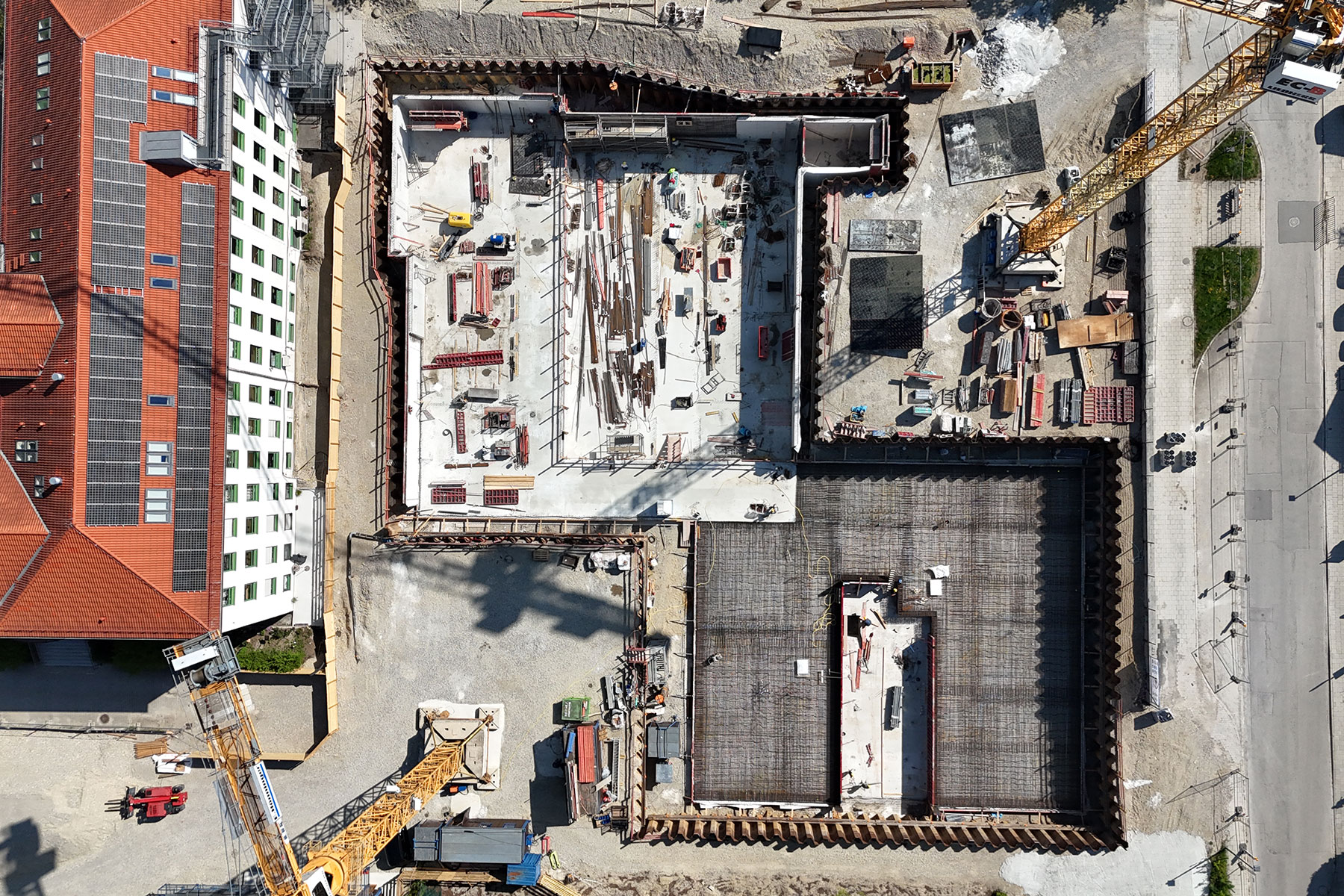

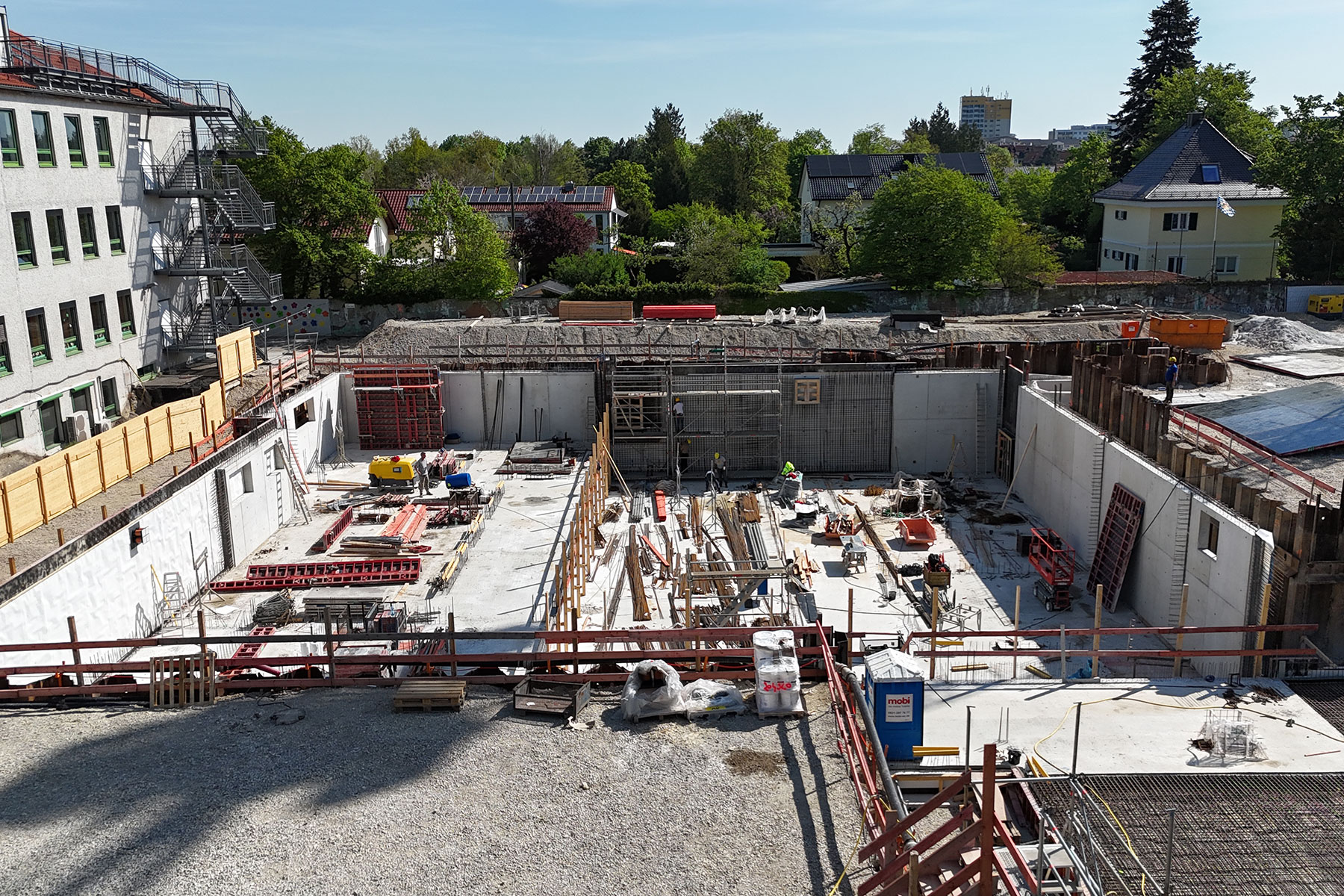

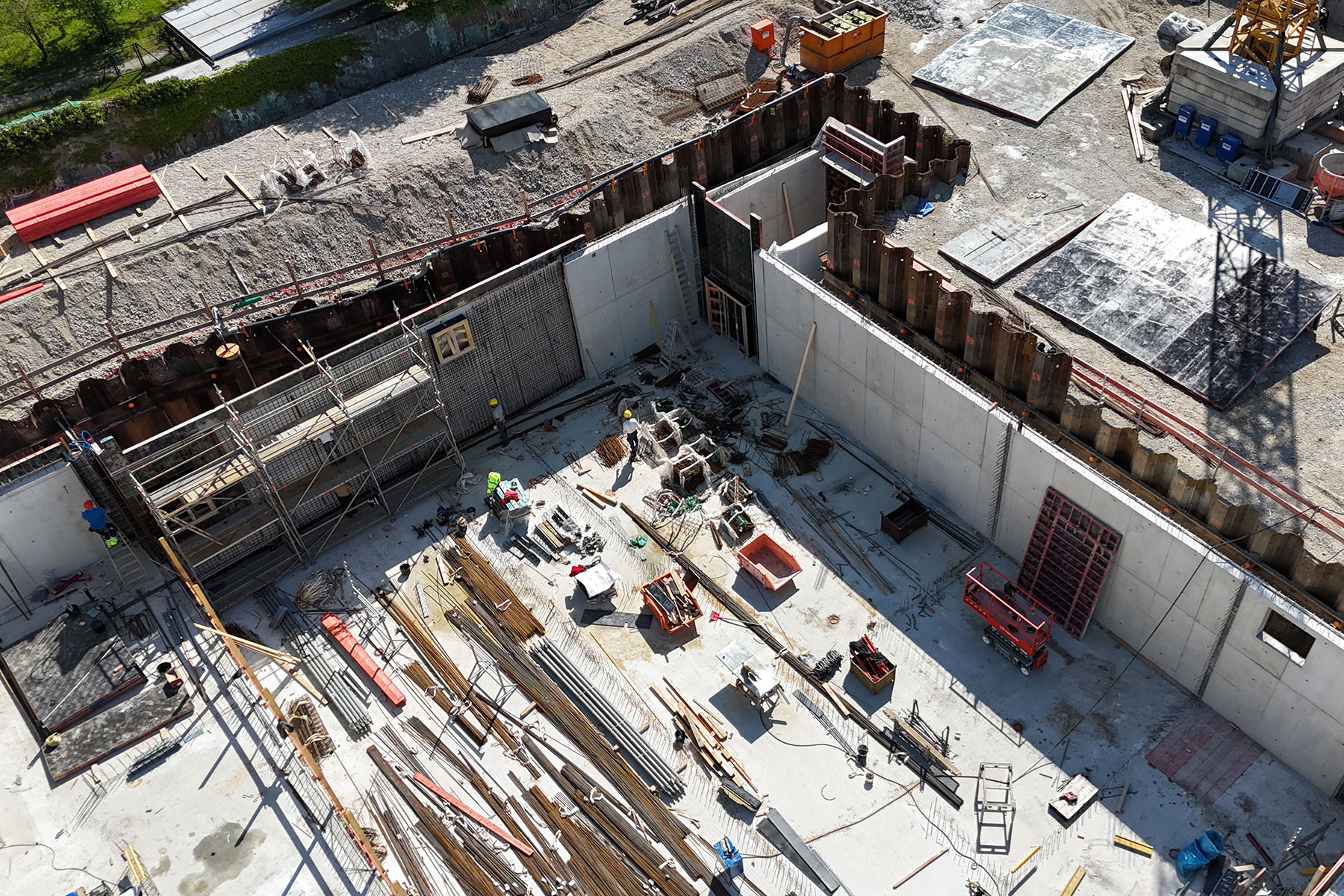

  • Die Untergeschoß-Wände werden geschalt und betoniert.

Was ist in den nächsten 2-3 Wochen geplant?

  • Die Decke über dem Untergeschoß wird geschalt, bewehrt und betoniert.
  • Bei den Außenwänden folgt die Dämmung und das anbringen der Noppenfolie.
  • Danach wird hinterfüllt.

Was gibt es Besonderes? Technische Highlights?

  • Die Treppenhäuser und Wände ab dem Erdgeschoß sind überwiegend in Sichtbetonklasse 3.
  • Sehr große Fertigteil-Treppen, die vor der letzten Decke in einer Montage nachgezogen werden.

Und hier einige Impressionen des Bauprojektes:
