GWG: Freiham, WA18: Neuigkeiten im Dezember 2021
Freiham, WA18
Neubau einer 6,5-zügigen Gesamtschule (Bauteil A und B), sowie einer FOS für Sozialwesen mit 21 Klassen (Bauteil C), gemäß Lernhauskonzept.
In den letzten Wochen hat sich wieder einiges getan auf der Baustelle – hier ein kurzer Überblick über die Arbeiten:
Was wurde gerade gemacht und fertiggestellt?

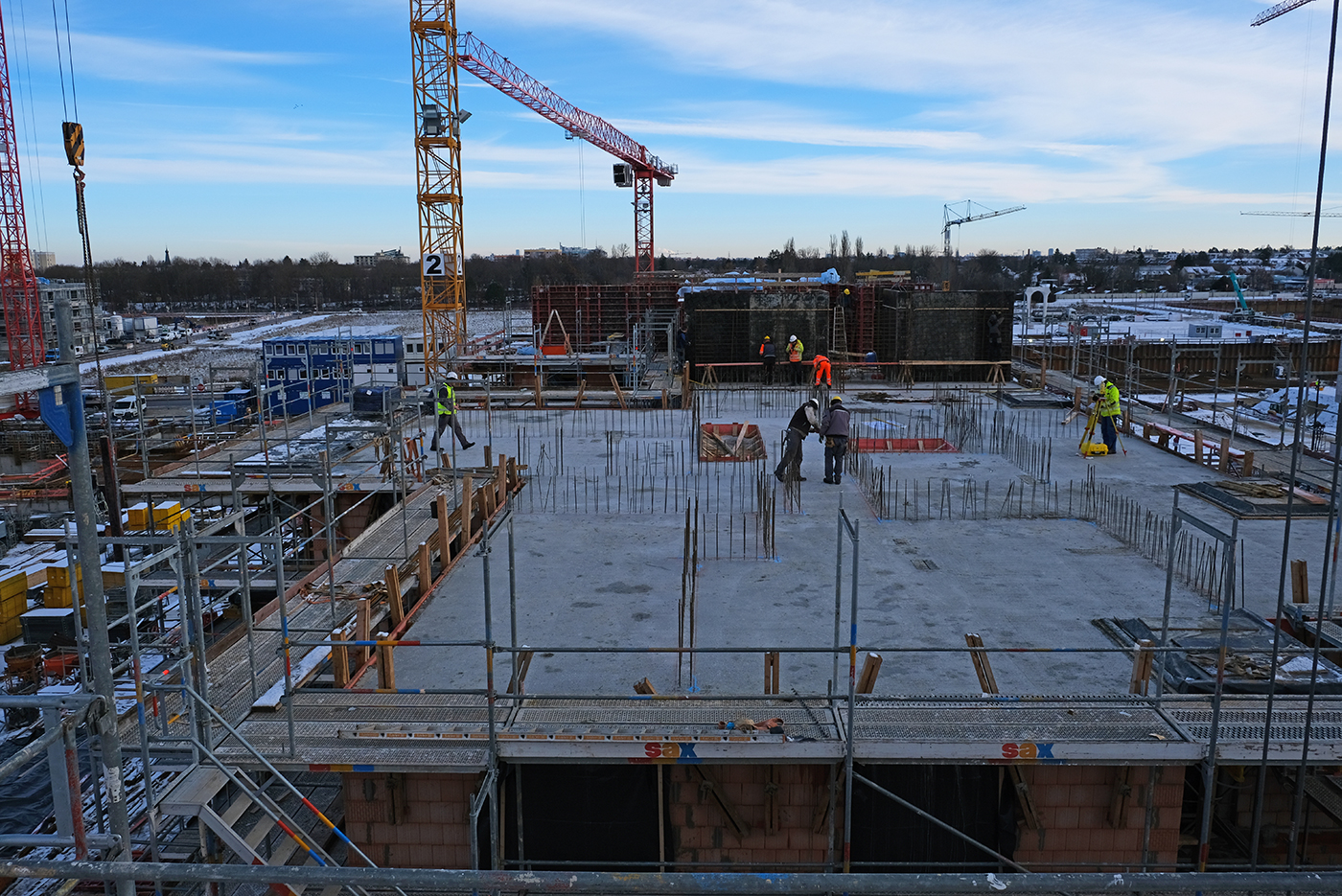

- Heute (Donnerstag, 09.12.) wurde die Decke über dem 3. OG in Haus 3.2 wurde betoniert.
Was passiert aktuell?
- Die Deckenschalung der Decke über dem 4.OG in Haus 4 Decke werden fertiggestellt.
- Die Stahlbetonwände im 4.OG in Haus 3.1 werden geschalt.
- Die Tektalandämmung im Keller wird angebracht.
Was ist bis Weihnachten geplant?
- Die Wände MW+ Stahlbeton im 3. OG in Haus 3.1 sind geplant.
- Ebenso die Bewehrung + die Betonage der Decke über 2.OG in Haus 3.2.
- Die Schalung der Decke über 3.OG in Haus 4 ist in Vorbereitung.
- Parallel dazu erfolgen Nacharbeiten/Betonkosmetik in UG/TG.
- Der Ausbau der Notabstützungen in UG/TG startet.
- Zudem werden die Reste in UG/TG ausgeschalt.
- Die Tektalandämmung im Keller wird weiterlaufen.
- Die Decke über dem 4.OG in Haus 4 wird bewehrt und betoniert.
- Die Wände (MW, Stahlbeton) im 4.OG in Haus 3.1 werden fertig gestellt.
- Die Decke über dem 4.OG in Haus 3.1 wird bewehrt und betoniert.
- Die Wände im 4.OG in Haus 3.2 (MW,Stahlbeton) werden hergestellt.
- Zudem sind Nacharbeiten/Betonkosmetik in Haus 4 geplant.

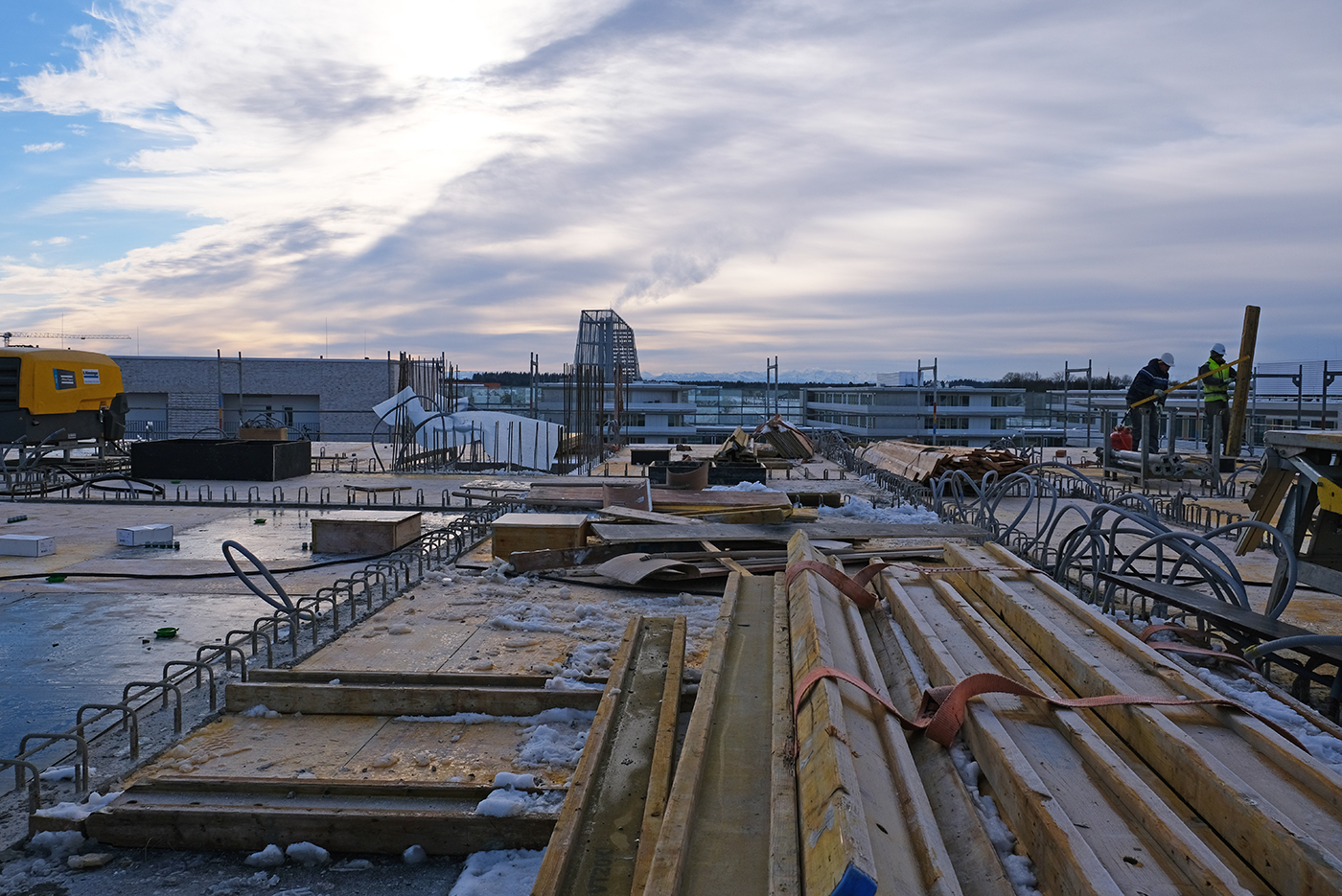

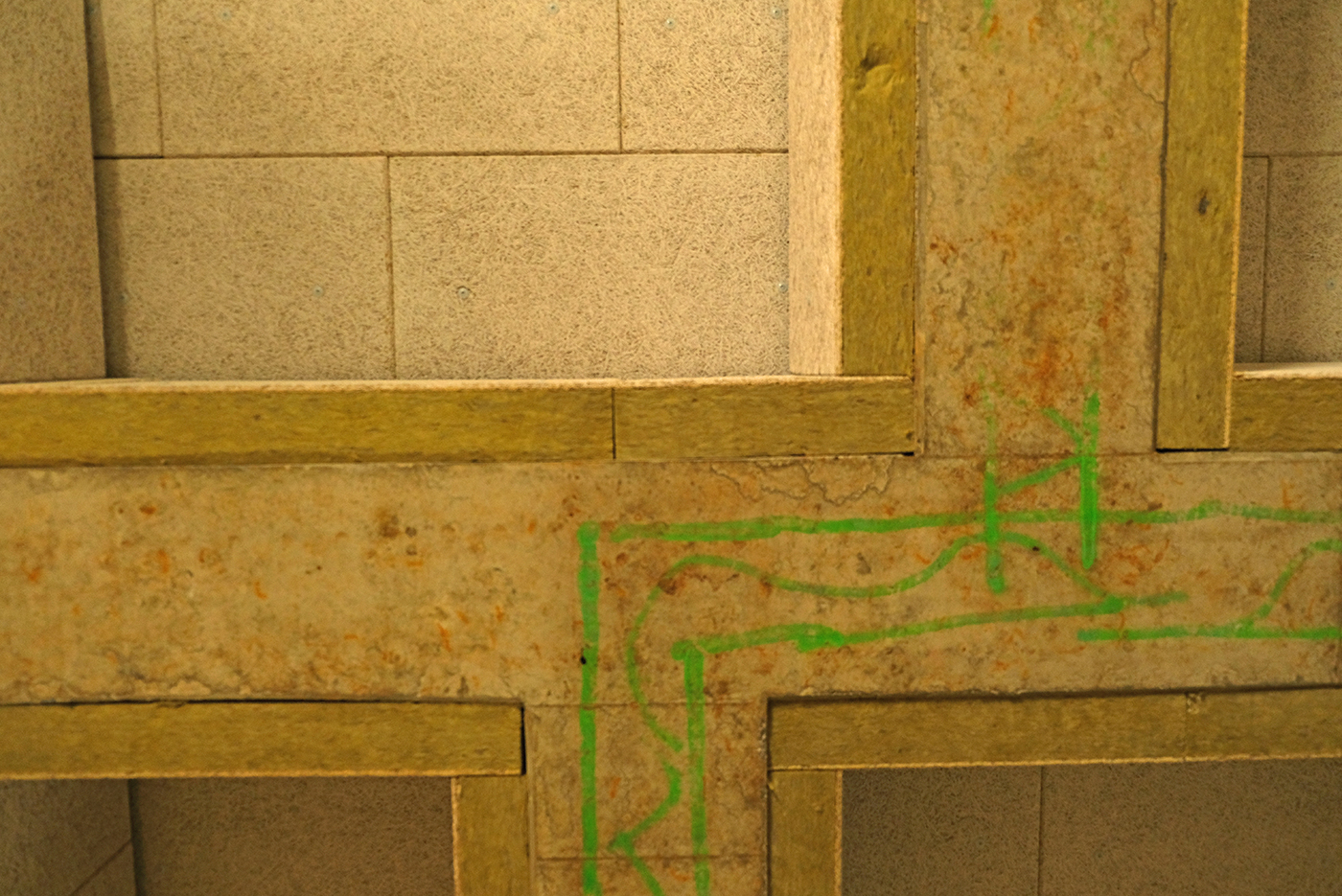

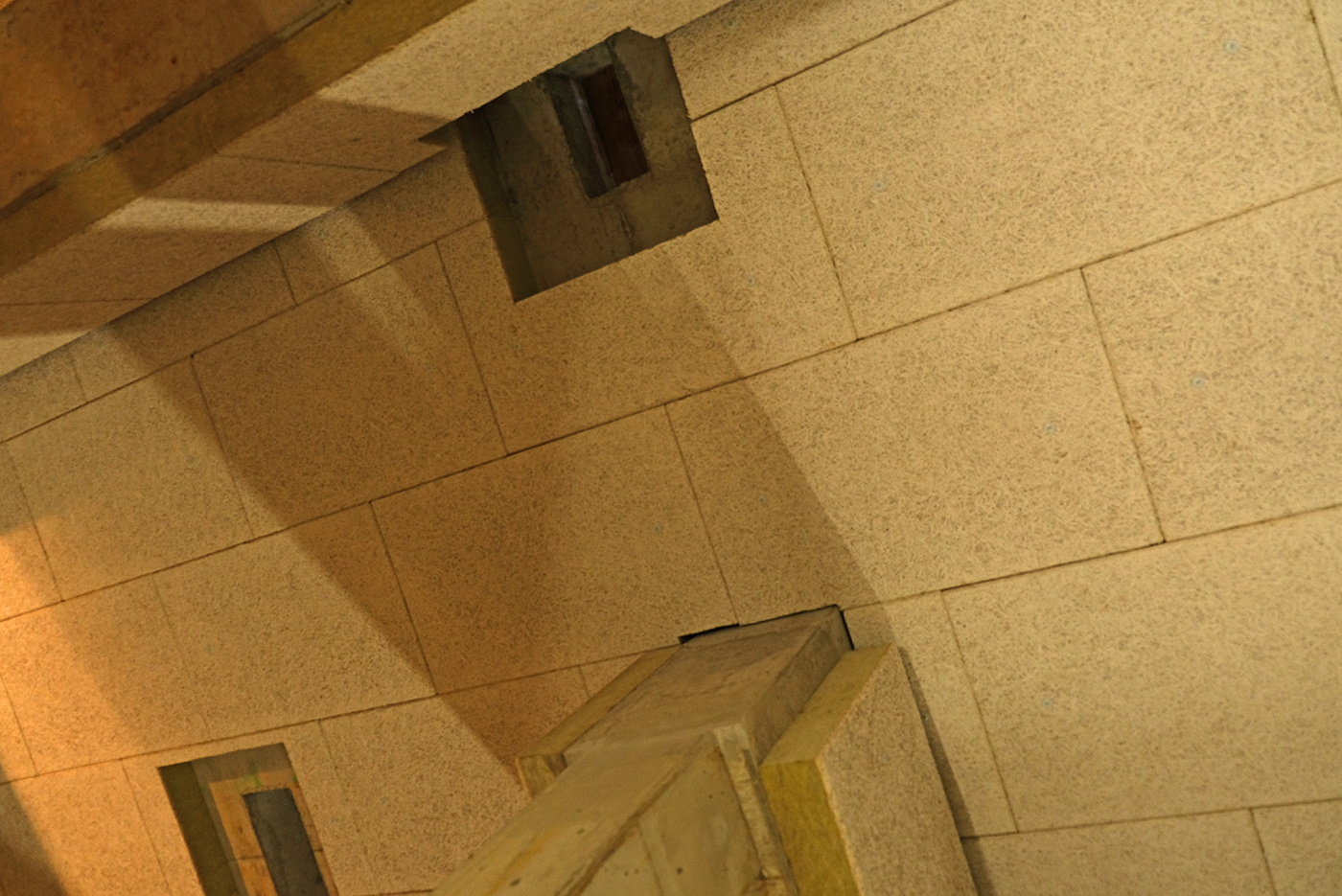

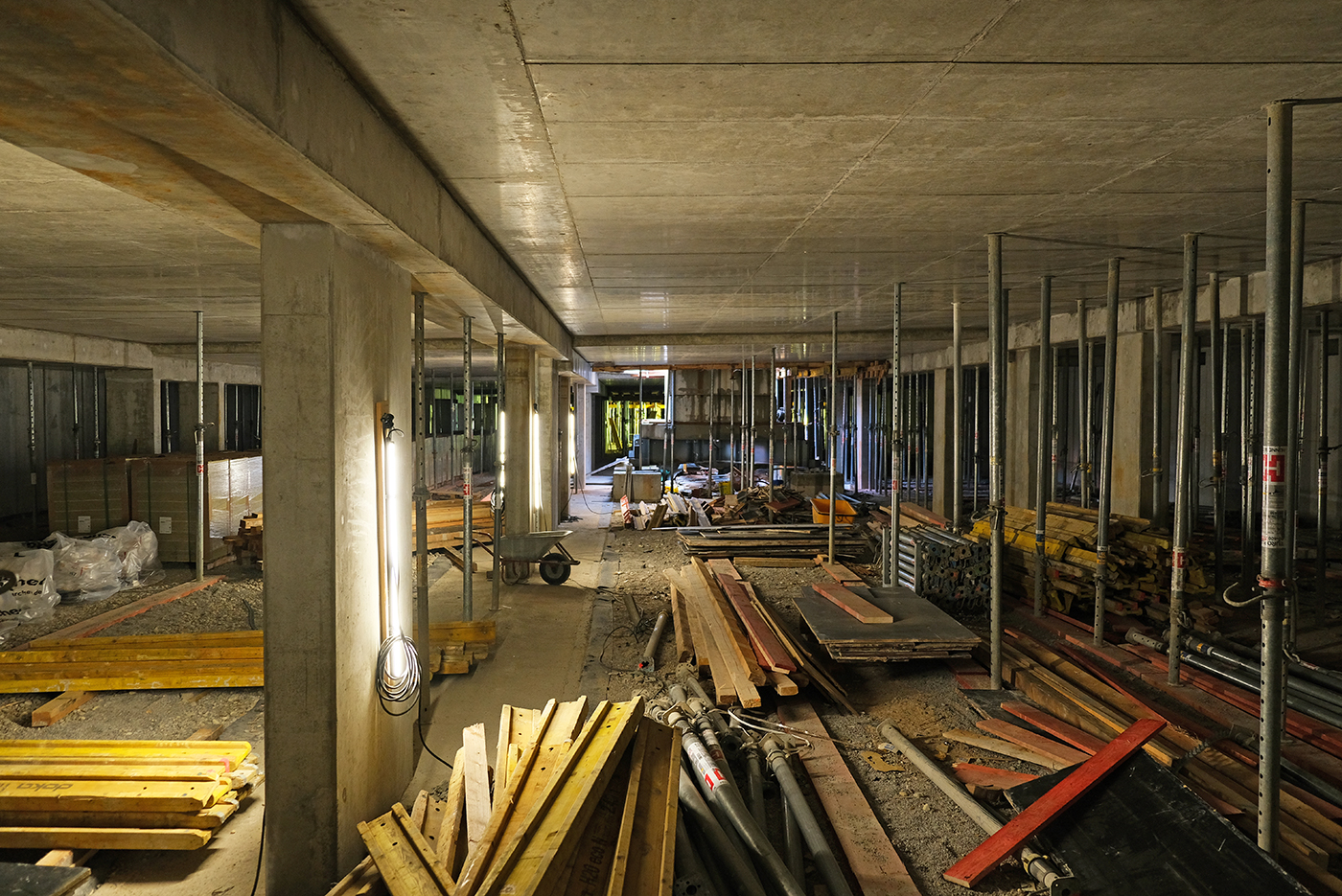

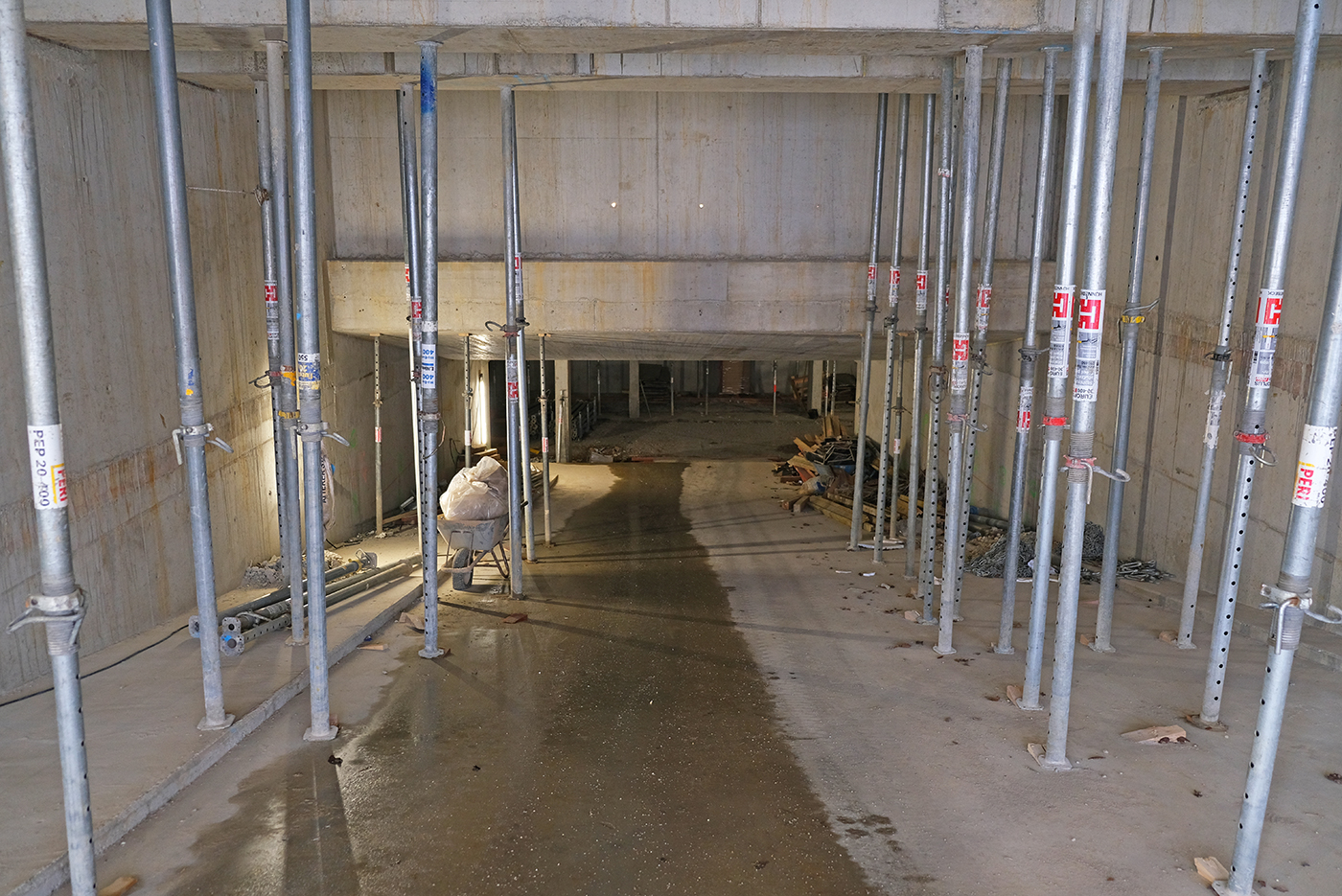

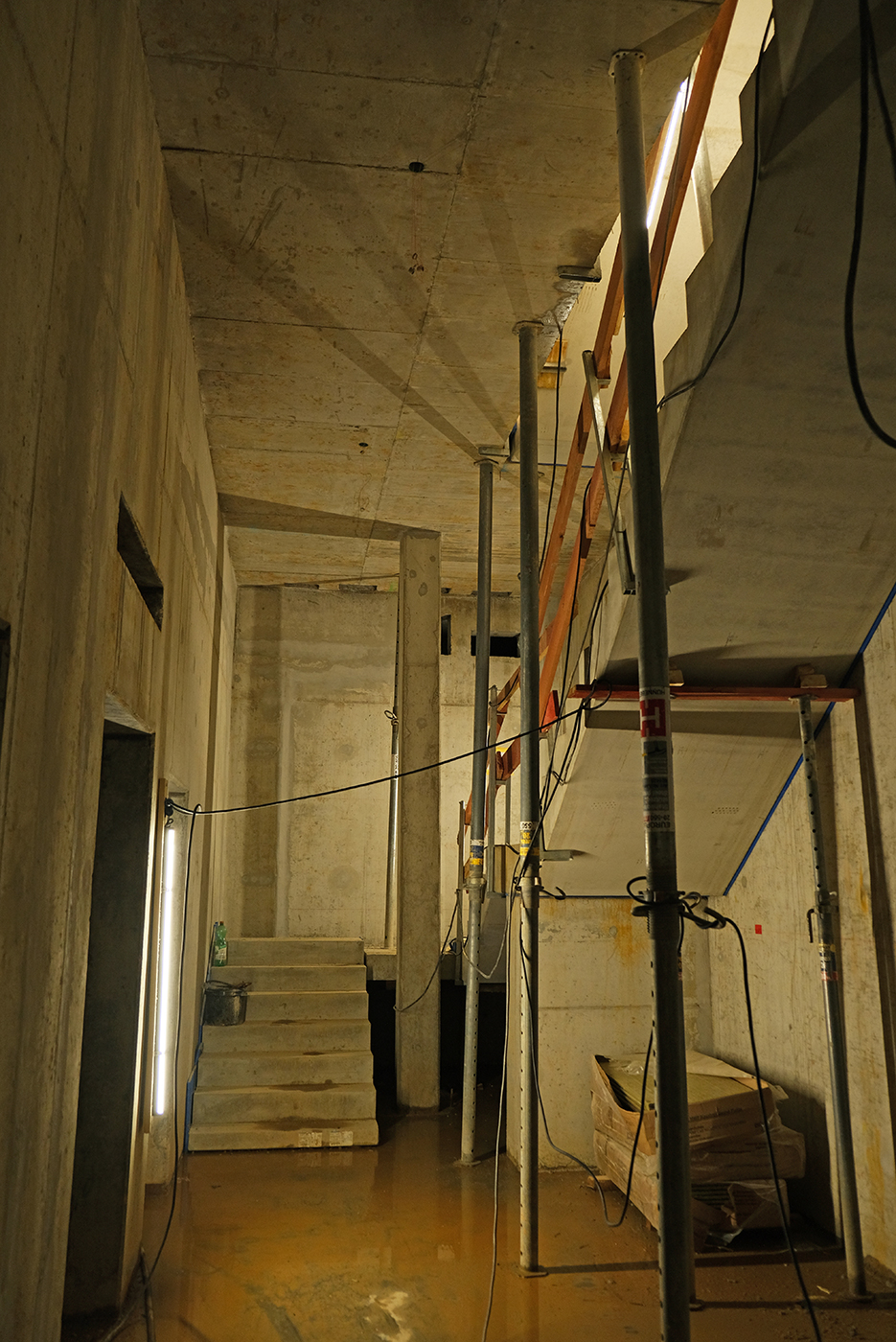

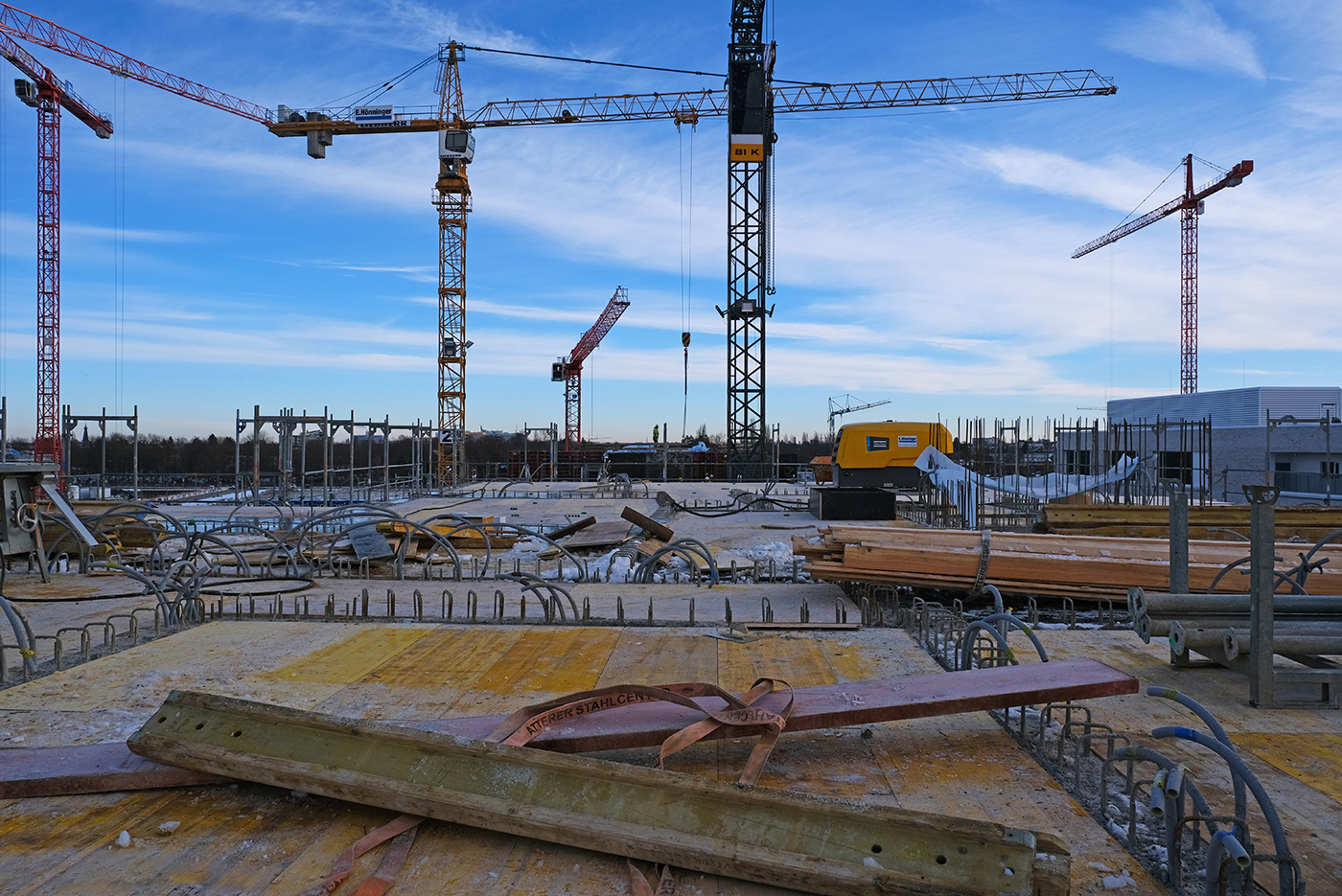

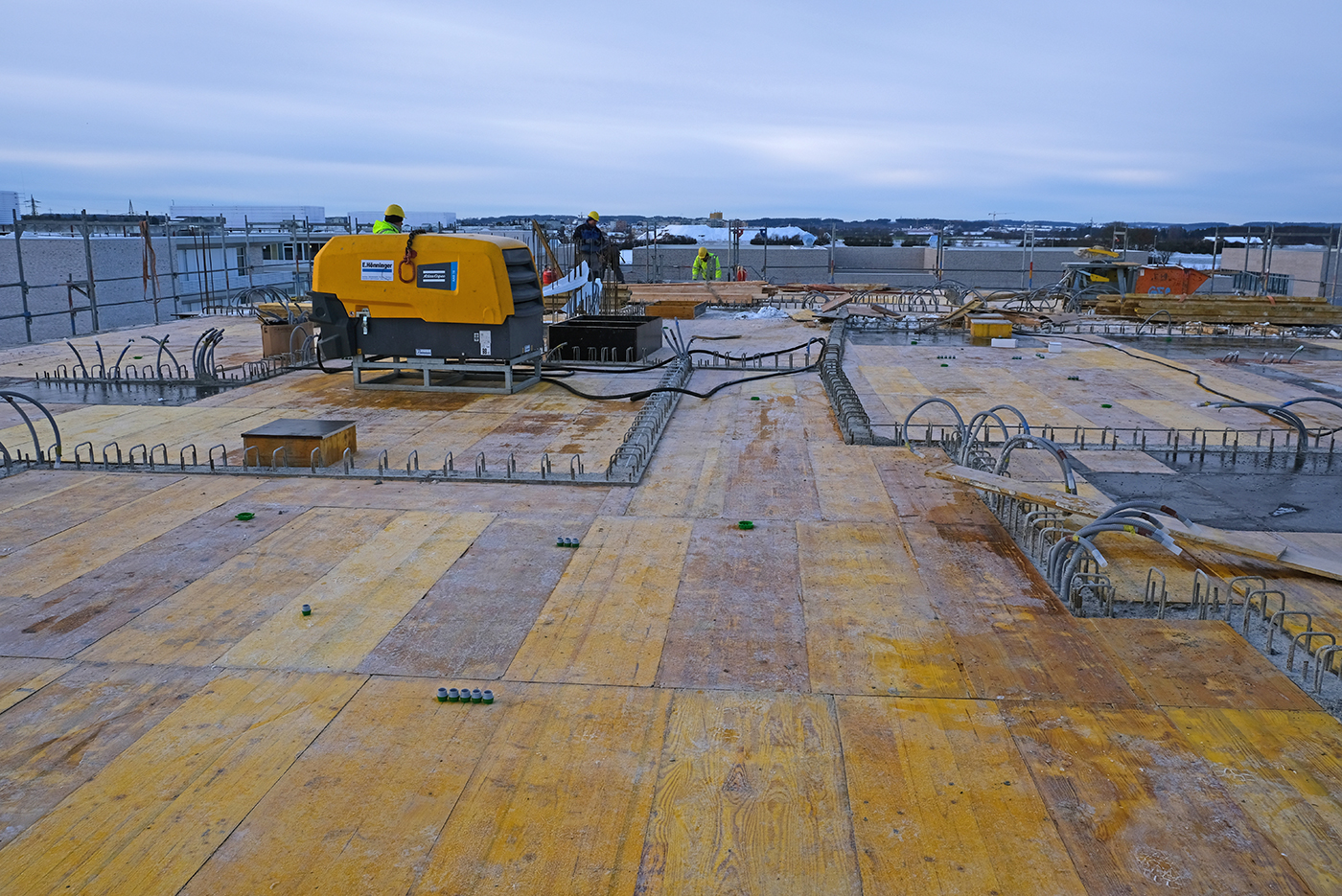

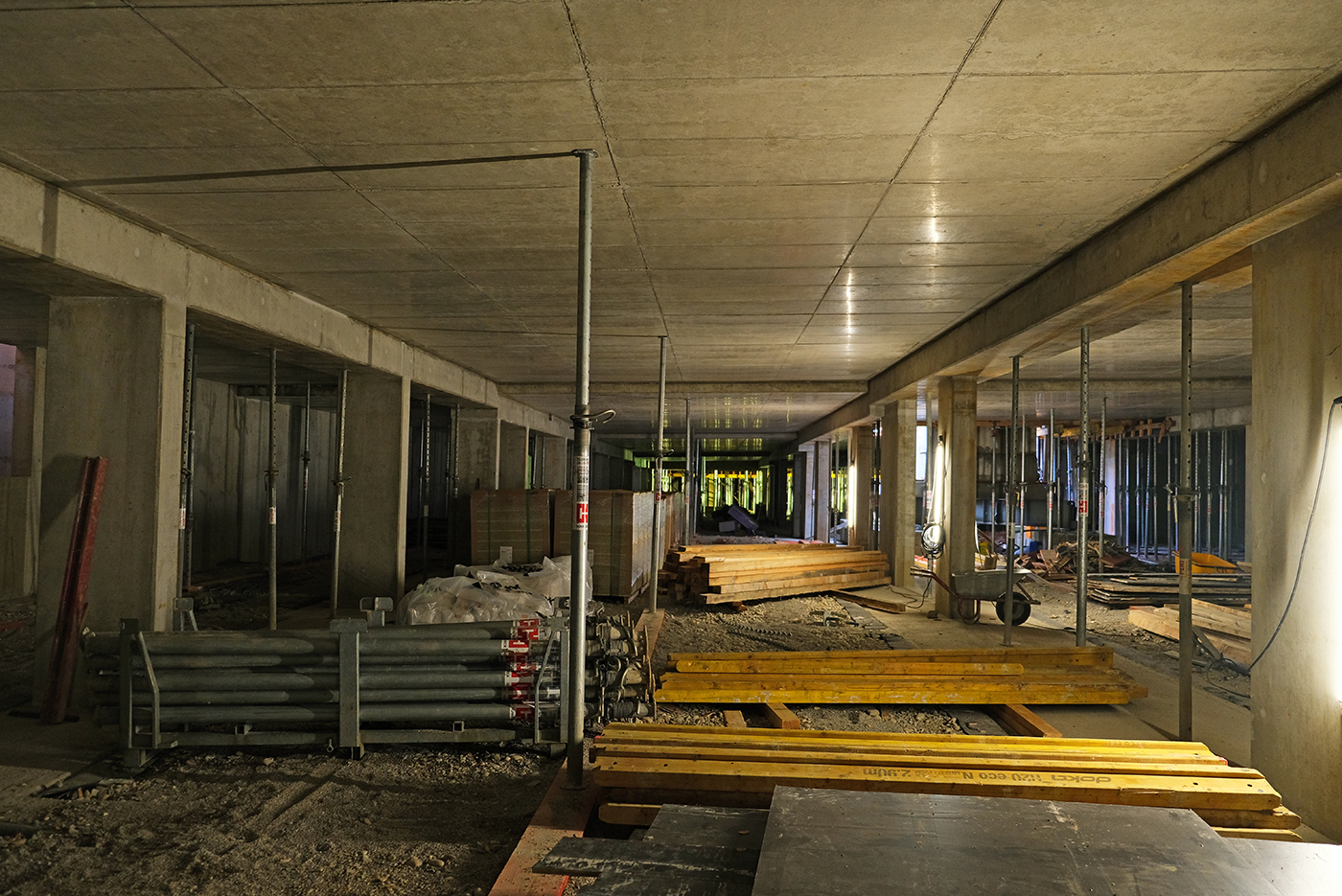

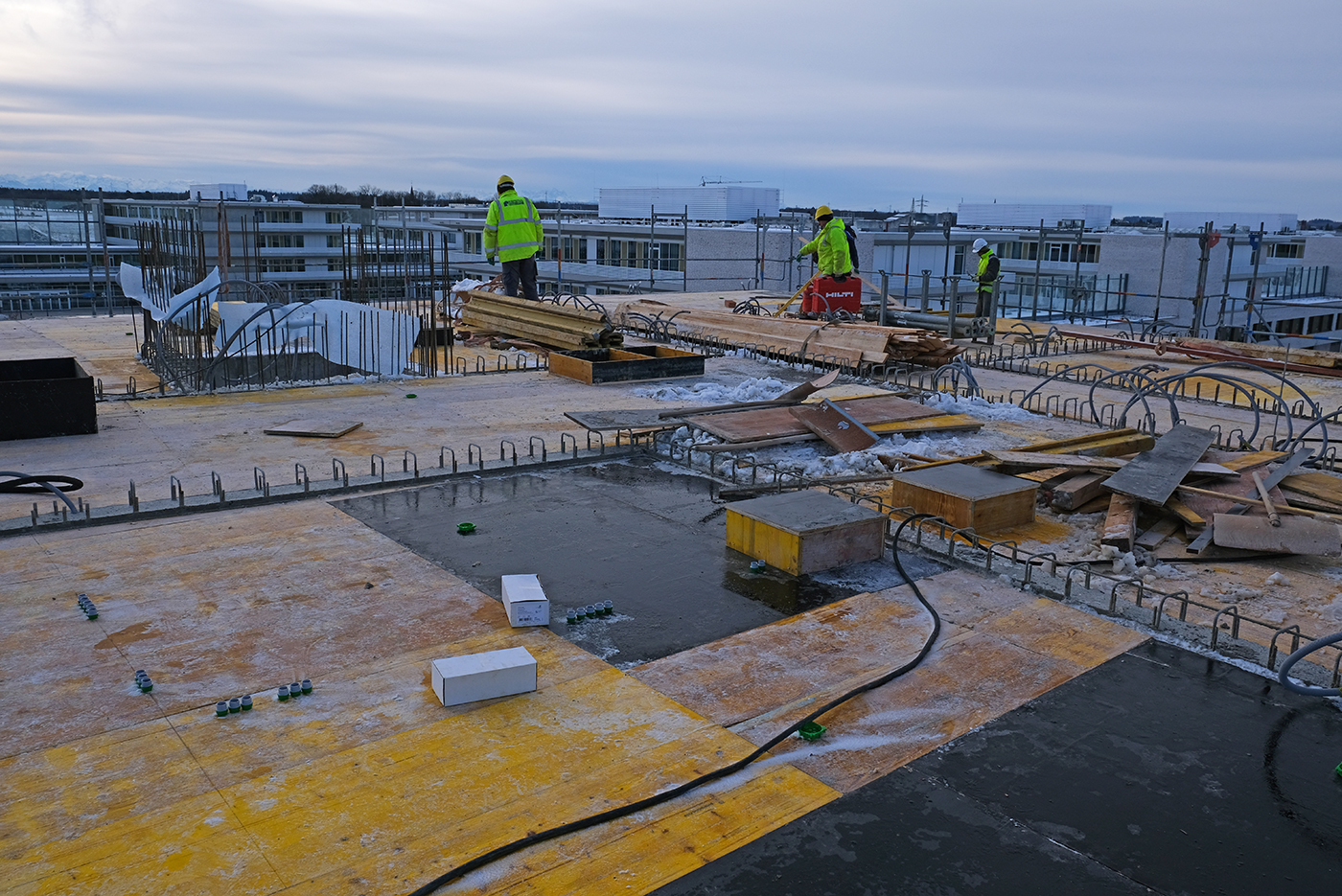

Und hier noch einige Impressionen vom Baufortschritt:
