„Haus für Kinder“ in der Oberföhringer Straße in München – Neuigkeiten im Februar 2024

Neubau mit Tiefgarage in der Oberföhringer Straße in München

Die Landeshauptstadt München hat im Rahmen der Schulbauoffensive den Neubau einer vierzügigen Grundschule, mit Ganztagsbetreuung,
Mensa und Versorgungsküche sowie Dreifachsporthalle an der Oberföhringer Straße in München-Bogenhausen gebaut. In dem aktuell zweiten
Bauabschnitt wird in unmittelbarer Nachbarschaft ein Haus für Kinder als Neubaumaßnahme realisiert.

Ein Haus für Kinder ist eine Einrichtung für Kinder verschiedener Altersgruppen. Generell werden dort Kinder ab der 9 Lebenswoche bis
zum 12 Lebensjahr betreut. In der Regel ist ein Wechsel nach vorheriger Anmeldung innerhalb des Hauses in den nächsten Altersbereich möglich

Grundidee des Bauprojekts ist die Errichtung von sehr kompakten Baukörper für Sporthalle und Schulgebäude auf dem alten Sportplatz im Zusammenspiel mit einem Solitärbau für das Haus für Kinder.

Und wir bauen das neue HAUS FÜR KINDER für die Landeshauptstadt München!

In den letzten Tagen und Wochen hat sich schon einiges getan auf der Baustelle – hier ein kurzer Überblick:

Was wurde zuletzt gemacht / fertiggestellt?

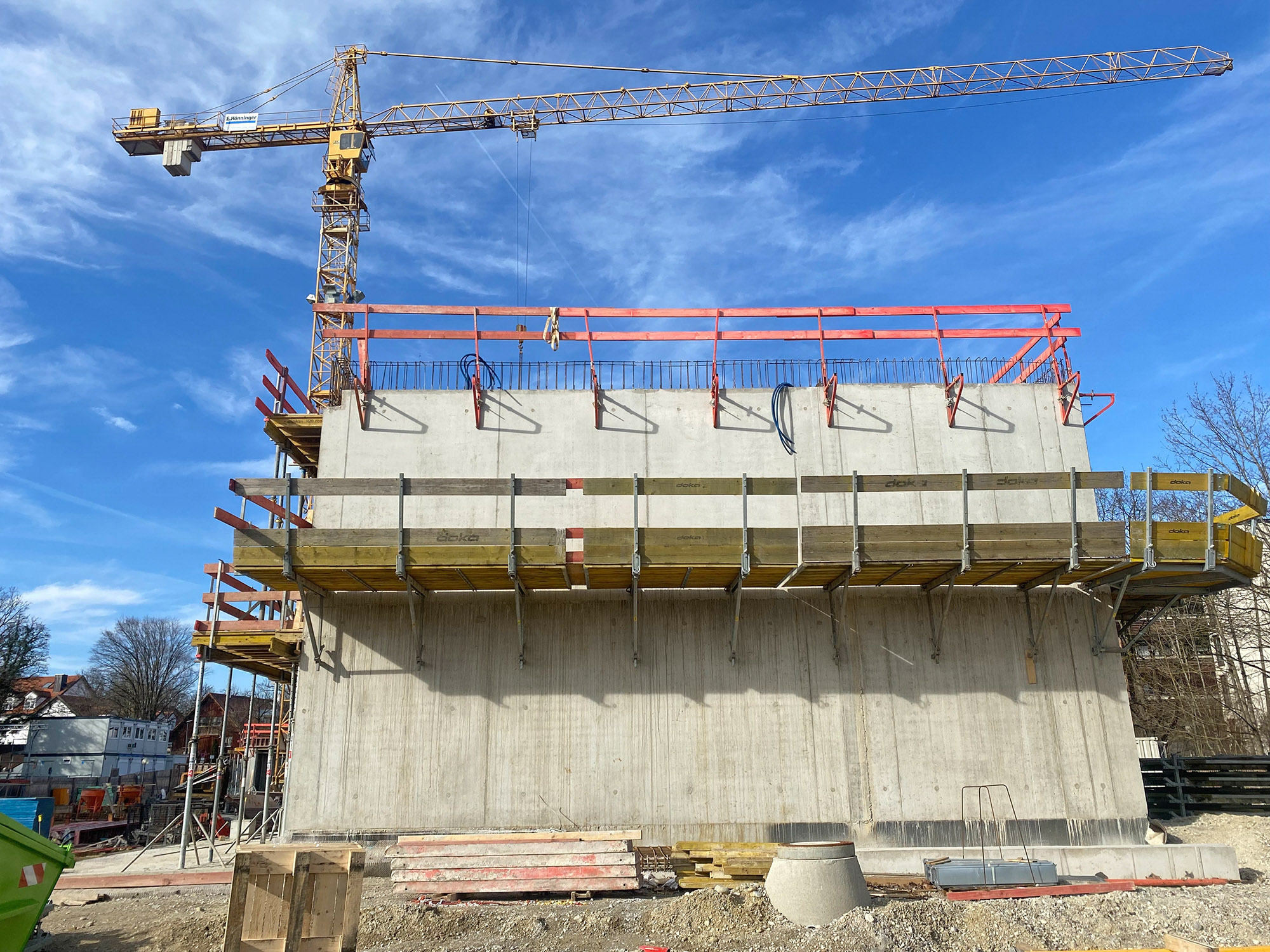

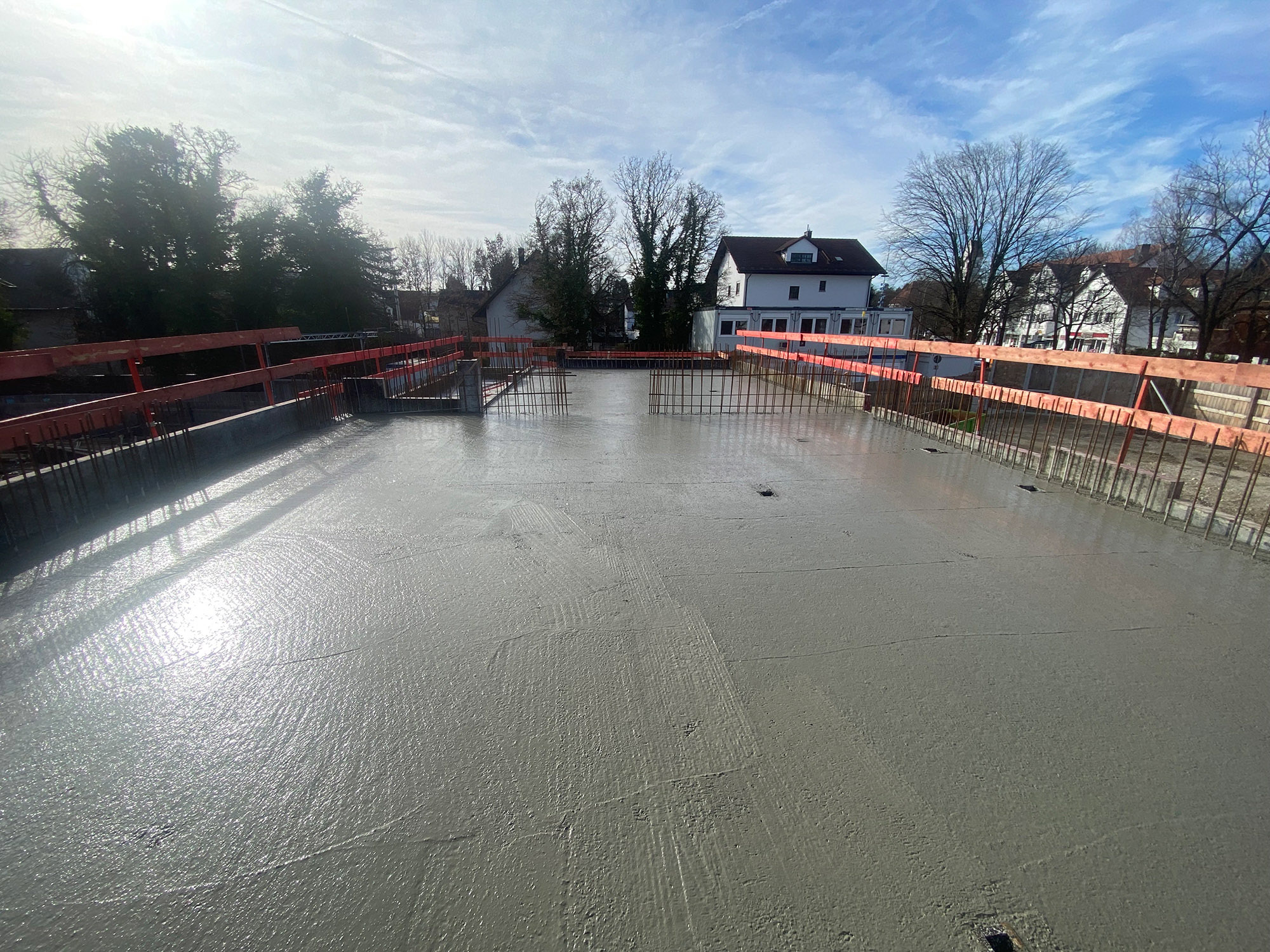

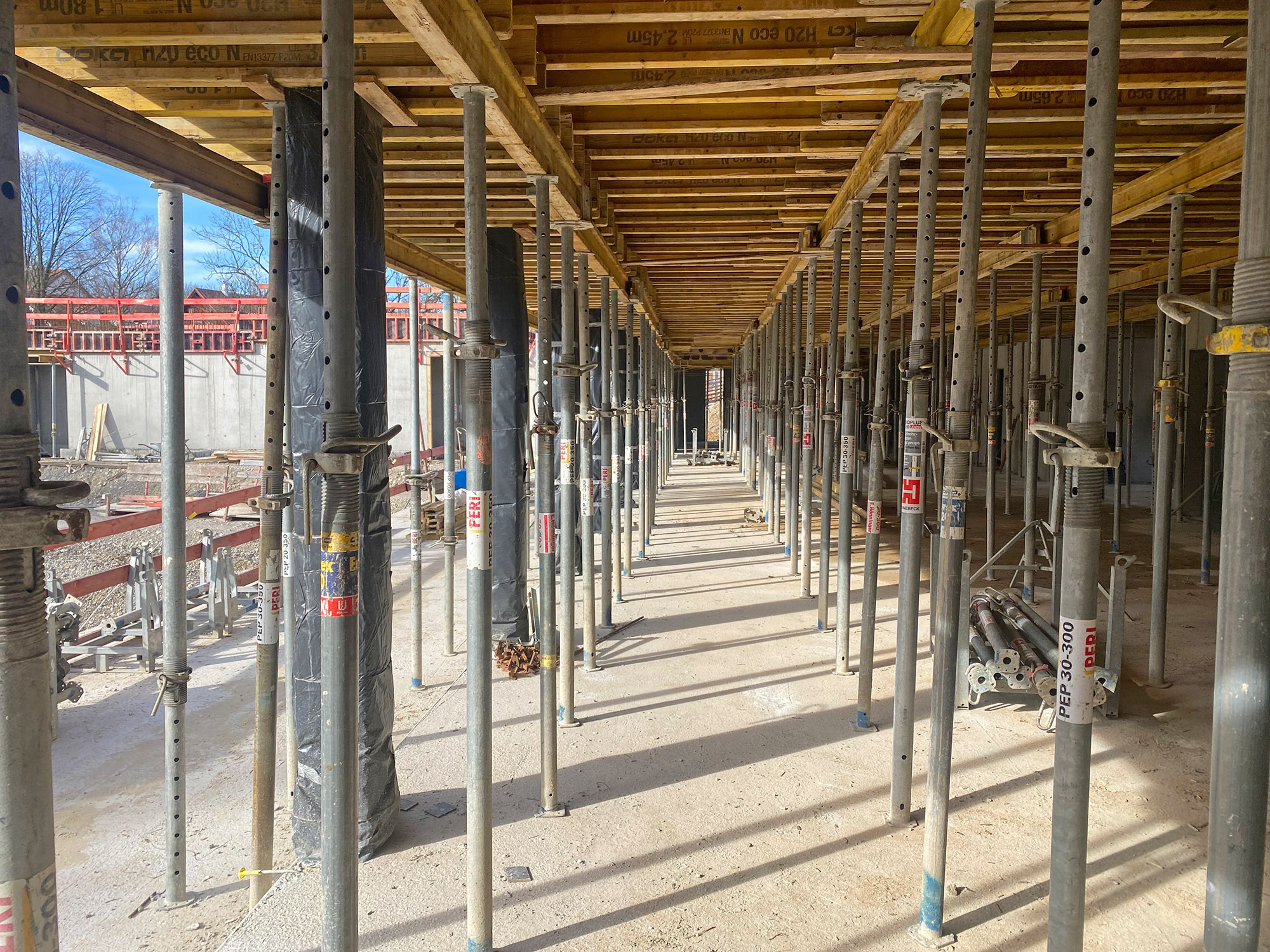

  • Nachdem wir mit den Wetterkapriolen Anfang Januar zu kämpfen hatten, konnten wir den 2. Teil der Erdgeschoß-Decke letzte Woche betonieren und das Geschoss somit fertigstellen.

Was passiert aktuell?

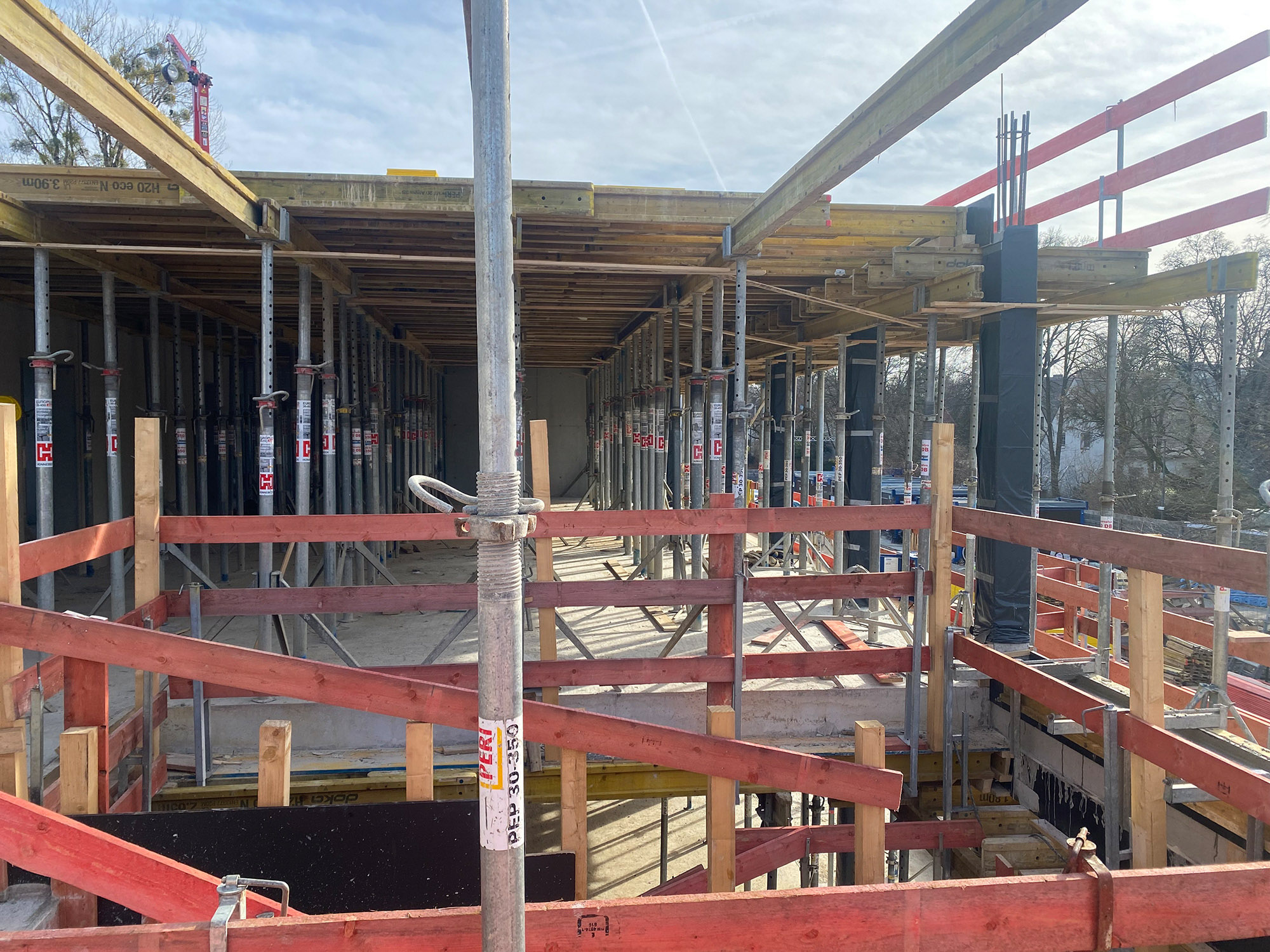

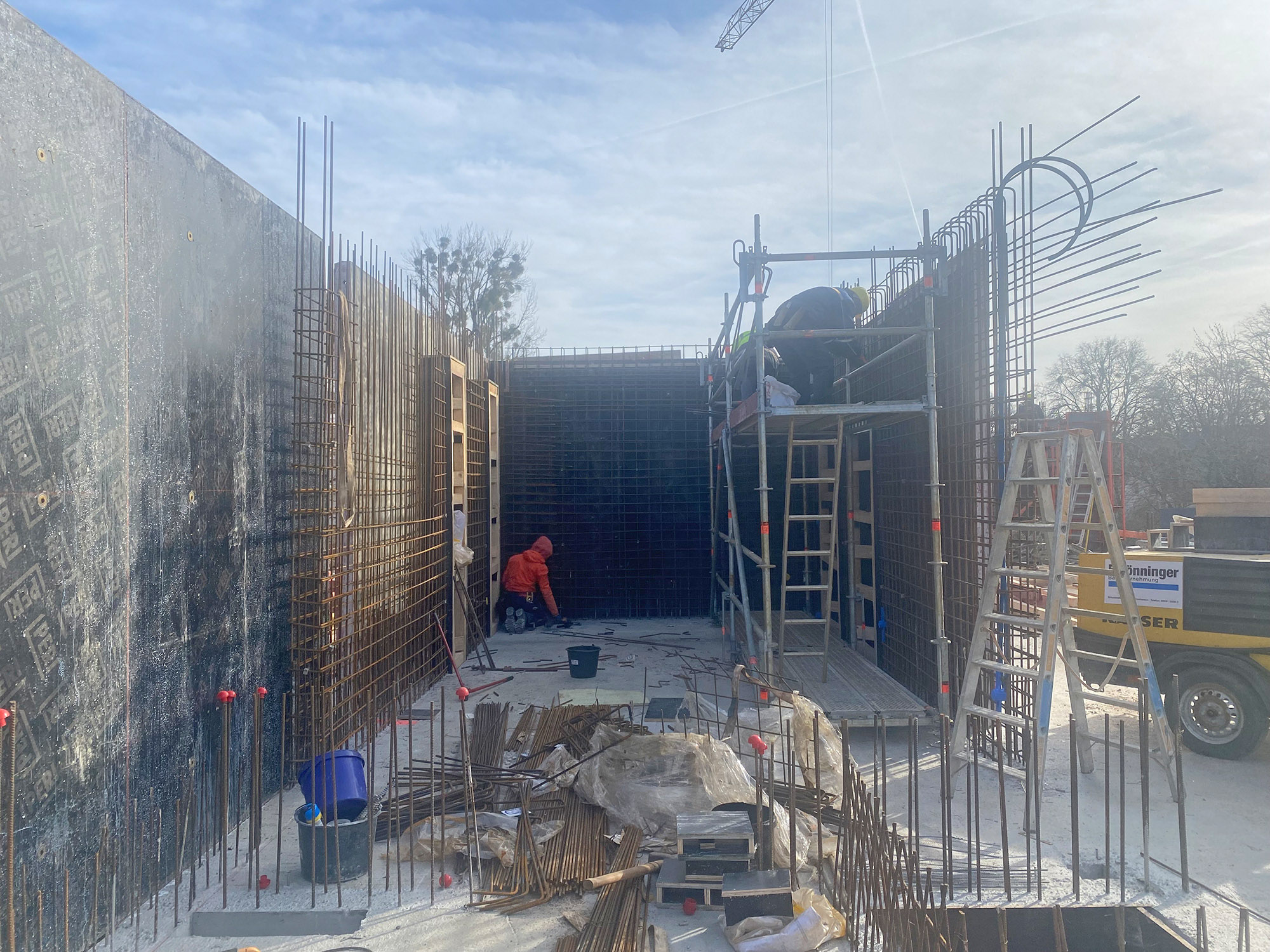

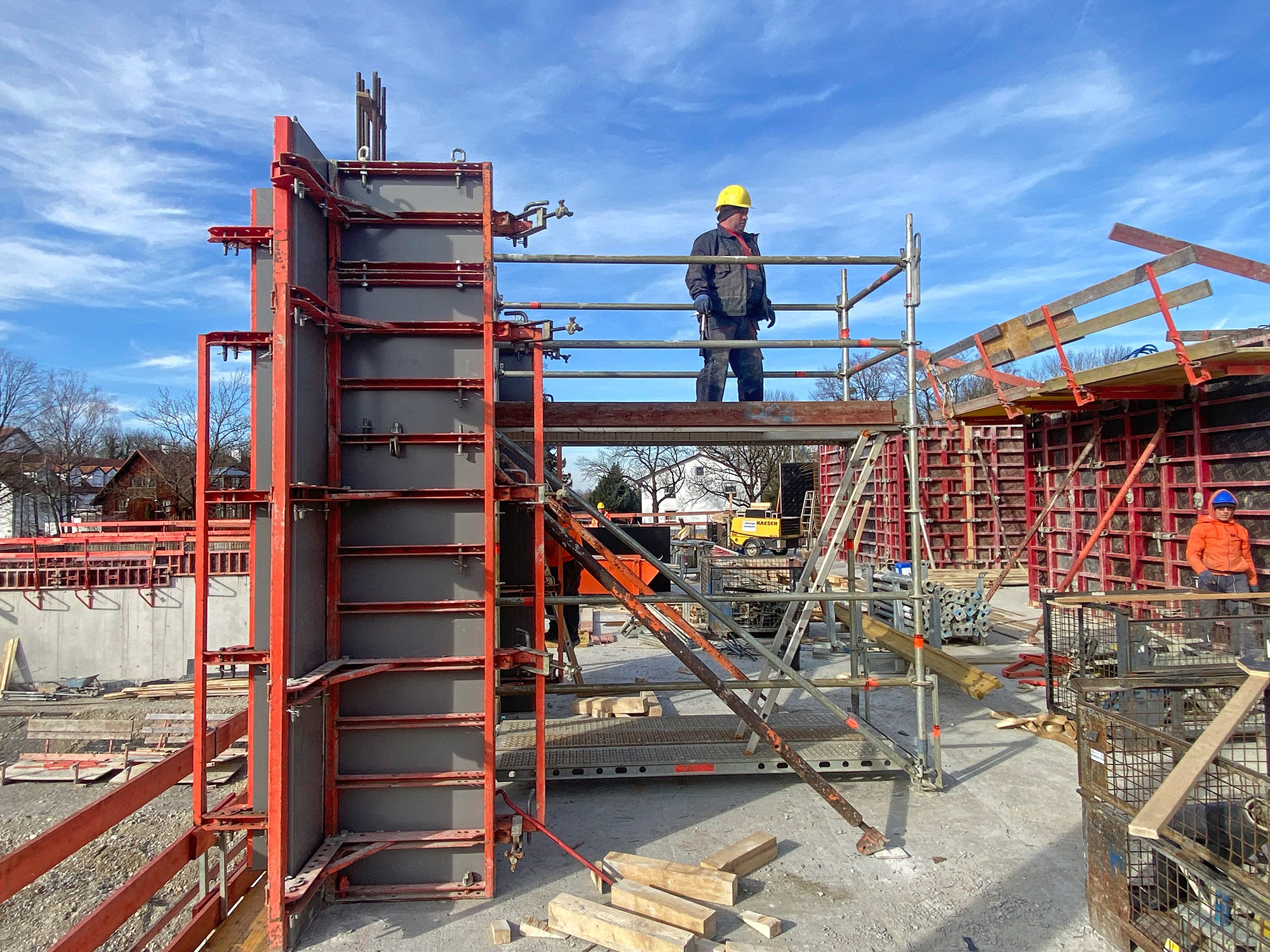

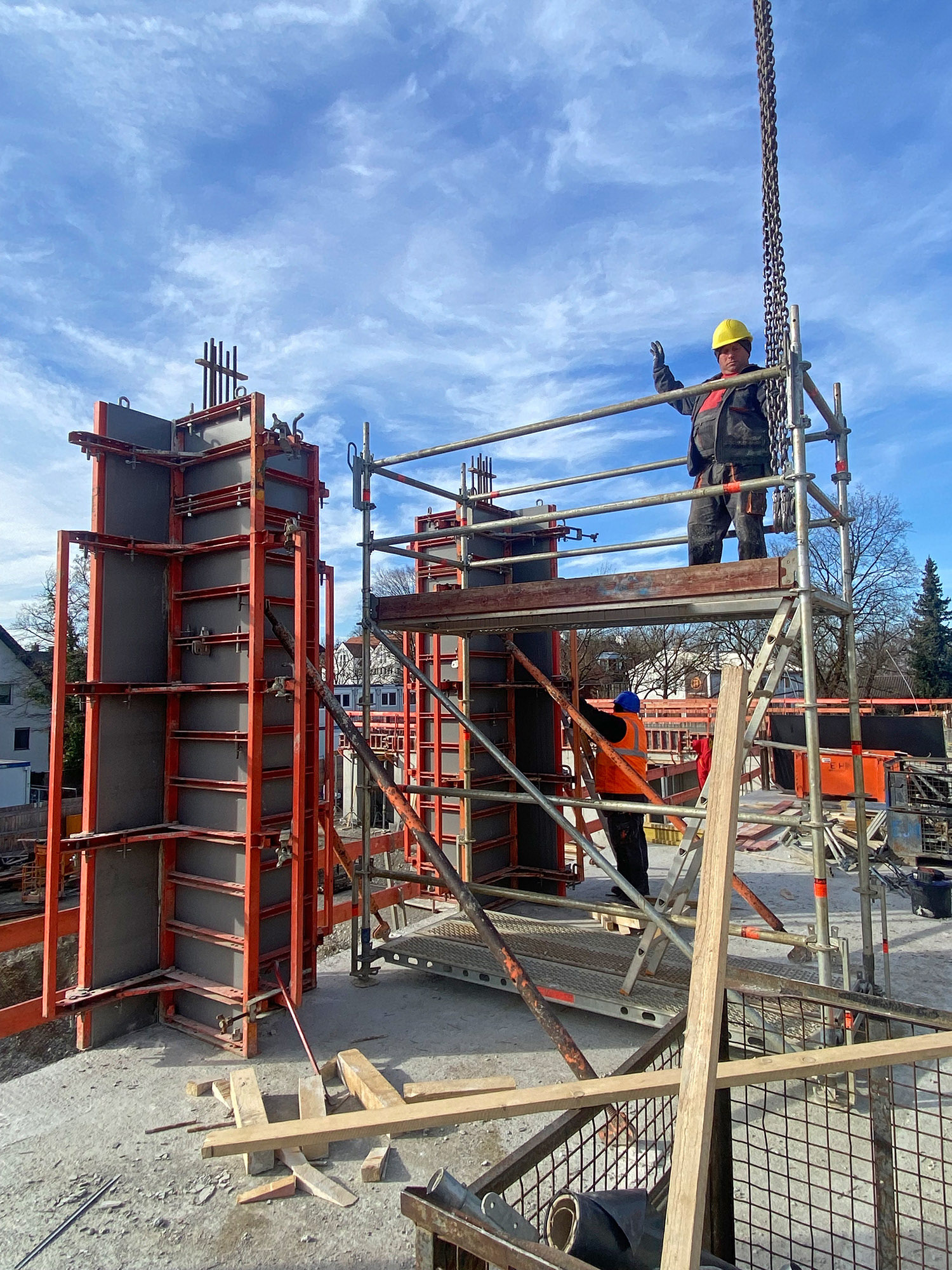

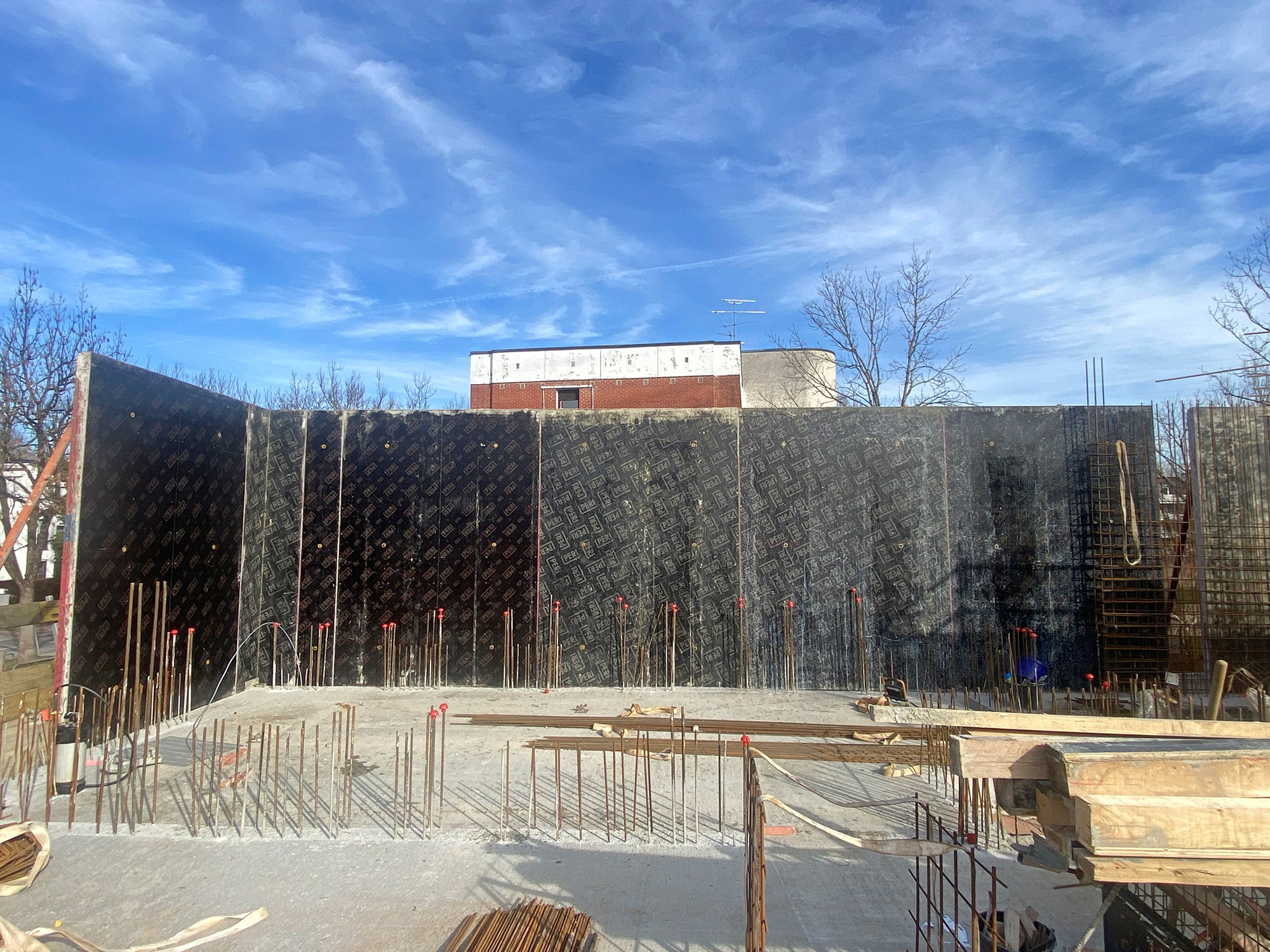

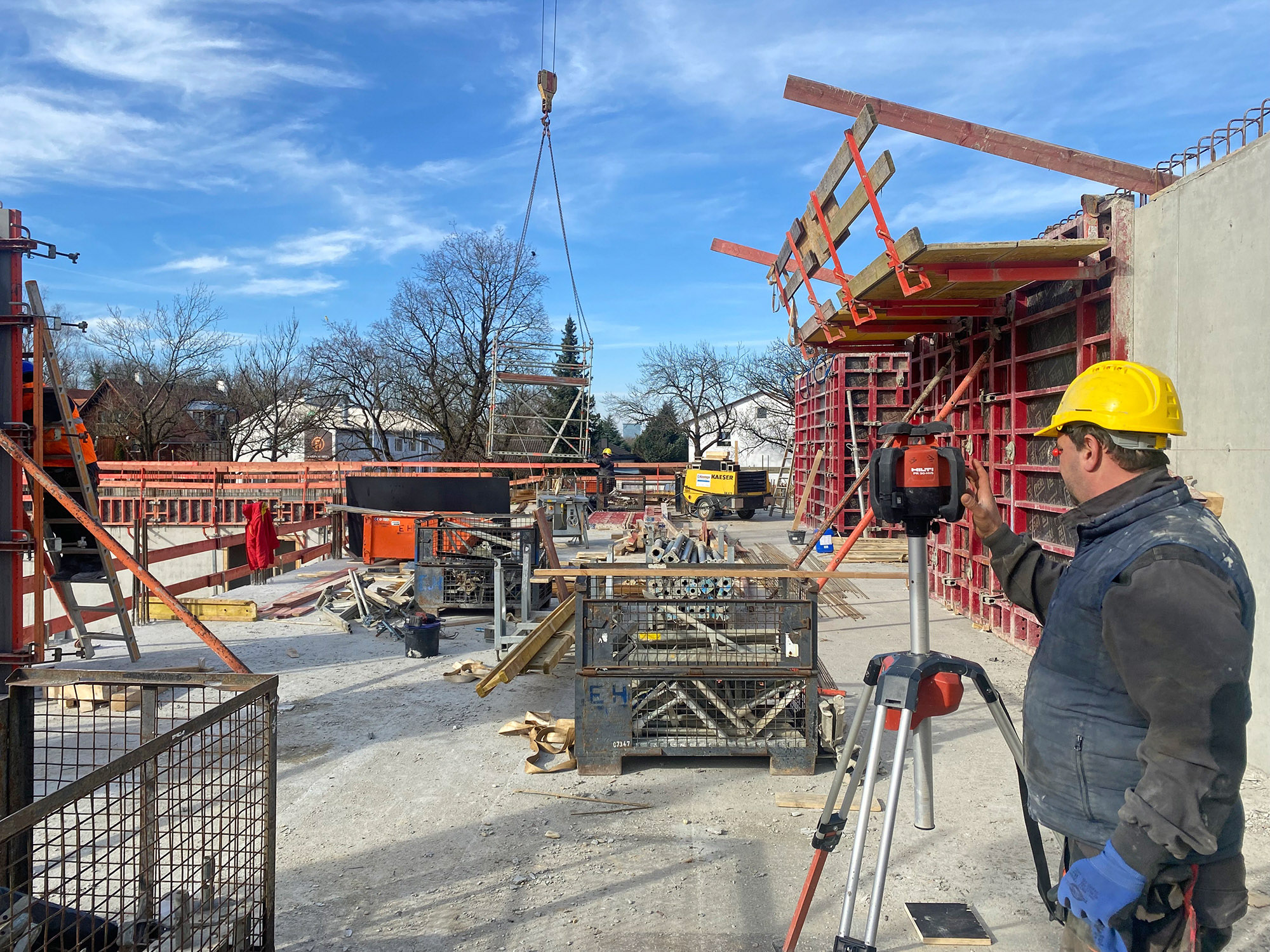

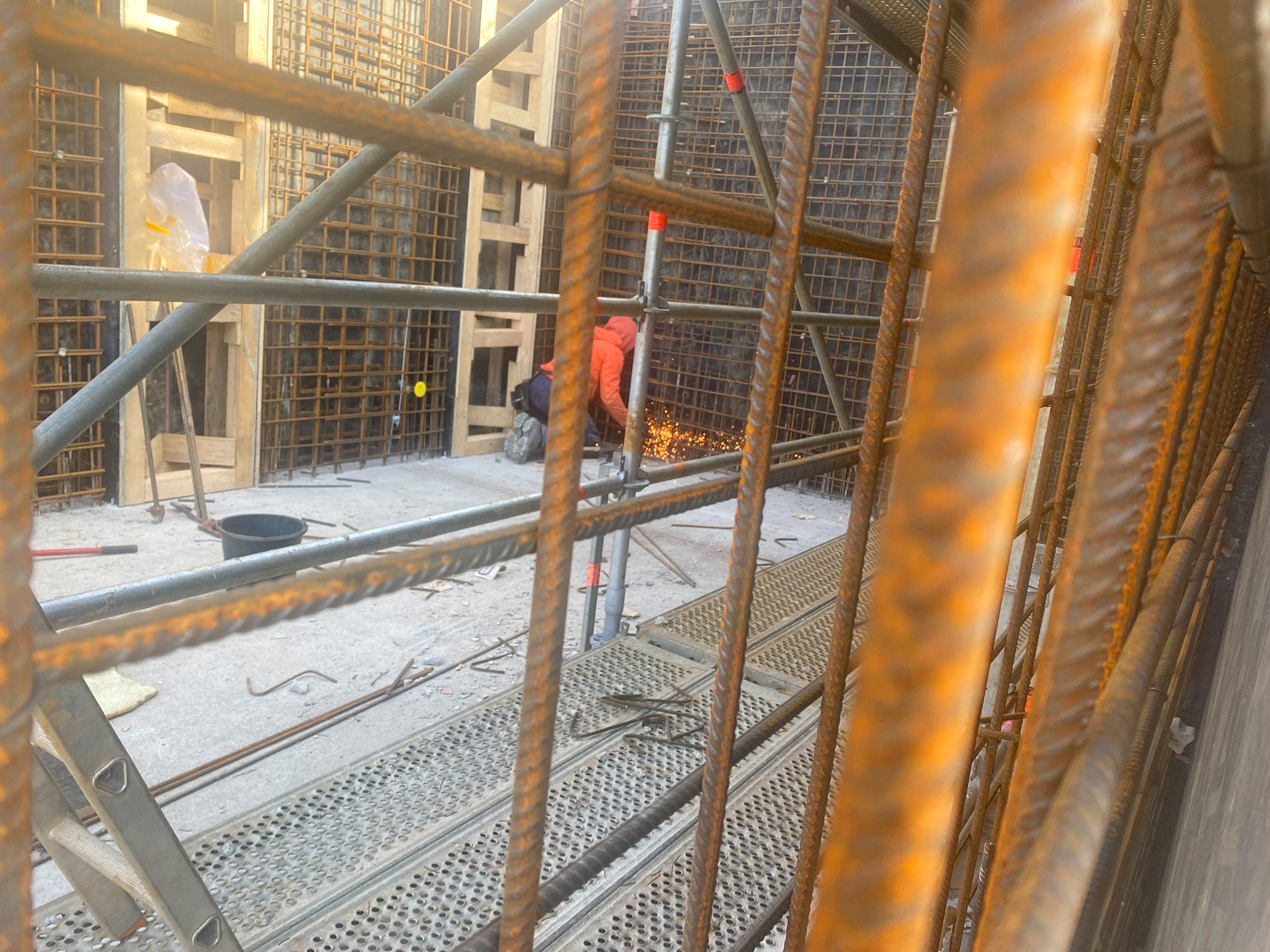

  • Planmässig laufen derzeit die Stahlbeton-Arbeiten der Außen- und Innenwände im Obergeschoß.

Was ist die nächsten Wochen geplant?

Hier eine Vorschau bis Rohbauende:

KW 6. + 7:

  • Die Wände und Stützen im Obergeschoß werden betoniert.
  • Zudem die Unterzüge im 1. Deckenabschnitt.

KW 8. + 9:

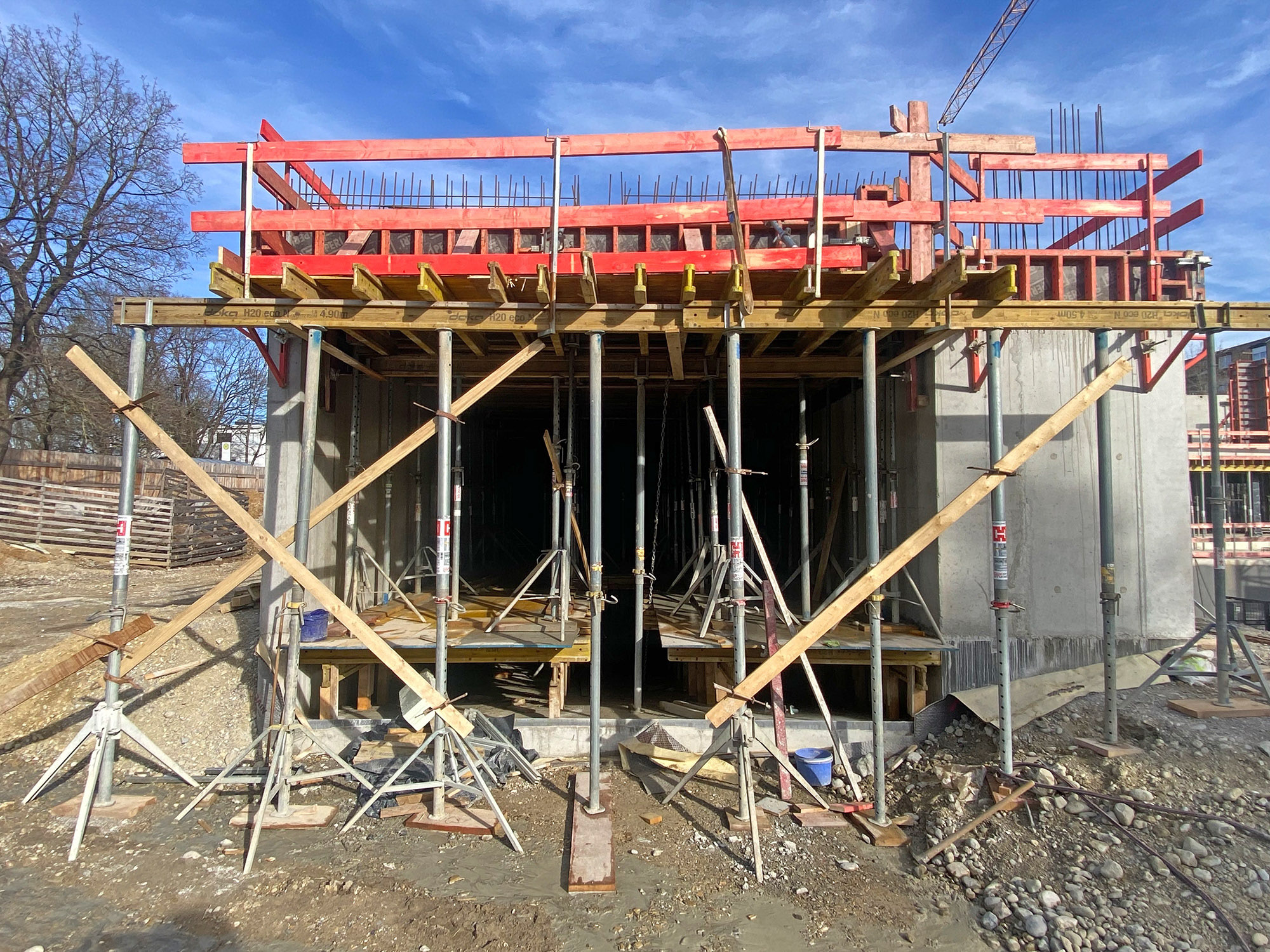

  • Der erste Teil der Obergeschoß-Decke wird betoniert.

KW 10:

  • Der erste Teil der Attika und Überzüge ist an der Reihe.
  • Ebenso werden die Unterzüge im 2. Deckenabschnitt hergestellt.

KW 11:

  • Der zweite Teil der Obergeschoß-Decke wird betoniert.

KW 12:

  • Der zweite Teil der Attika und Überzüge ist in dieser Woche an der Reihe.
  • Die Ausschalarbeiten sollen beginnen.

KW 13:

  • Die Ausschalarbeiten gehen weiter.
  • Die Räumung der Baustelle beginnt.

Ende KW 13:

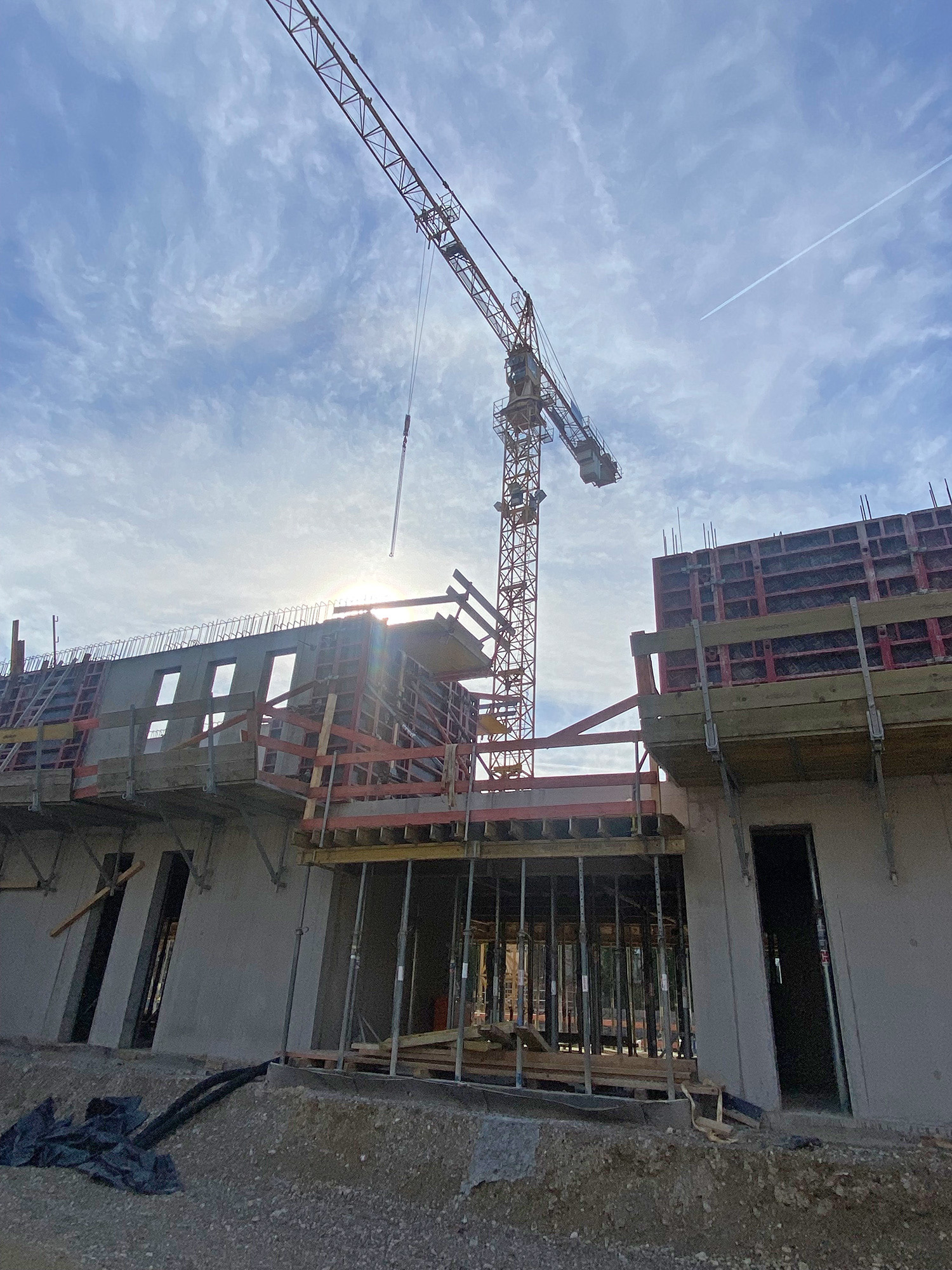

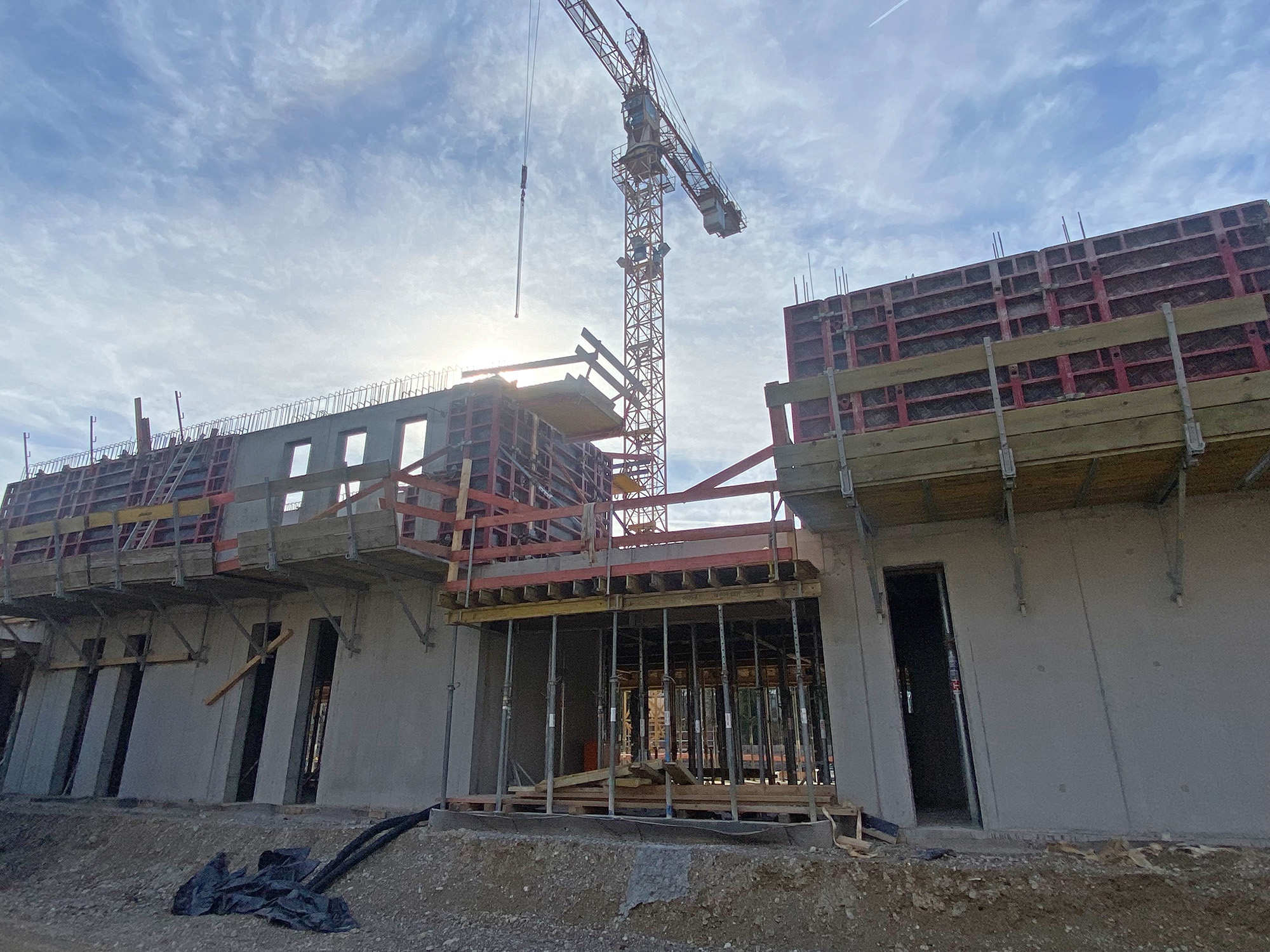

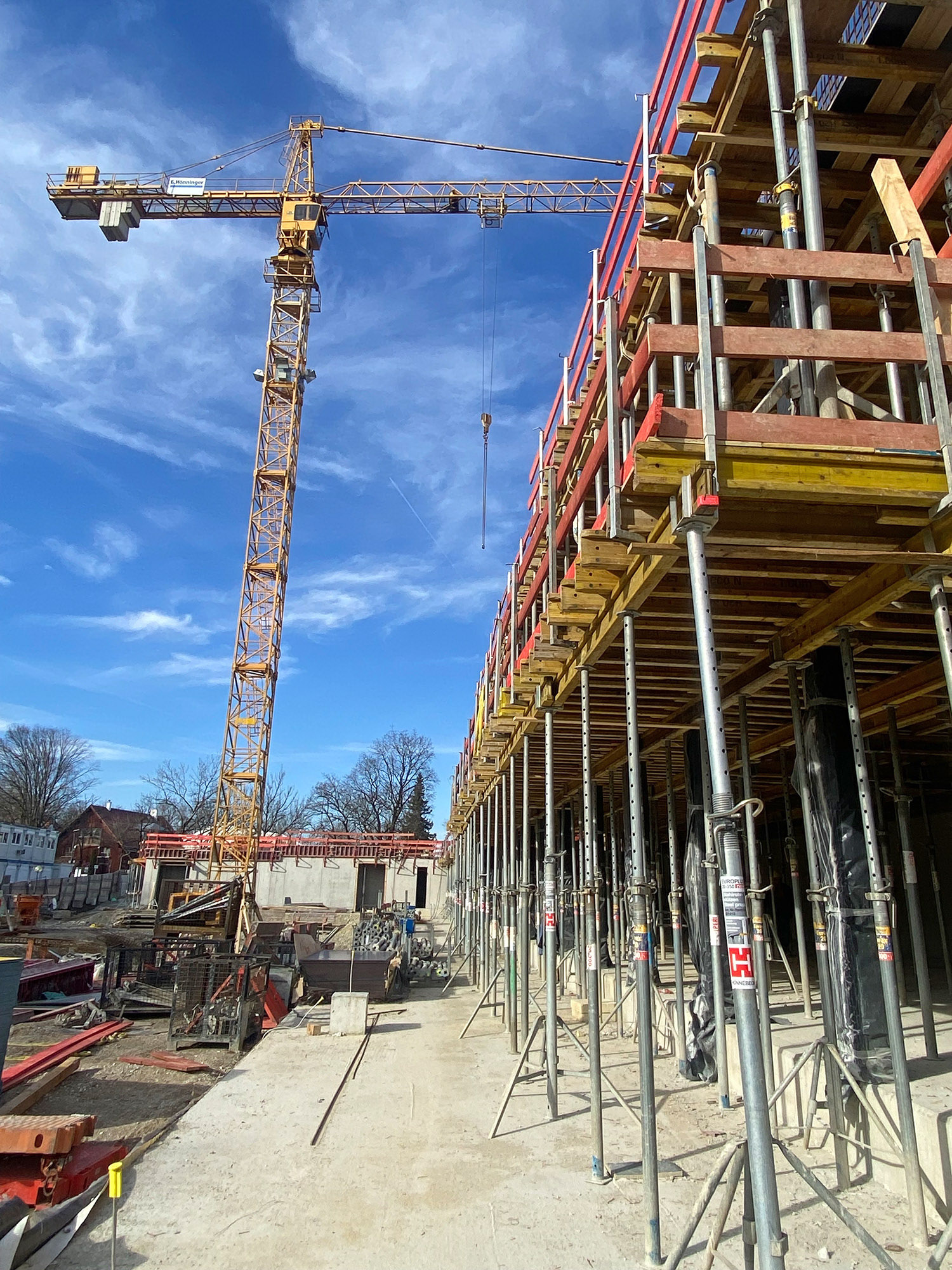

  • In dieser Woche ist geplant, den Kran abzubauen.

KW 14:

  • Die Baugrubenhinterfüllung am Kranstandort soll gemacht werden.

Ab KW 15:

  • In dieser Woche stehen diverse Abdichtungs- und Dämmarbeiten in der Tiefgarage an.

Von Ende Juli 2024 bis Mitte September 2024

  • Die Restleistung „Lärmschutzwand“ ist an der Reihe.

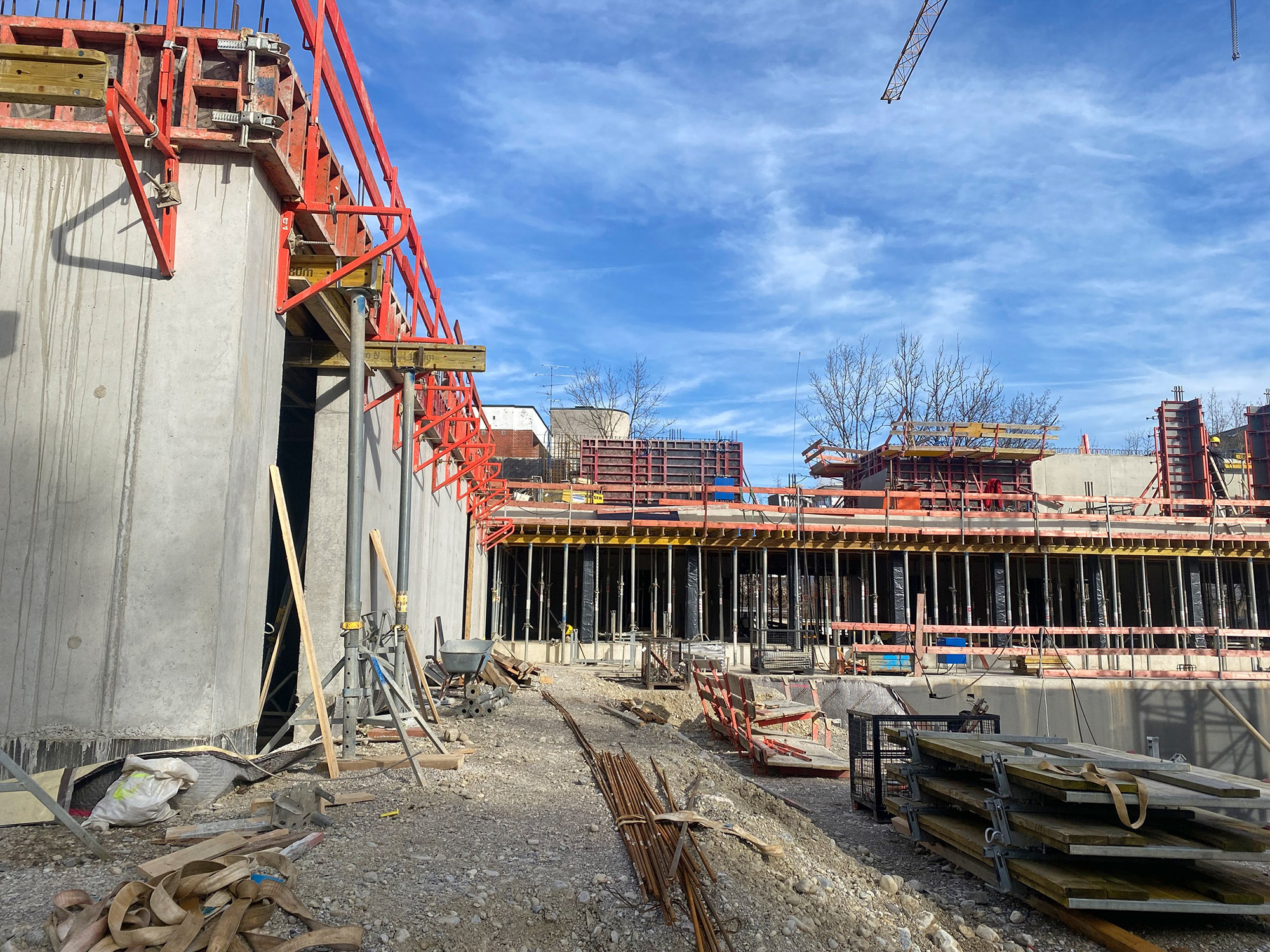

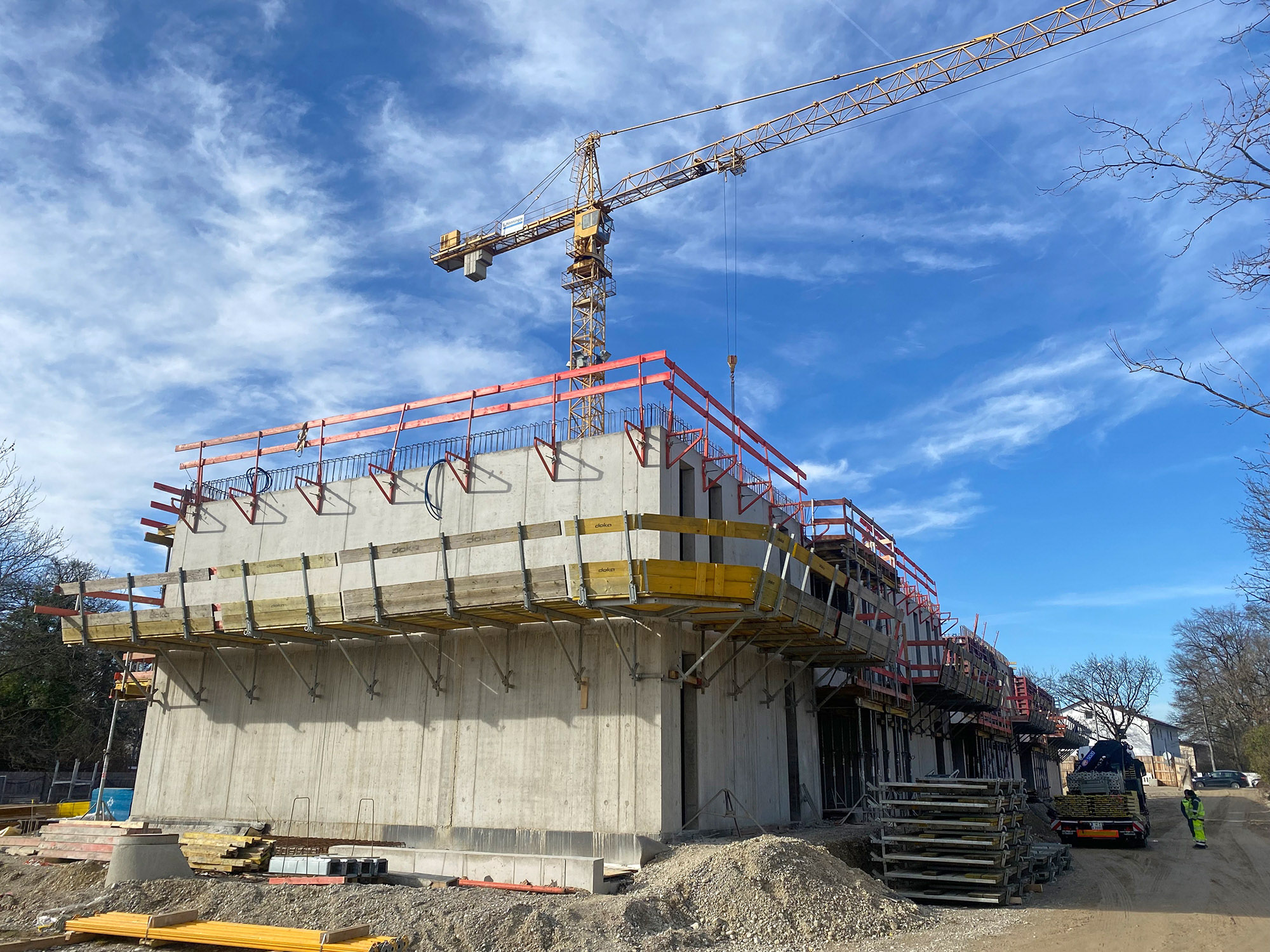

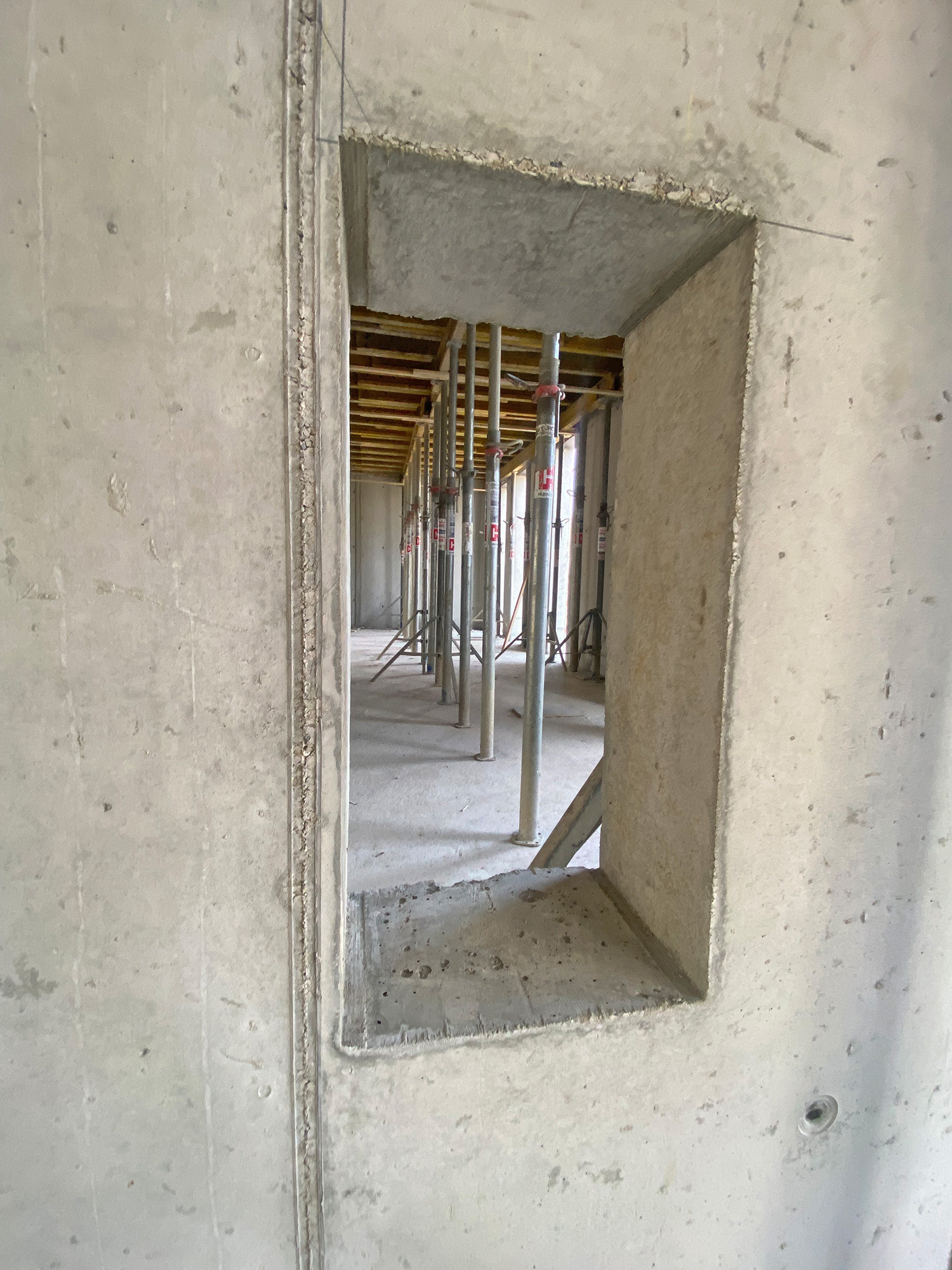

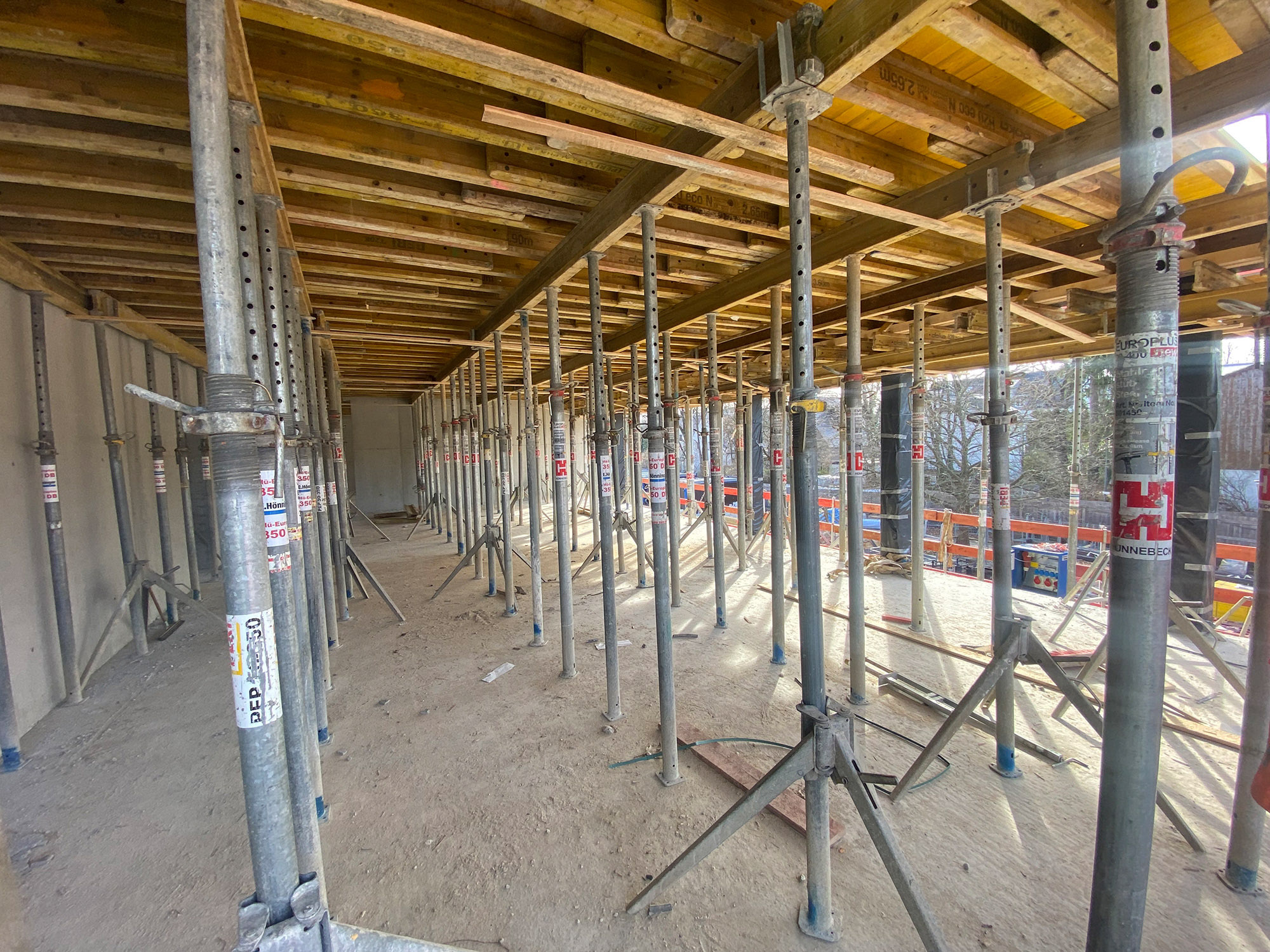

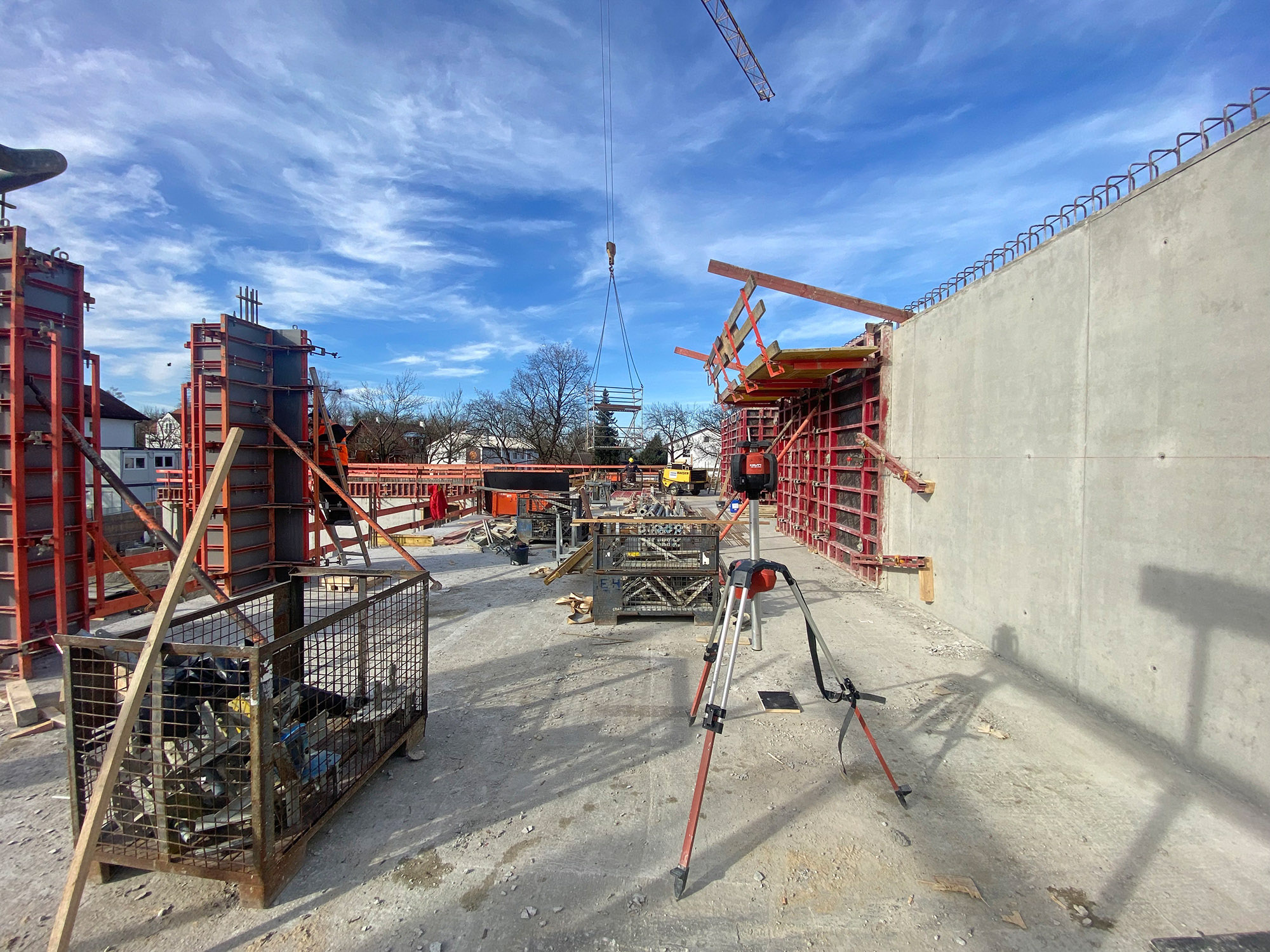

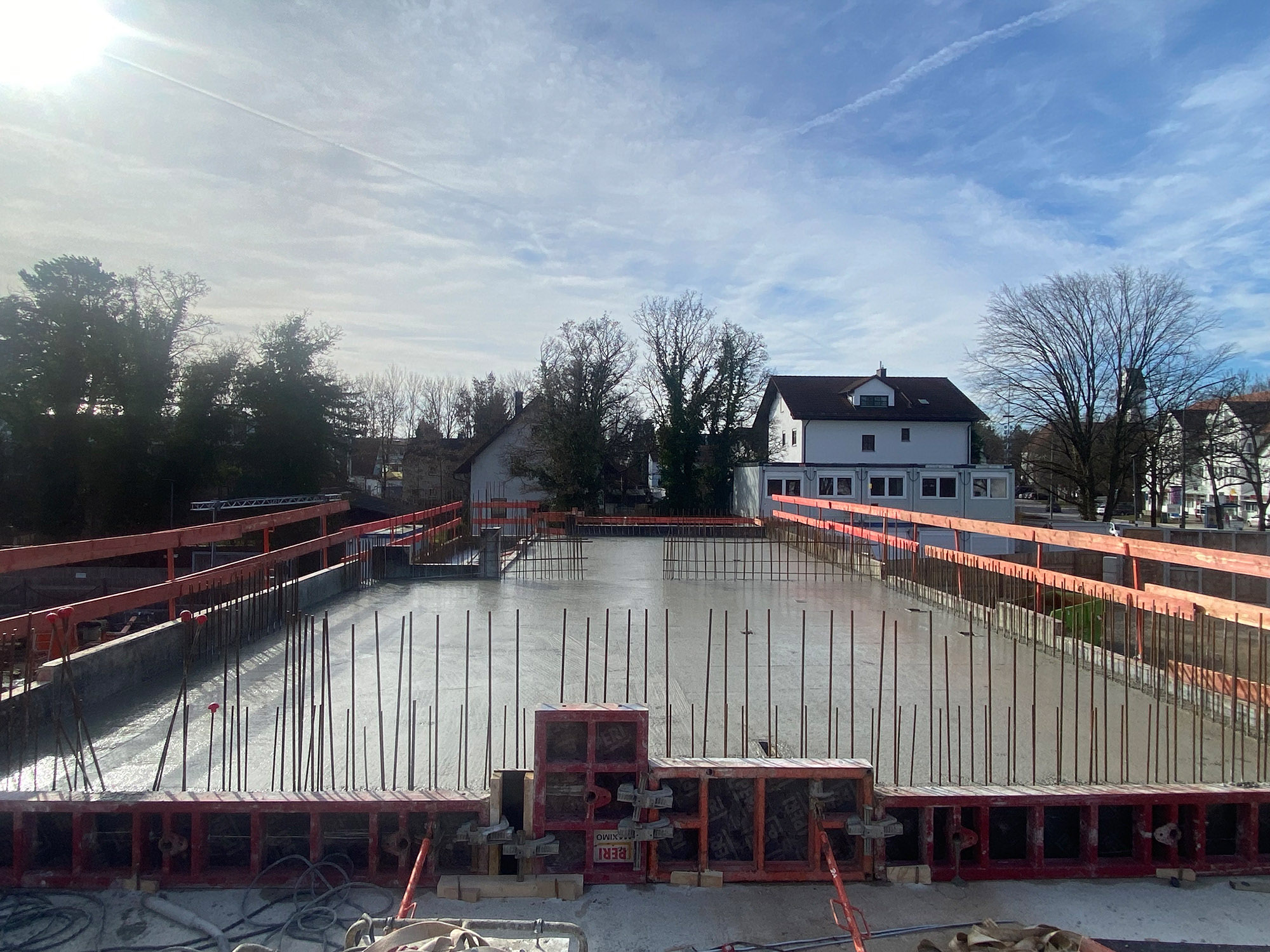

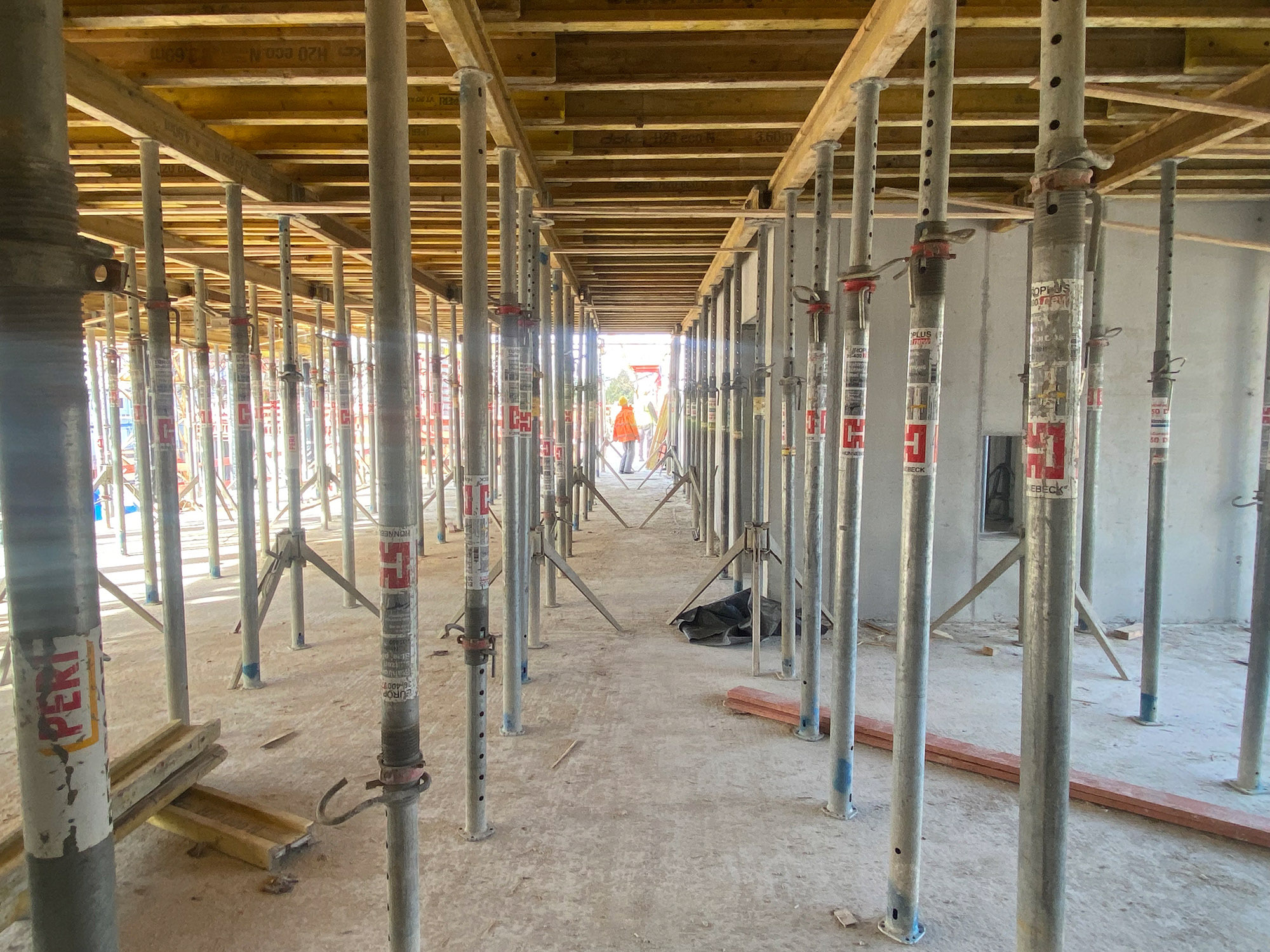

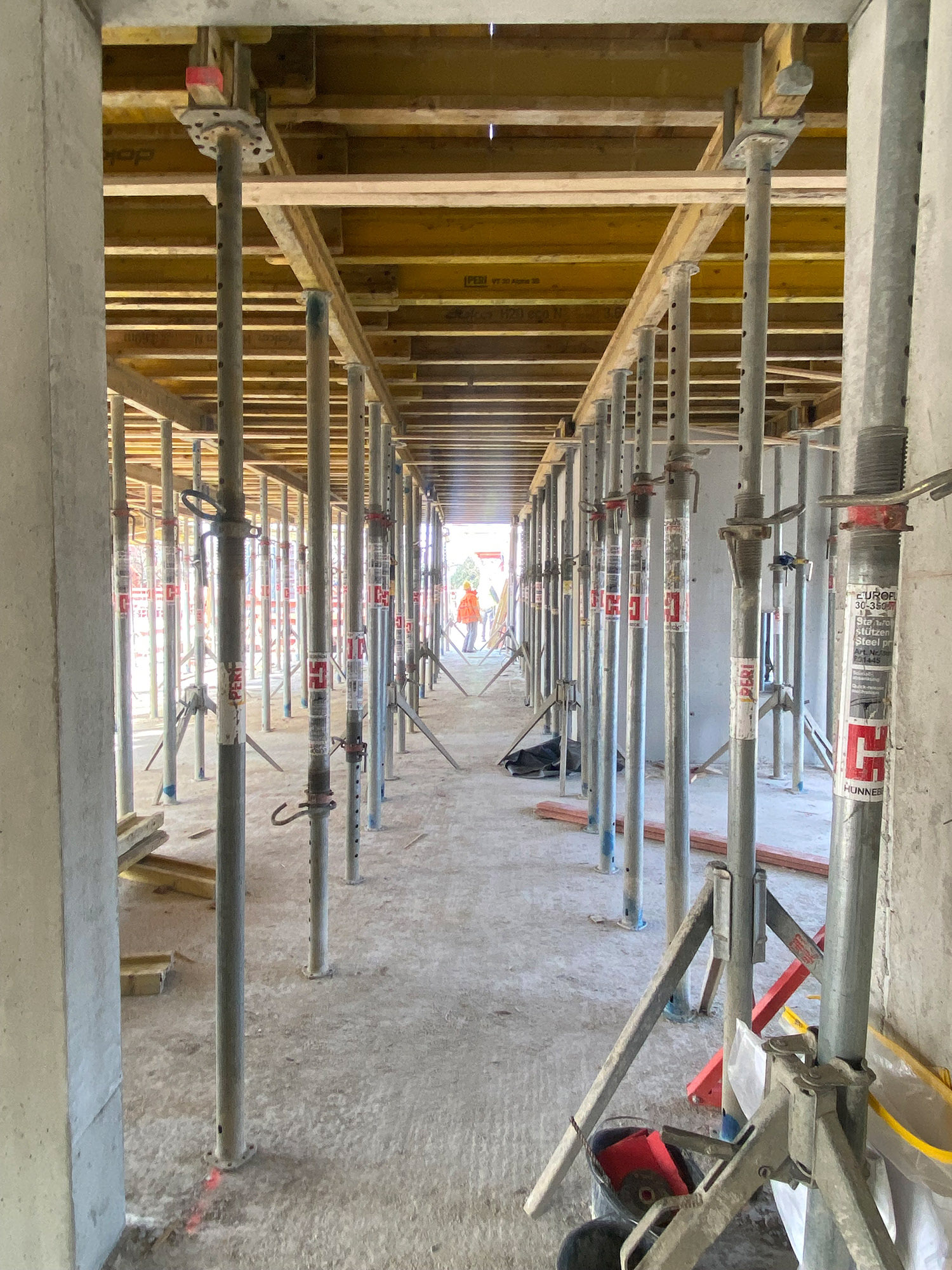

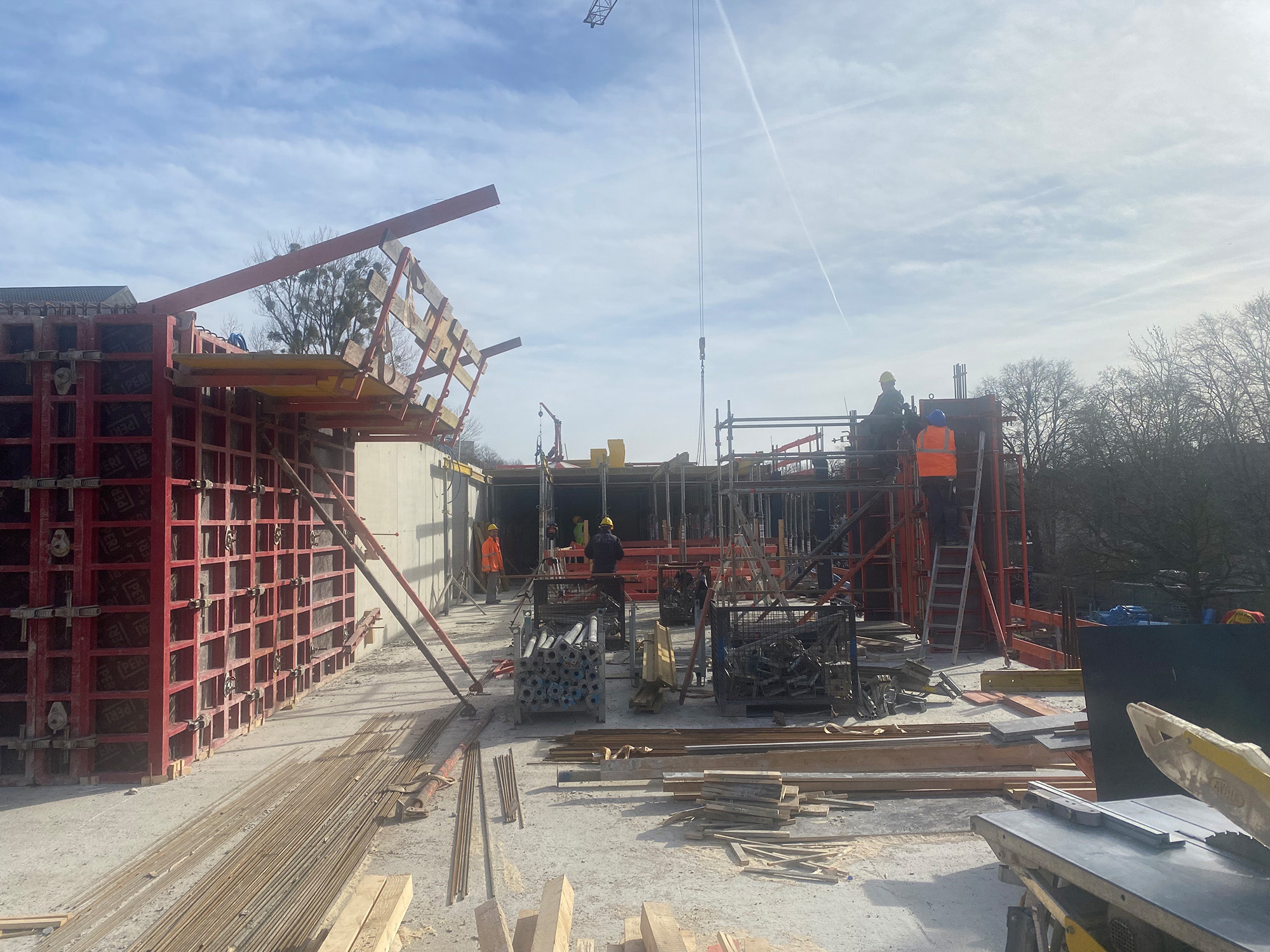

Und hier noch einige Impressionen vom Baufortschritt:
