MONTANA: Neubau eines Bürogebäudes – Neuigkeiten im Juni 2024

„Voller Energie“ – das ist MONTANA! Als führender Energieversorger und mittelständisches Familienunternehmen versorgt MONTANA deutschlandweit und in Österreich mehr als 600.000 Kunden zuverlässig mit Energie. Dabei gestaltet MONTANA die großen Themen unserer Zeit aktiv mit: die Energiewende, den Schutz unseres Klimas, den effizienten Umgang mit Energie und den Ausbau der E-Mobilität.

Und wir bauen das neue Bürogebäude für MONTANA!

Wir nähern uns dem Ende bei diesem Bauprojekt.

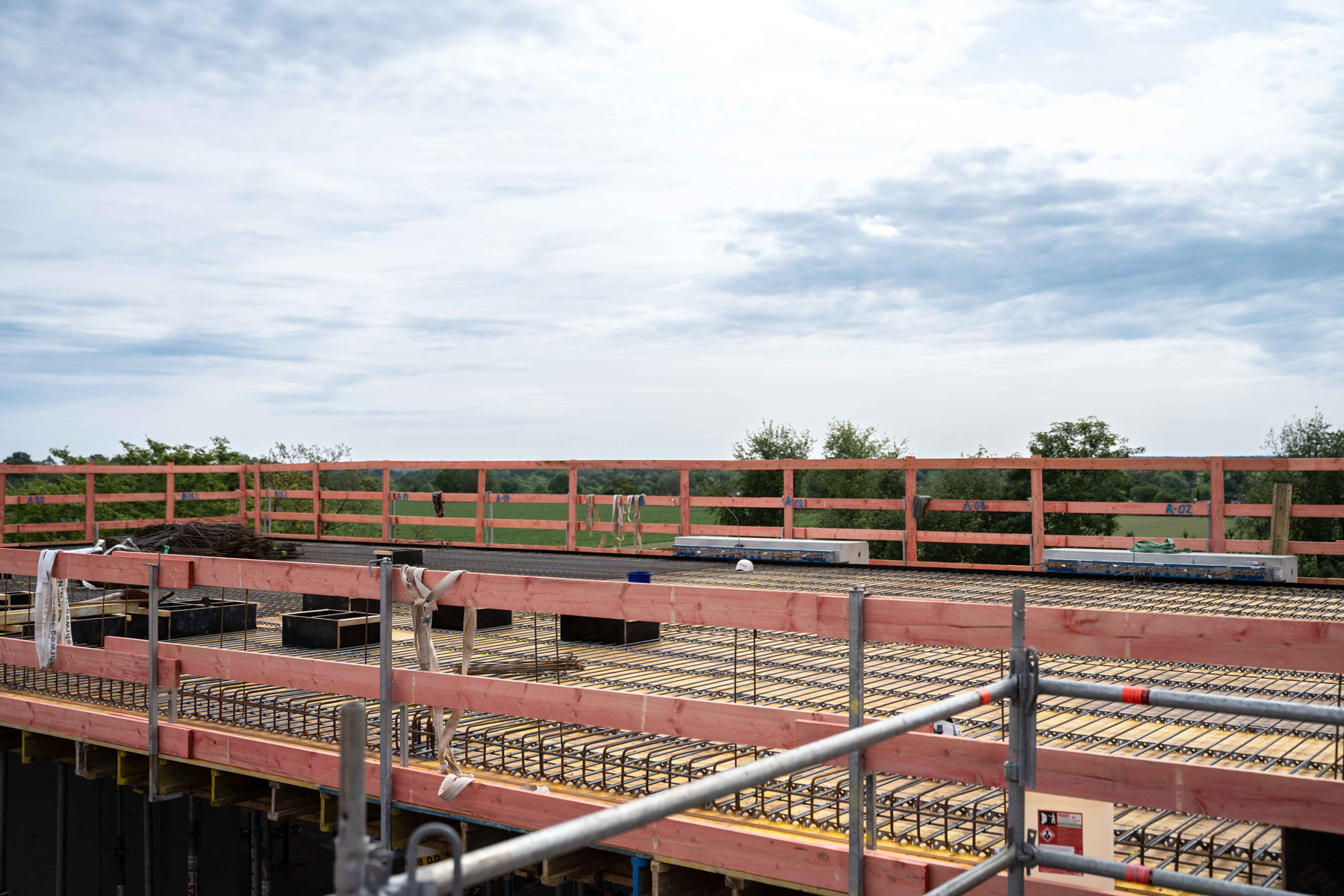

Heute geht es um die Montage der Fertigteil-Balkone und die Tiefgarage.

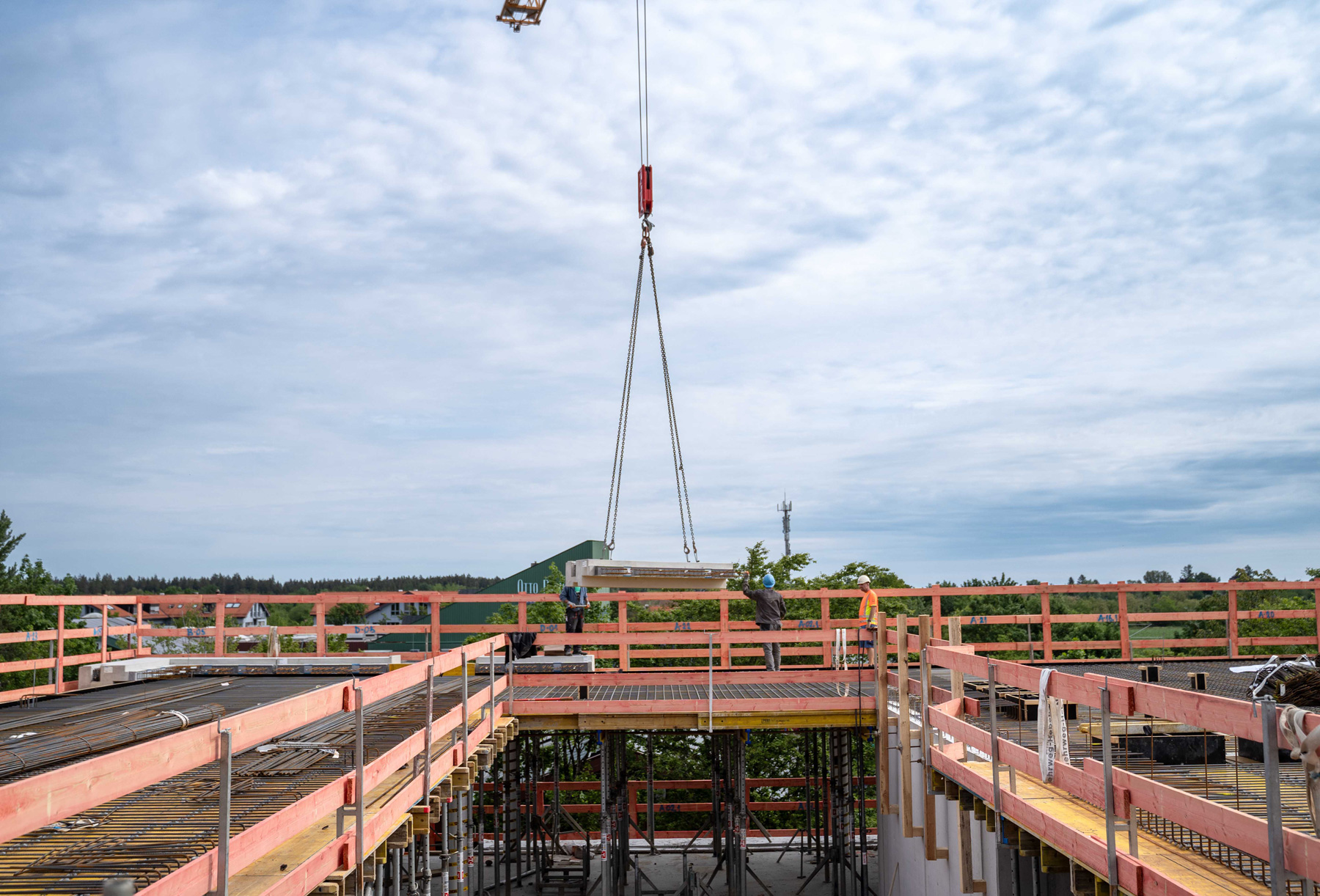

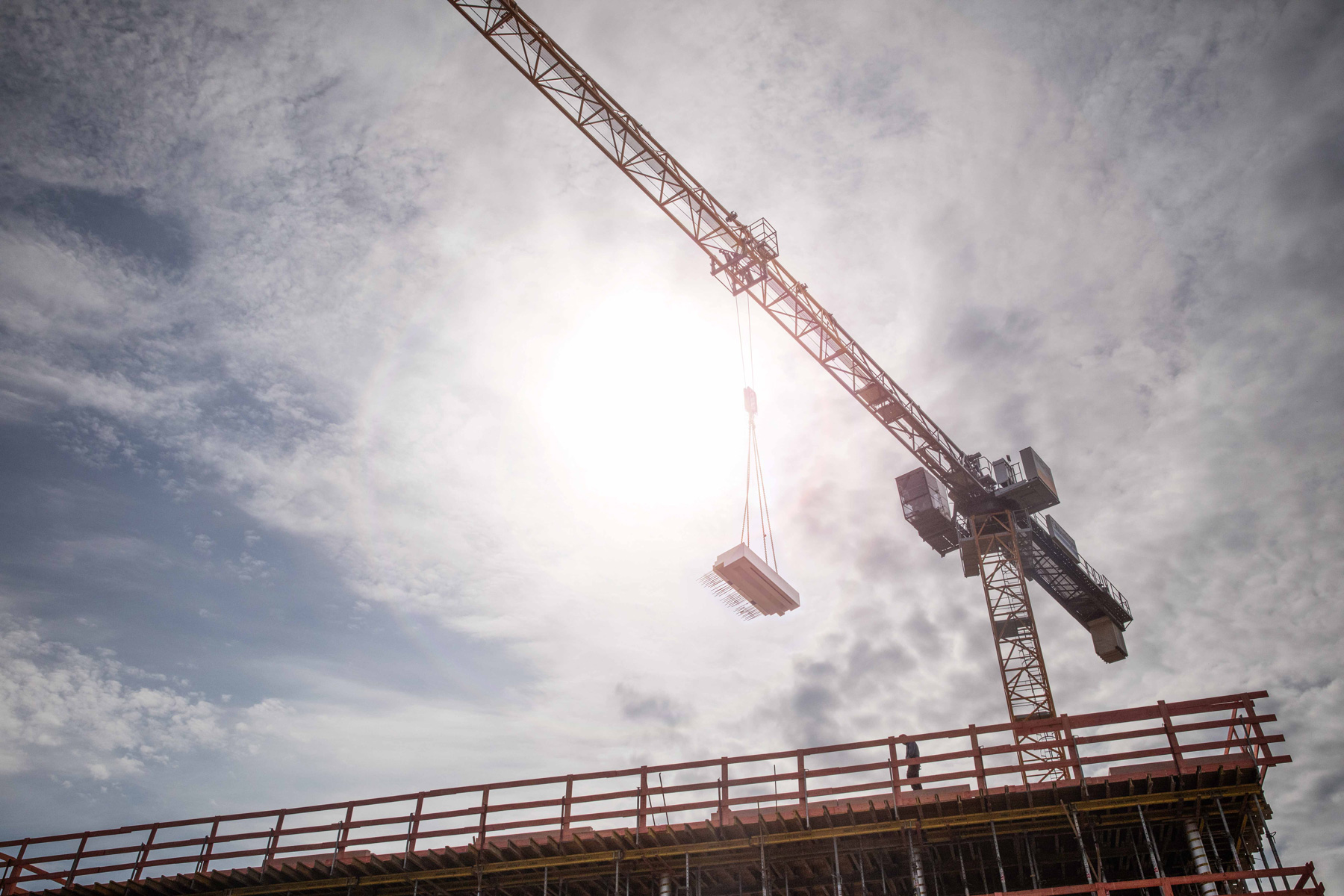

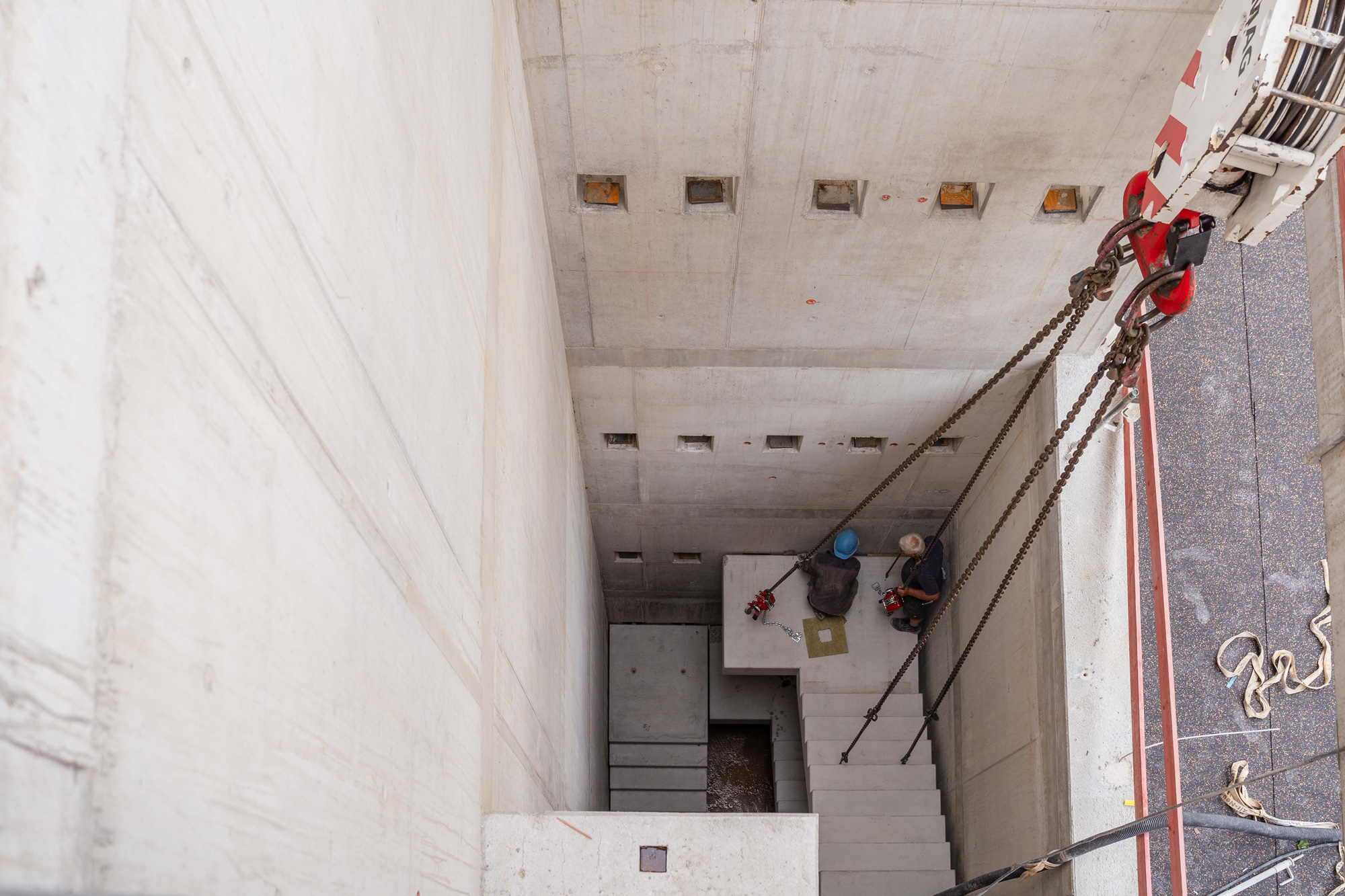

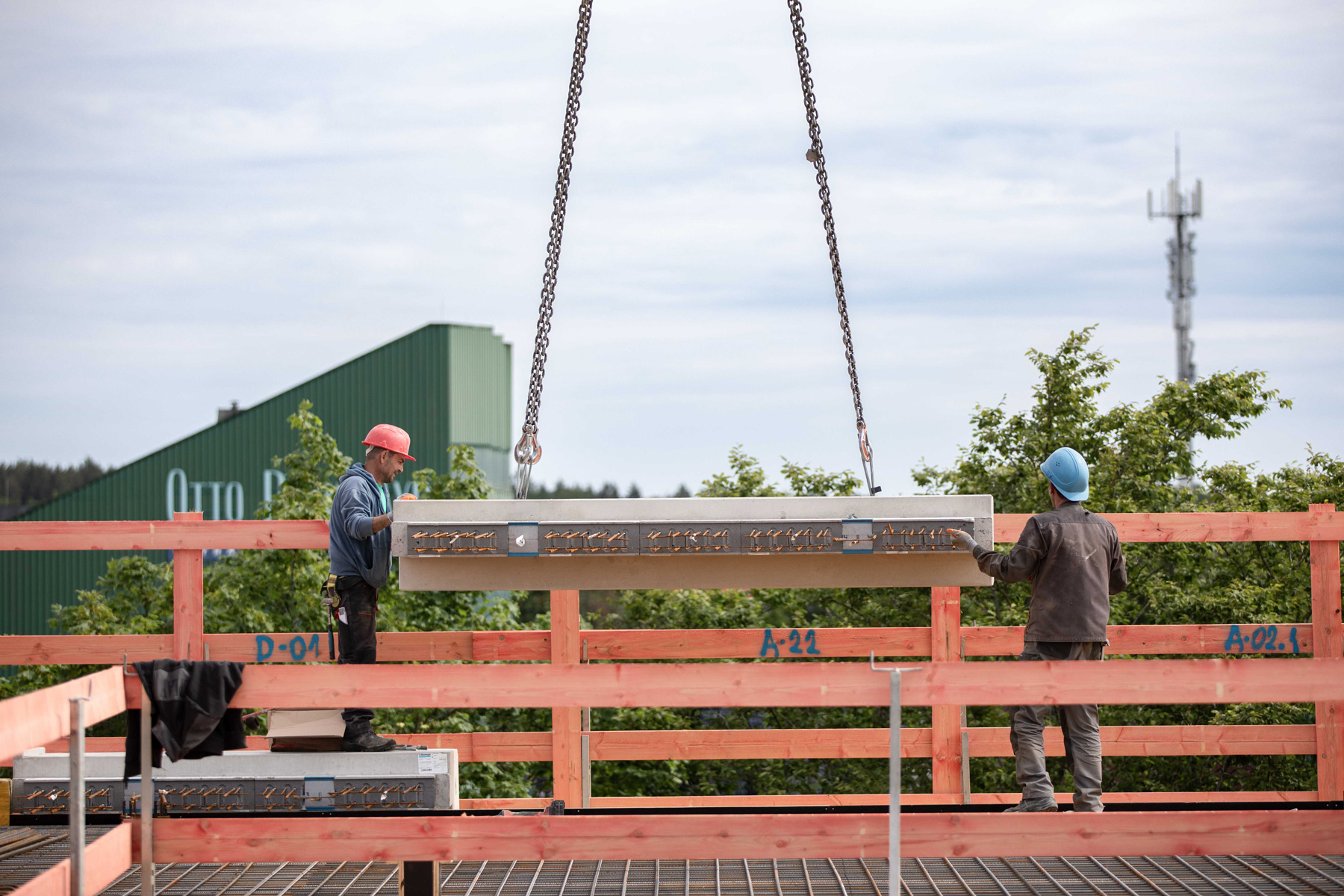

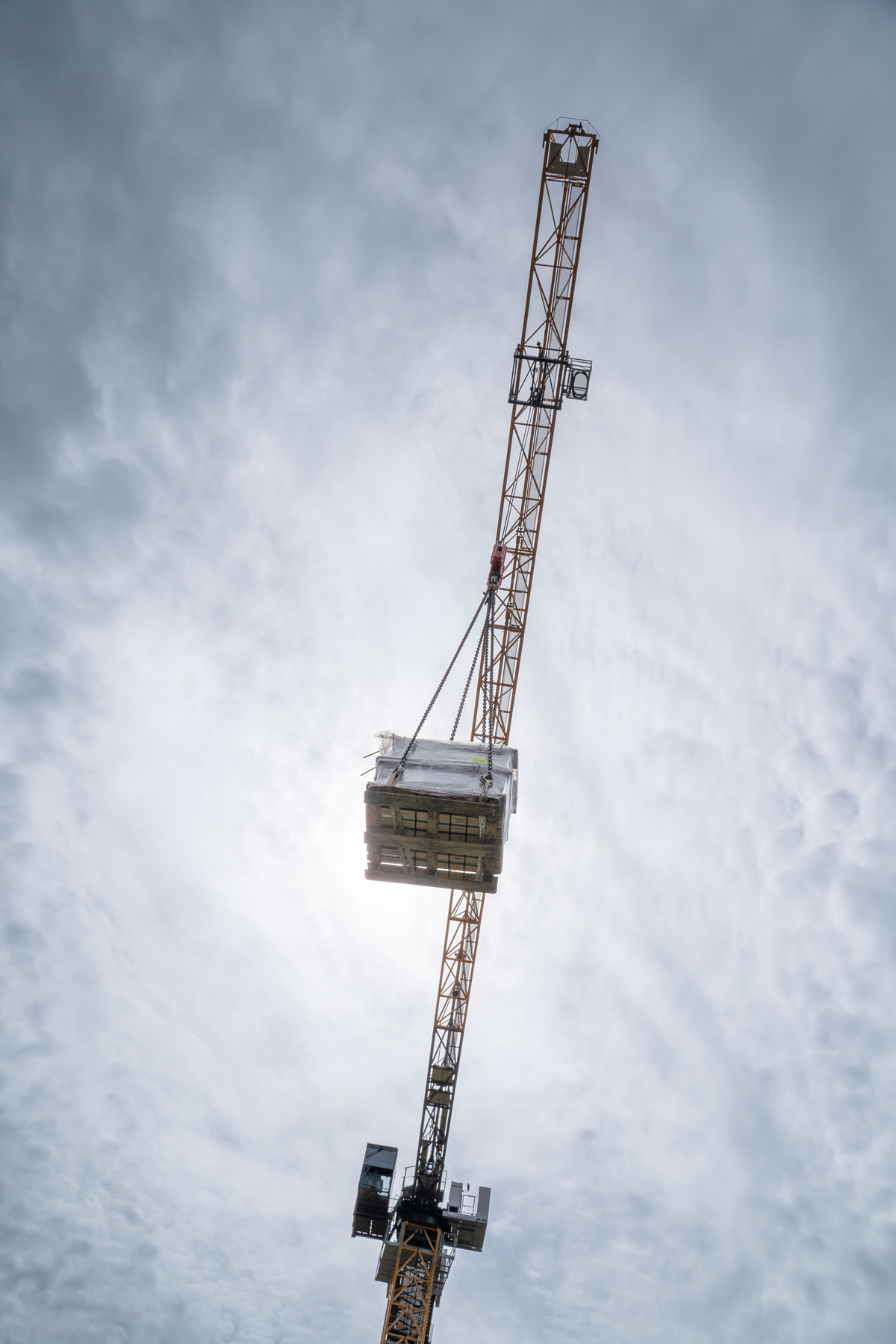

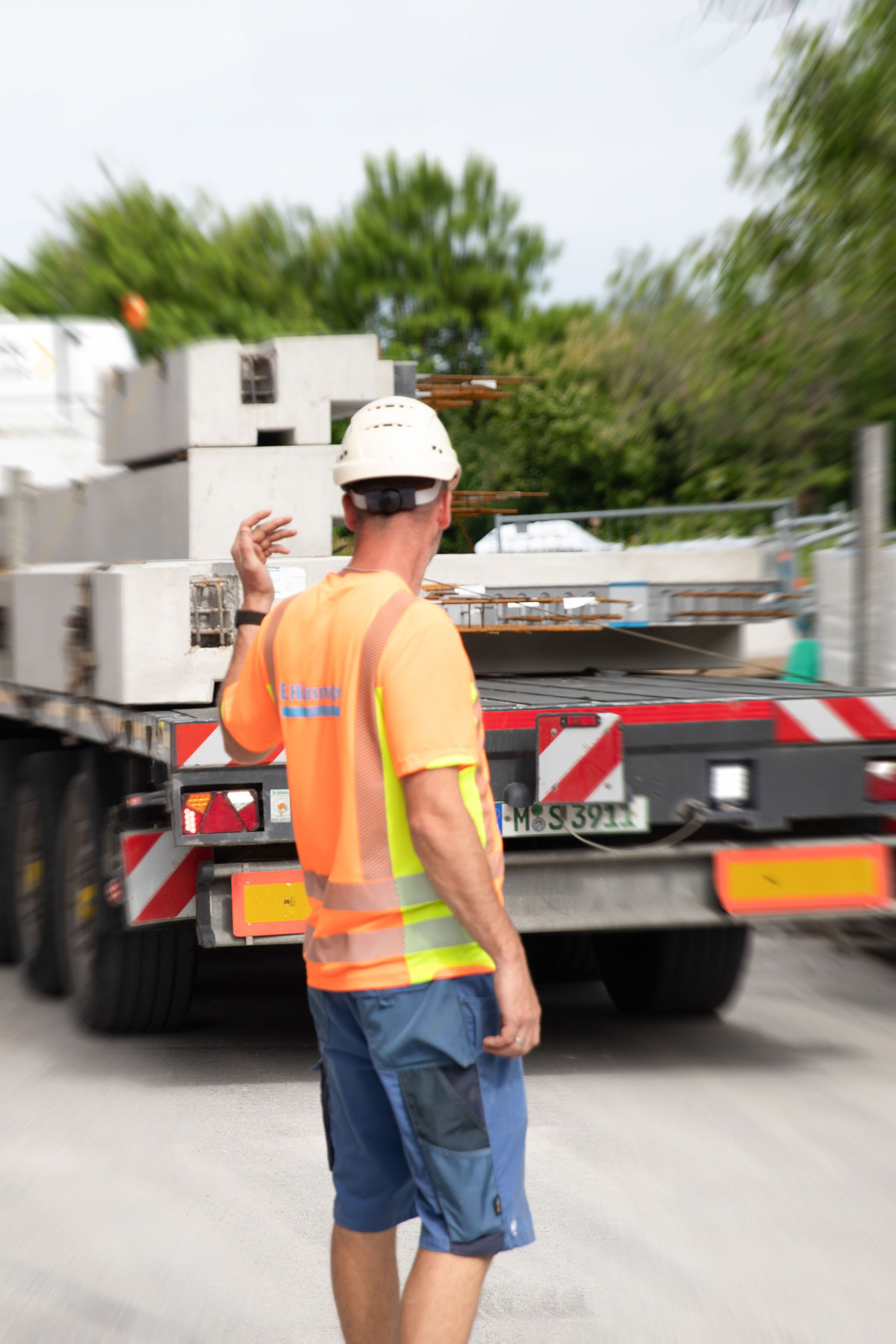

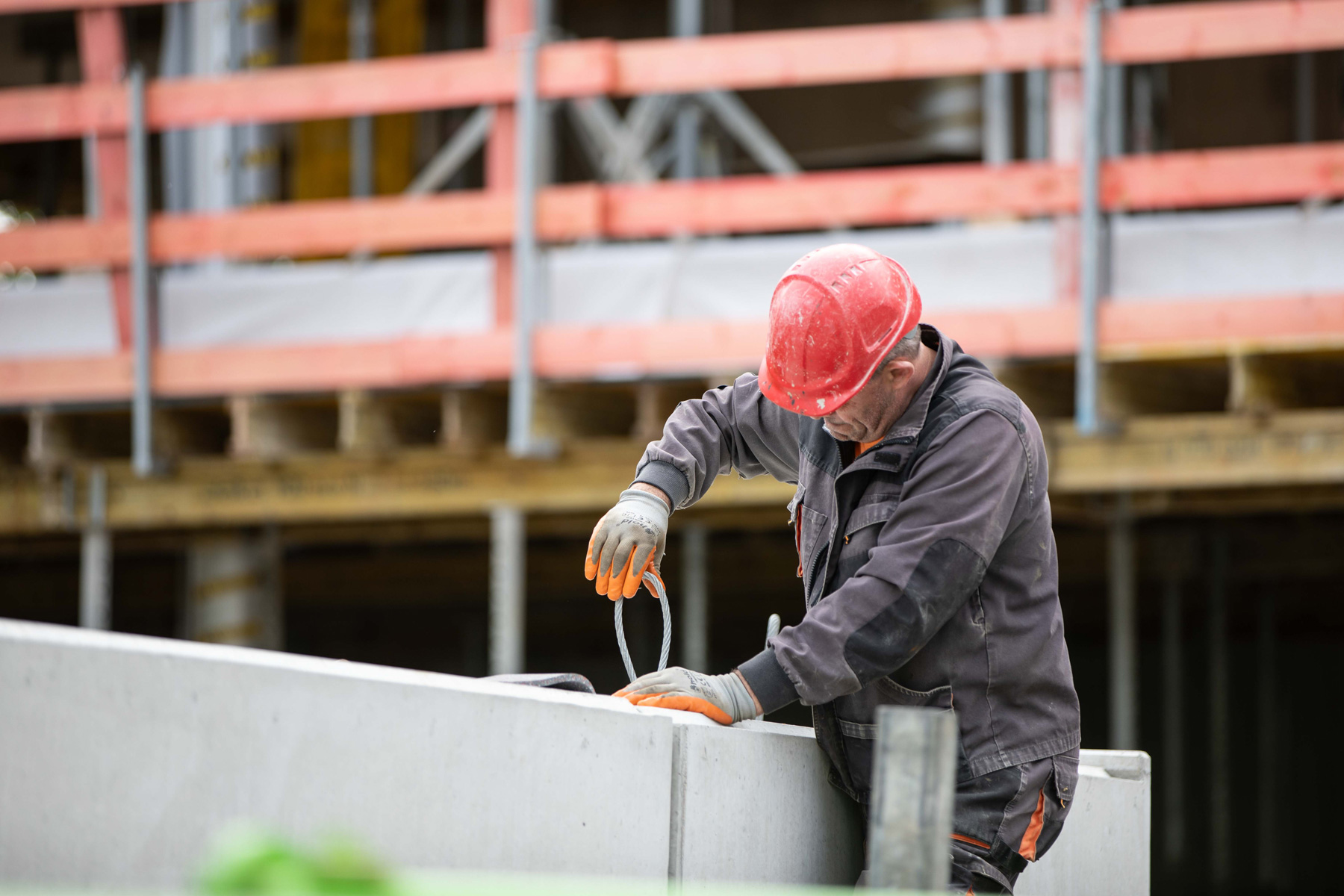

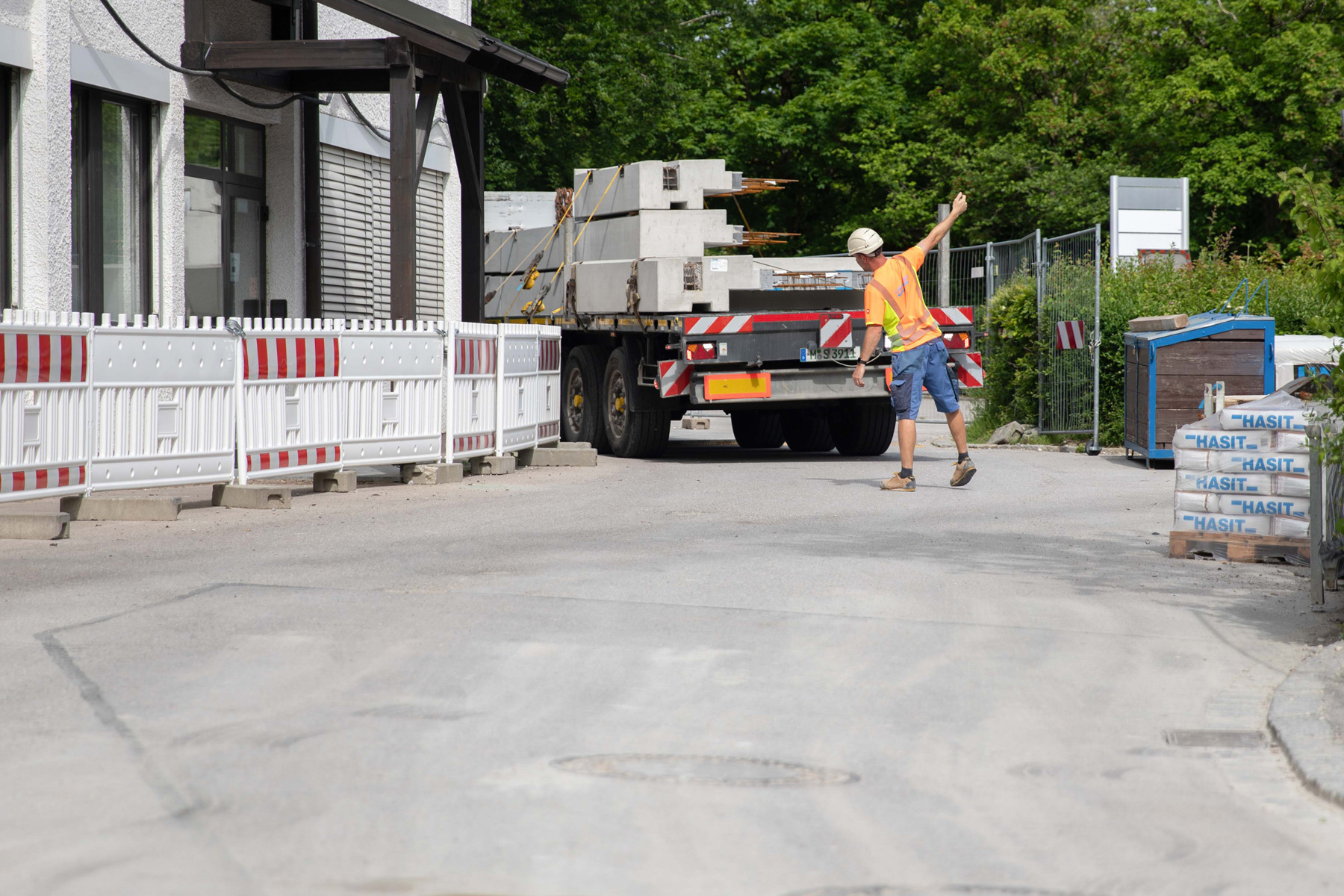

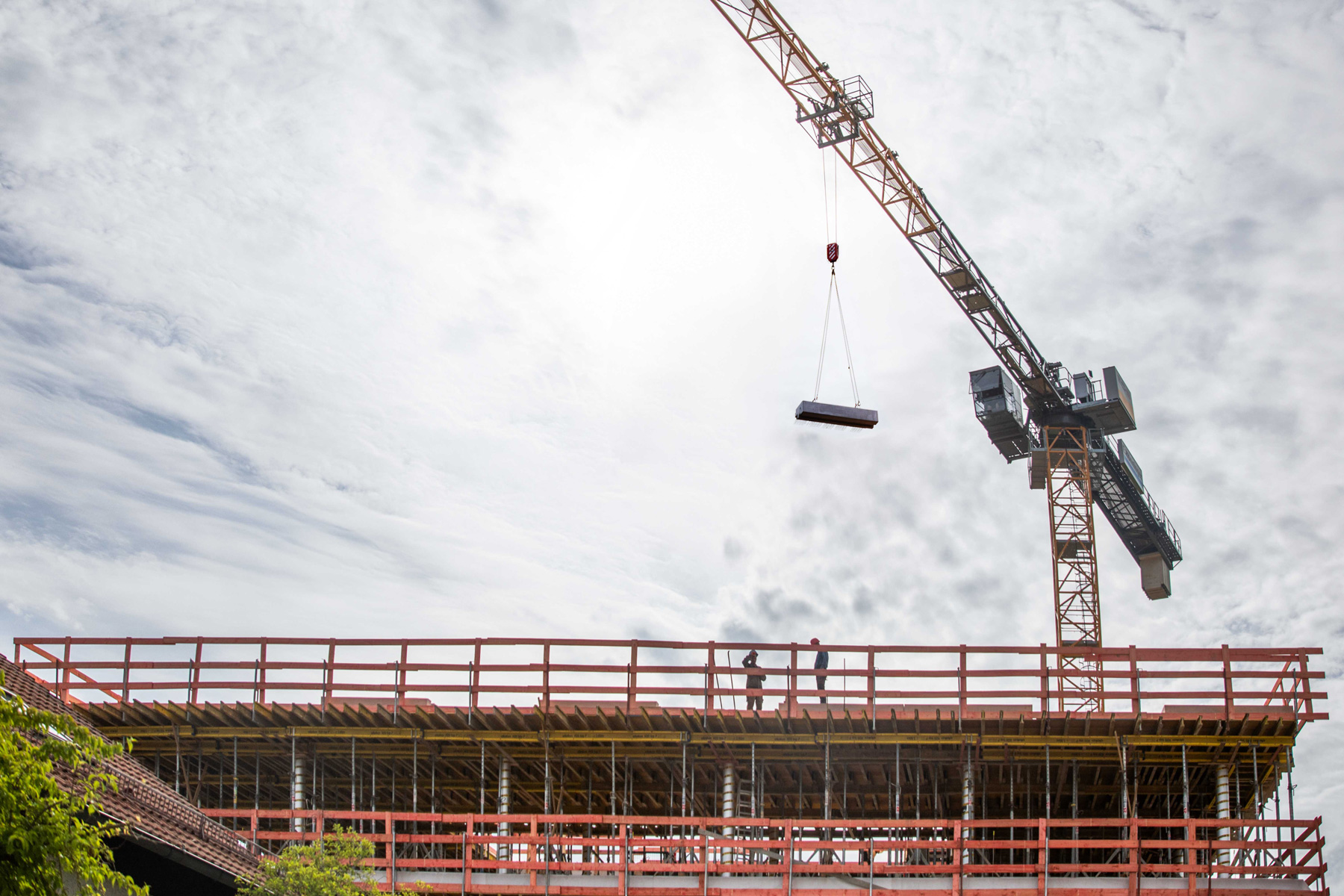

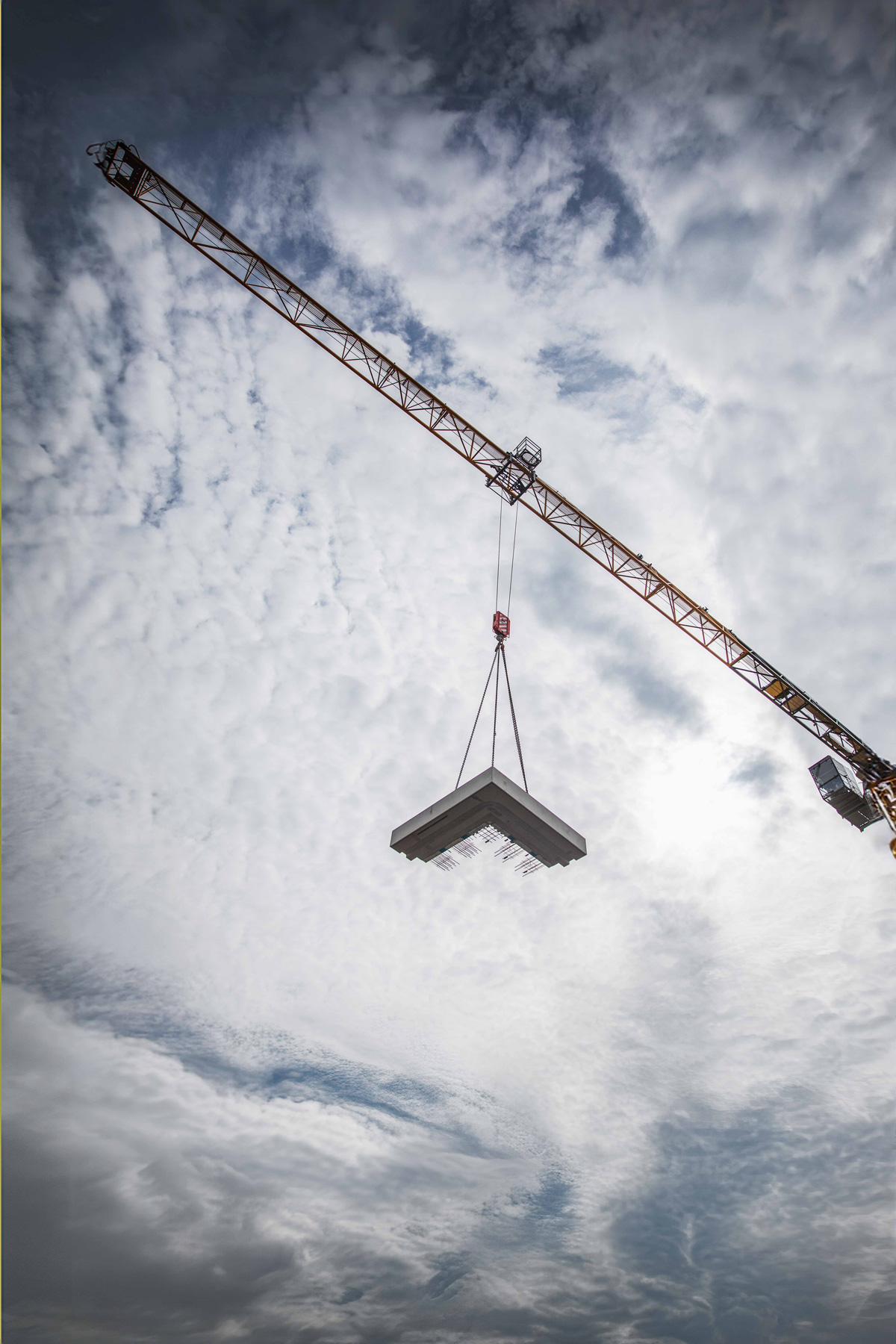

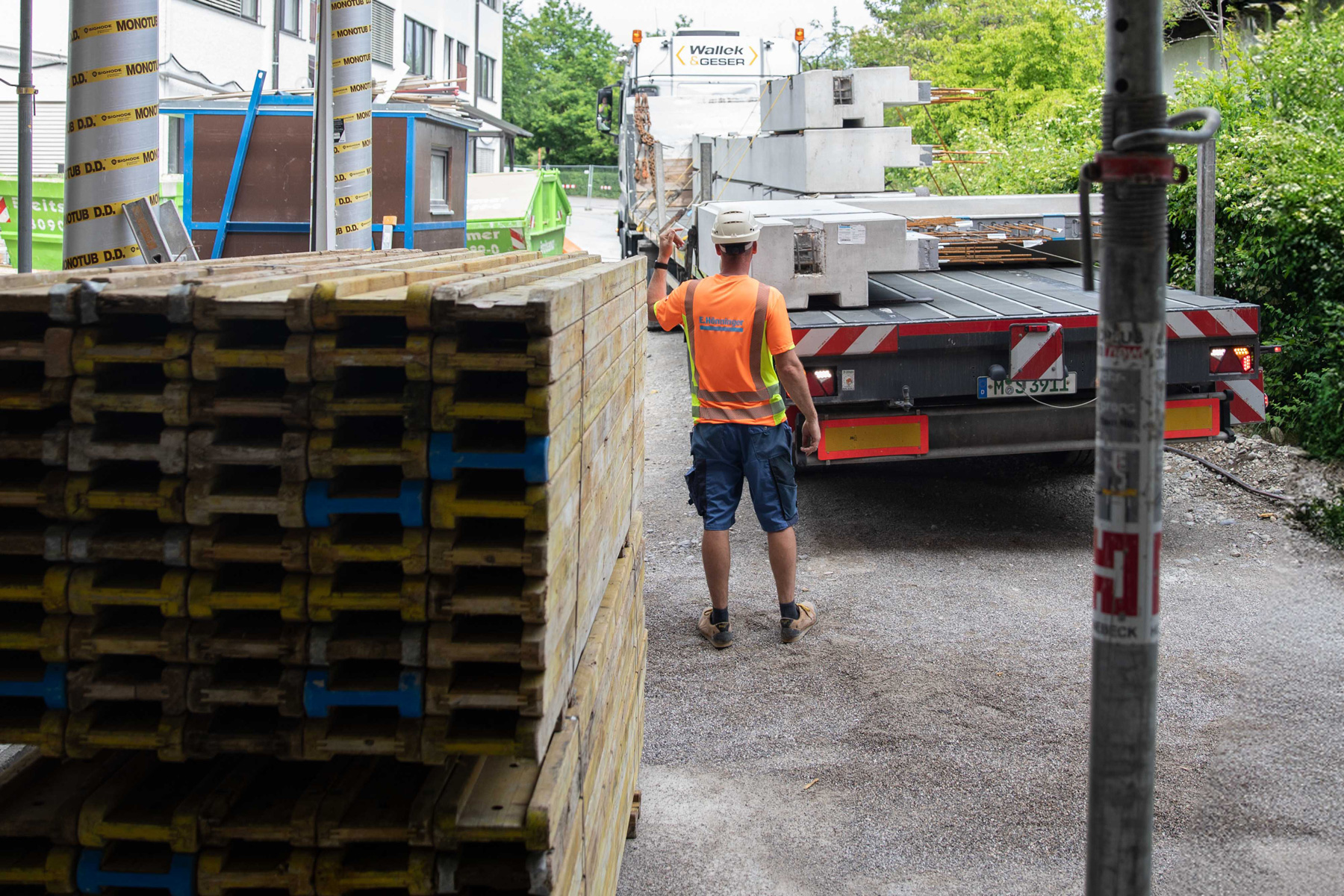

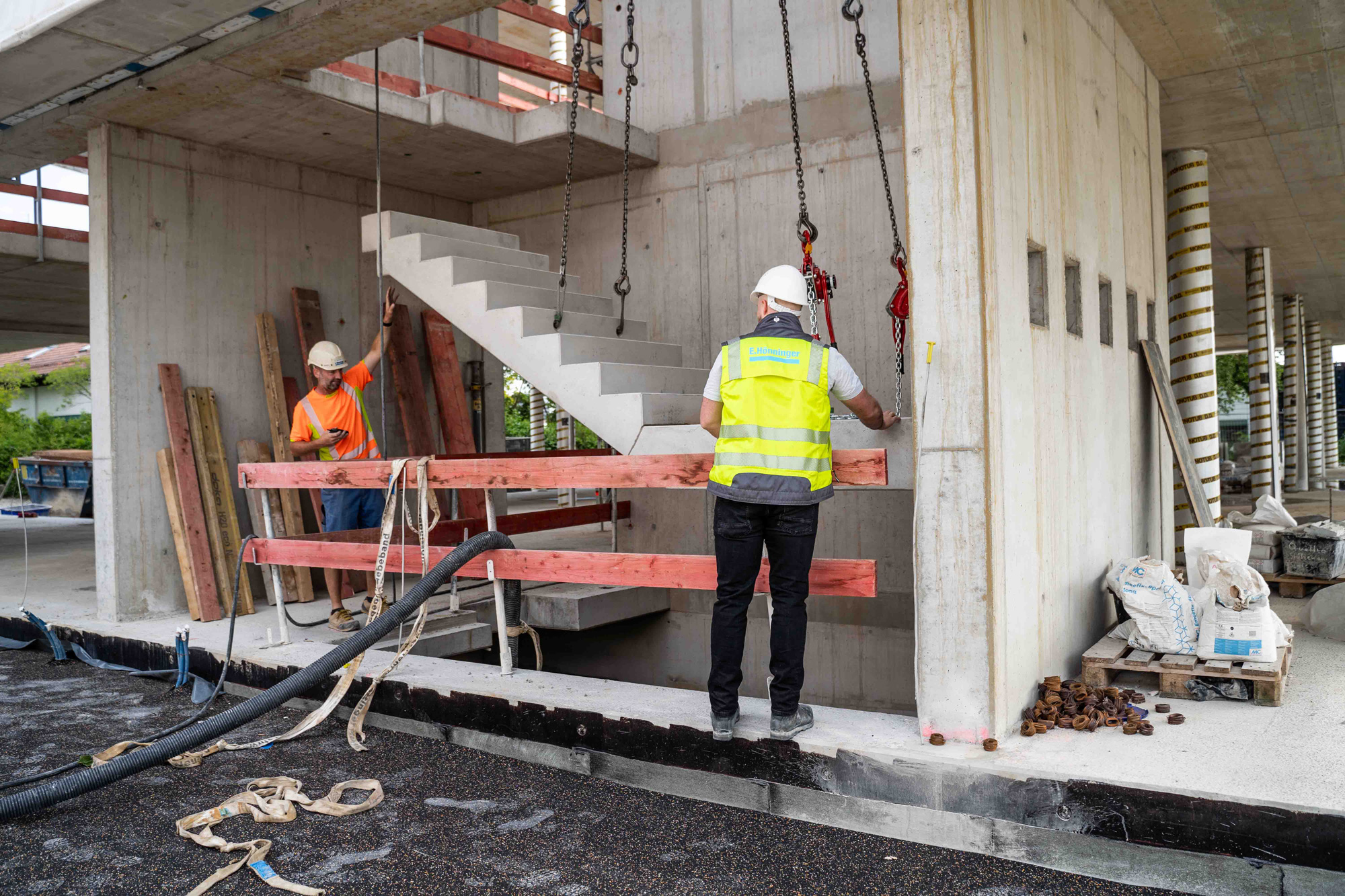

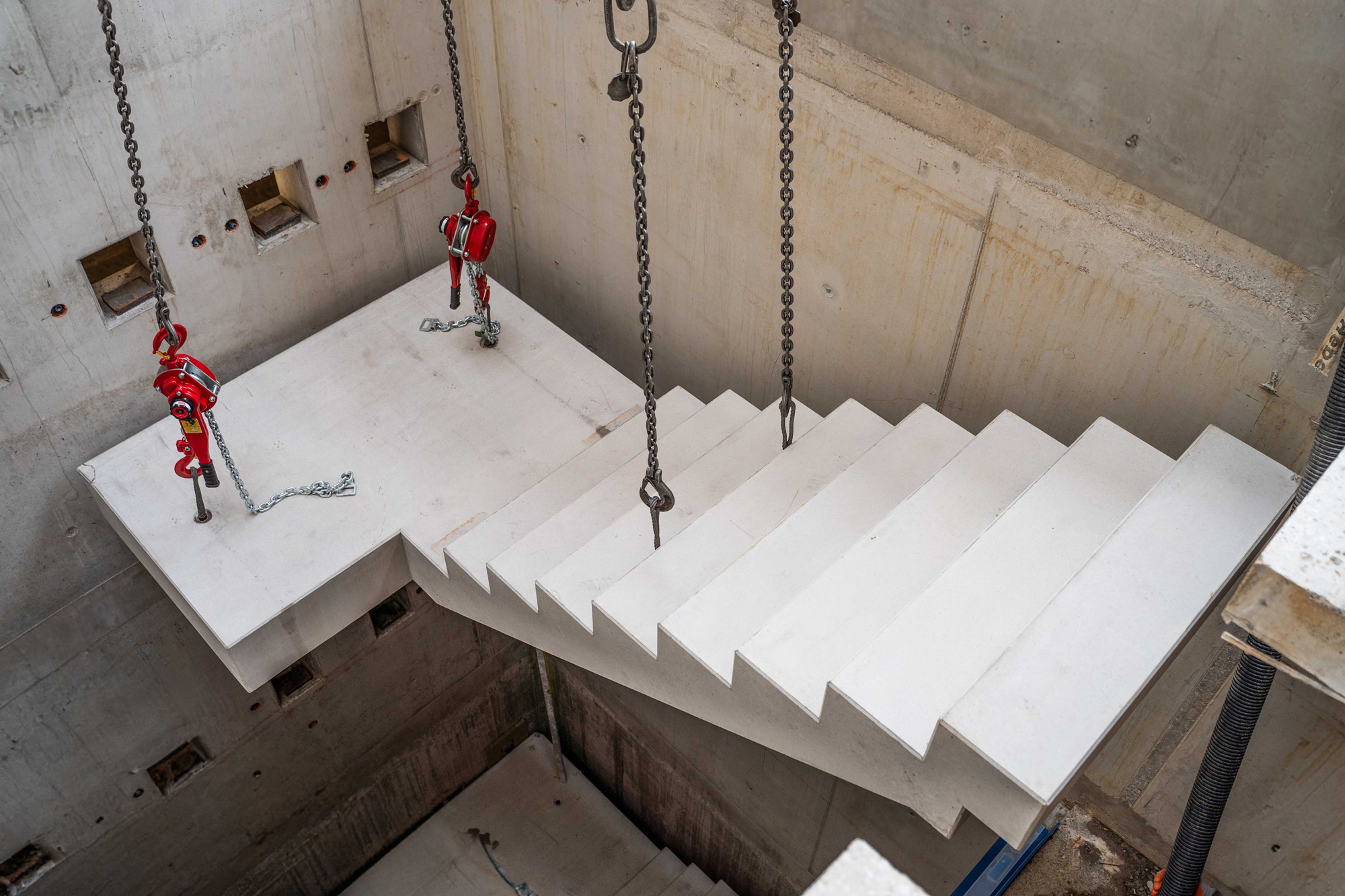

Welche Fertigteile wurden eingehoben und montiert?

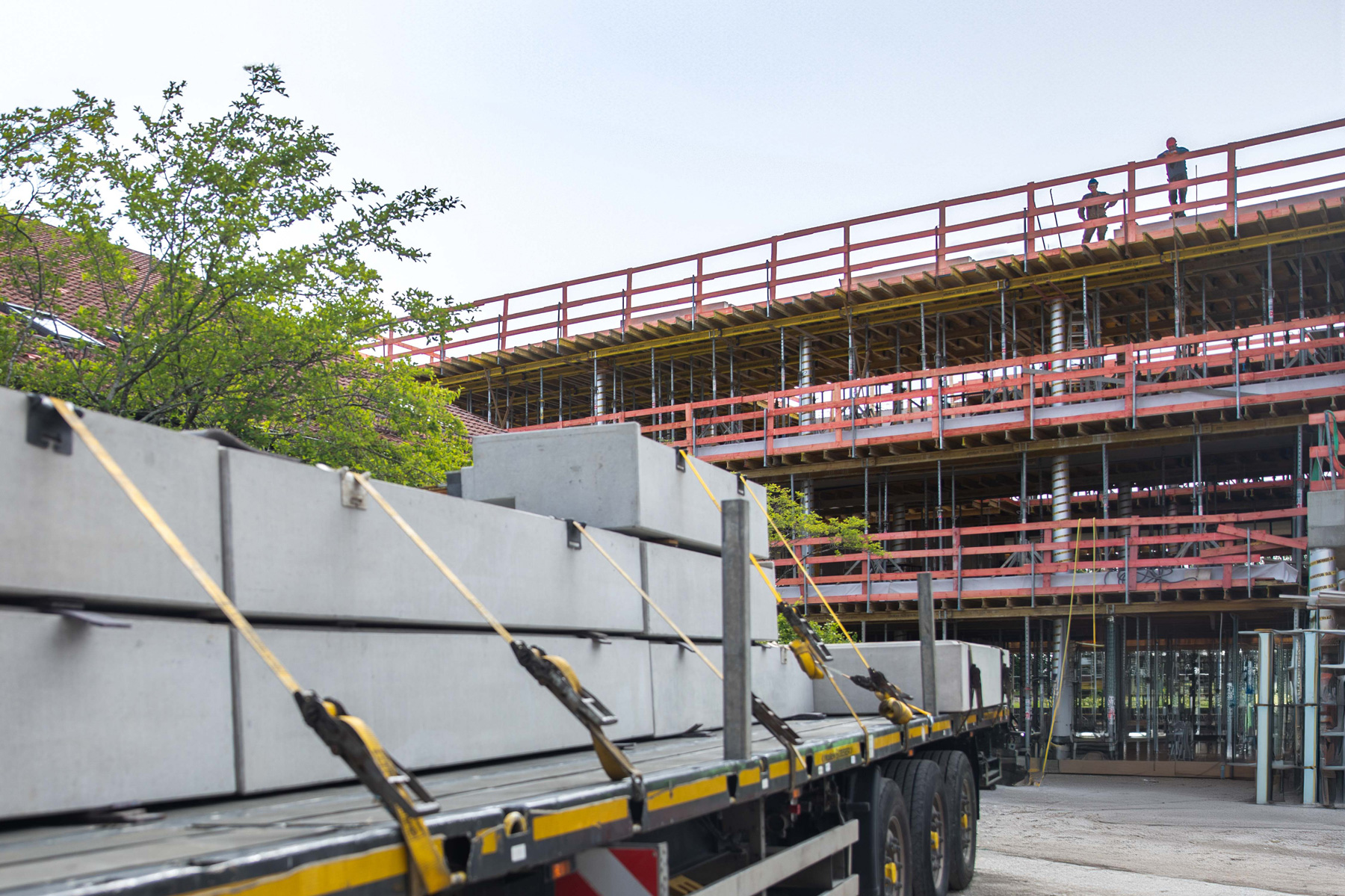

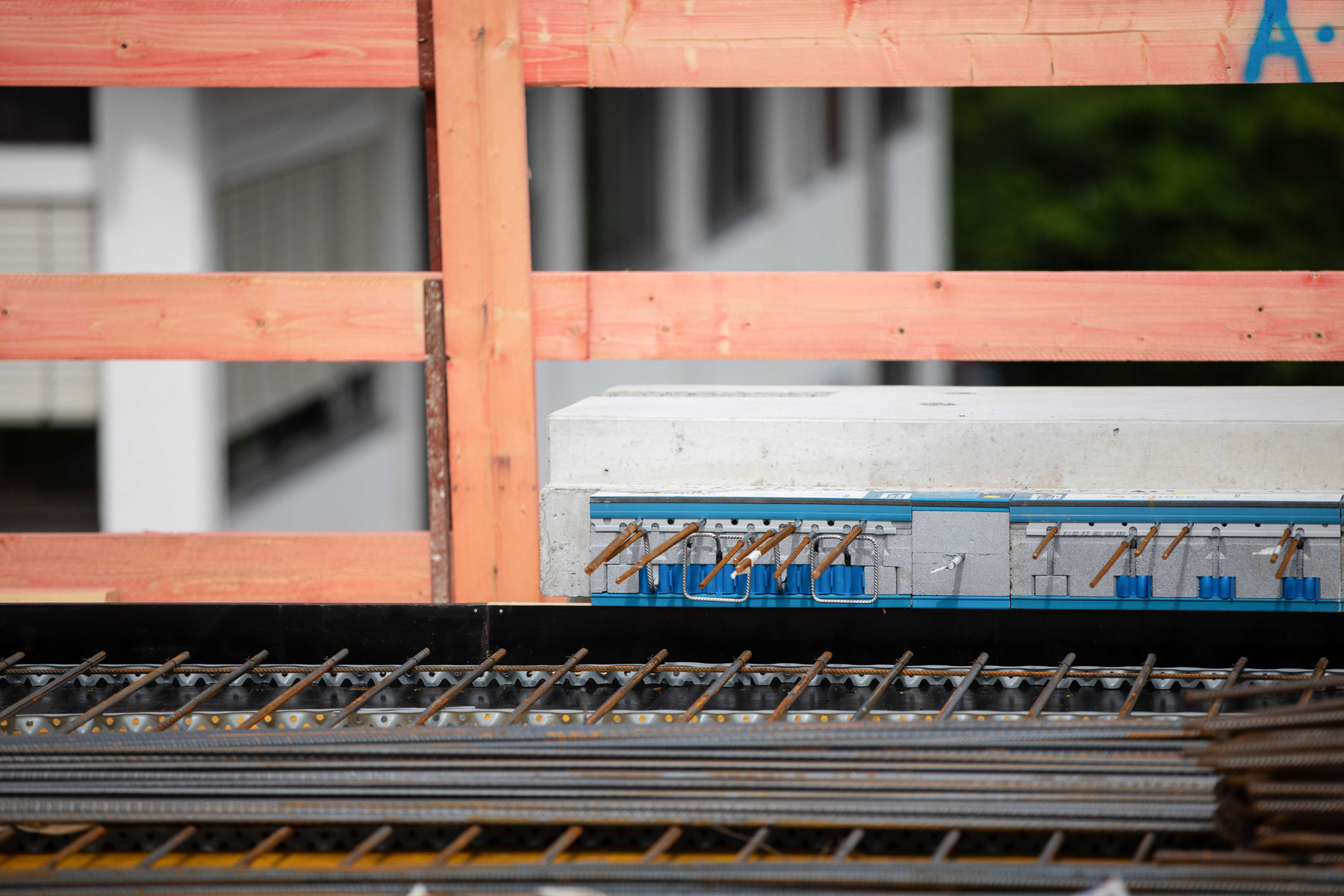

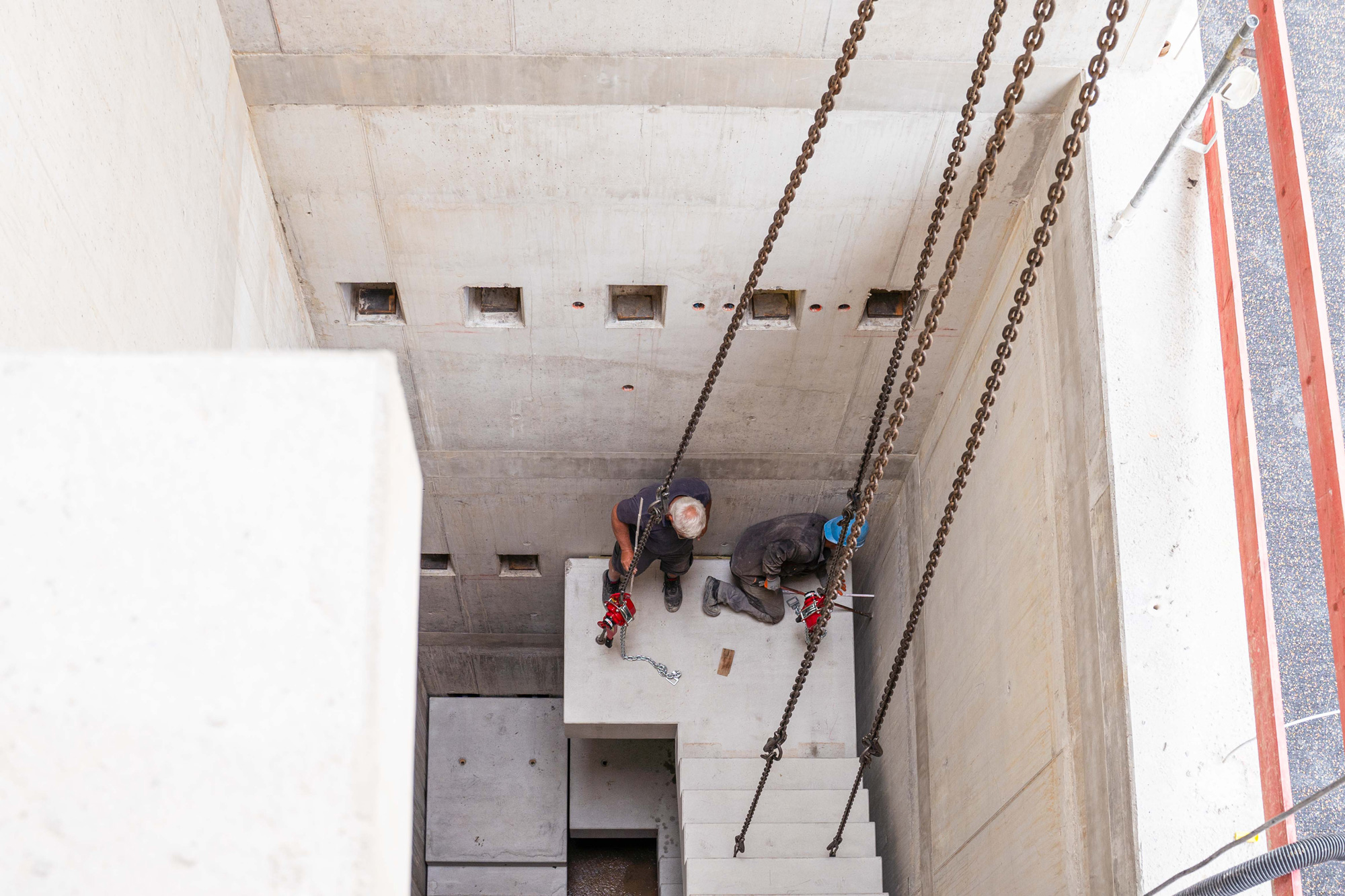

  • Fertigteil-Balkone.

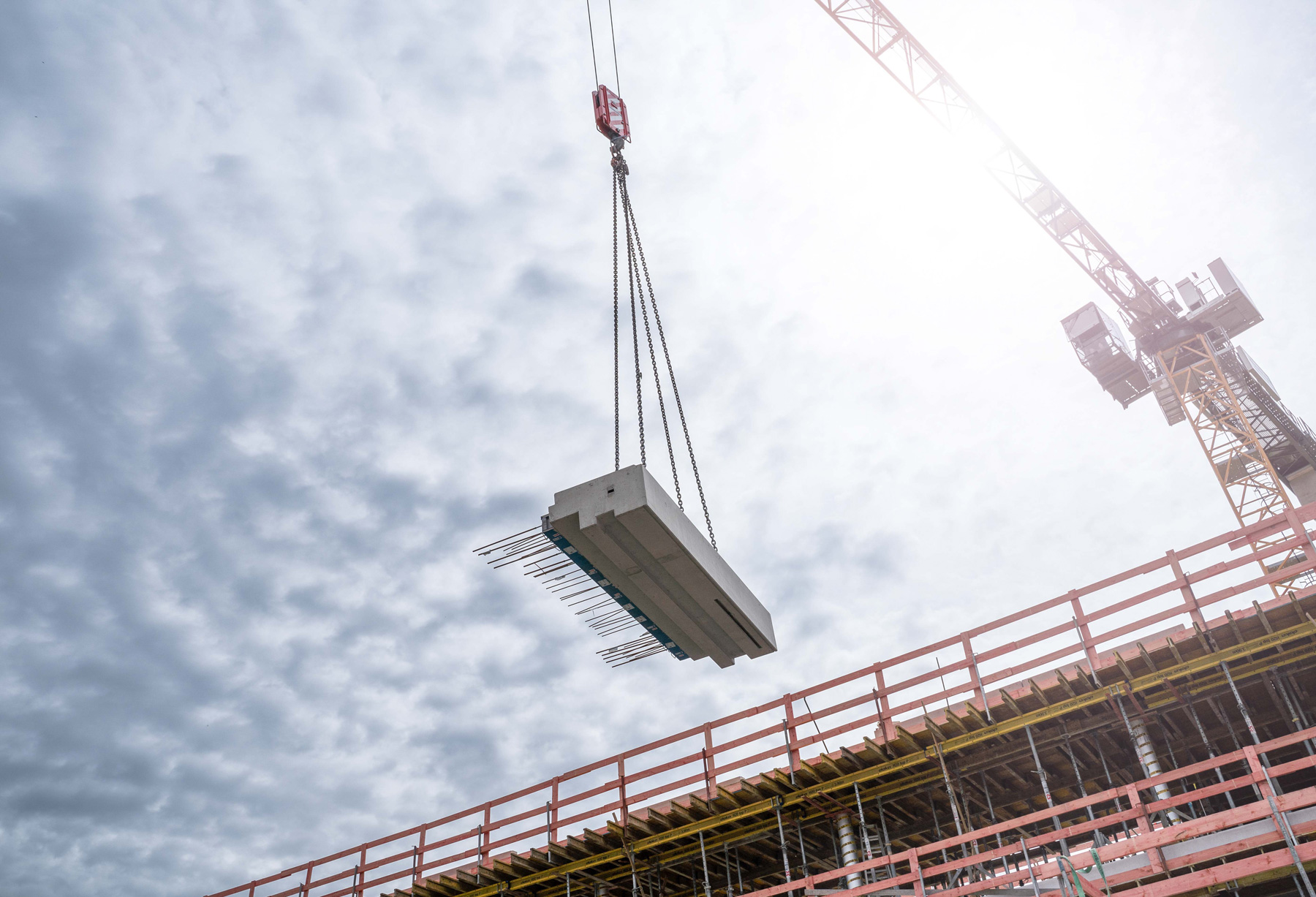

  • In der Decke über 2.OG waren es  36 Stück.
  • Insgesamt über 3 Etagen waren es 102 Stück

Wie sind die technischen Details dazu?

  • Die Standardteile waren ca. 3m lang und 2,5 to schwer.
  • Die Ecken hatten ein Außenmaß von 2,86×2,86 und waren 4to schwer.
  • Das ist nicht besonders groß und nicht besondes schwer – aber in Summe war es eine hohe Menge an Fertigteilen.

Wie waren die Herausforderungen bei der Montage?

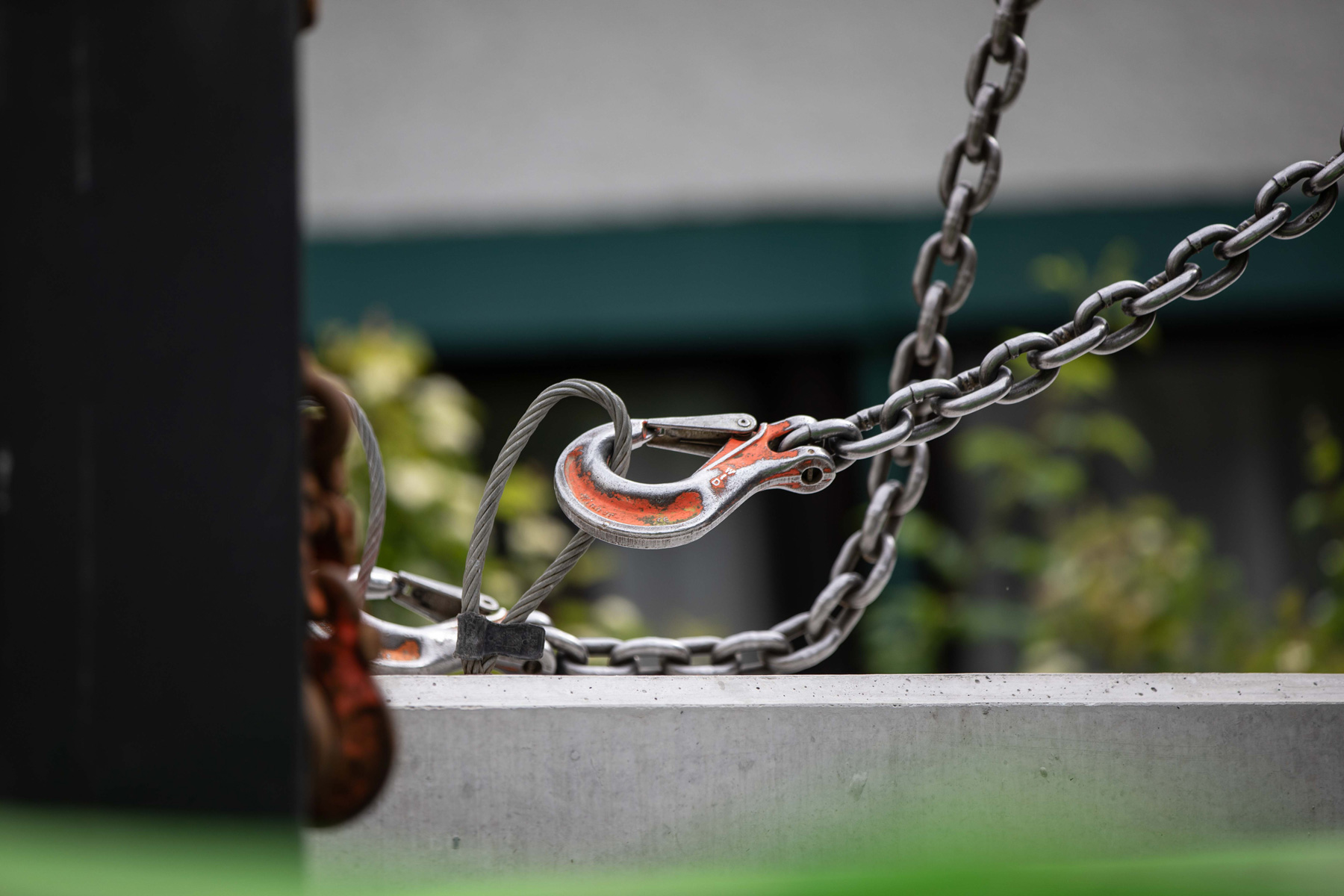

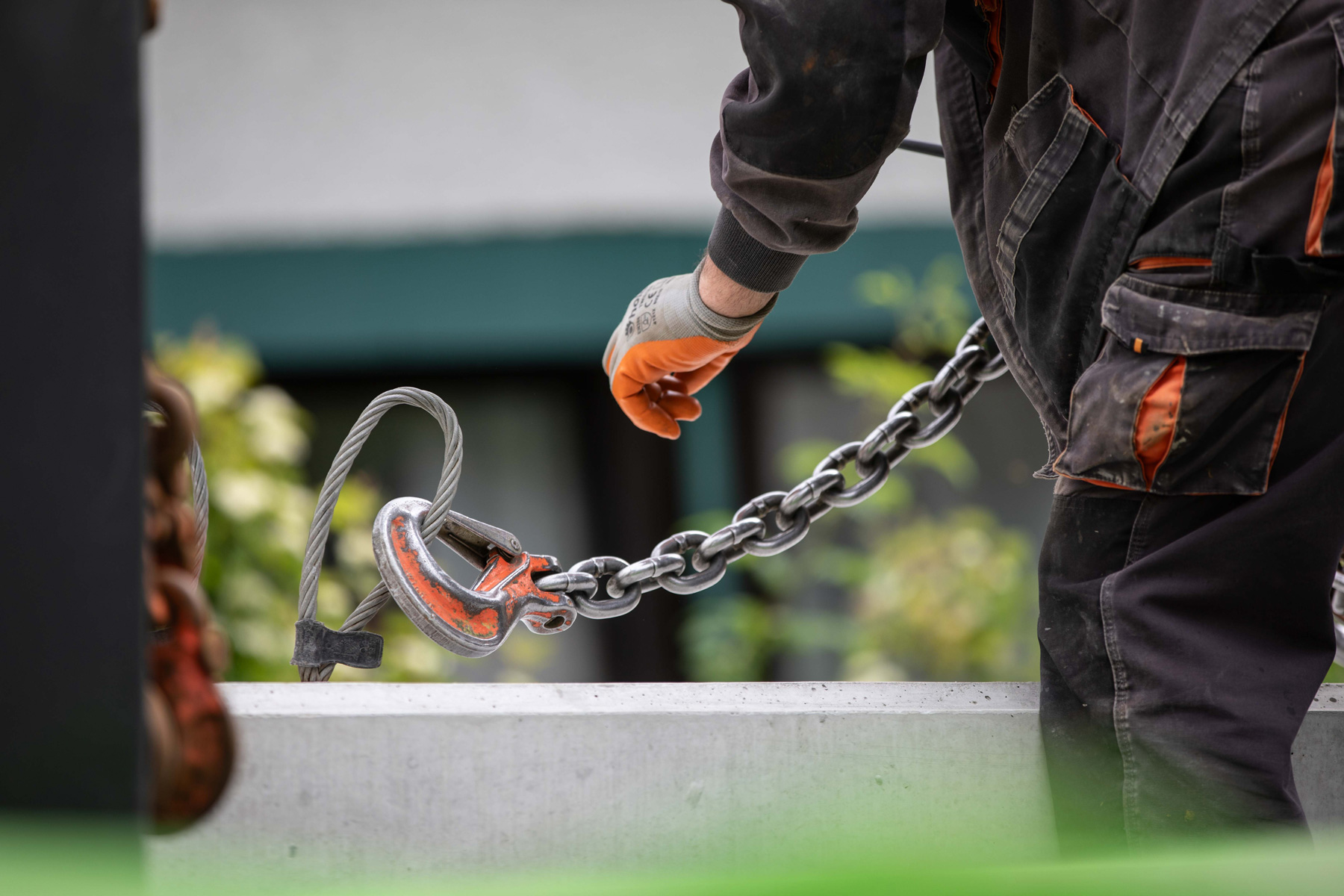

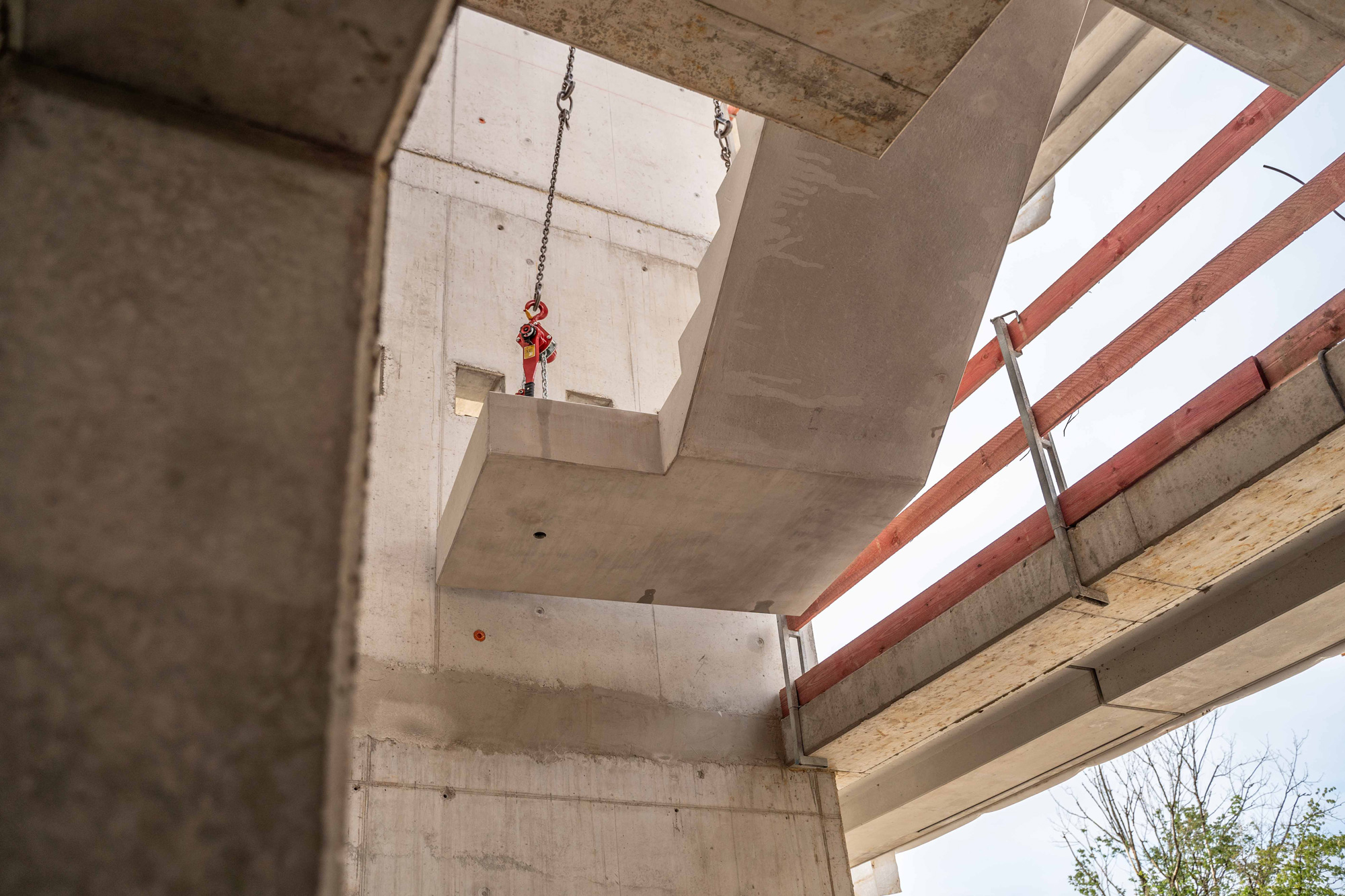

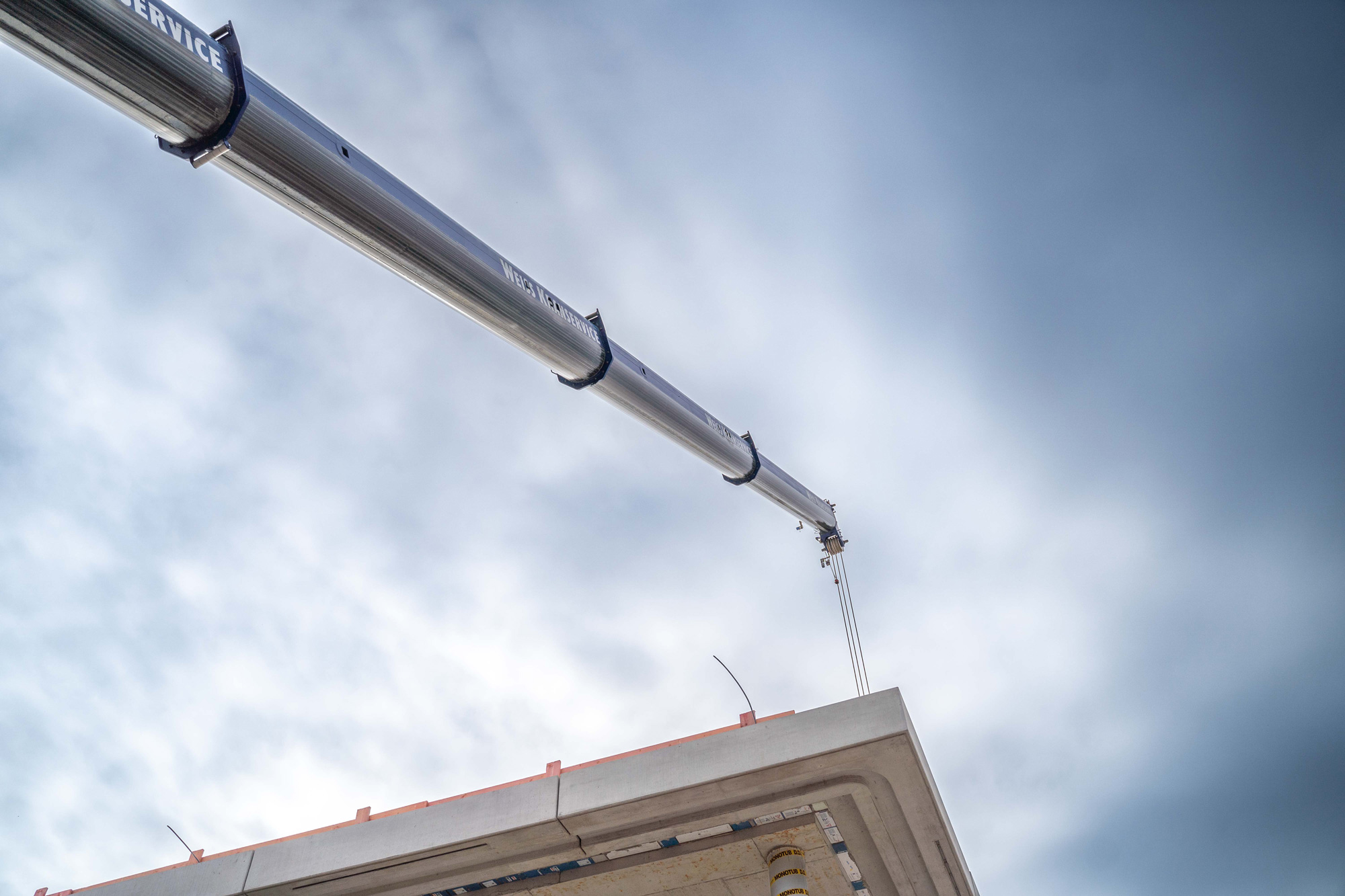

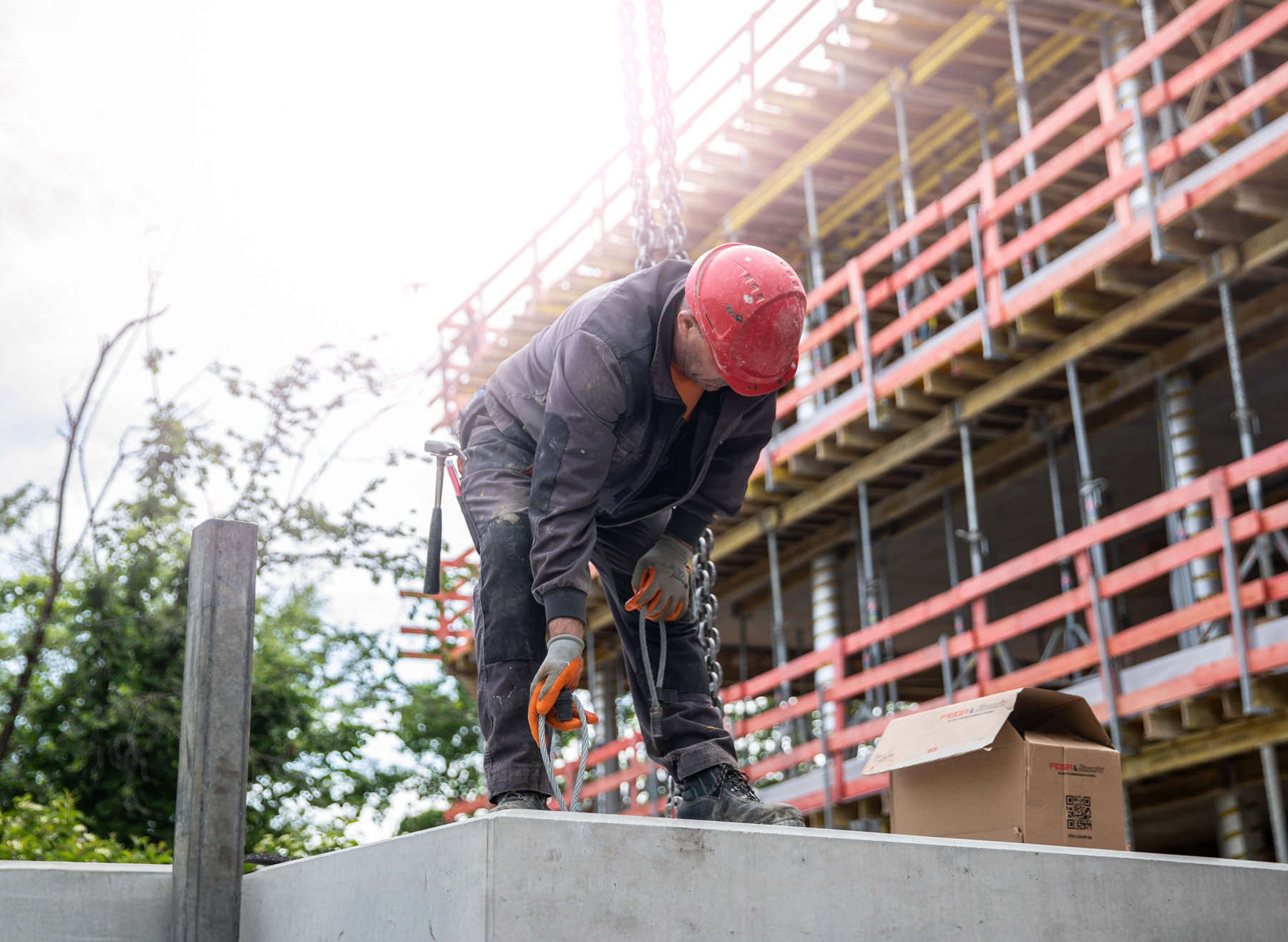

  • Die Herausforderung war die kleine Balkonfläche, wodurch wir auch nur wenig Fläche zum Unterstützen hatten.

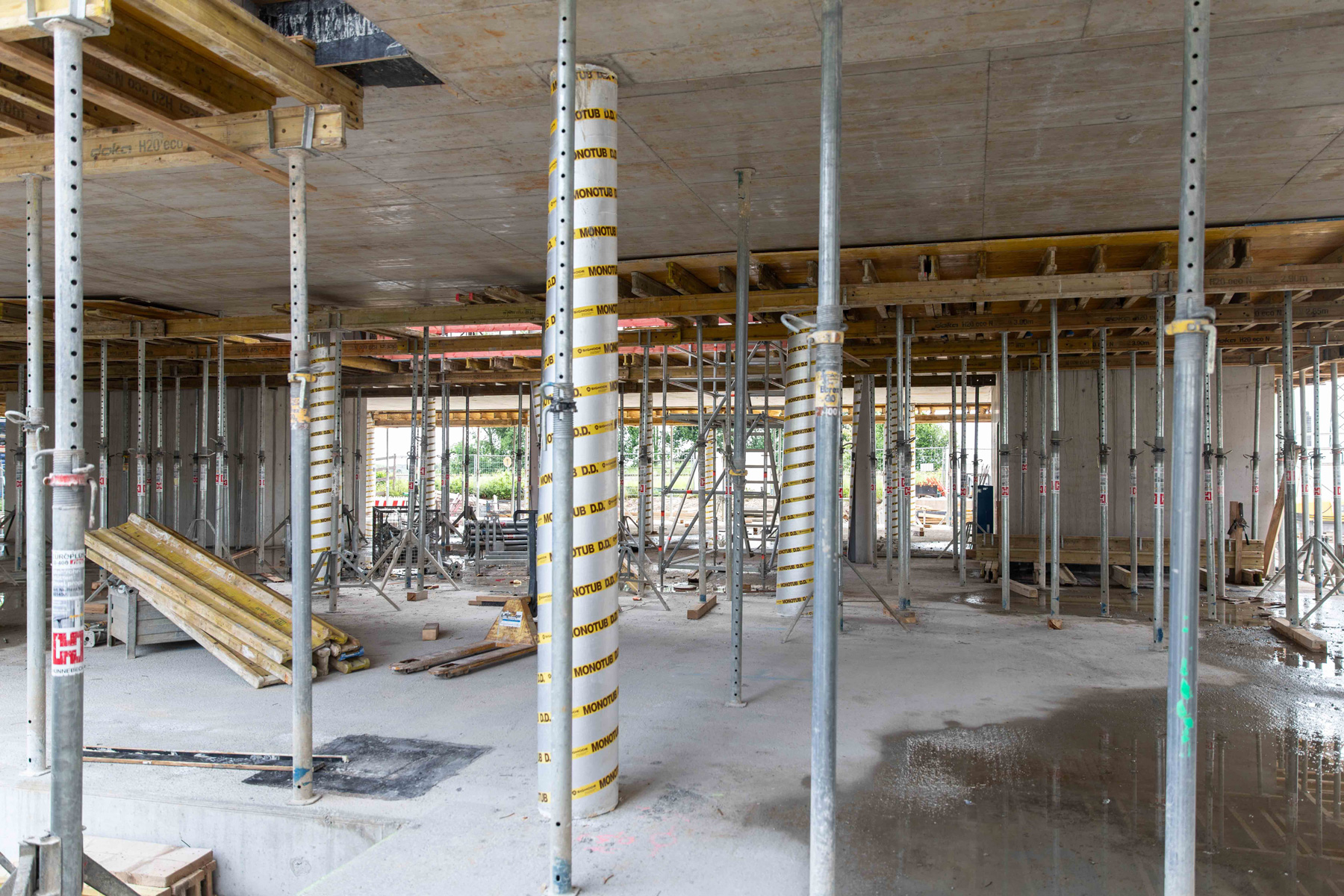

  • Daher haben wir hier die normale Deckenschalung weiter herausgeführt und die Balkone dort vollflächig aufgelegt.

Und hier noch einige technische Stichpunkte zur Tiefgarage:

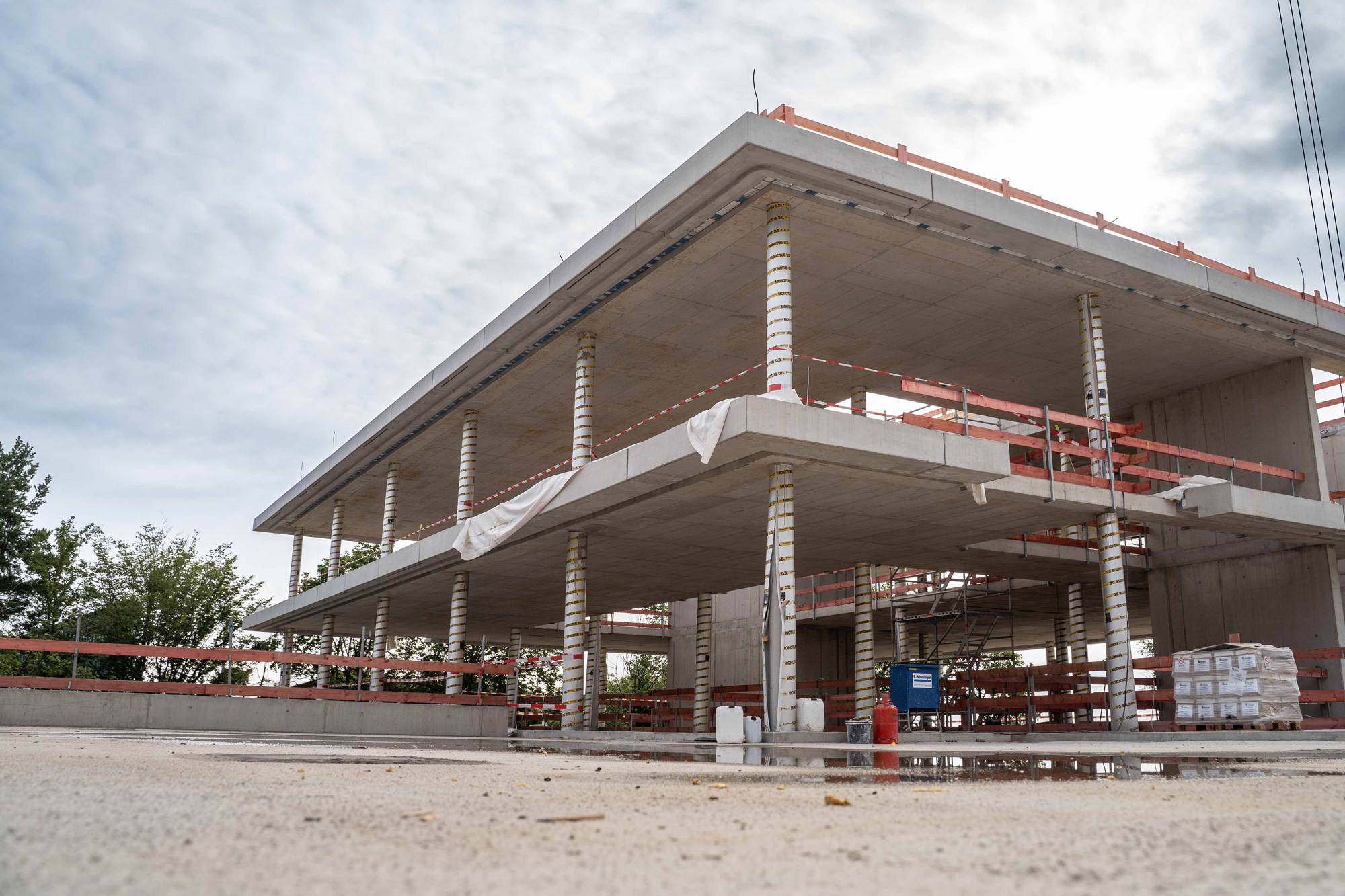

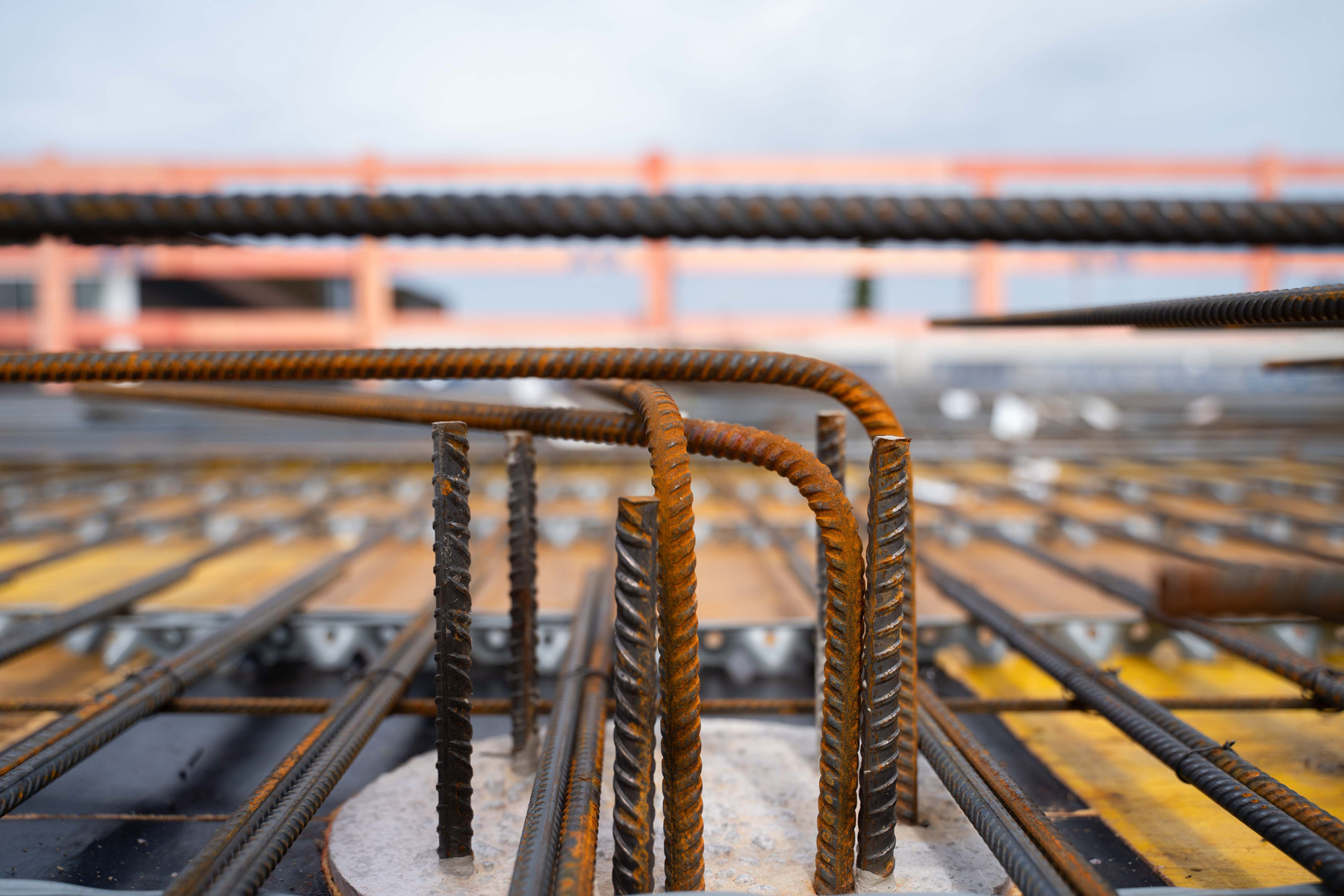

  • Insgesamt hat die Tiefgarage 3 Stockwerke.

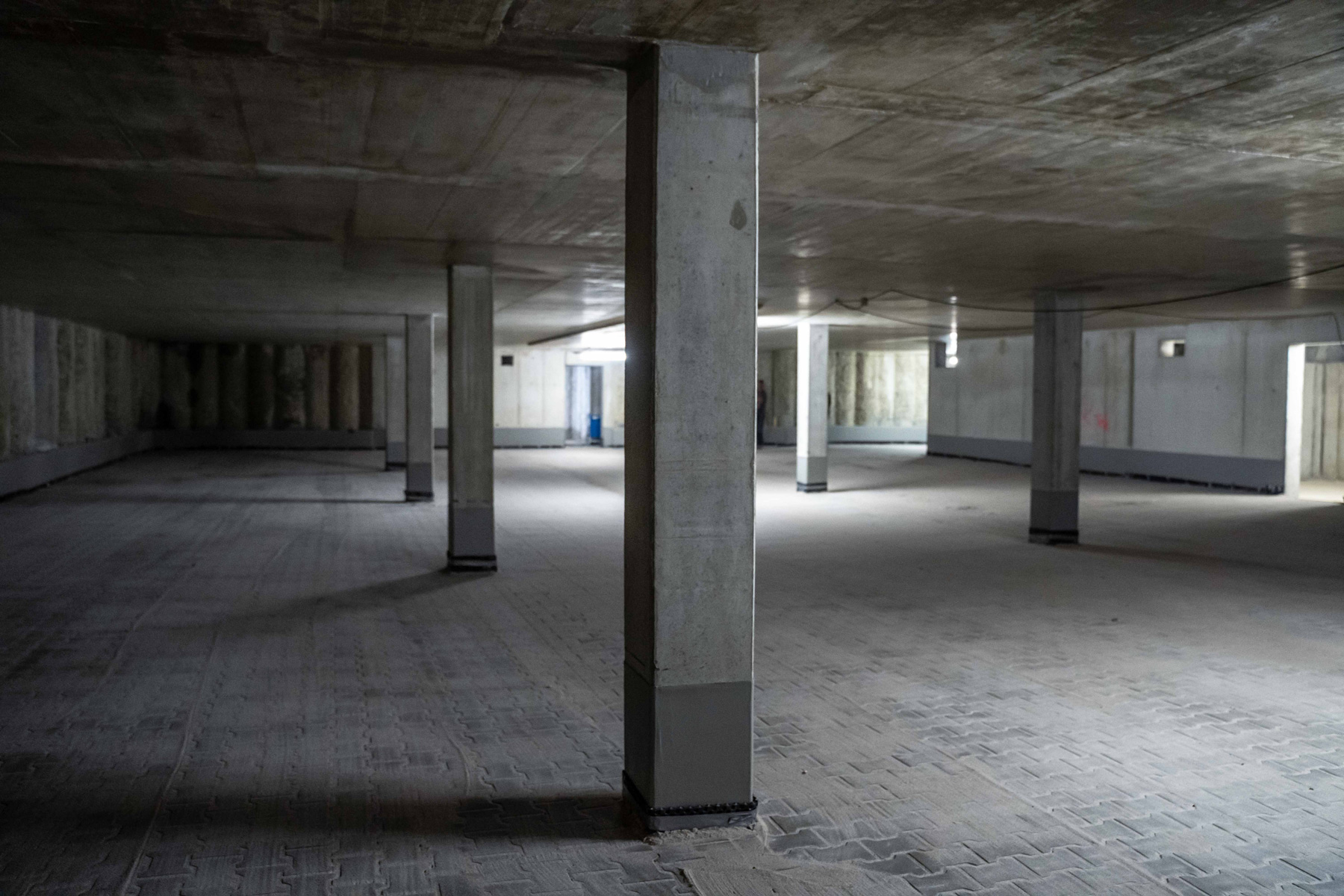

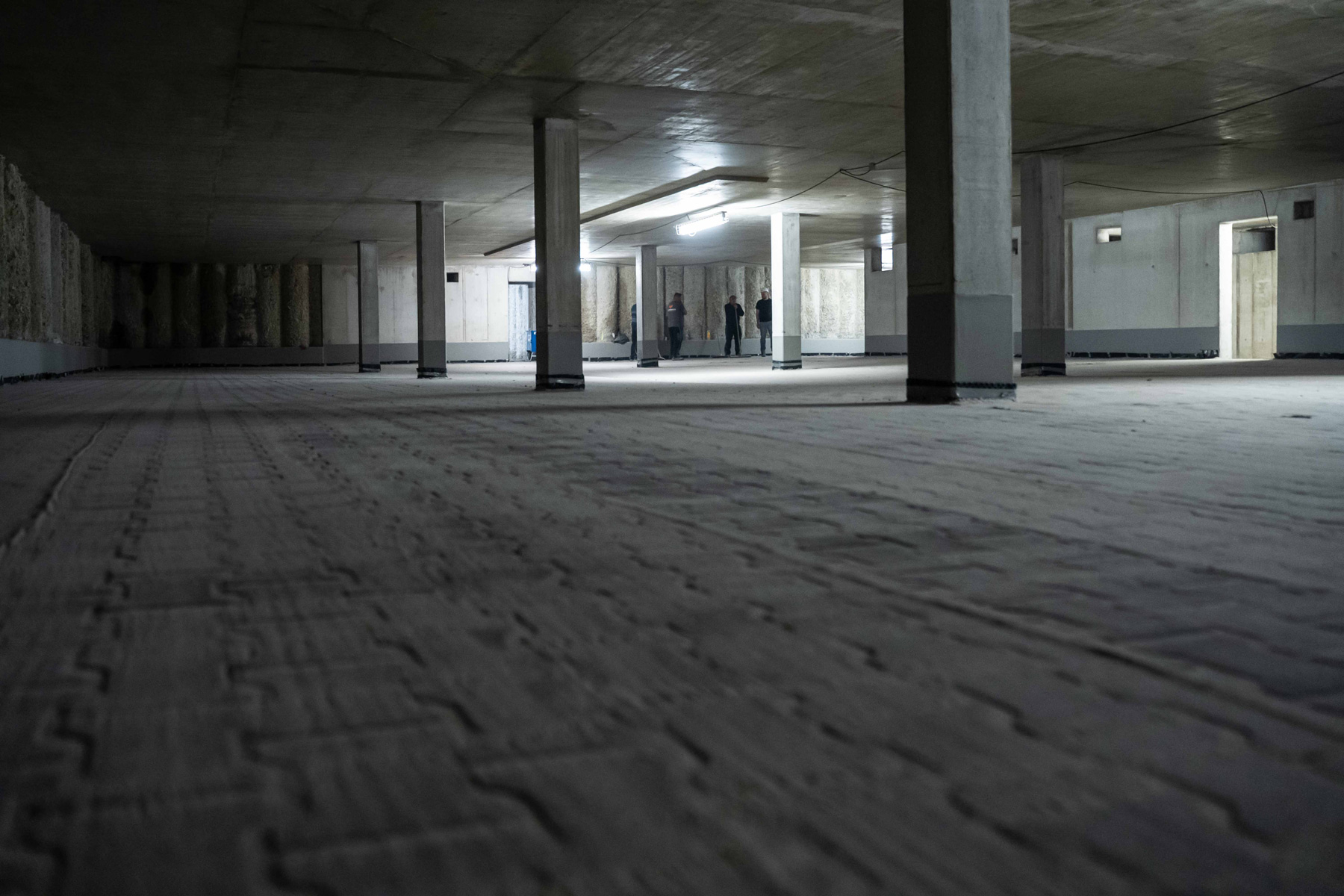

  • Im 3.Untergeschoss wird gepflastert, da wir auch bei -11,24m kein Grundwasser haben.
  • Der Rest wird Anfang nächstes Jahr beschichtet (nicht unsere Leistung)

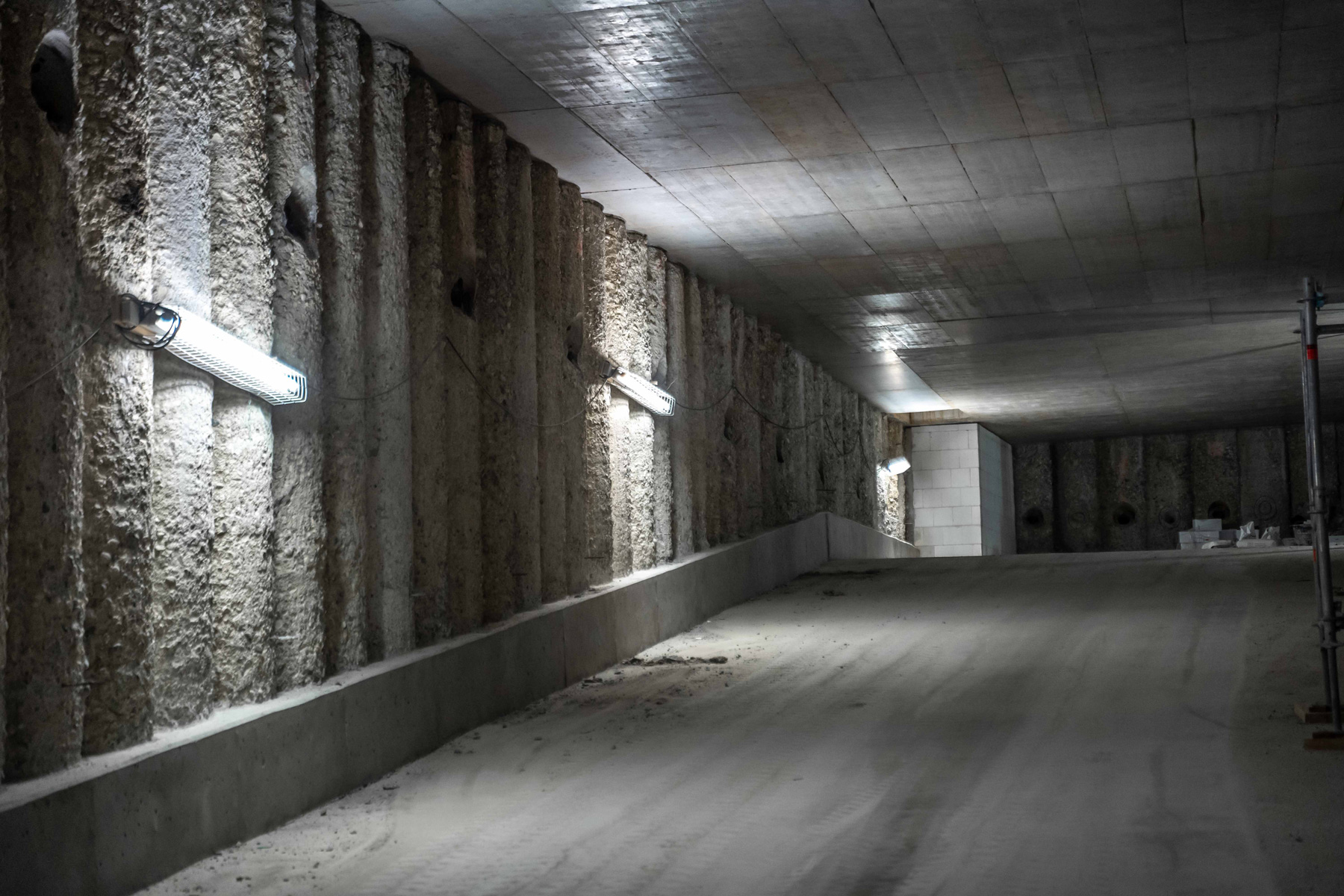

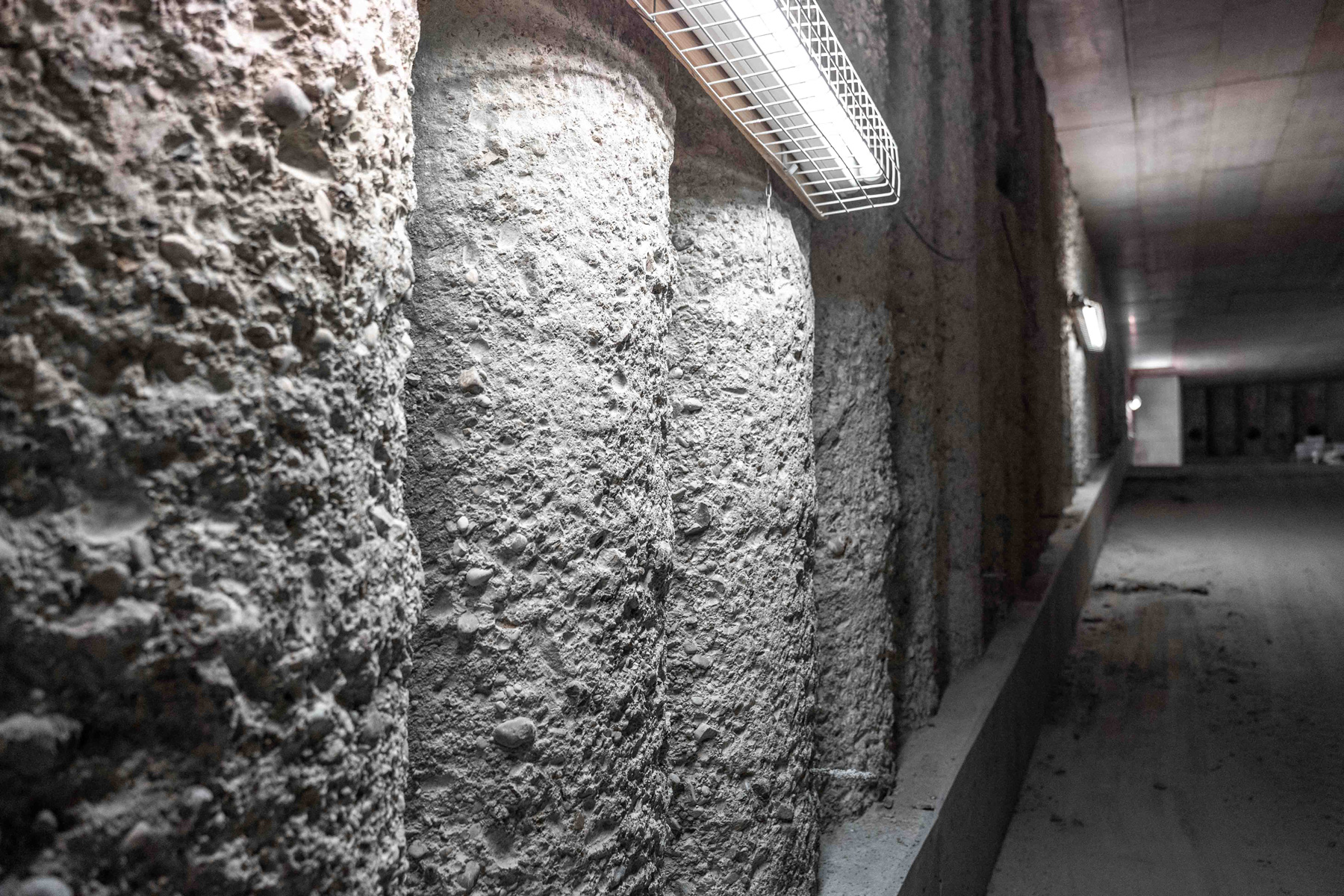

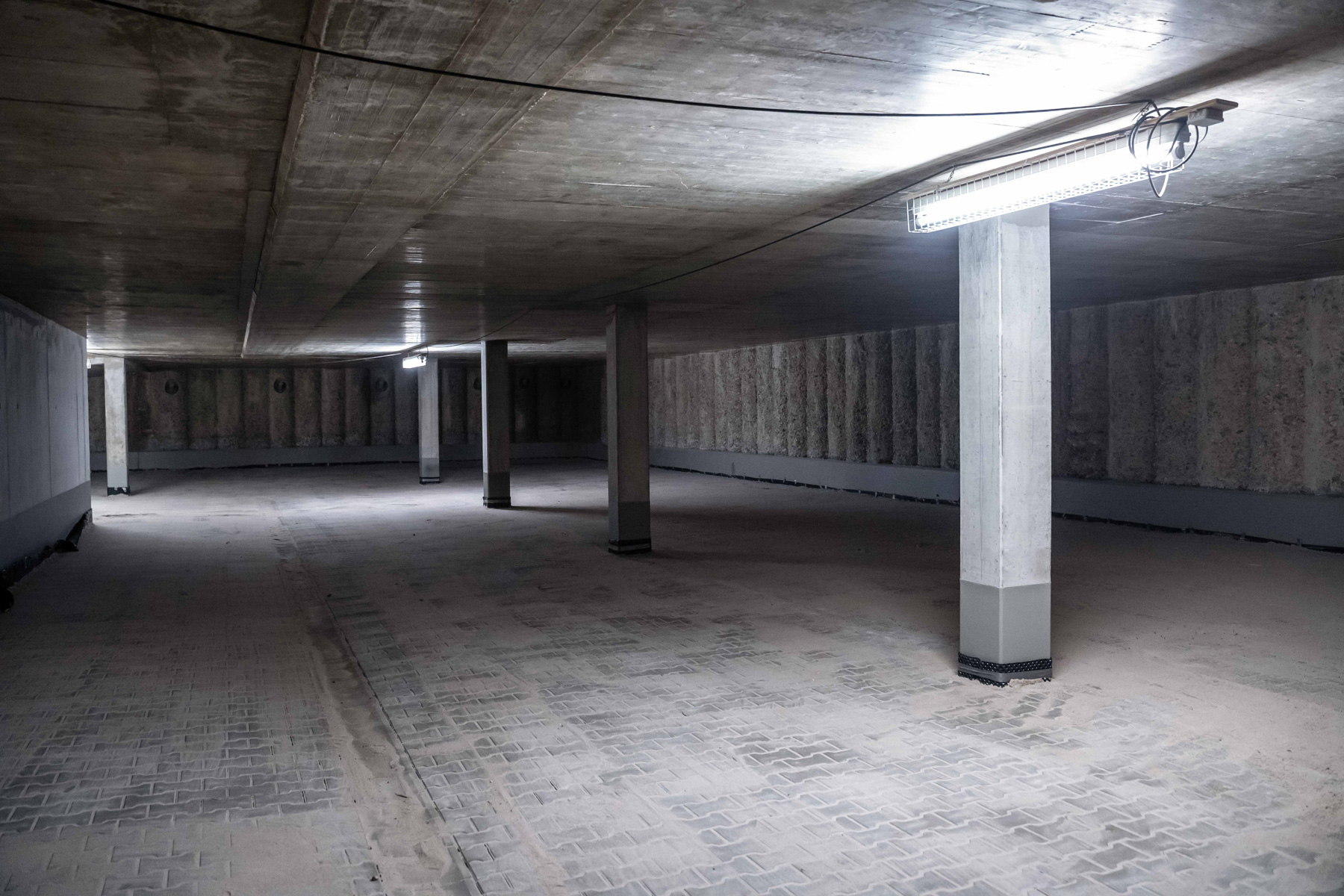

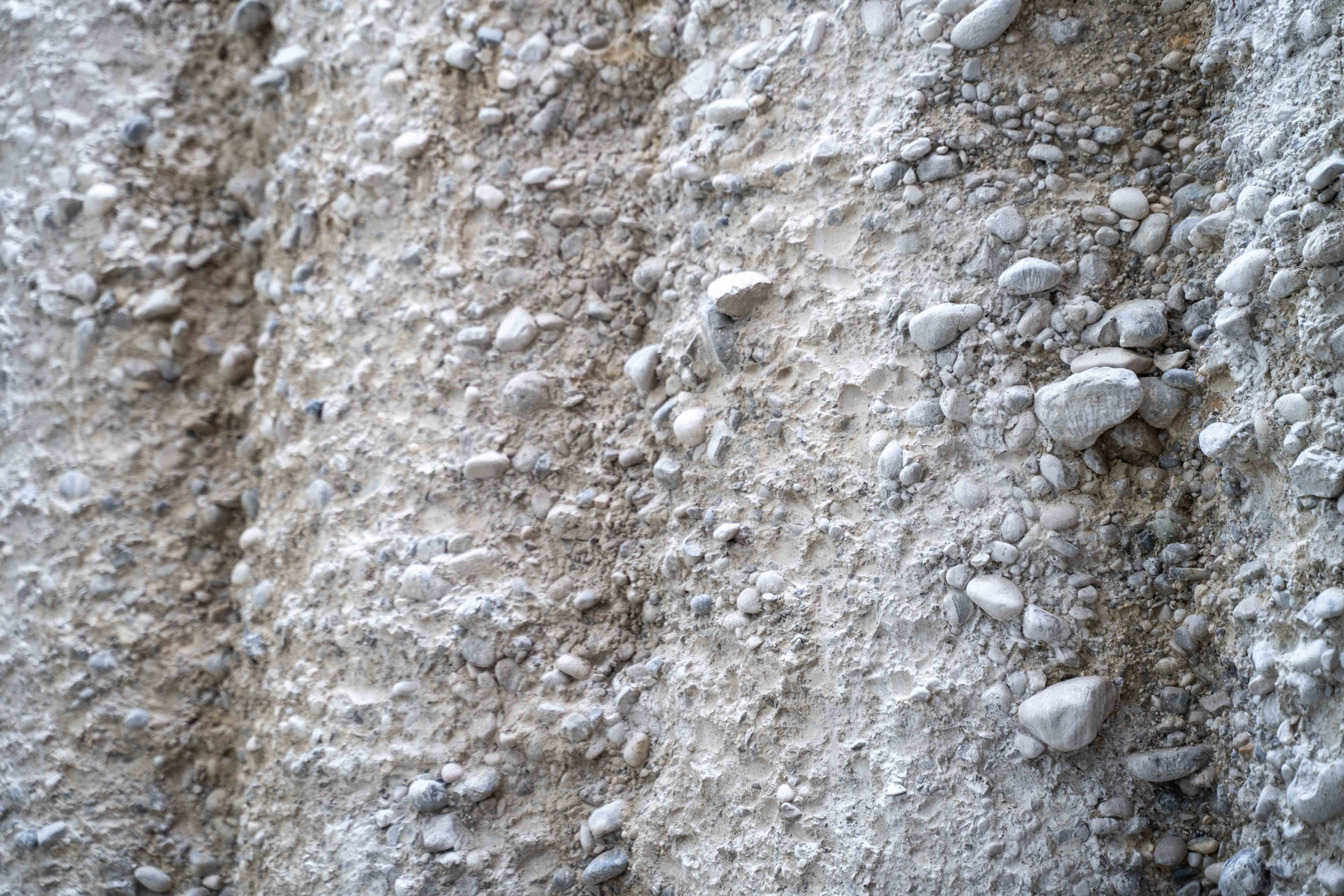

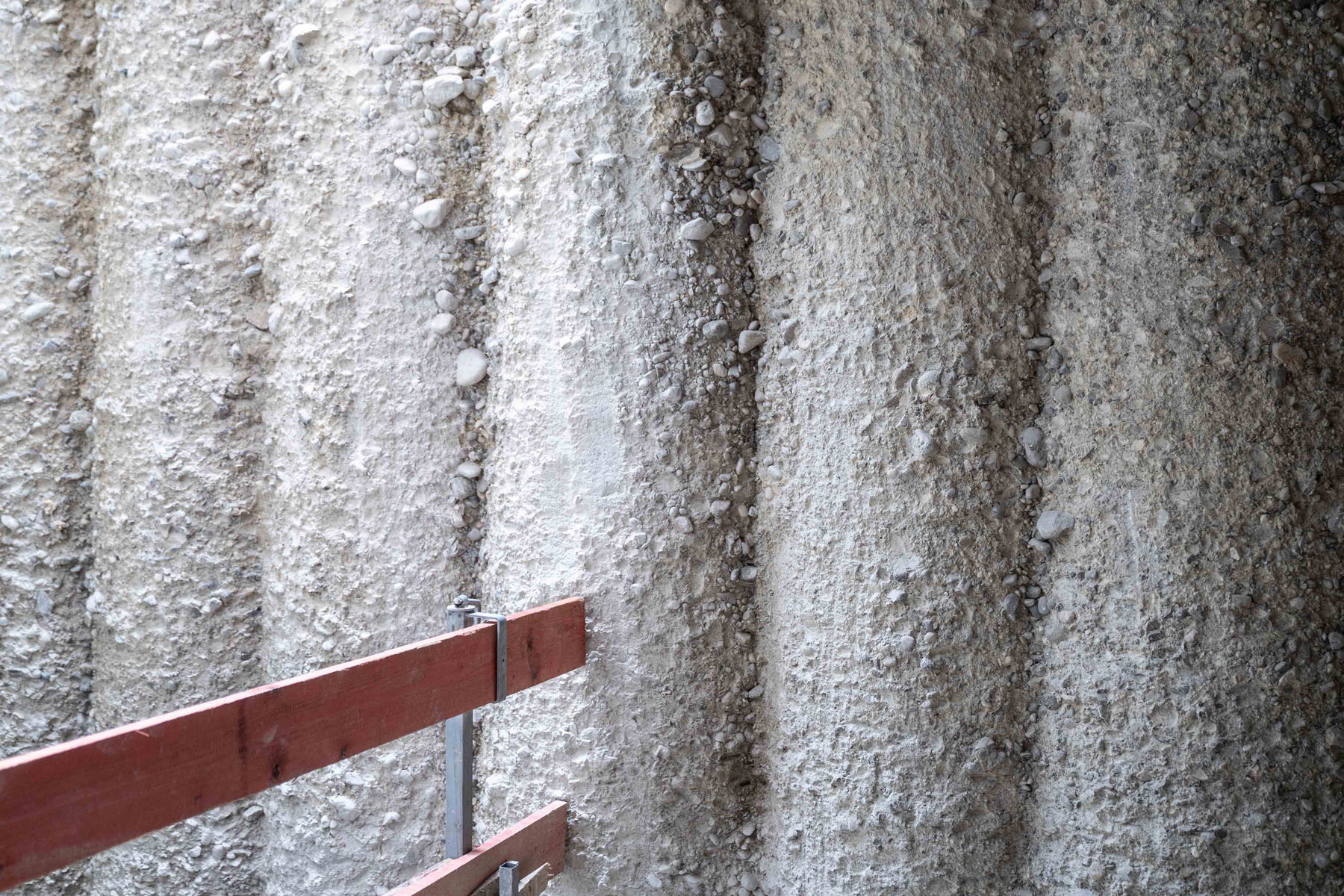

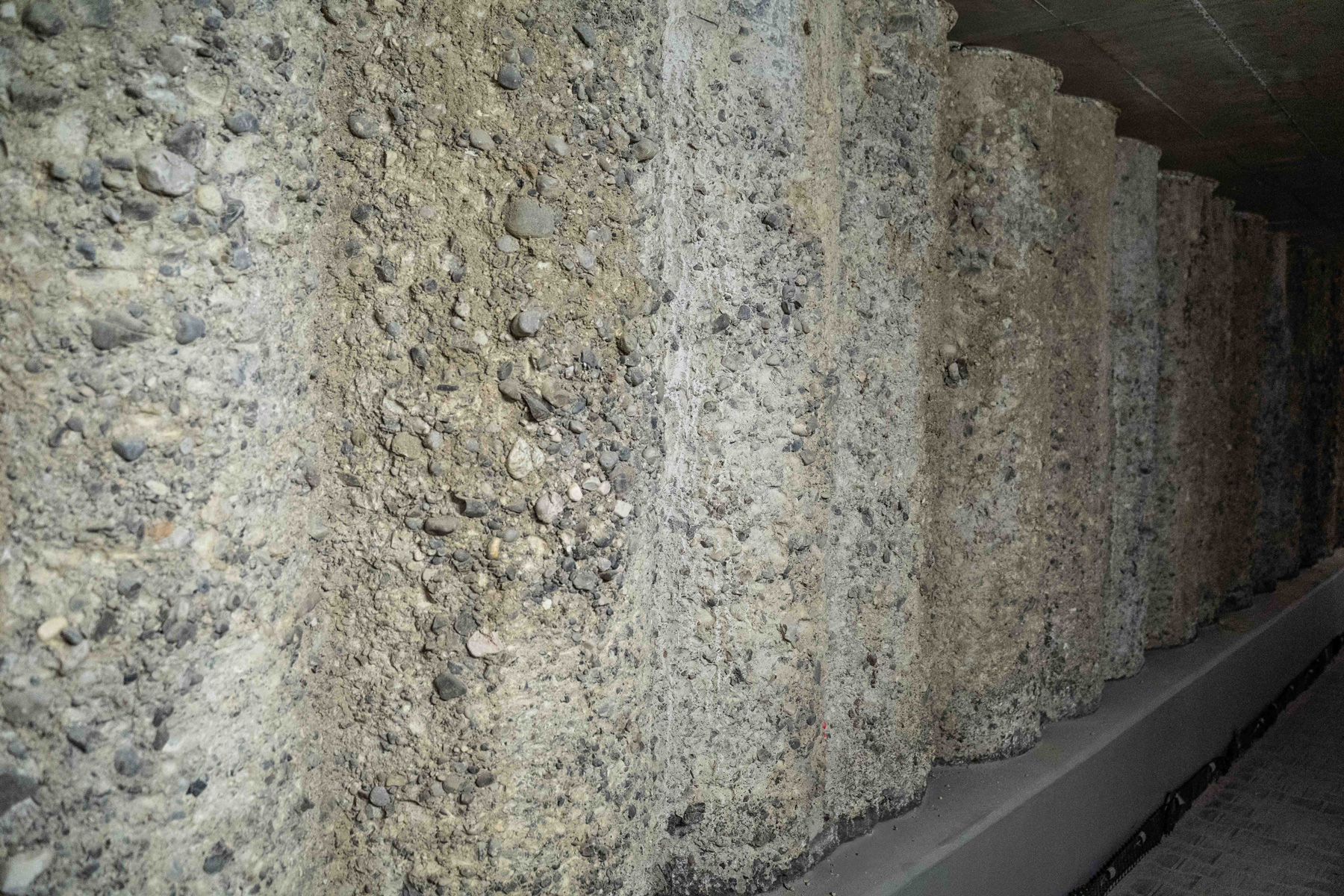

  • Die Oberfläche der Bohrpfahlwand bleibt (aktuell) so.
  • Hier dient der eigentliche Baugrubenverbau auch als Außenwand und ermöglich so eine maximale Ausnutzung des Baufelds, da keine Wände o.ä. davorgesetzt werden.

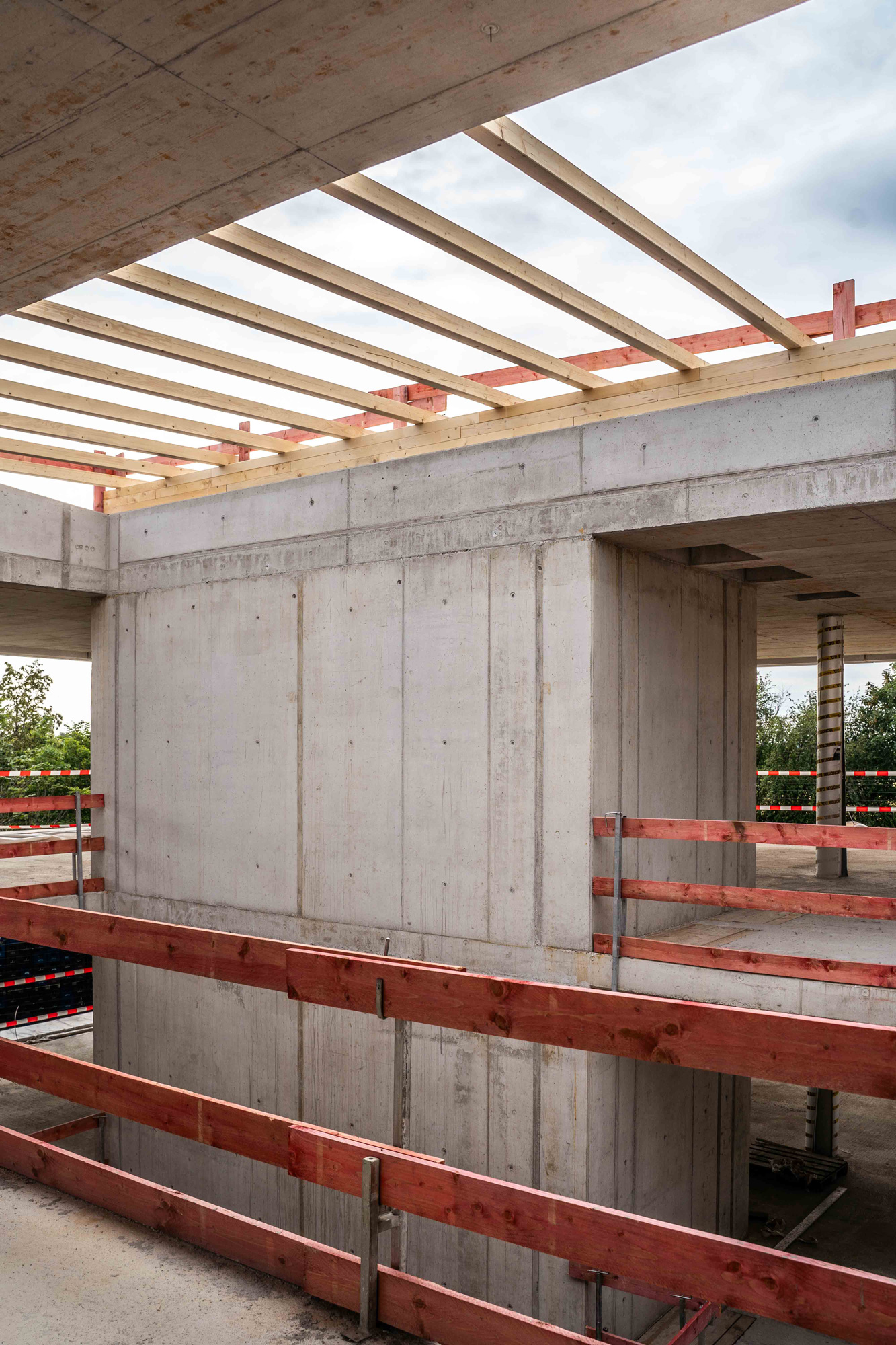

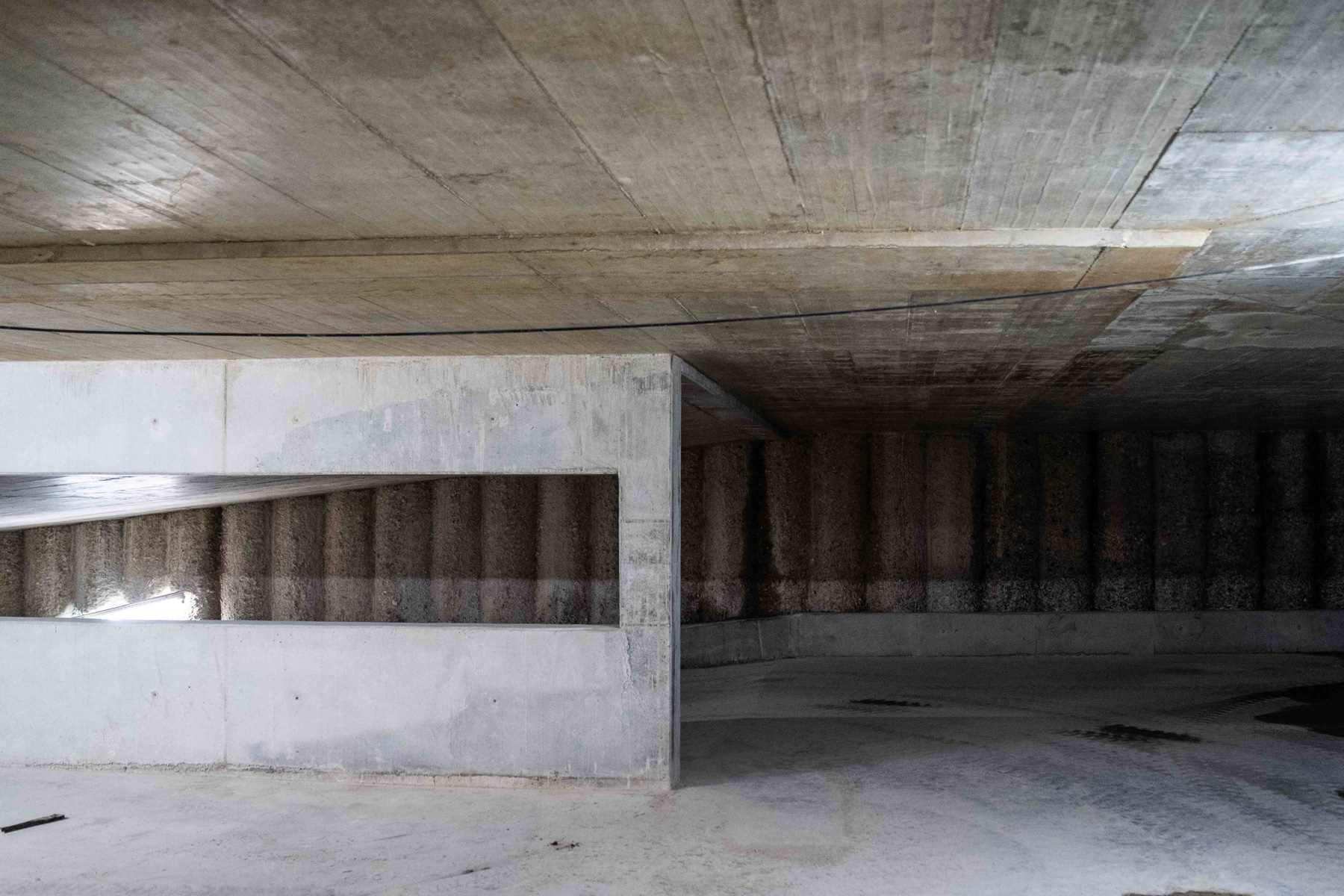

  • Die Decken lagern über Auflagertaschen direkt auf dem Bohrpfahl auf (sozusagen verkrallt, sieht ein bisschen aus wie ein Puzzle).

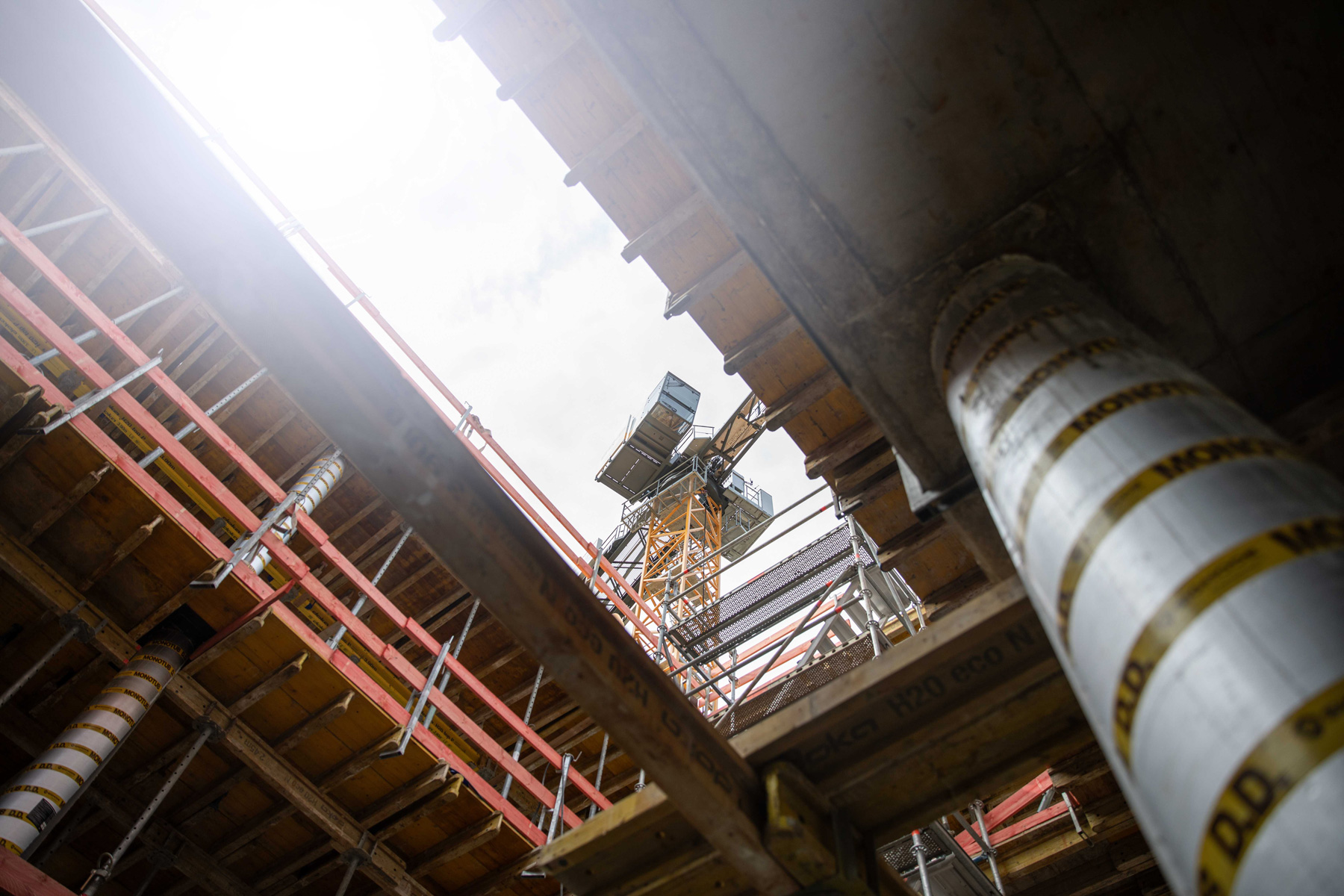

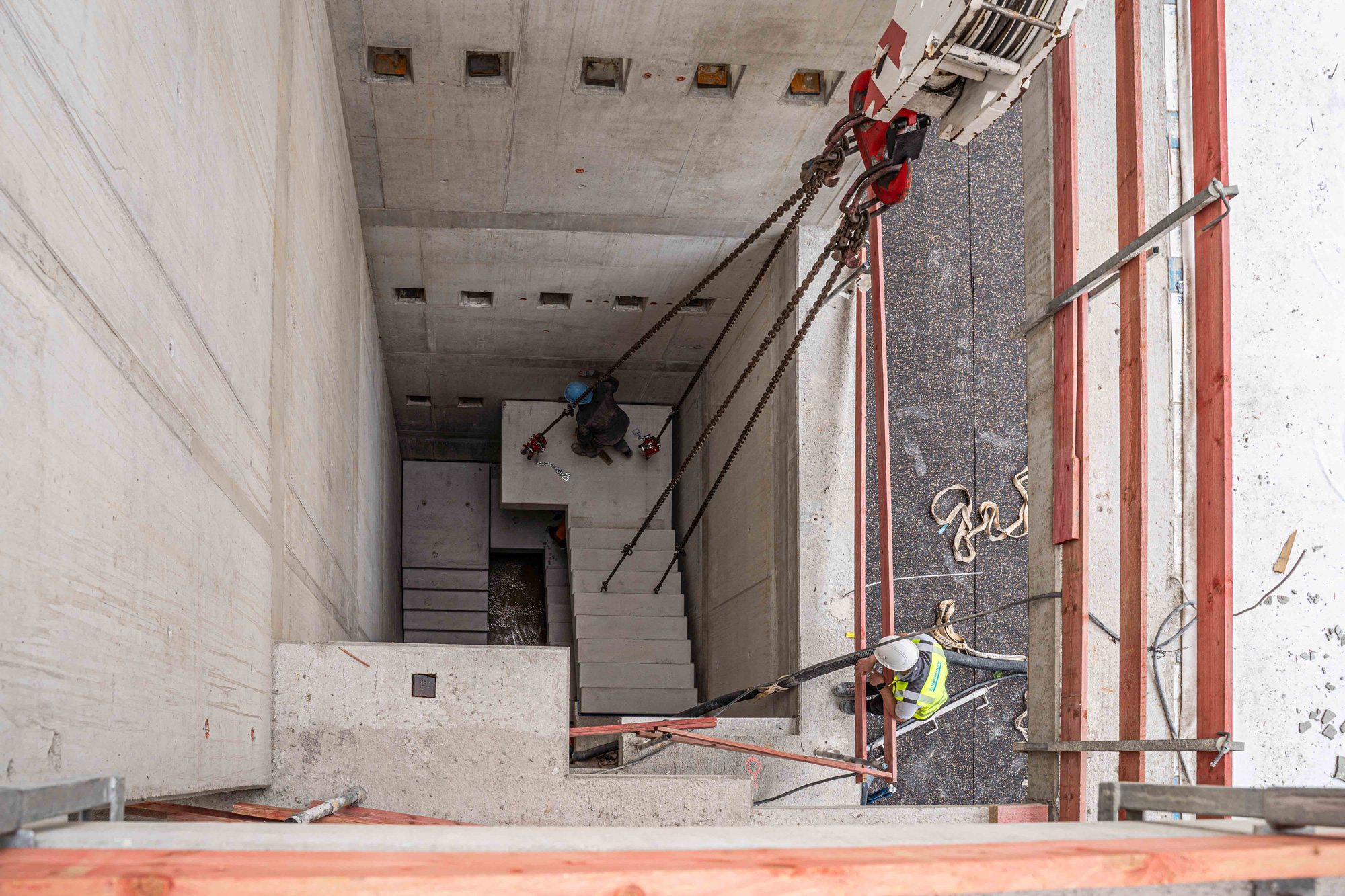

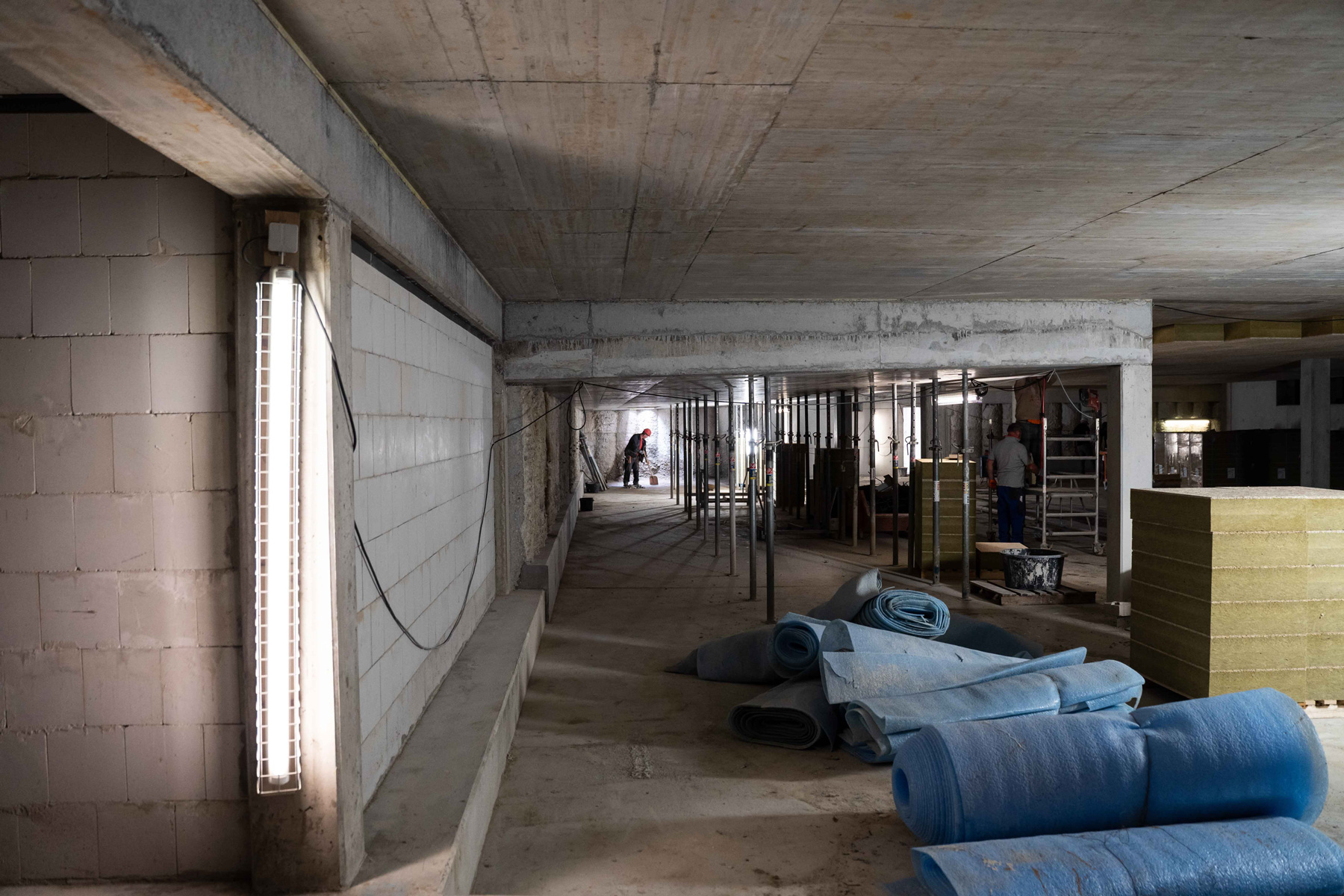

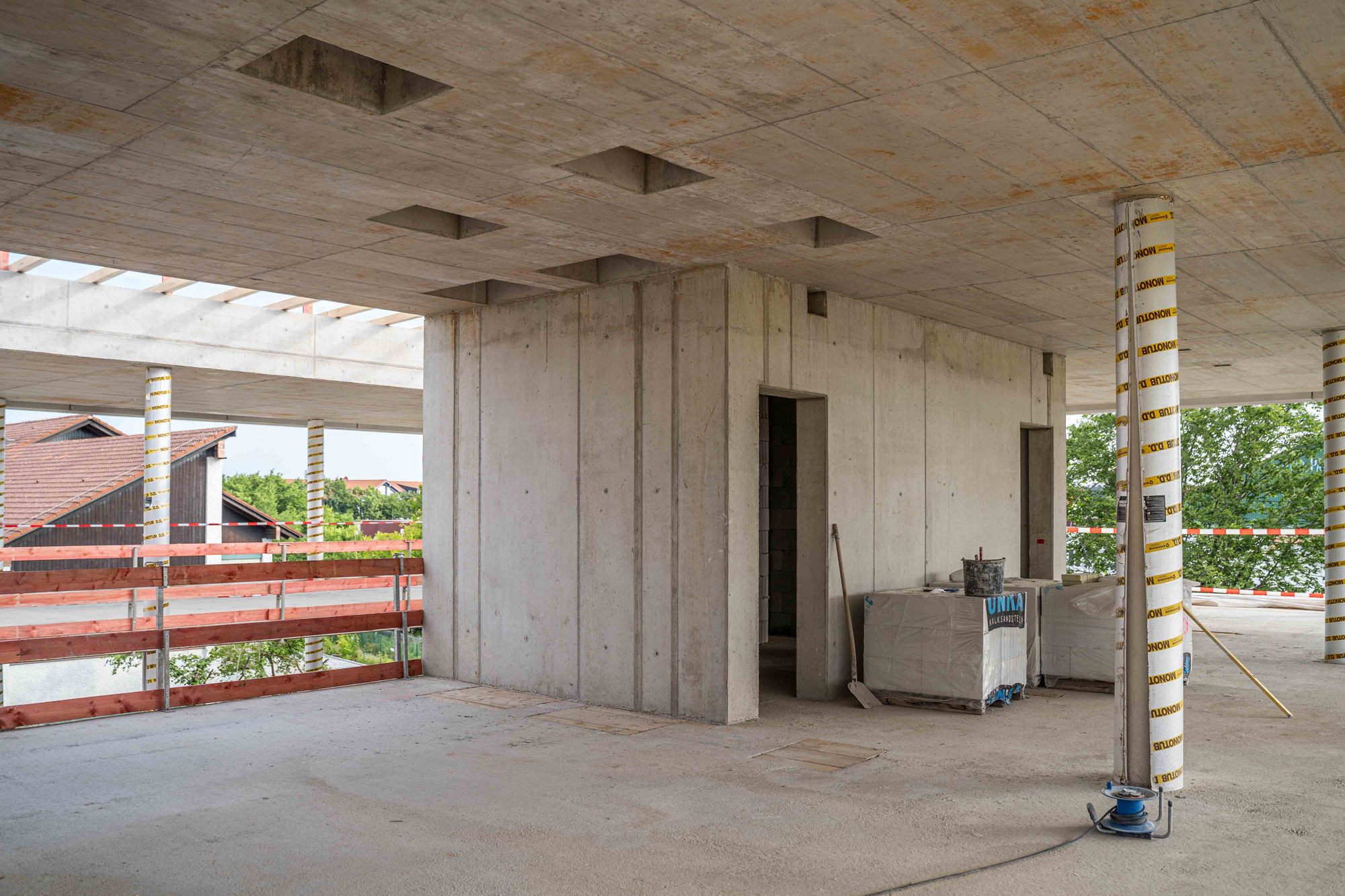

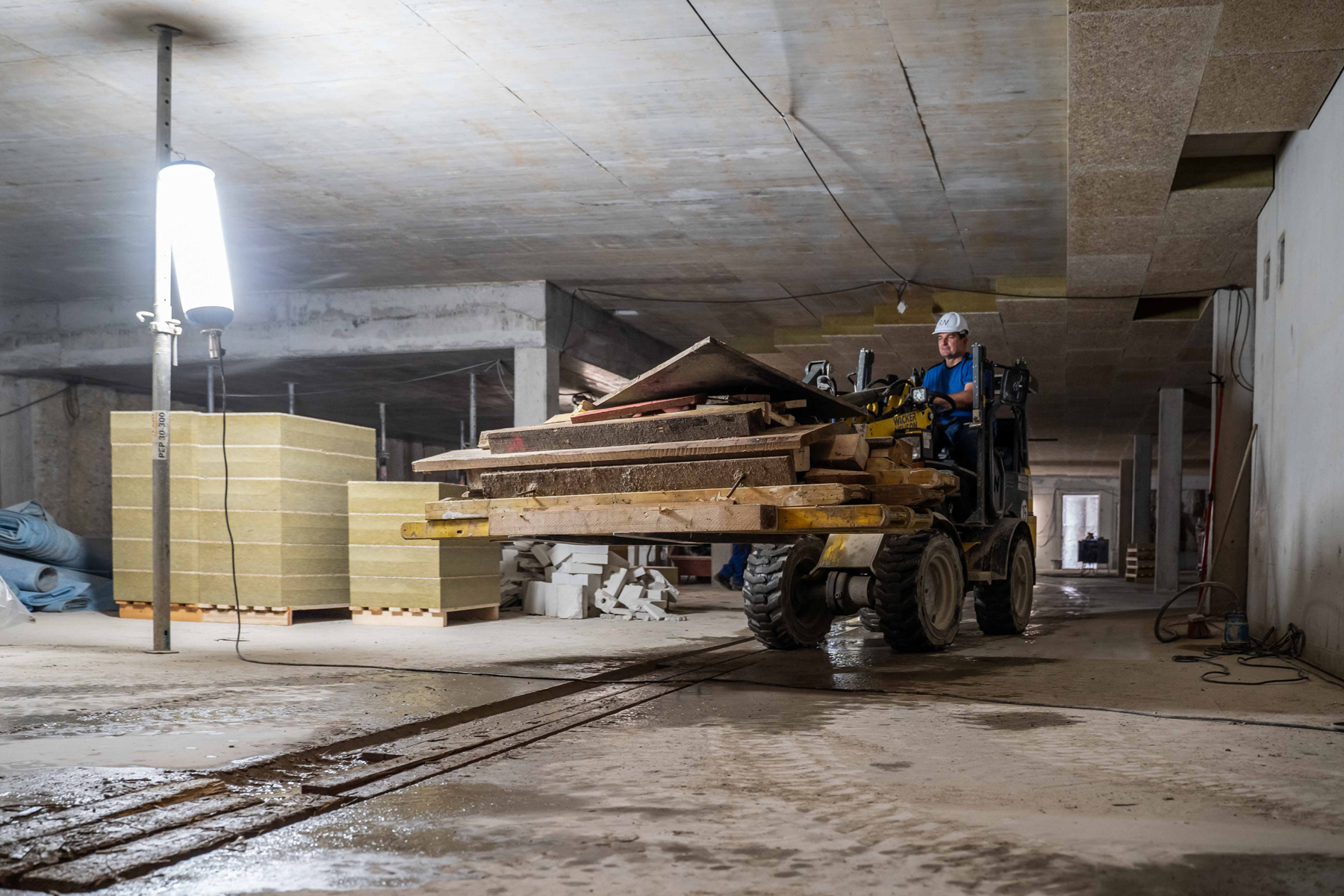

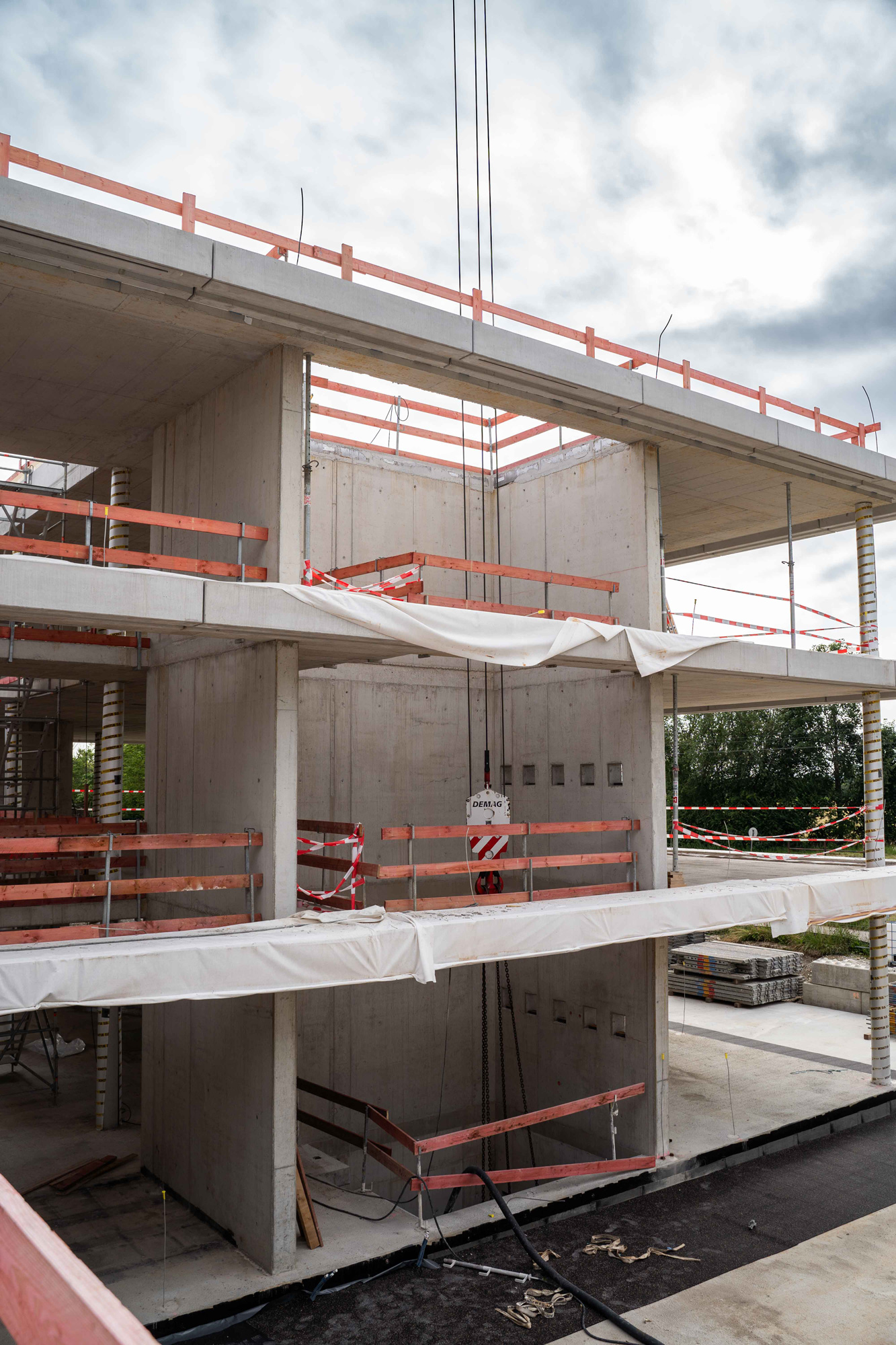

Und hier noch einige Impressionen des Baufortschritts:
