MONTANA: Neubau eines Bürogebäudes – Neuigkeiten im Mai 2024

MONTANA: Neubau eines Bürogebäudes mit Tiefgarage.

„Voller Energie“ – das ist MONTANA! Als führender Energieversorger und mittelständisches Familienunternehmen versorgt MONTANA deutschlandweit und in Österreich mehr als 600.000 Kunden zuverlässig mit Energie. Dabei gestaltet MONTANA die großen Themen unserer Zeit aktiv mit: die Energiewende, den Schutz unseres Klimas, den effizienten Umgang mit Energie und den Ausbau der E-Mobilität.

Und wir bauen das neue Bürogebäude für MONTANA!

Der Neubau an der Franz-Nißl-Straße wird nach seiner Fertigstellung im Jahr 2025 der jüngste Neuzugang bei der MÜNCHENSTIFT sein. In unmittelbarer Nähe des Allacher Stadtteilzentrums Oertelplatz wird der Neubau des Seniorenwohn- und Pflegeheimes im Herzen von Allach-Untermenzing entstehen. Das Haus ist als Quartiershaus konzipiert – was bedeutet, dass sich das Haus ins Viertel öffnen, aber das Leben des Stadtviertels auch im Haus stattfinden soll.

In den letzten Tagen und Wochen hat sich schon einiges getan auf der Baustelle – hier ein kurzer Überblick:



Was wurde zuletzt gemacht & fertiggestellt?

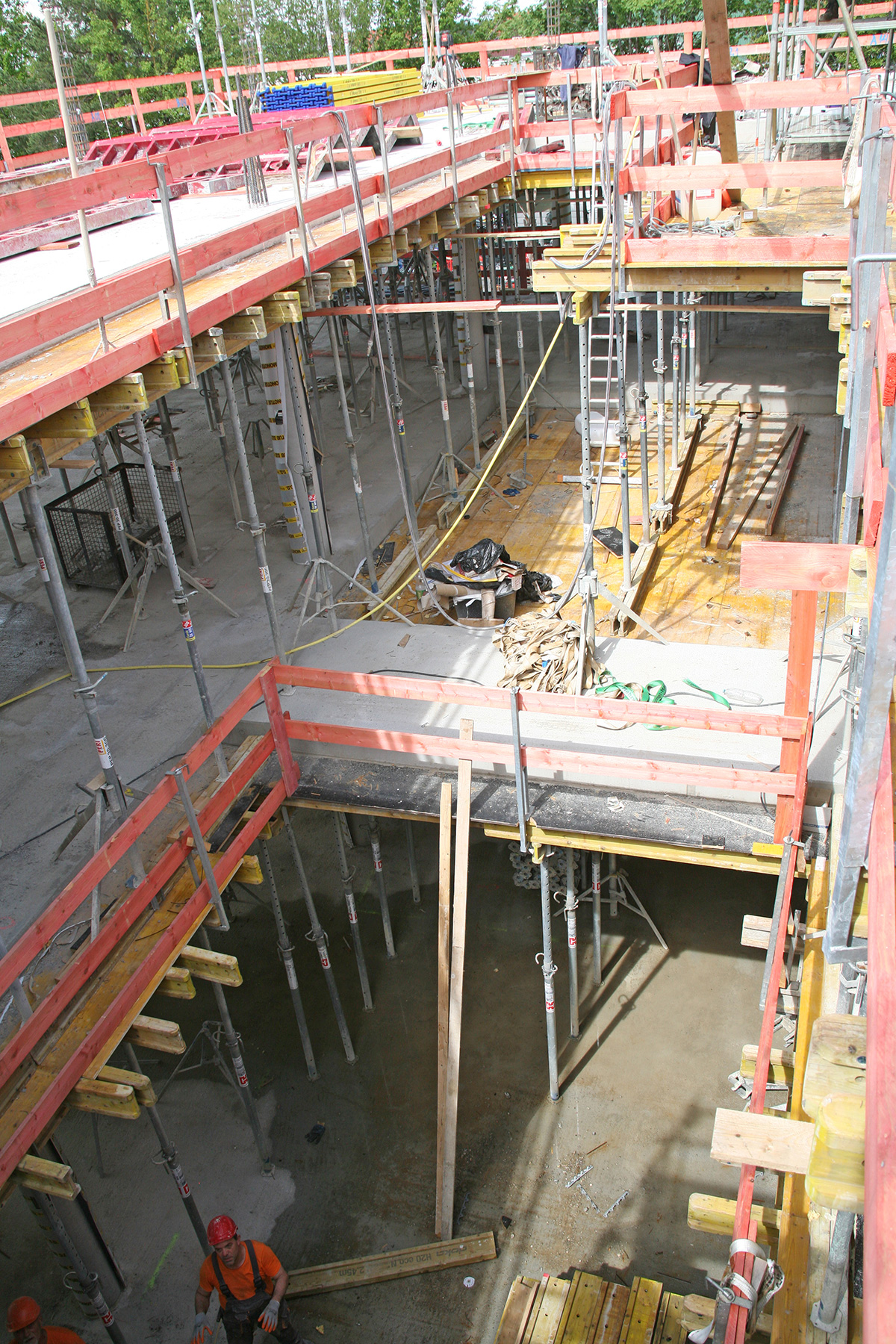

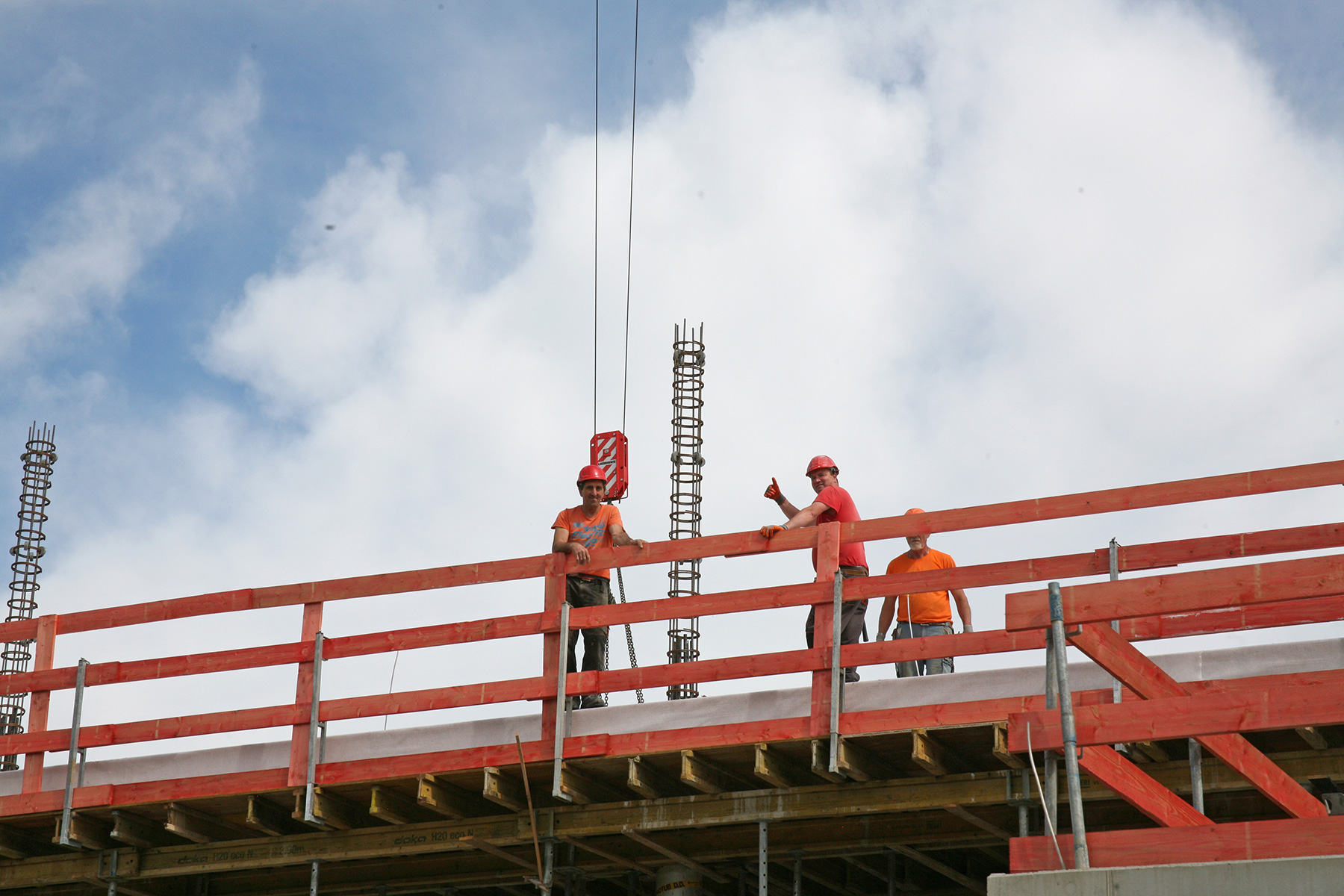

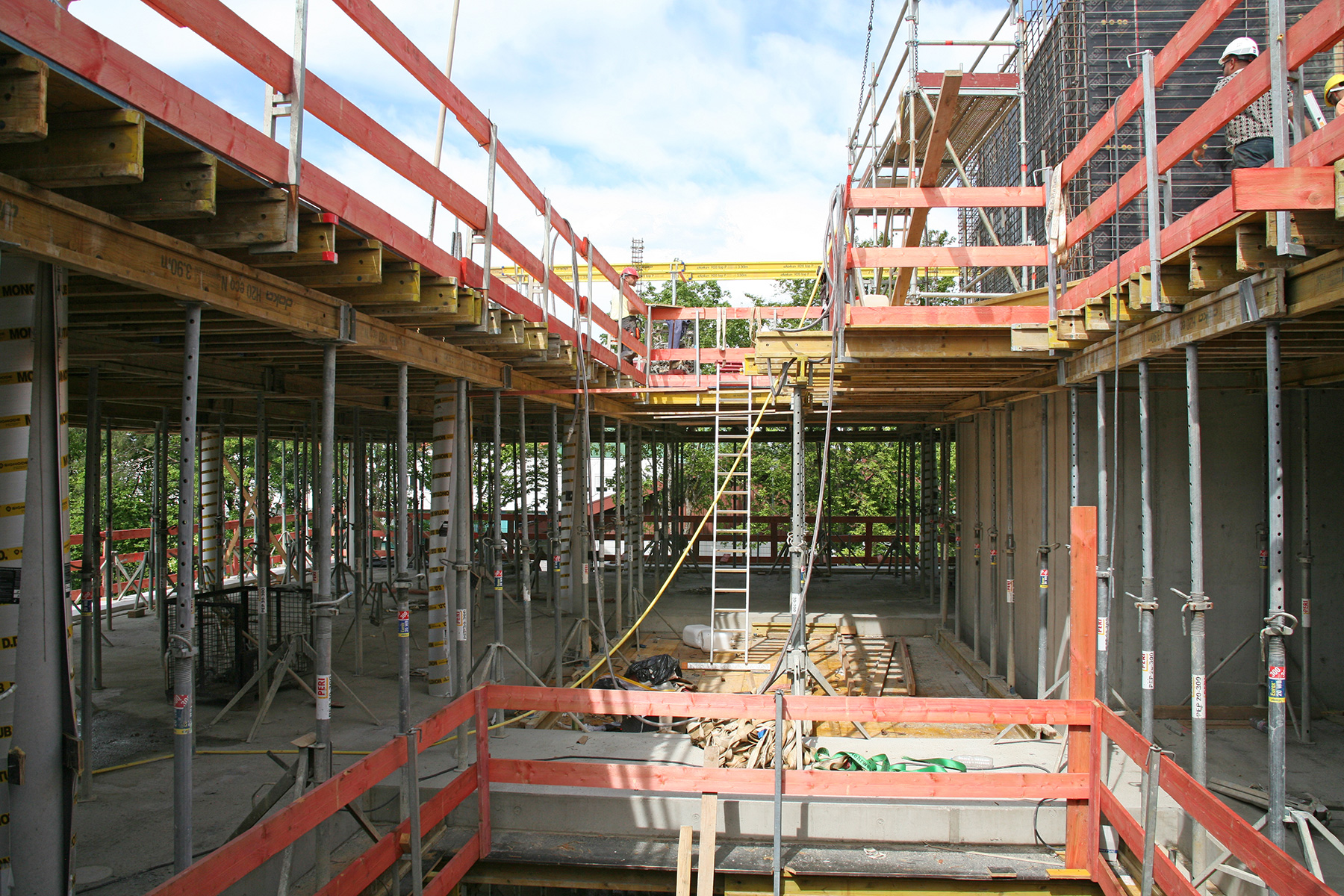

  • Die Betonage der Decke über 1.Obergeschoß ist abgeschlossen.

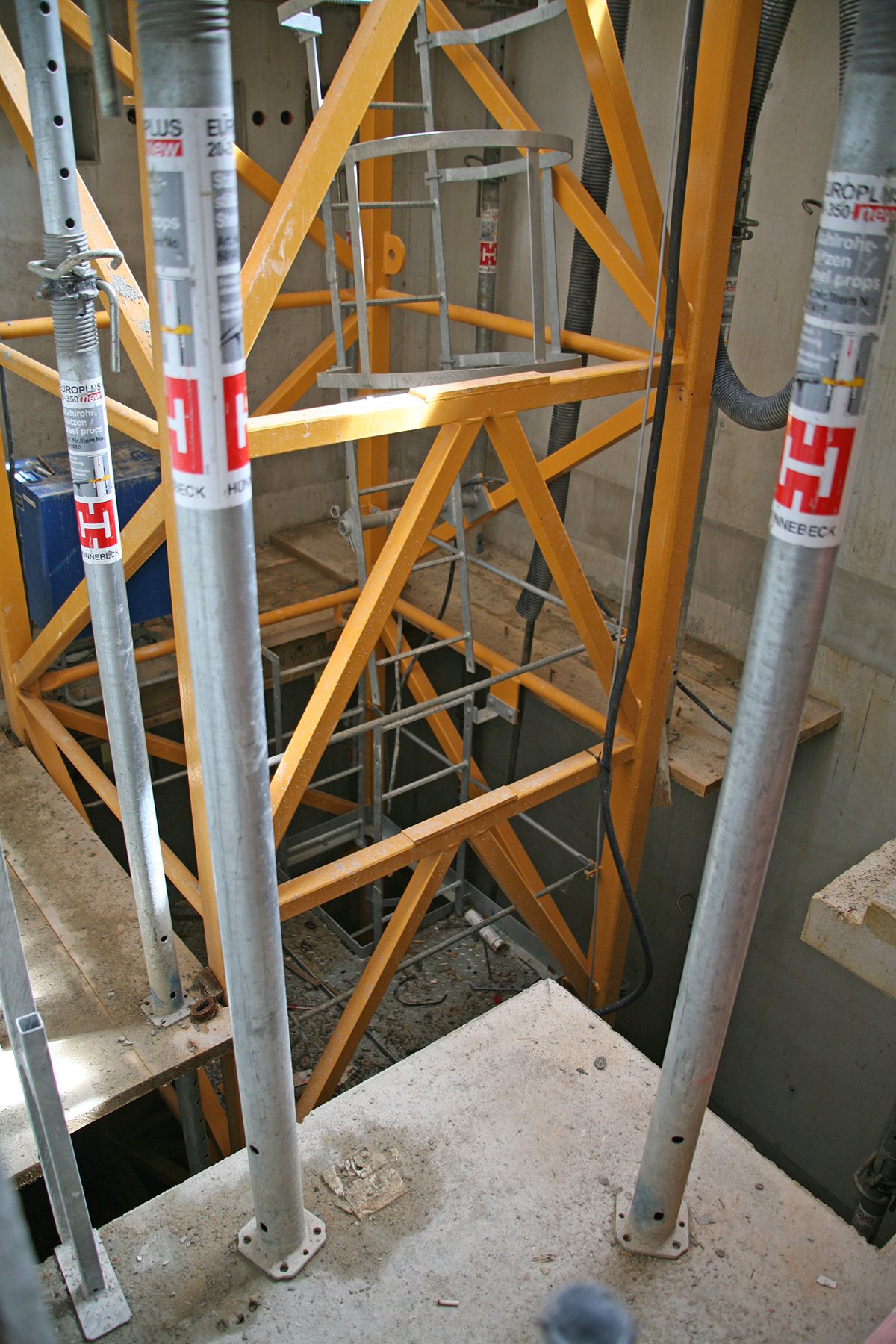

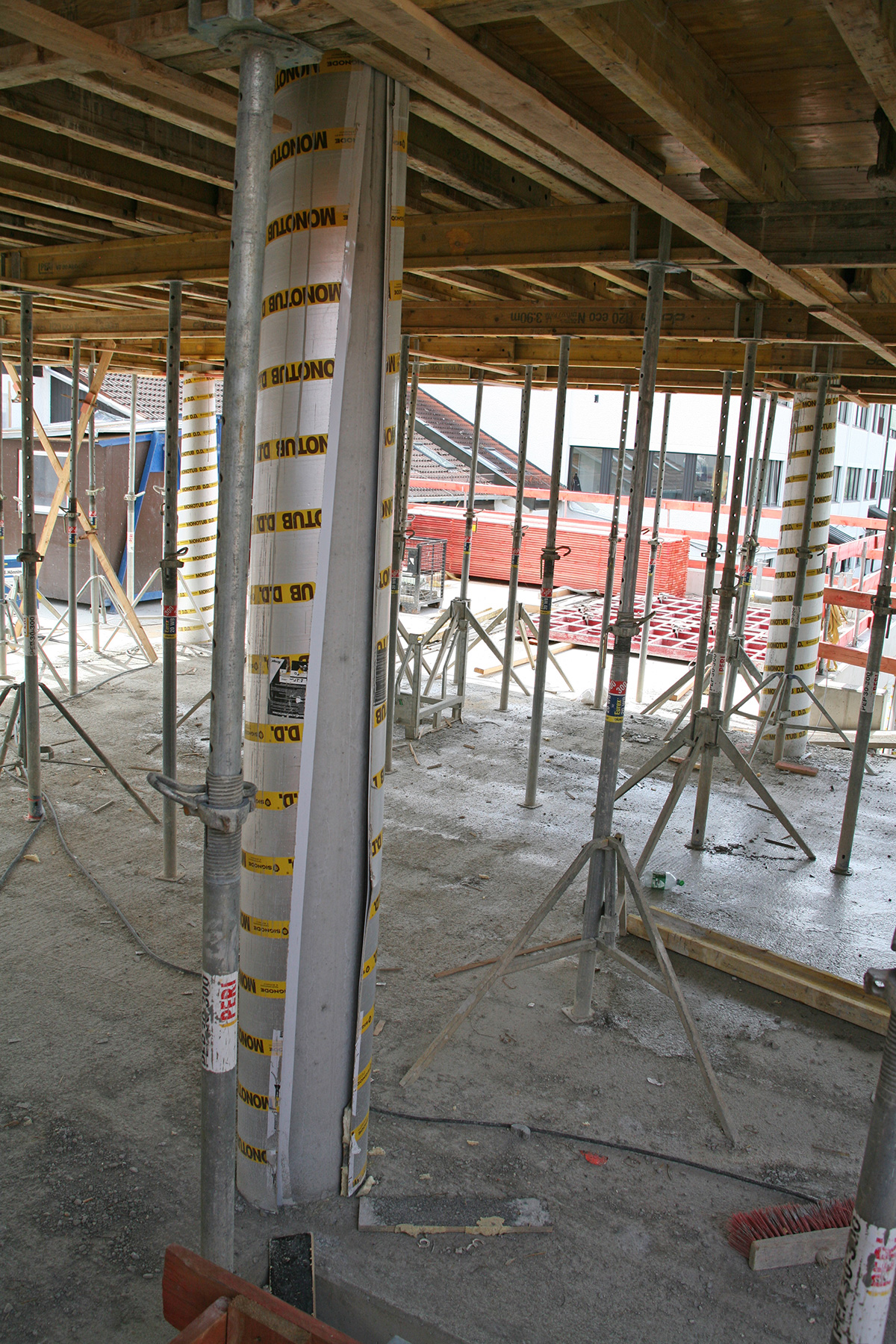

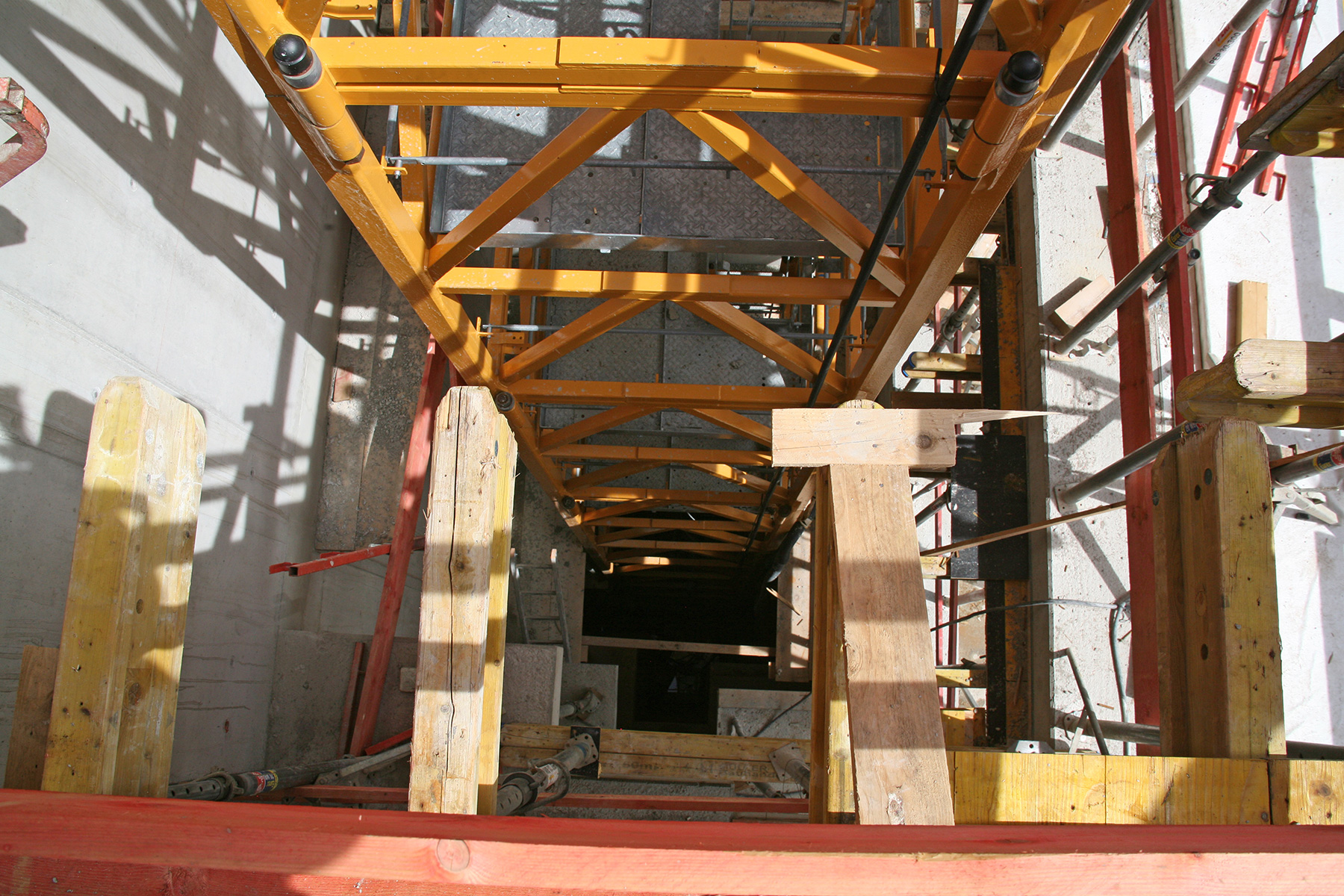

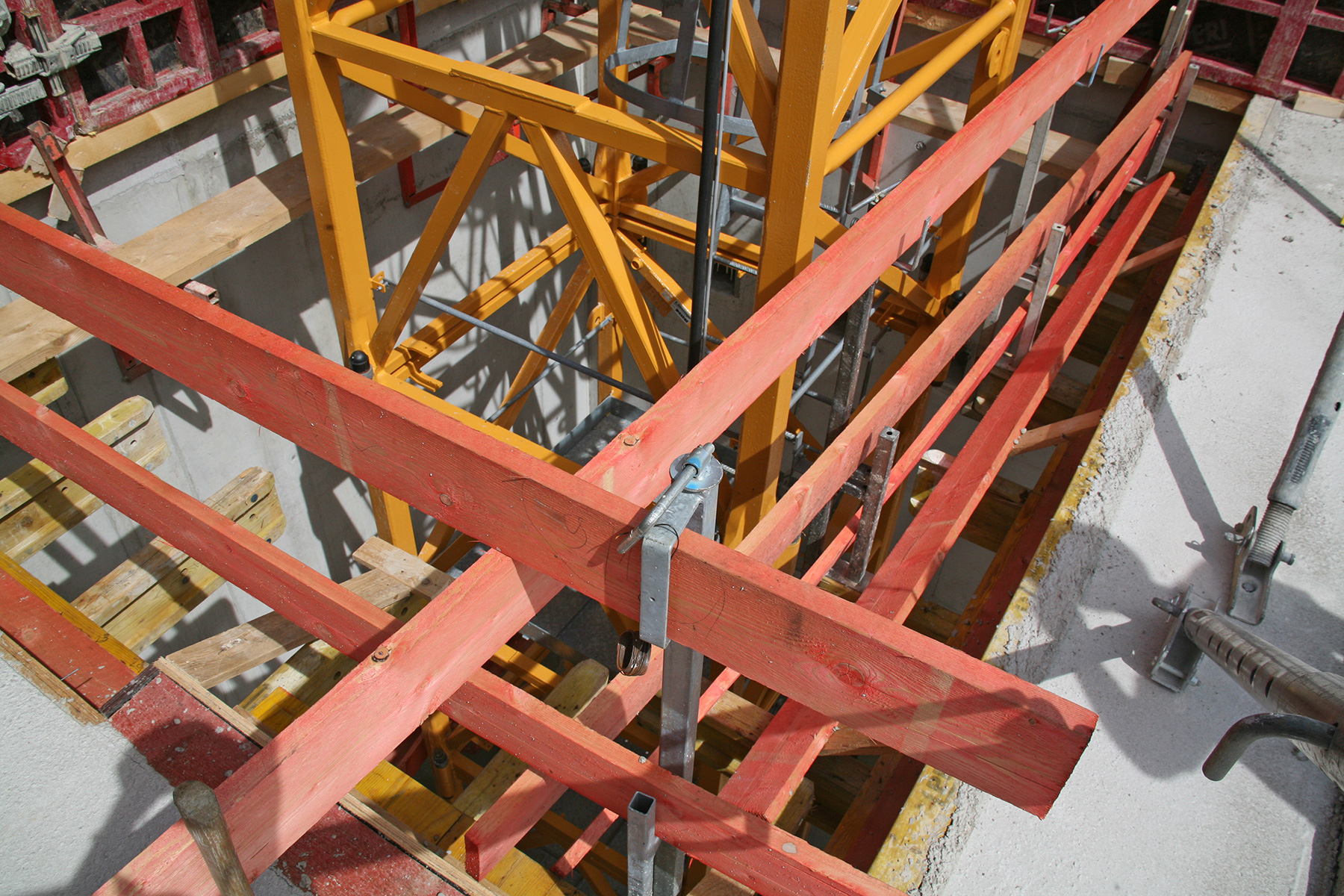

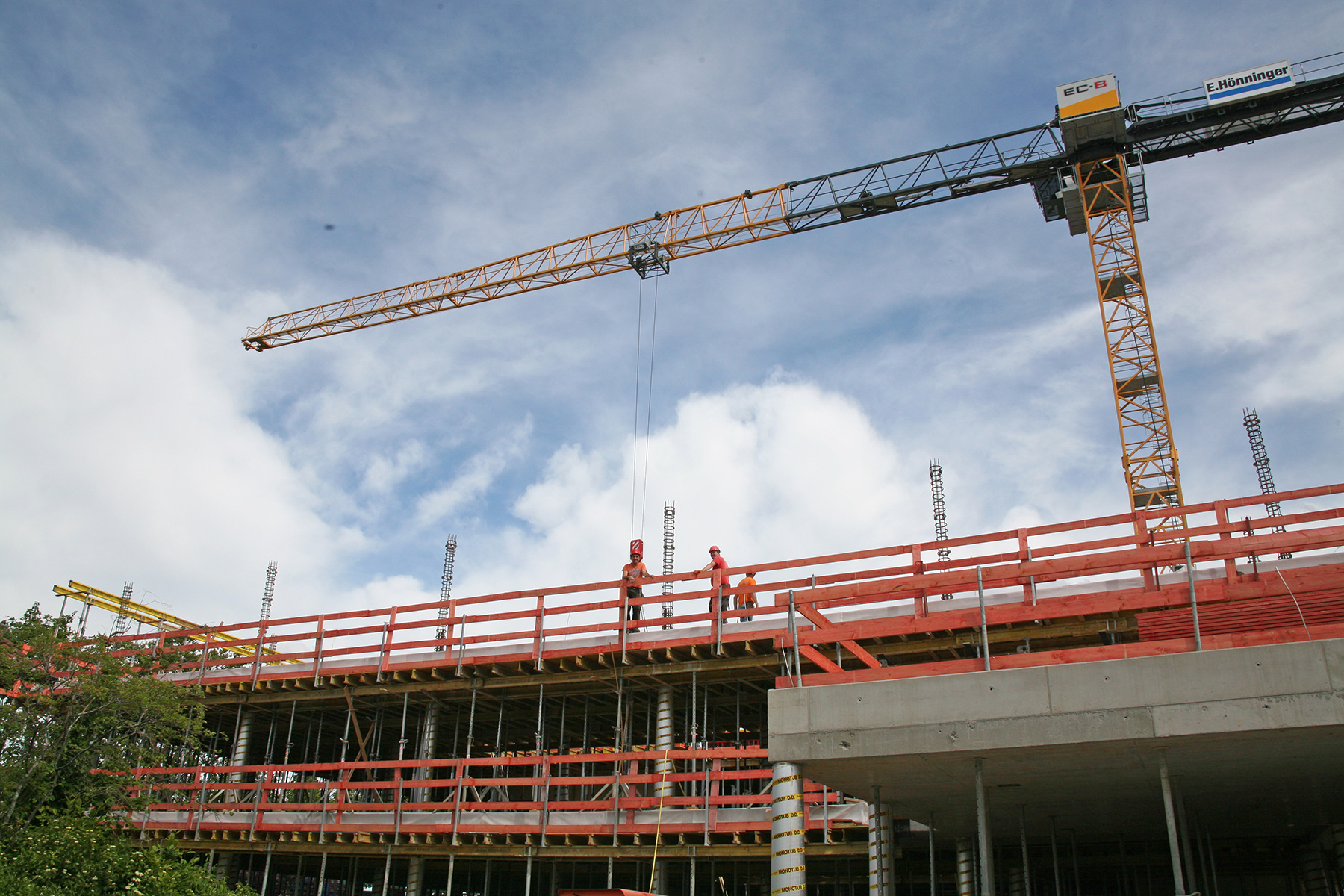

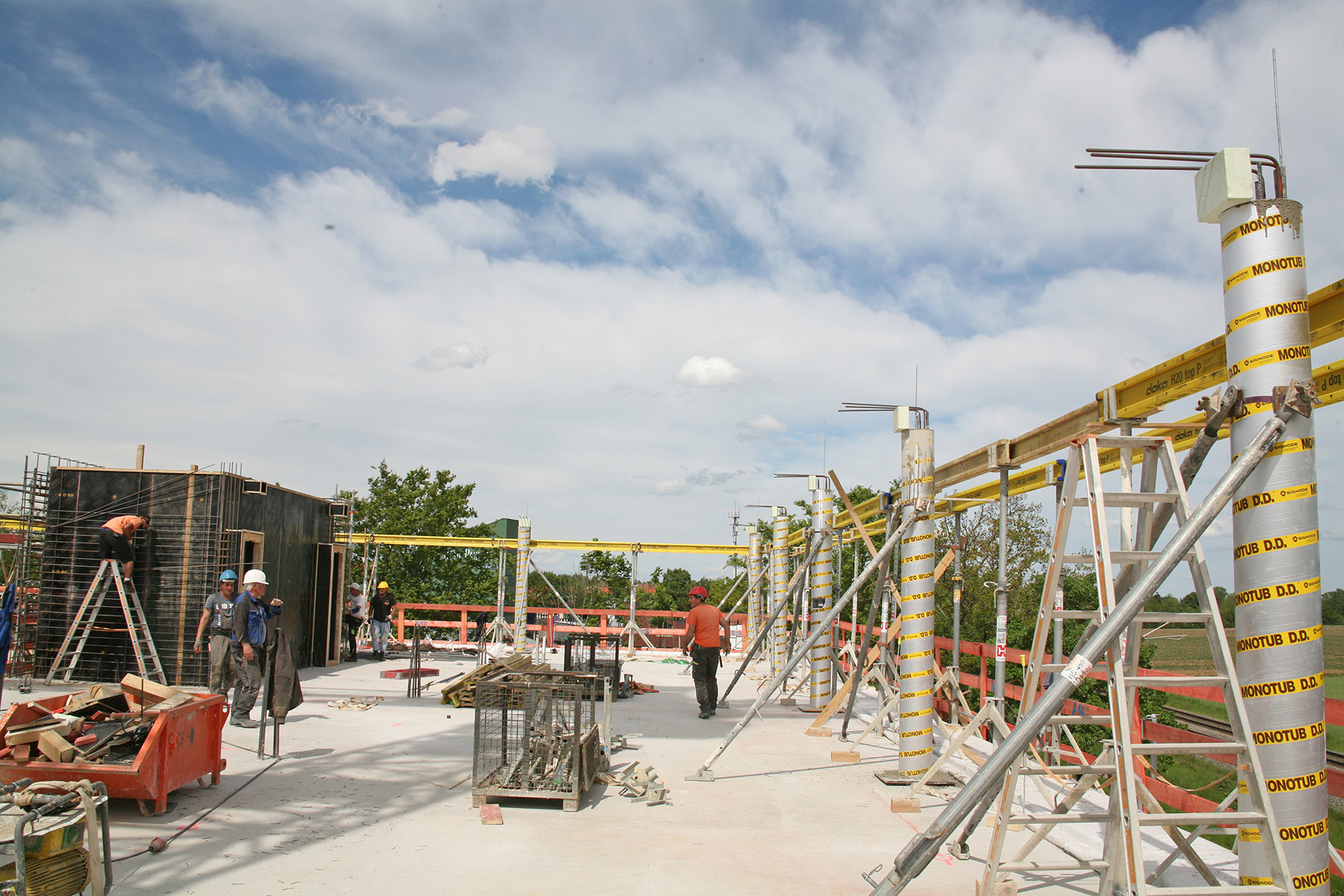

  • Die letzten Wände und Stützen sind reingekommen.

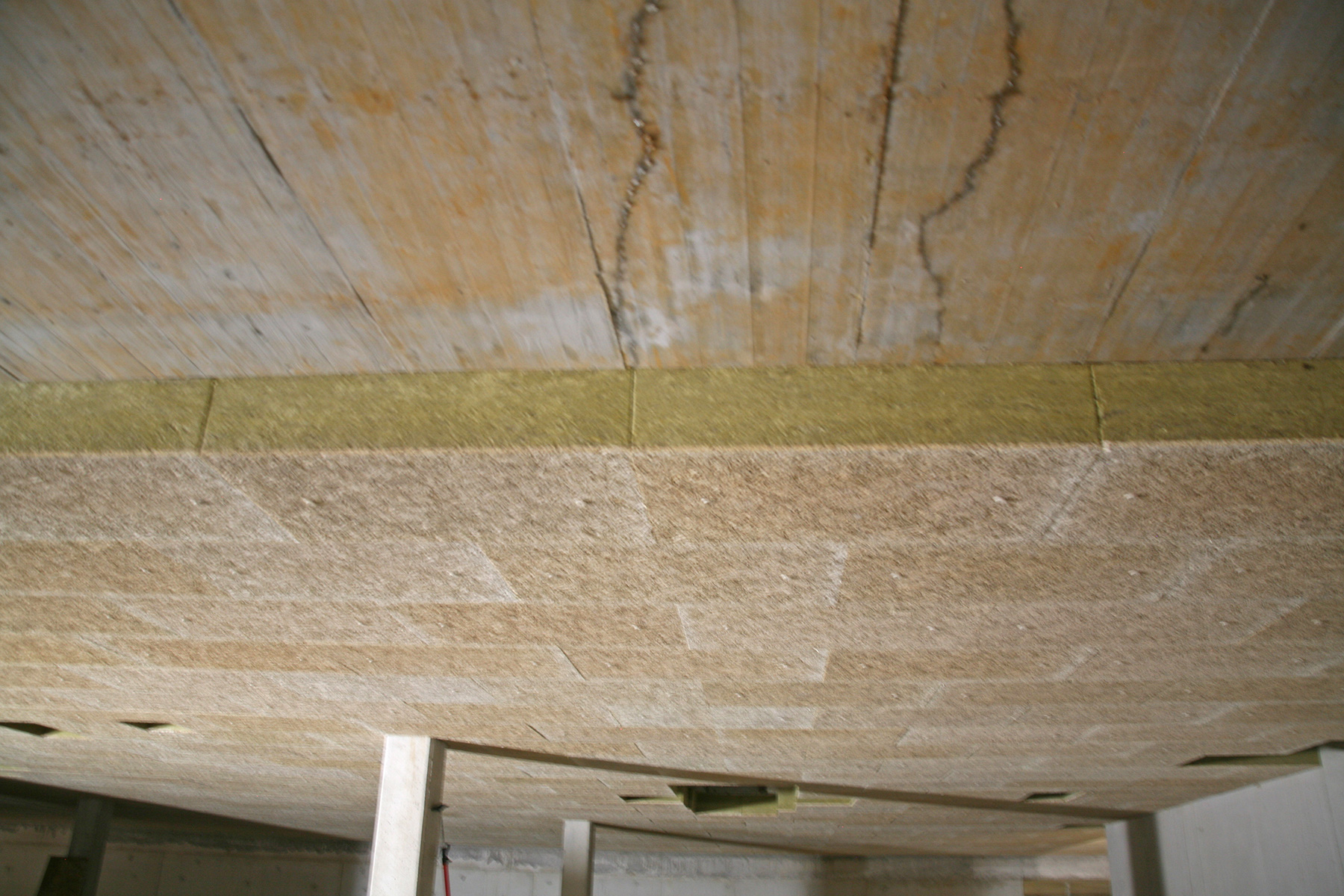

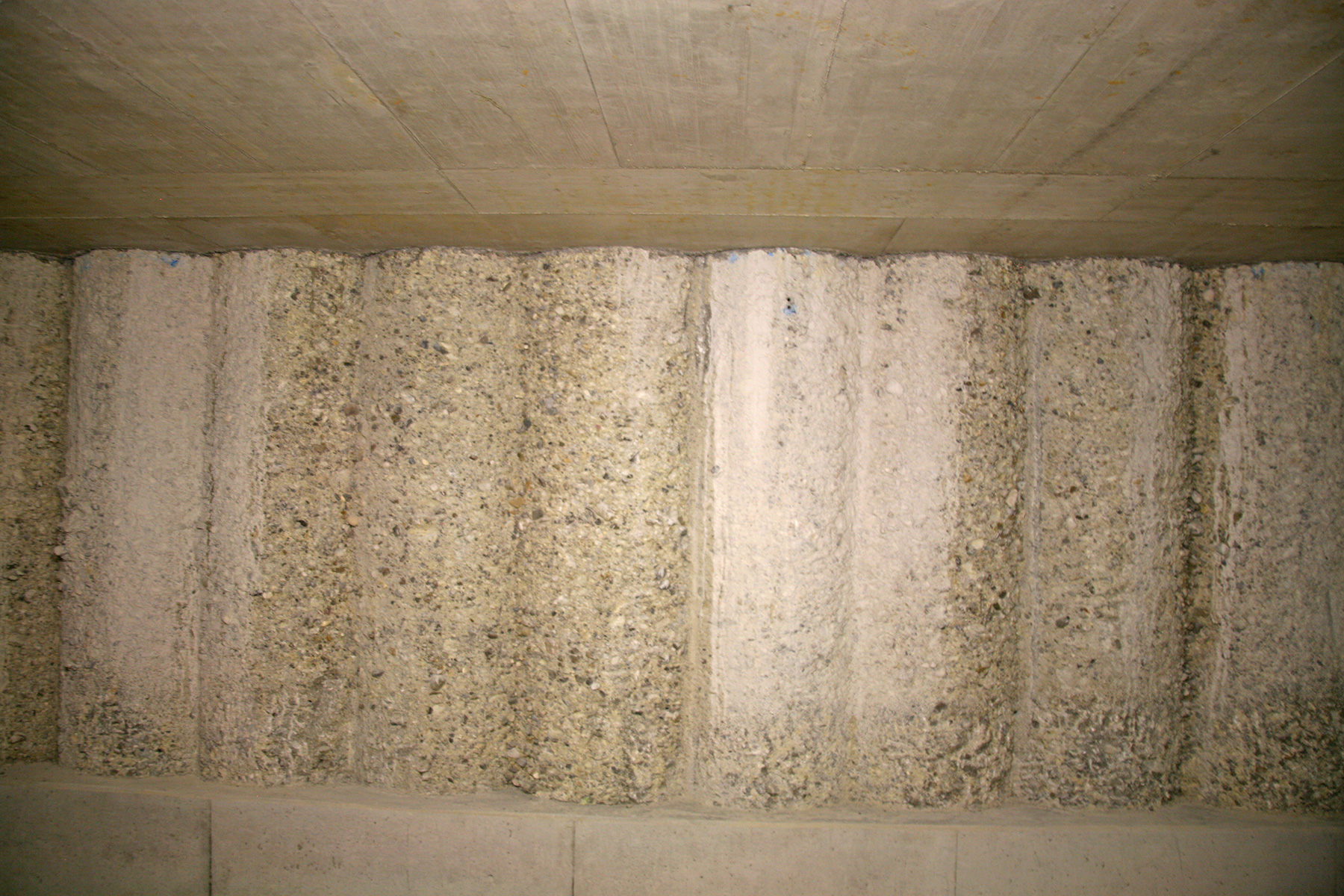

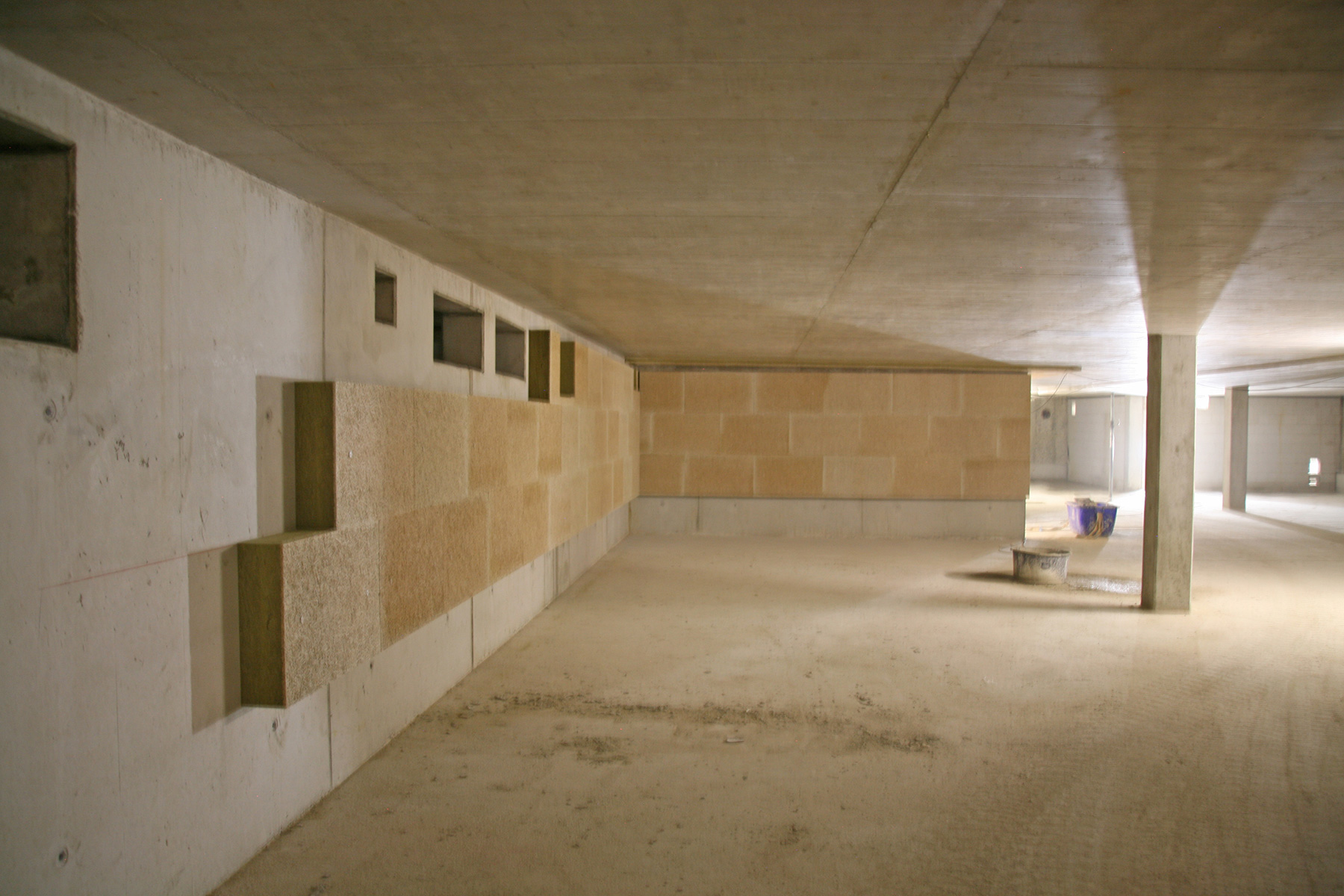

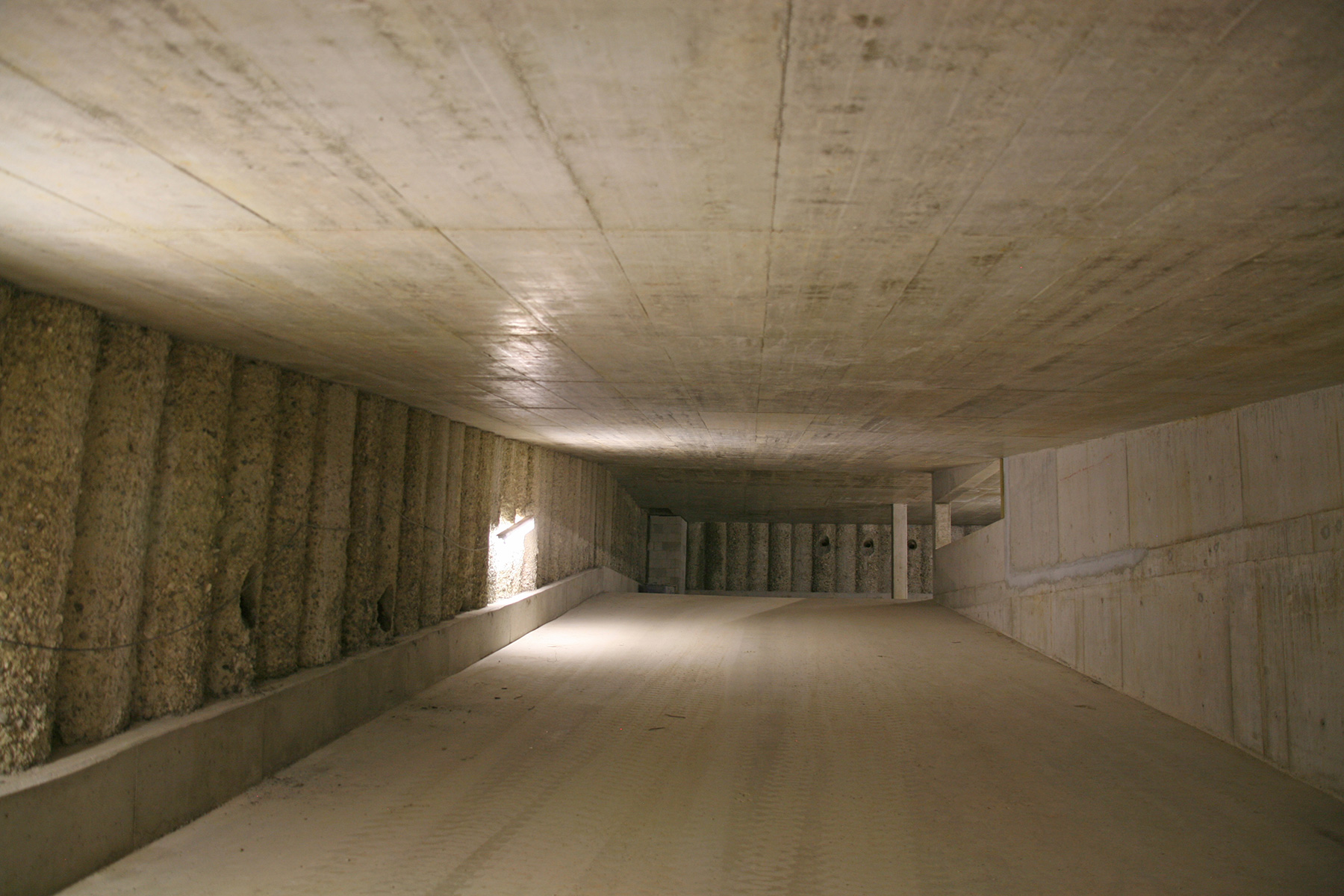

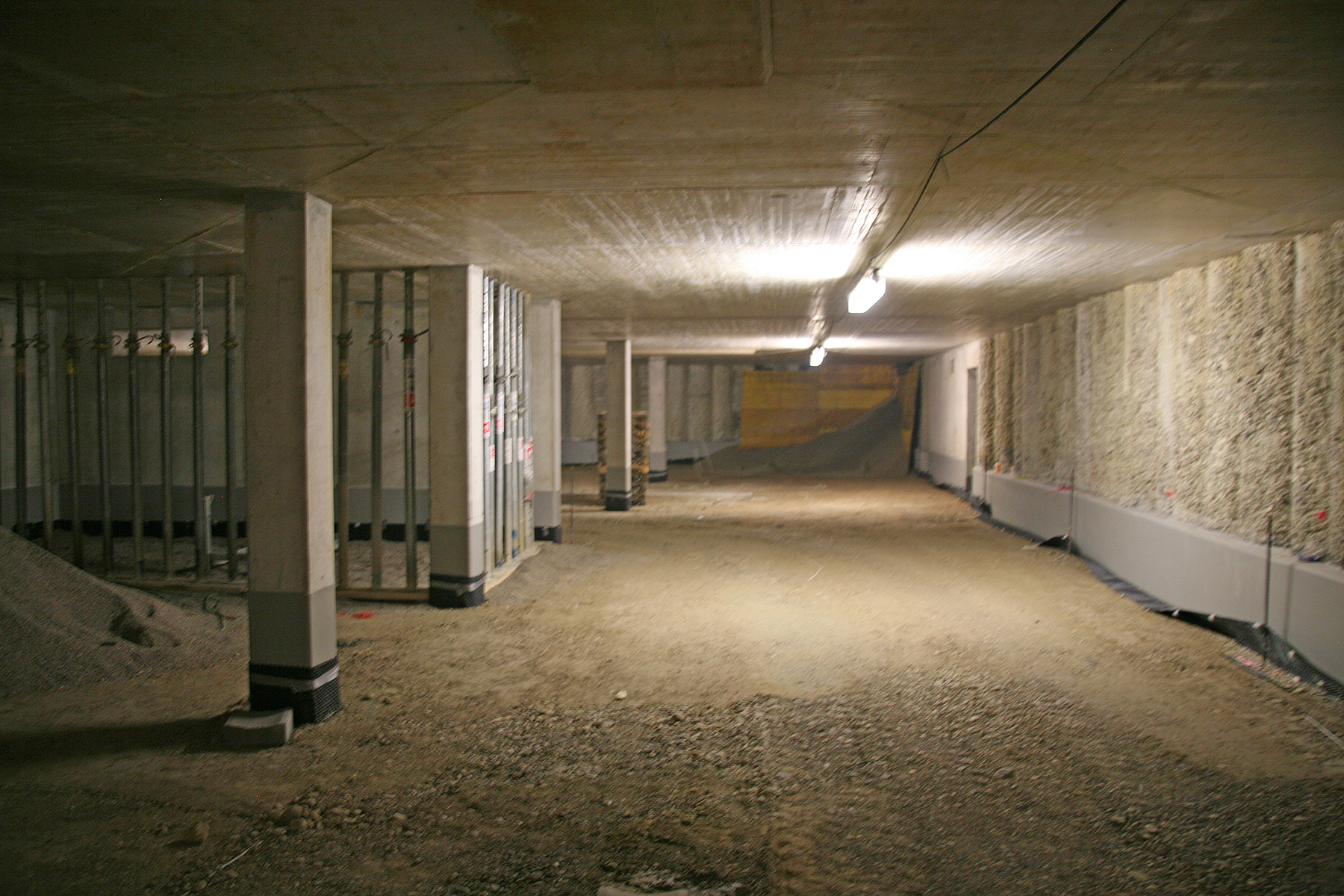

  • Die Pflasterarbeiten im 3.Untergeschoß der Tiefgarage hat begonnen.

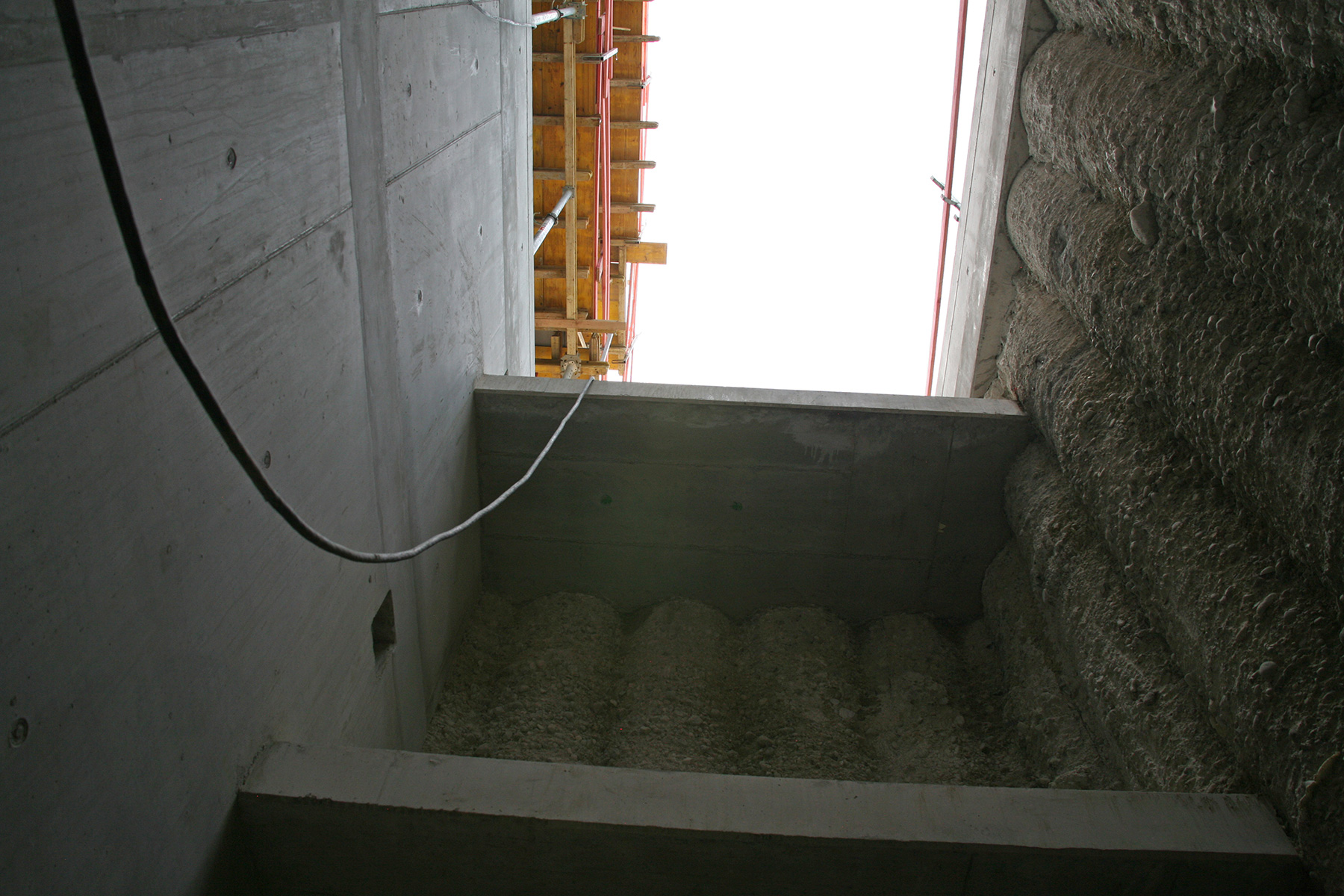

  • Die Besonderheit dabei ist die Einbringung des Kieses über 3 Stockwerke in die Tiefgarage: Das setzen wir um mit einem selbstgebauten Trichter vom Erdgeschoß aus.

Was passiert aktuell?

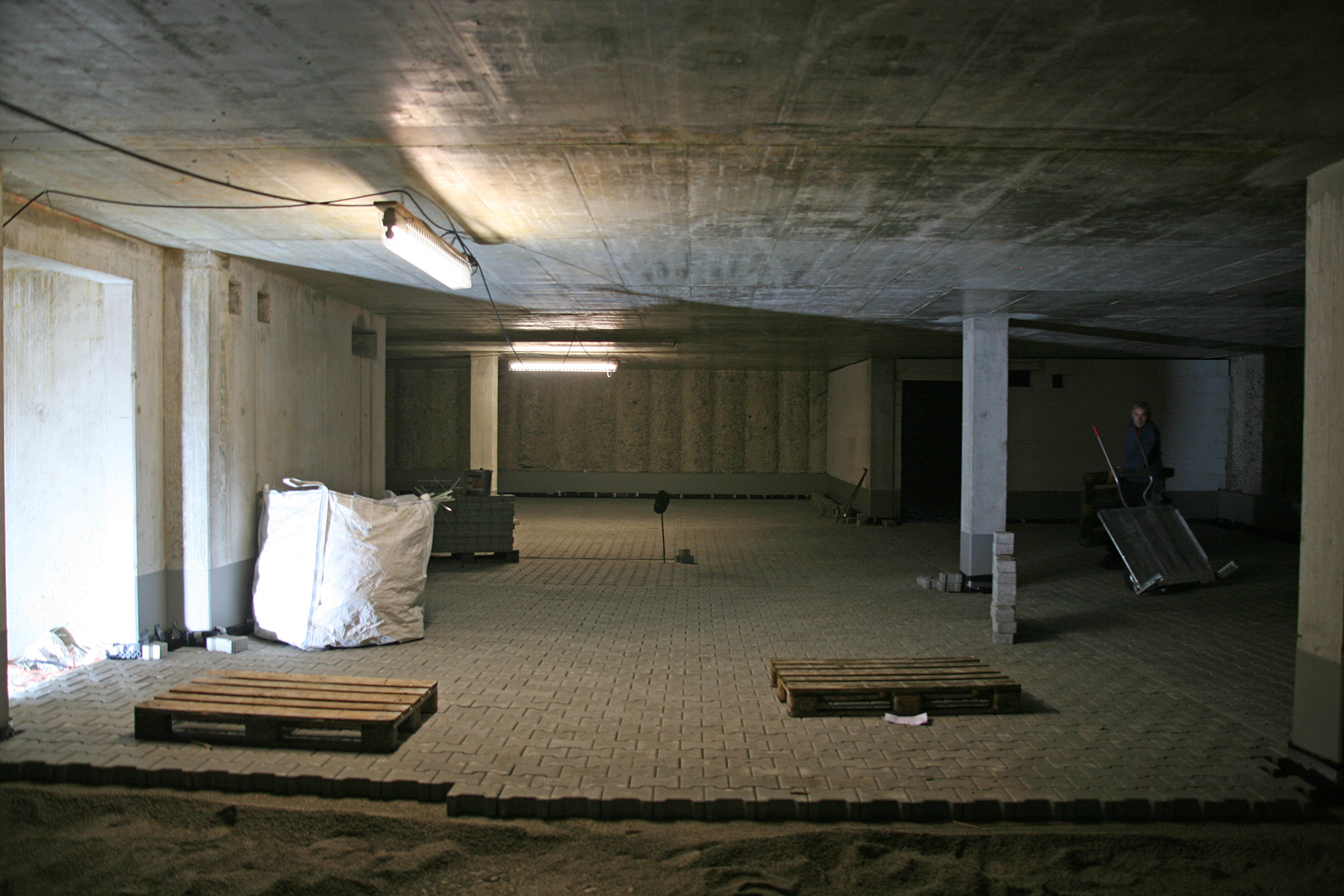

  • Die Pflasterarbeiten werden aktuell fertiggestellt.

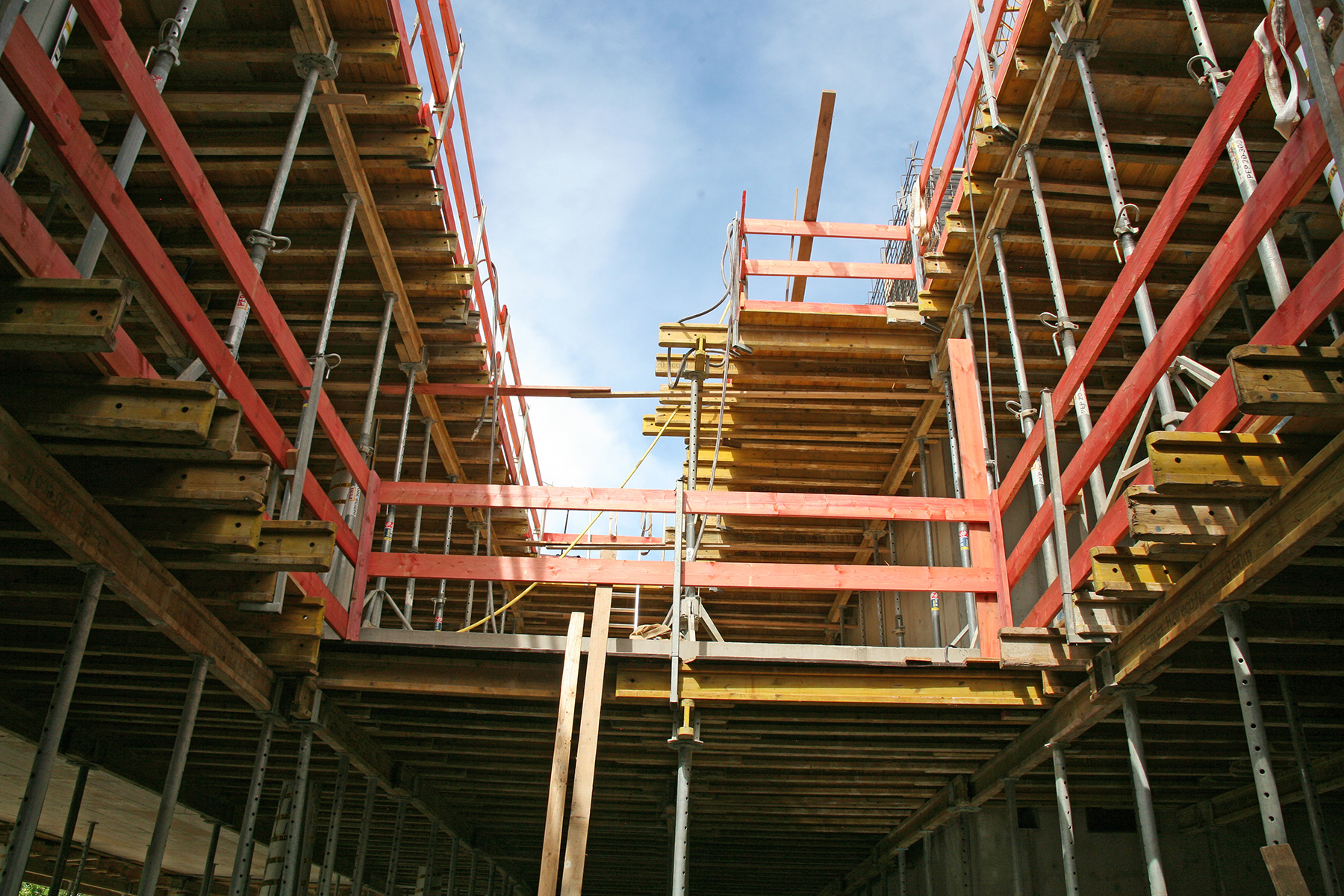

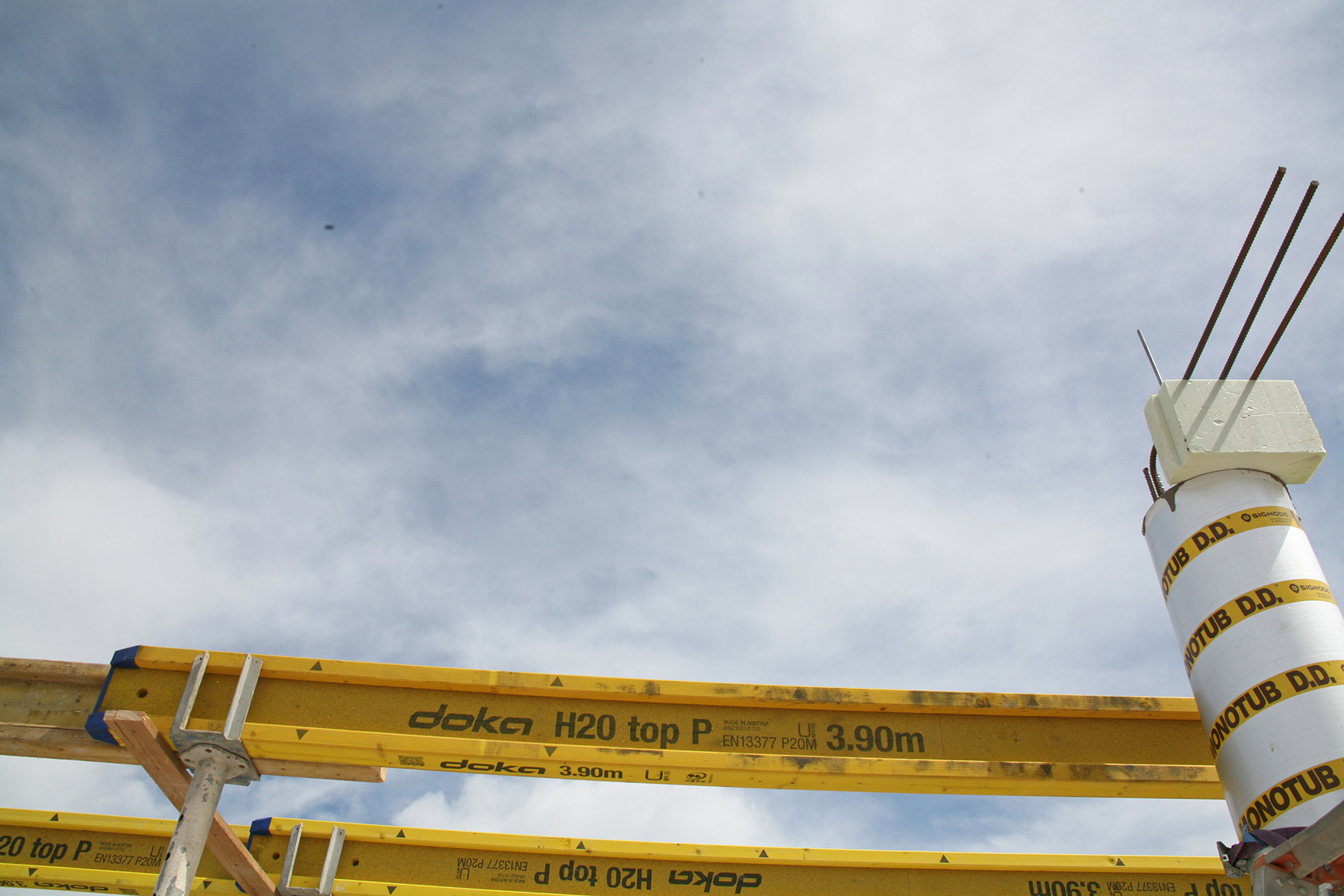

  • Die Schalung der letzten Decke wird vorbereitet.
  • Kommende Woche werden die letzten Balkone angeliefert und eingehoben
  • Danach beginnt direkt die Bewehrung und am 04.06 wird die letzte Decke über dem 2.Obergeschoß betoniert

Was ist die nächsten Wochen geplant?

  • Die Betonage der letzten Decke ist am 04.Juni geplant.
  • Im Anschluss folgt noch die Fertigstellung der Attika.
  • Dann wird komplett ausgeschalt.
  • Danach ist die Räumung der Baustelle geplant.

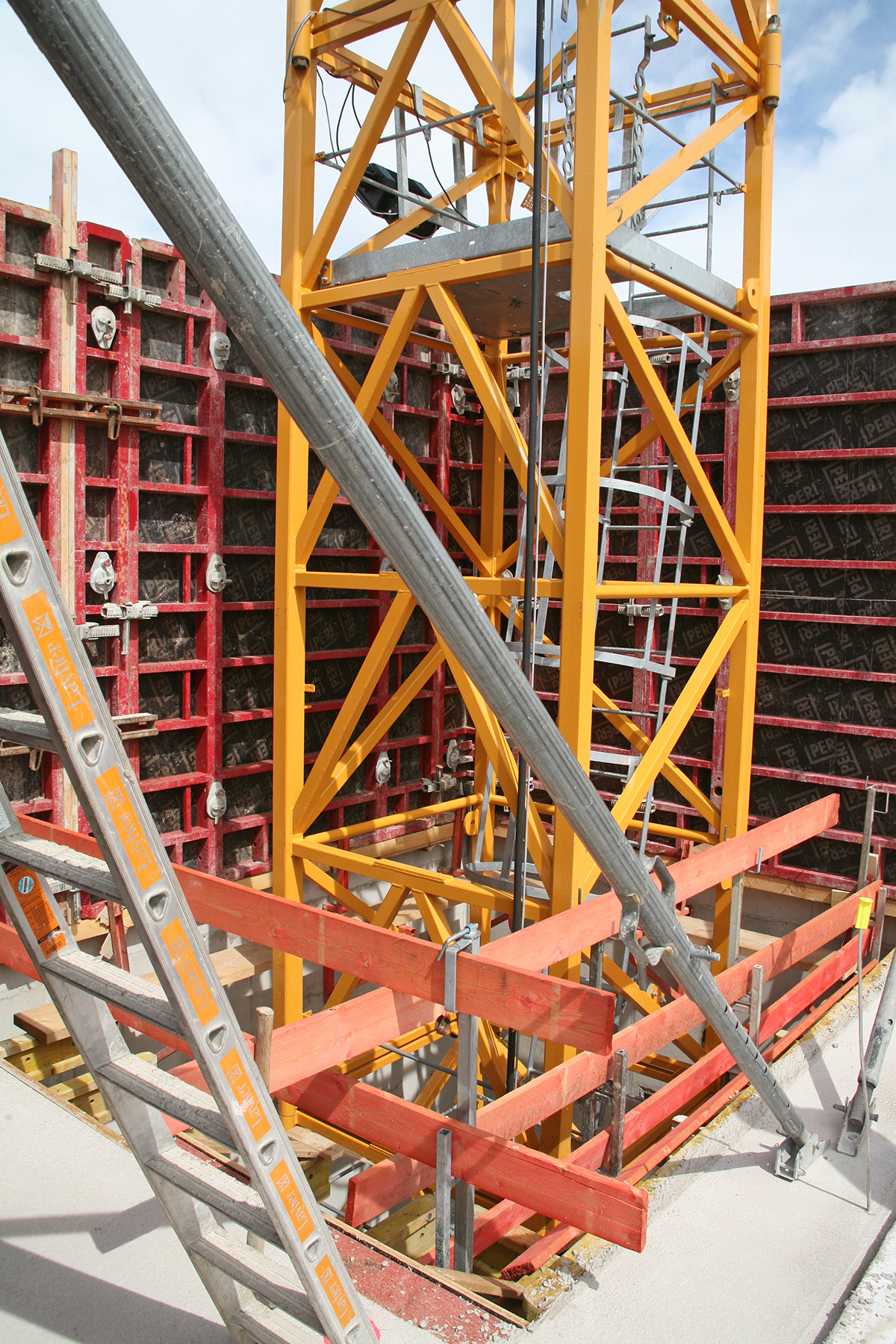

  • Am 26.Juni wird der Kran abgebaut.
  • Am 27.+28.Juni werden die Treppen in das Kranloch eingehoben.
