Franz-Nißl-Straße: MÜNCHENSTIFT – Neuigkeiten im Mai 2024

Neubau eines eines Seniorenwohn- und Pflegeheims in München-Allach.

Die MÜNCHENSTIFT GmbH plant zur Erweiterung der Kapazitäten und Anpassung des Angebotes an den prognostizierten Bedarf den Neubau eines Pflegeheims in München. Am Oertelplatz entsteht in Allach ein modernes Zuhause für Senior*innen mit innovativer Pflege und Betreuung

Der Neubau an der Franz-Nißl-Straße wird nach seiner Fertigstellung im Jahr 2025 der jüngste Neuzugang bei der MÜNCHENSTIFT sein. In unmittelbarer Nähe des Allacher Stadtteilzentrums Oertelplatz wird der Neubau des Seniorenwohn- und Pflegeheimes im Herzen von Allach-Untermenzing entstehen. Das Haus ist als Quartiershaus konzipiert – was bedeutet, dass sich das Haus ins Viertel öffnen, aber das Leben des Stadtviertels auch im Haus stattfinden soll.

In den letzten Tagen und Wochen hat sich schon einiges getan auf der Baustelle – hier ein kurzer Überblick:

Was wurde zuletzt gemacht & fertiggestellt?

  • Vorbereitung für Fertigteilmontage Balkone in Bauteil Ost im Erdgeschoß (z.B. Vorleistung Bodenplatten Vorbau, Dämmung kleben, Auffüllung zwischen Bauteil Ost und Vorbau, Schutz Bodenplatte usw.)

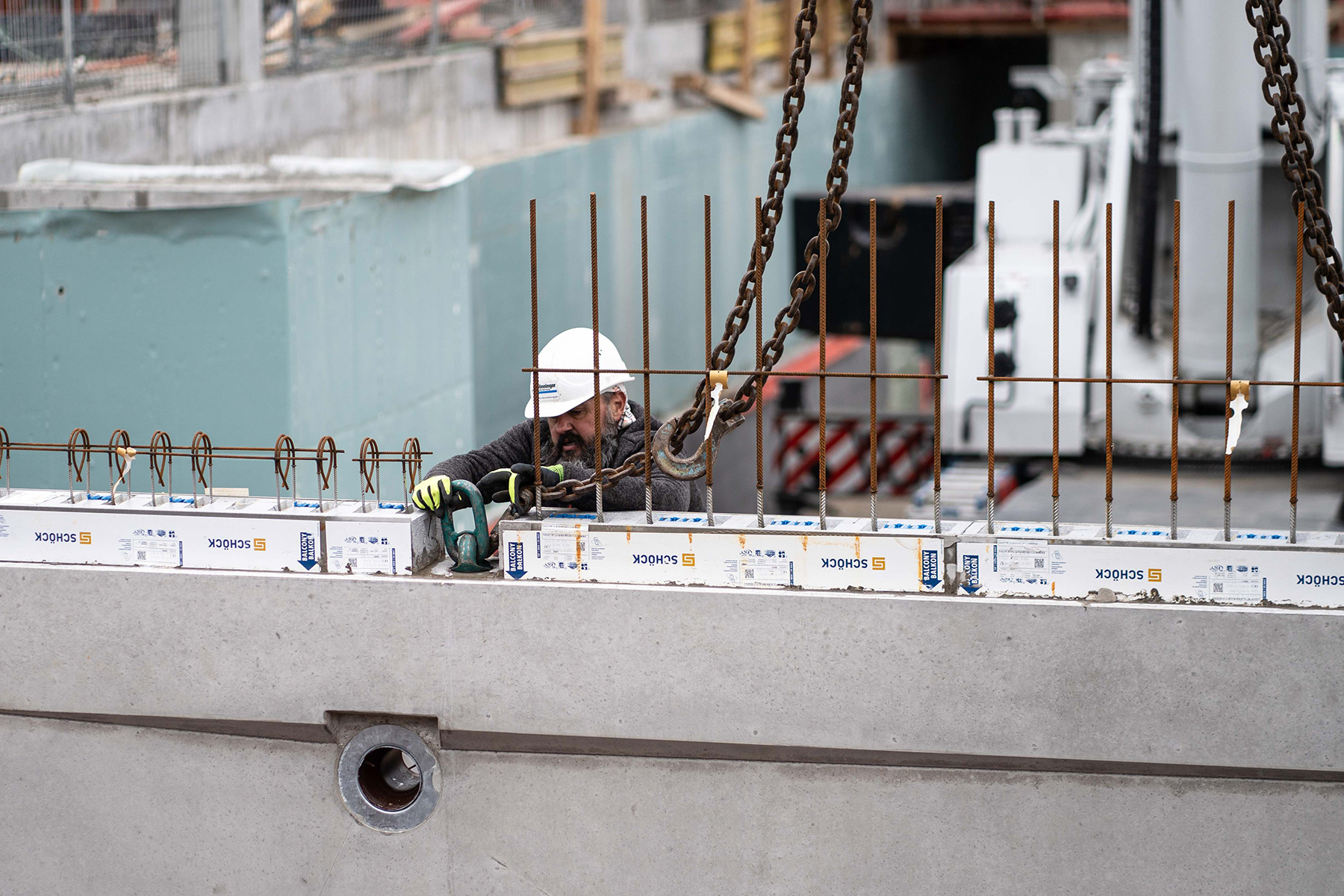

  • Bauteil VB letzter Abschnitt
  • Fertigstellung der Untergeschoß-Decke in Bauteil Ost
  • Fertigstellung der Erdgeschoß-Decke in Bauteil West
  • Beginn des 1.Obergeschosses in Bauteil West

Was passiert aktuell?

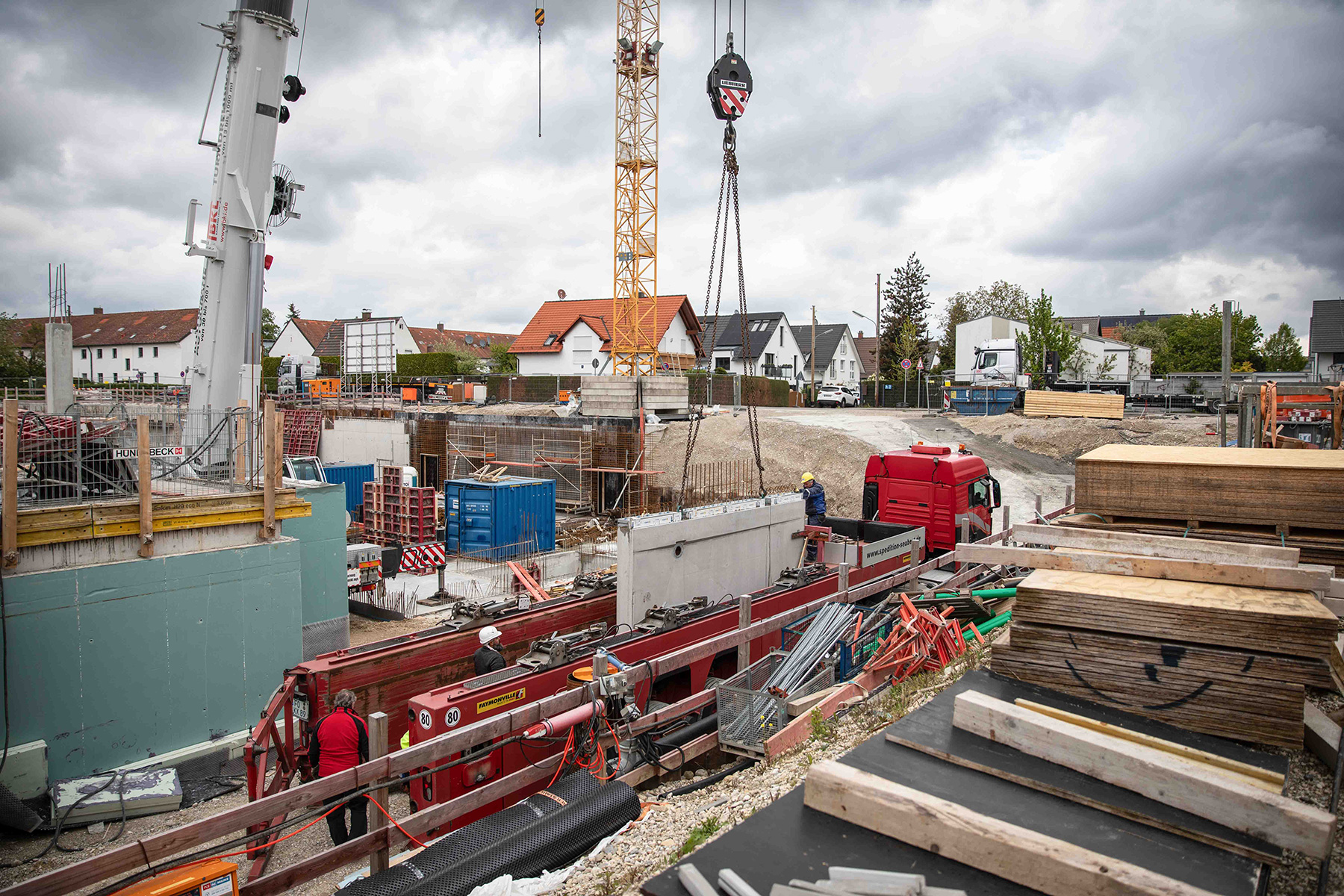

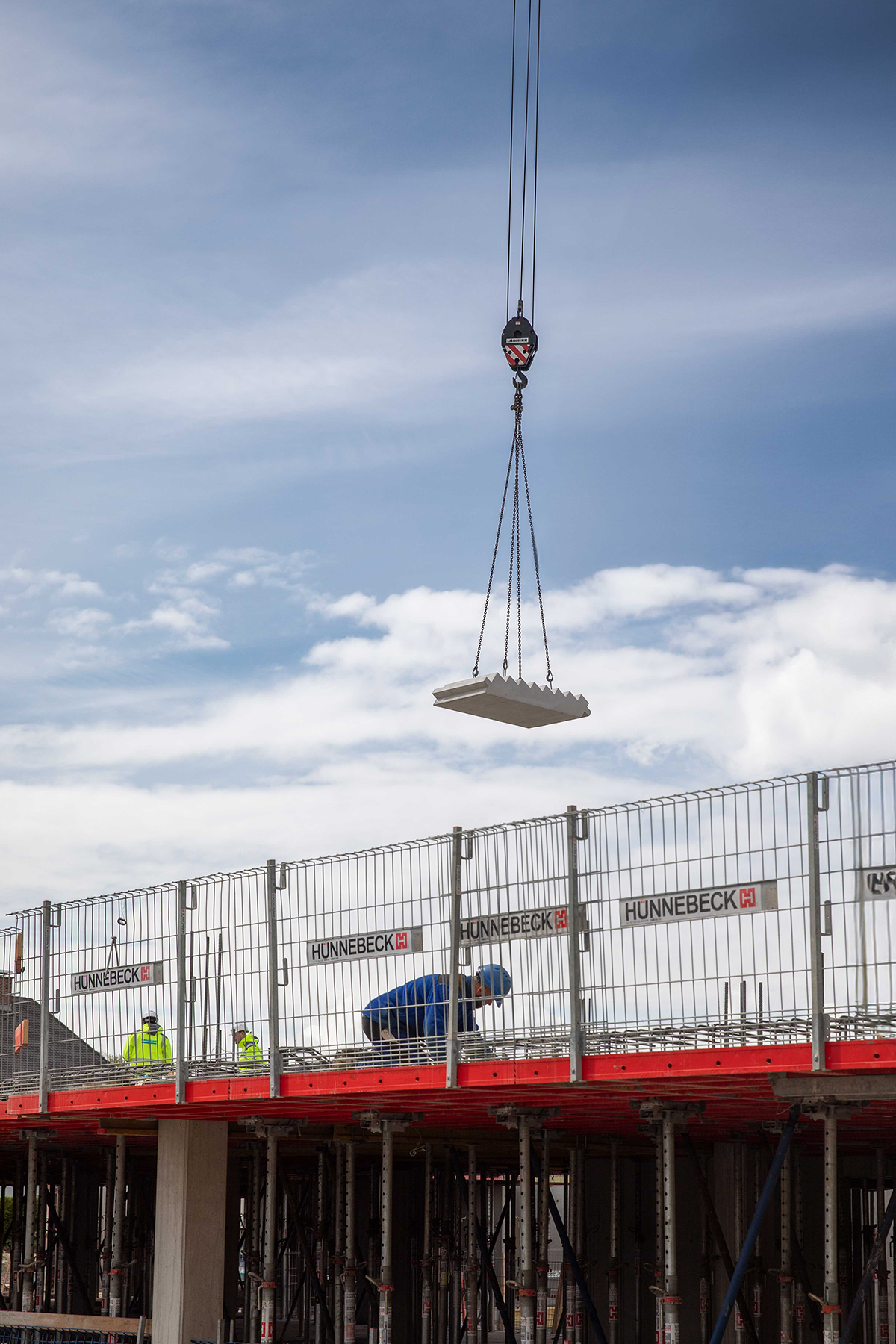

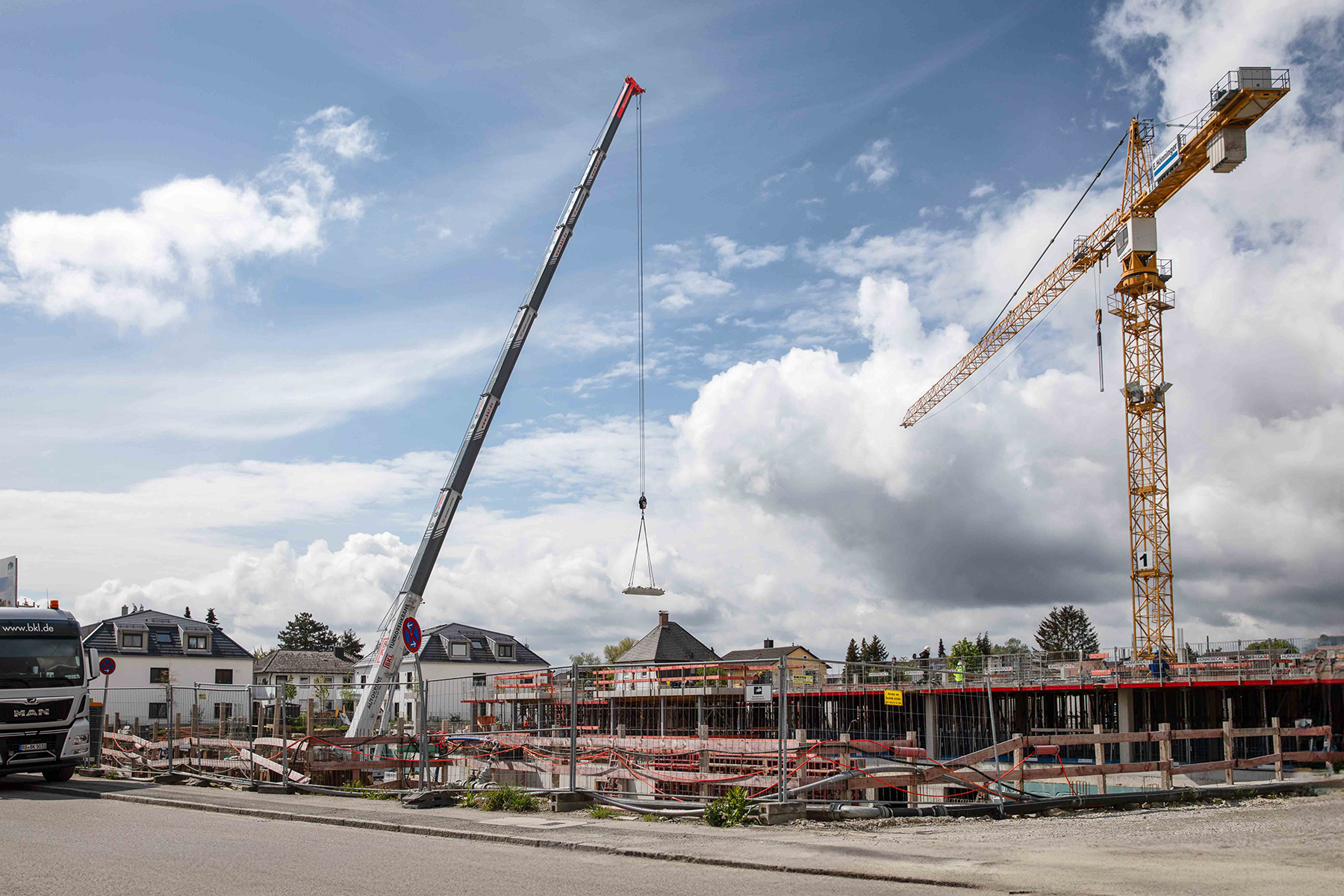

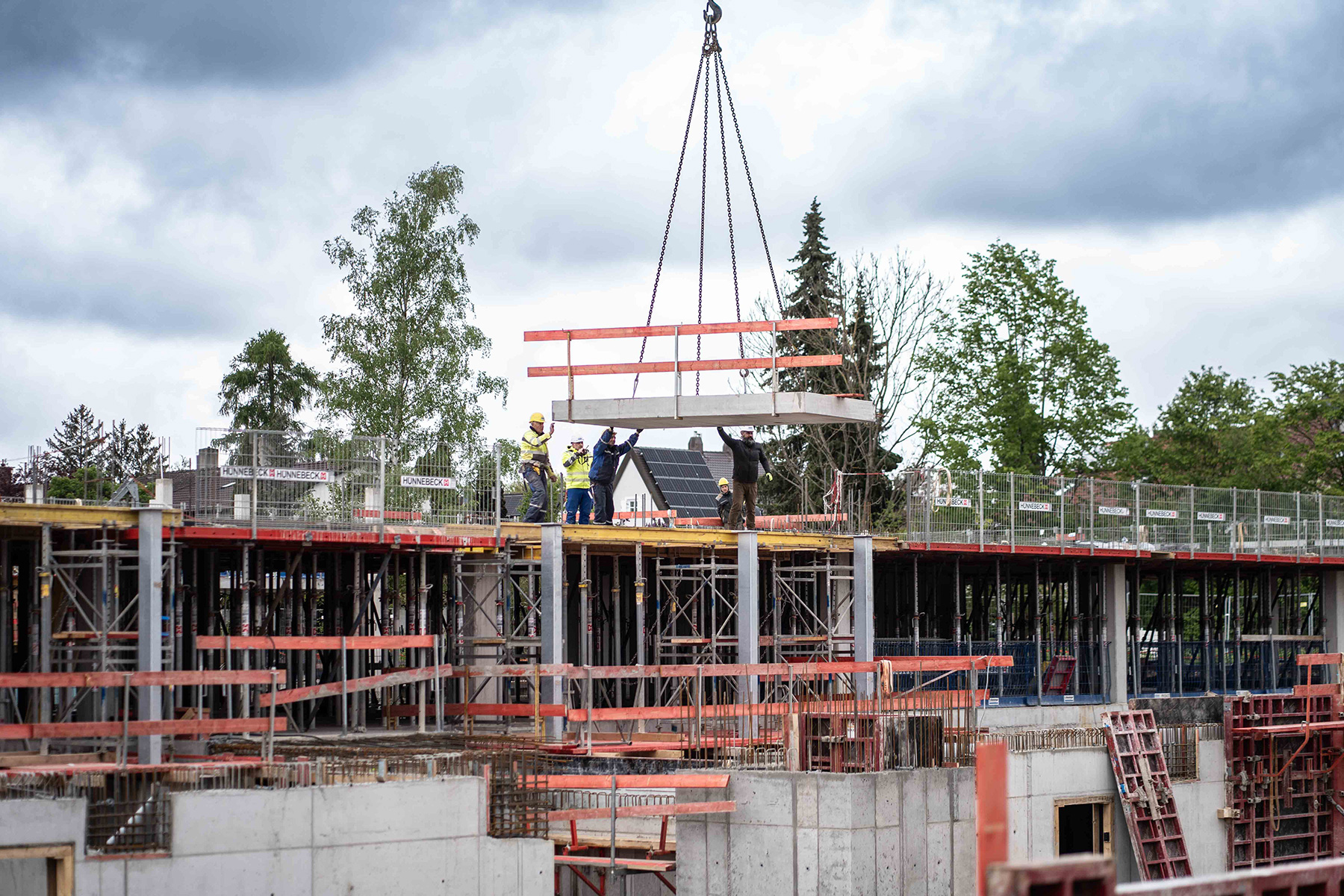

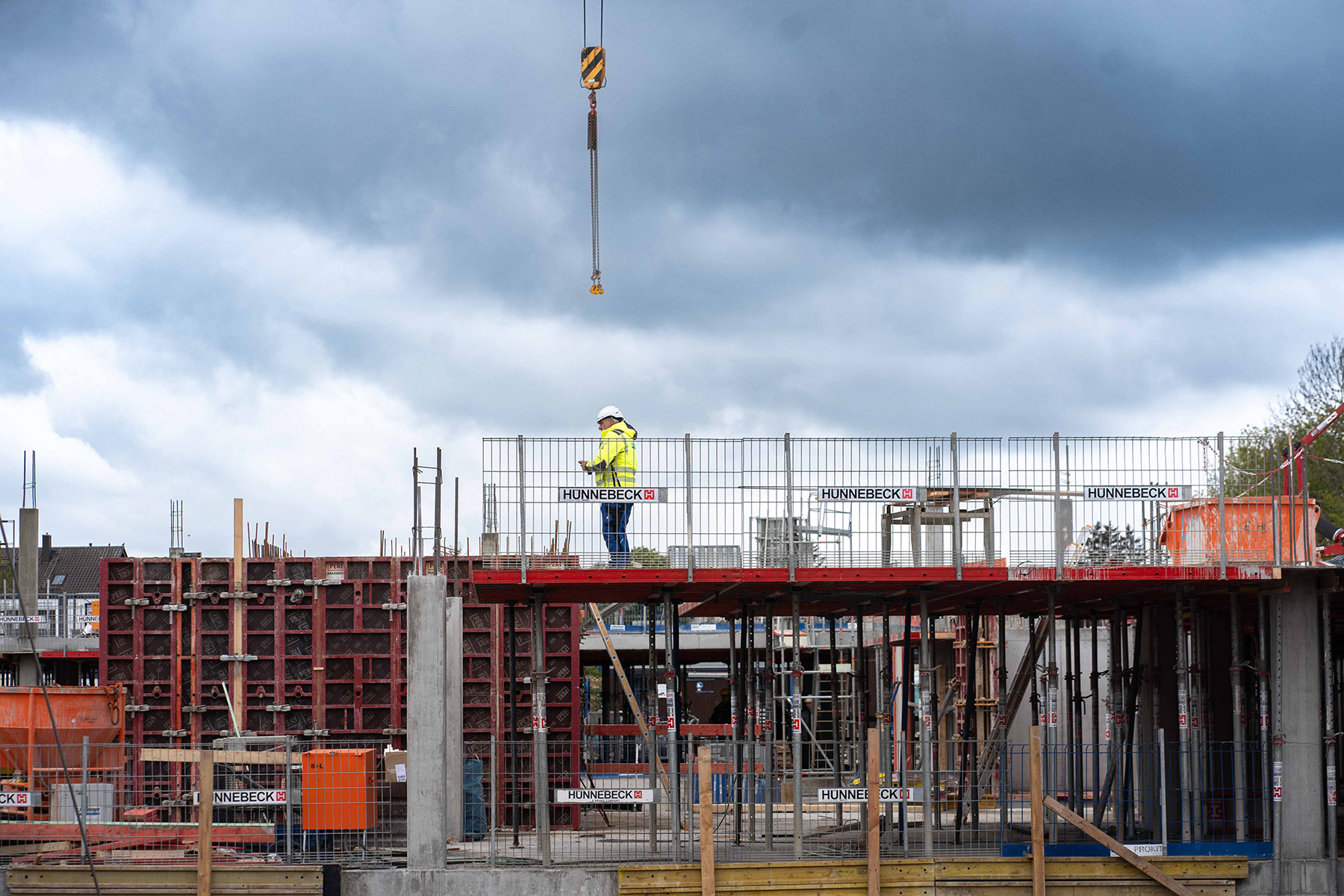

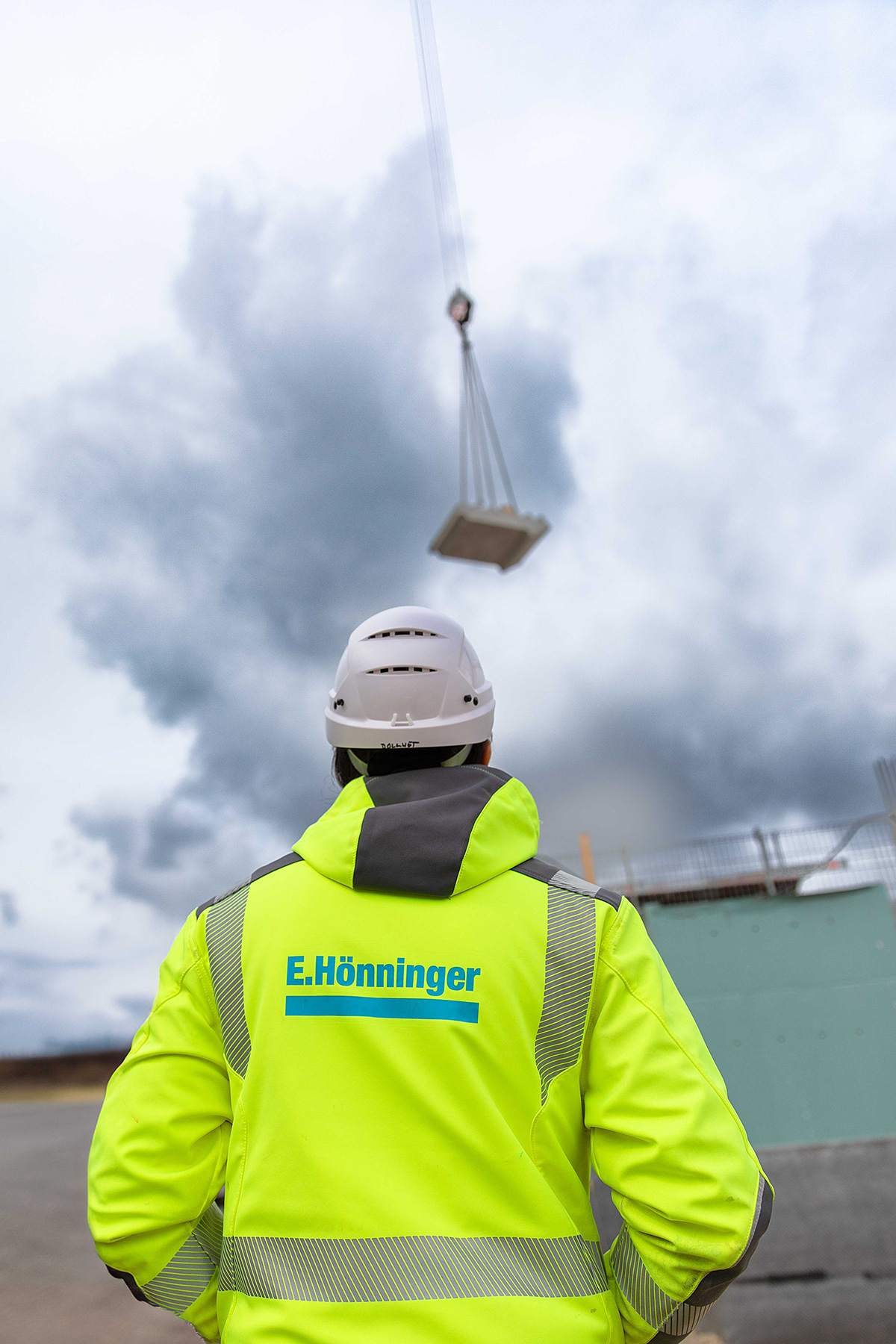

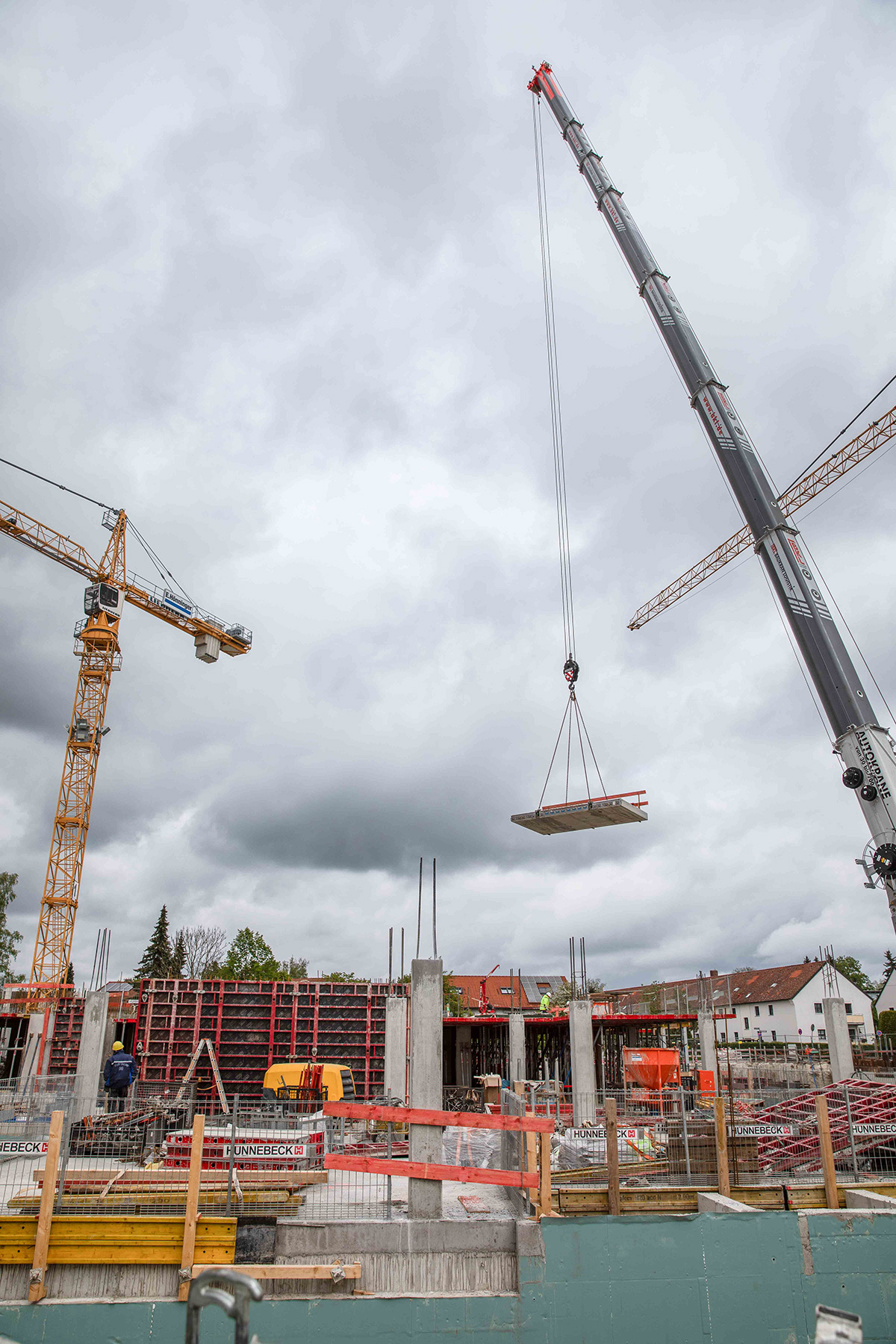

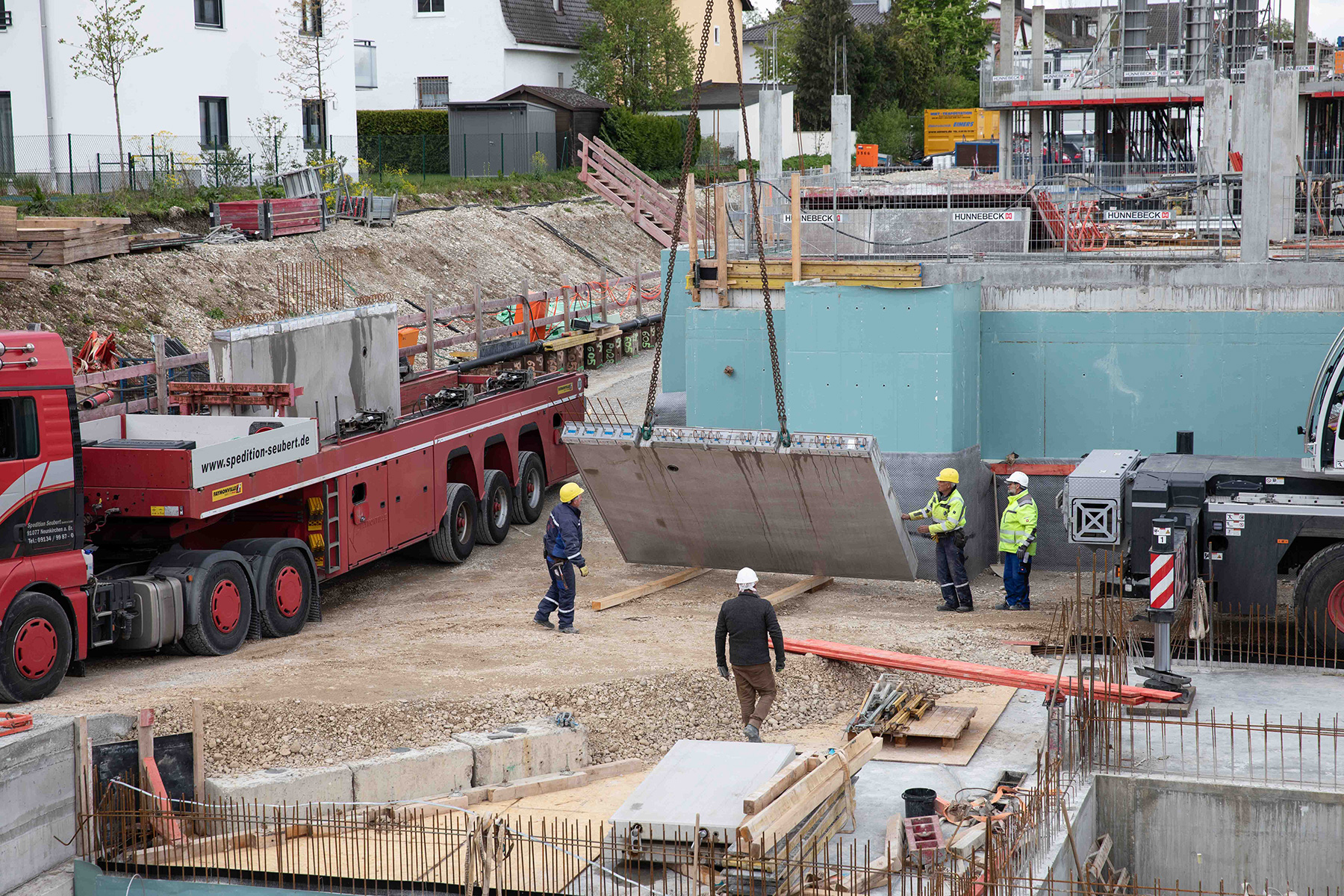

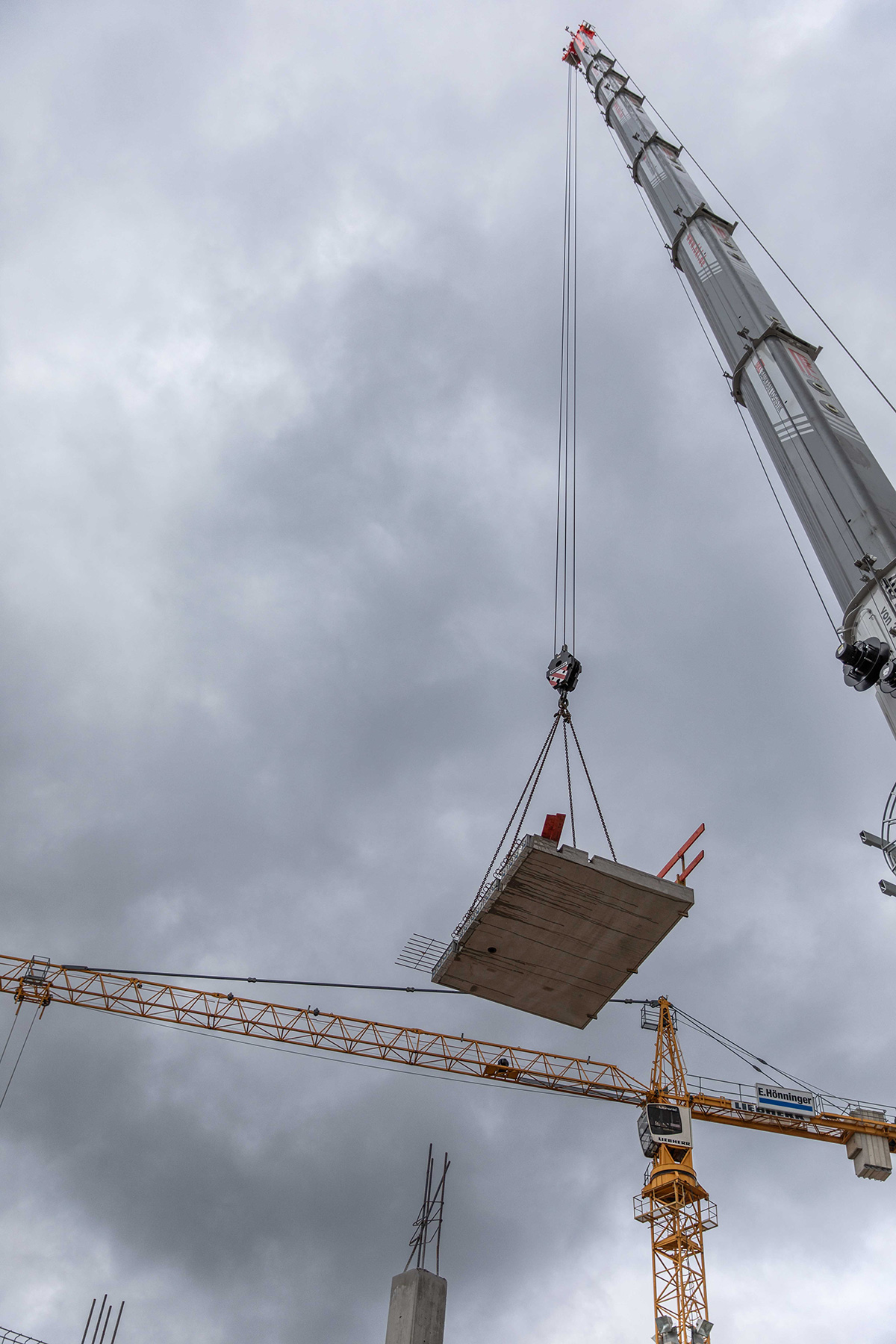

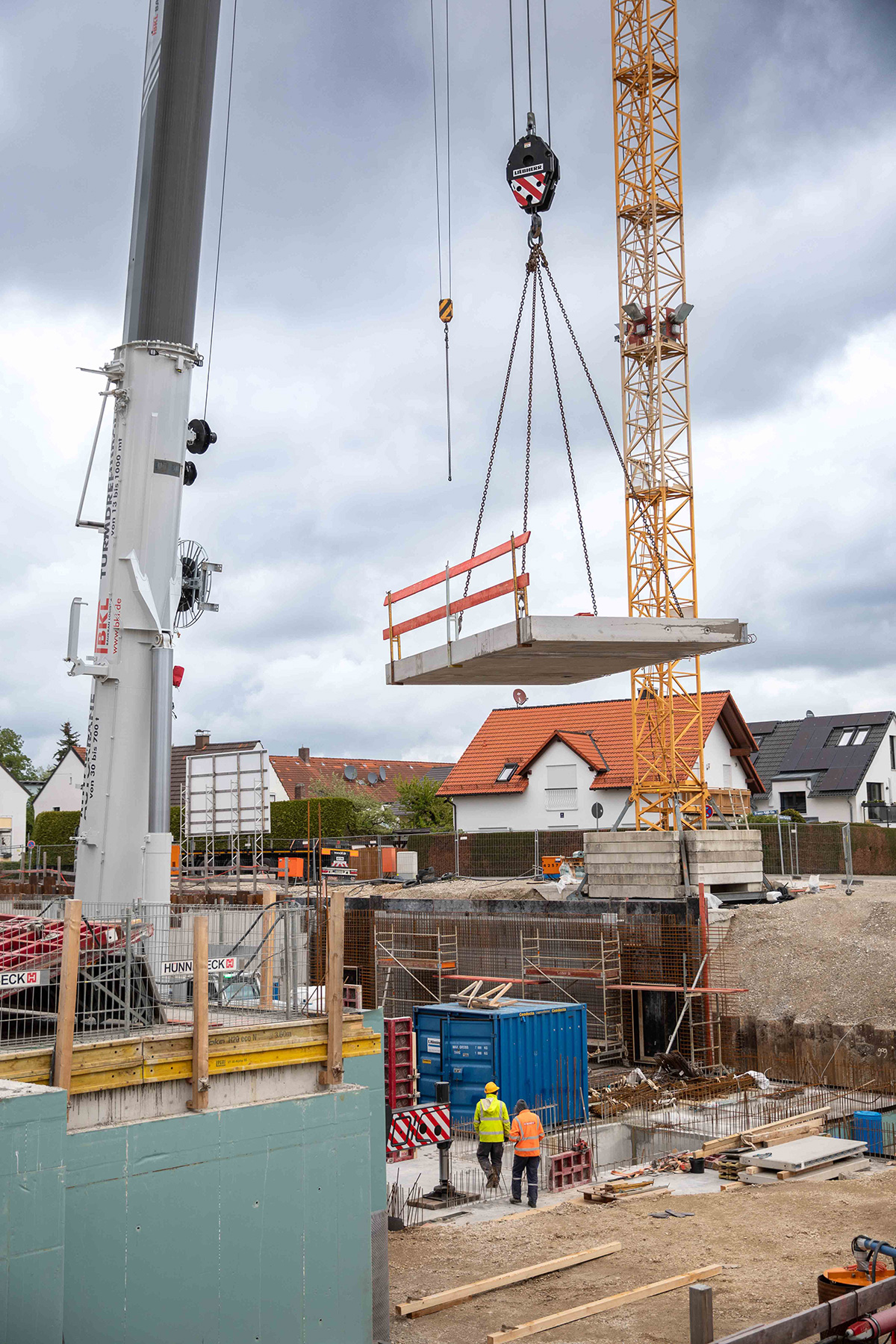

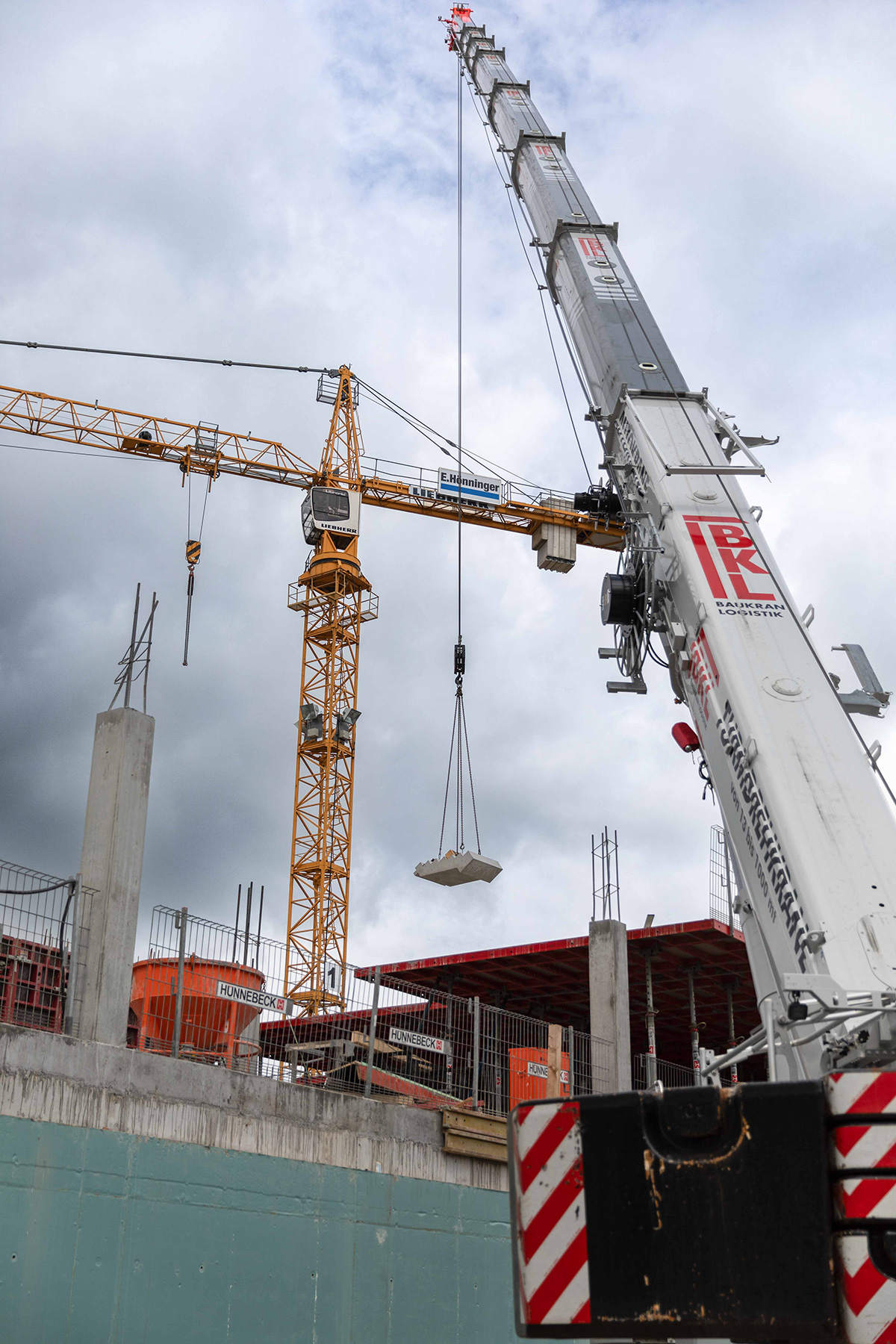

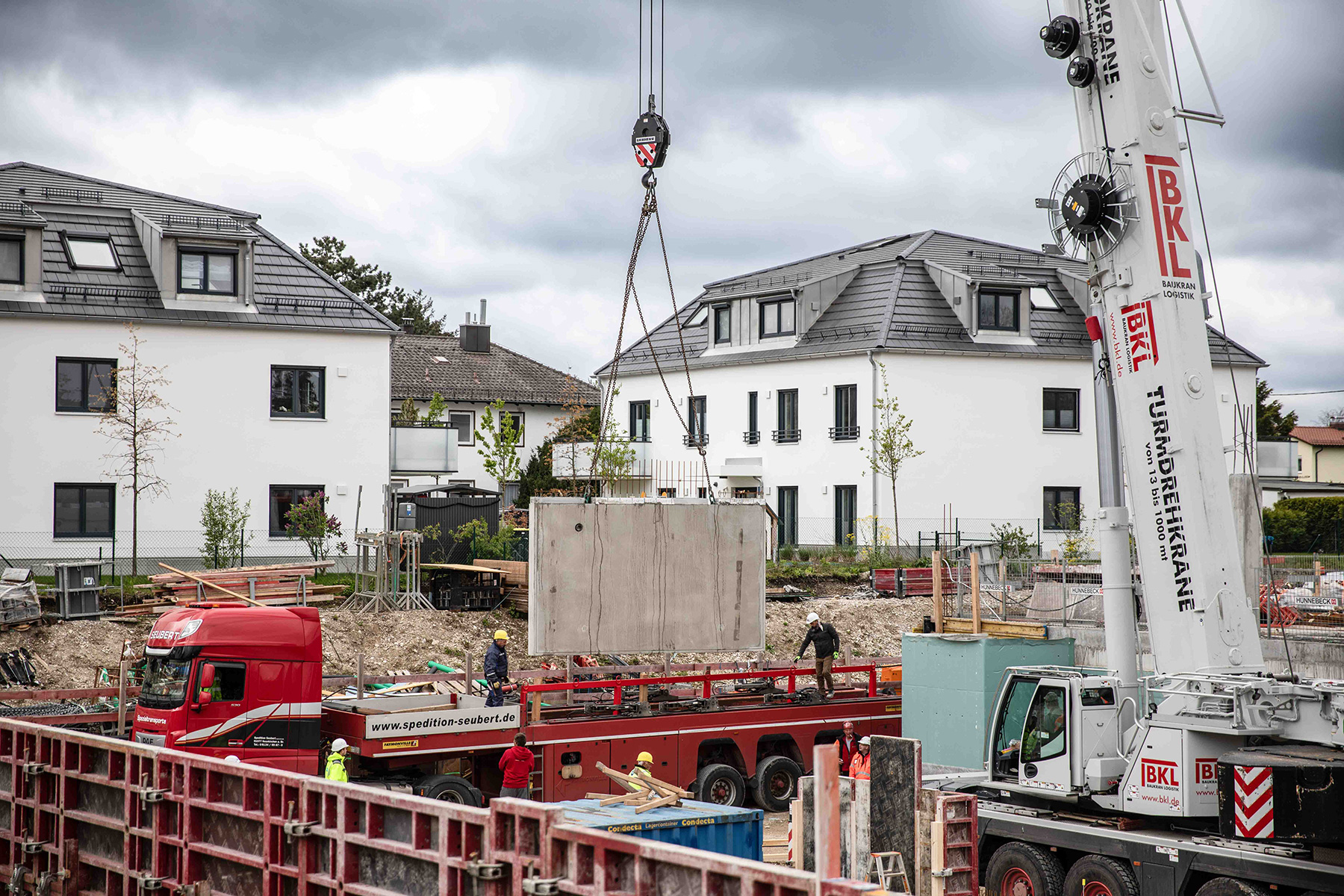

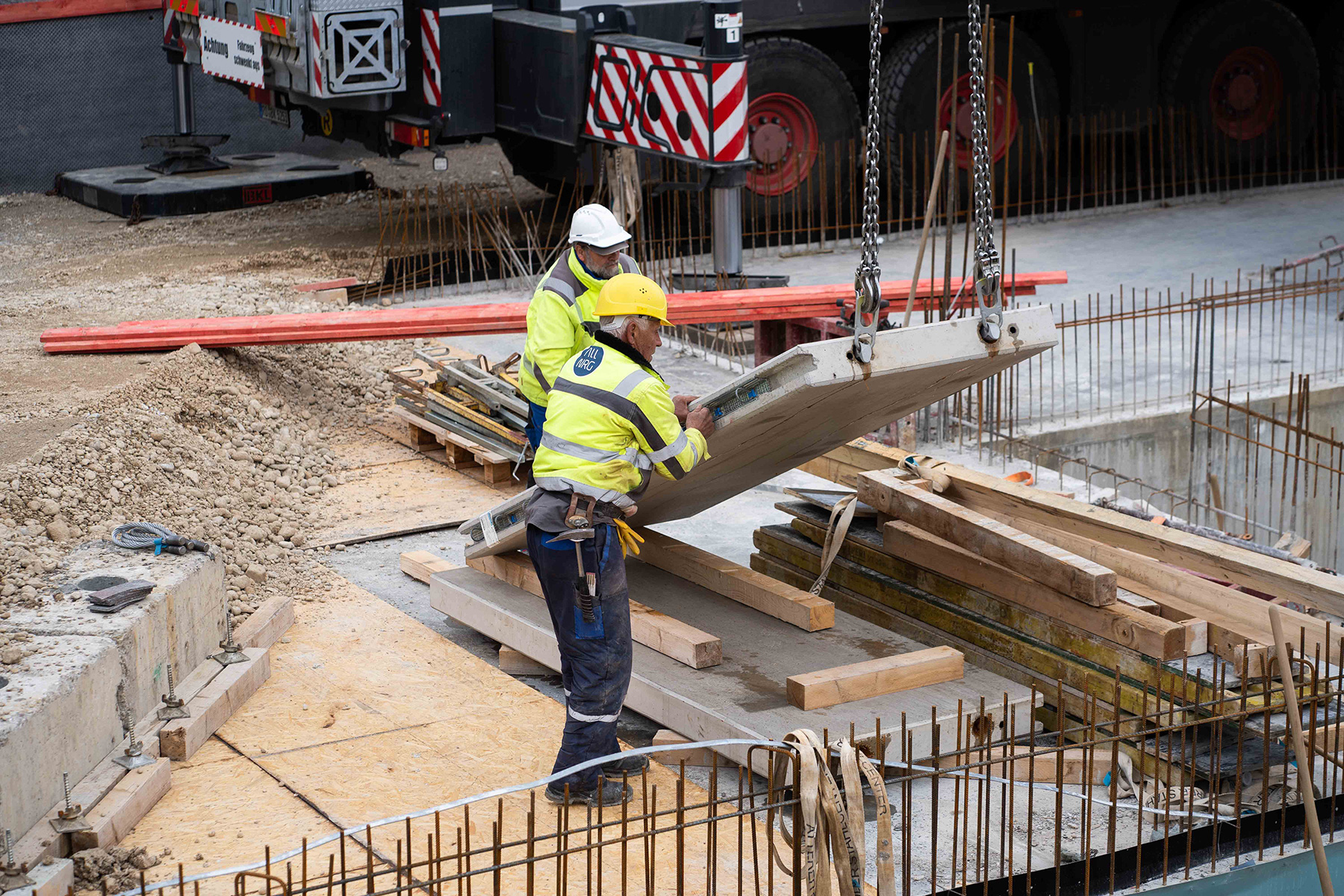

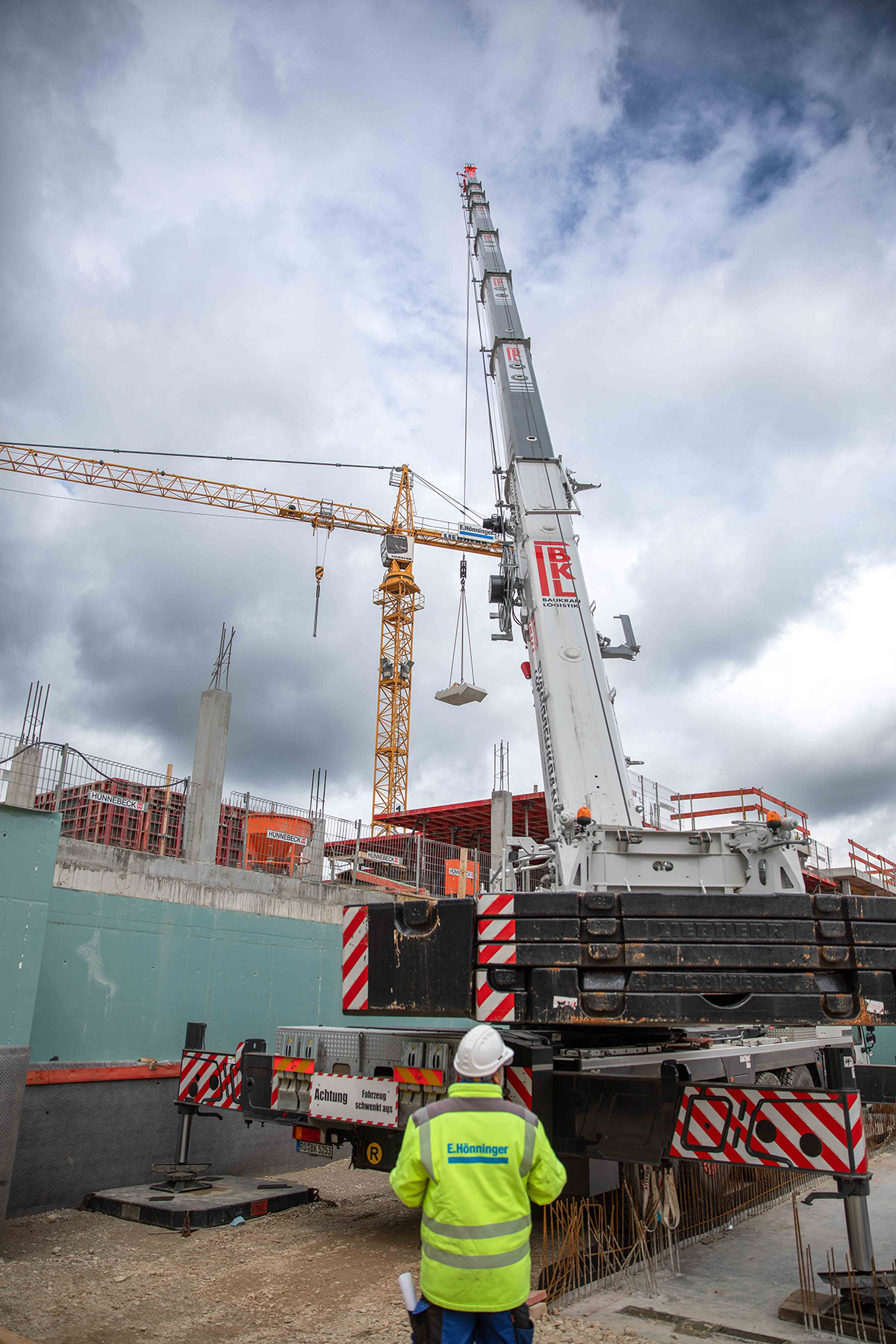

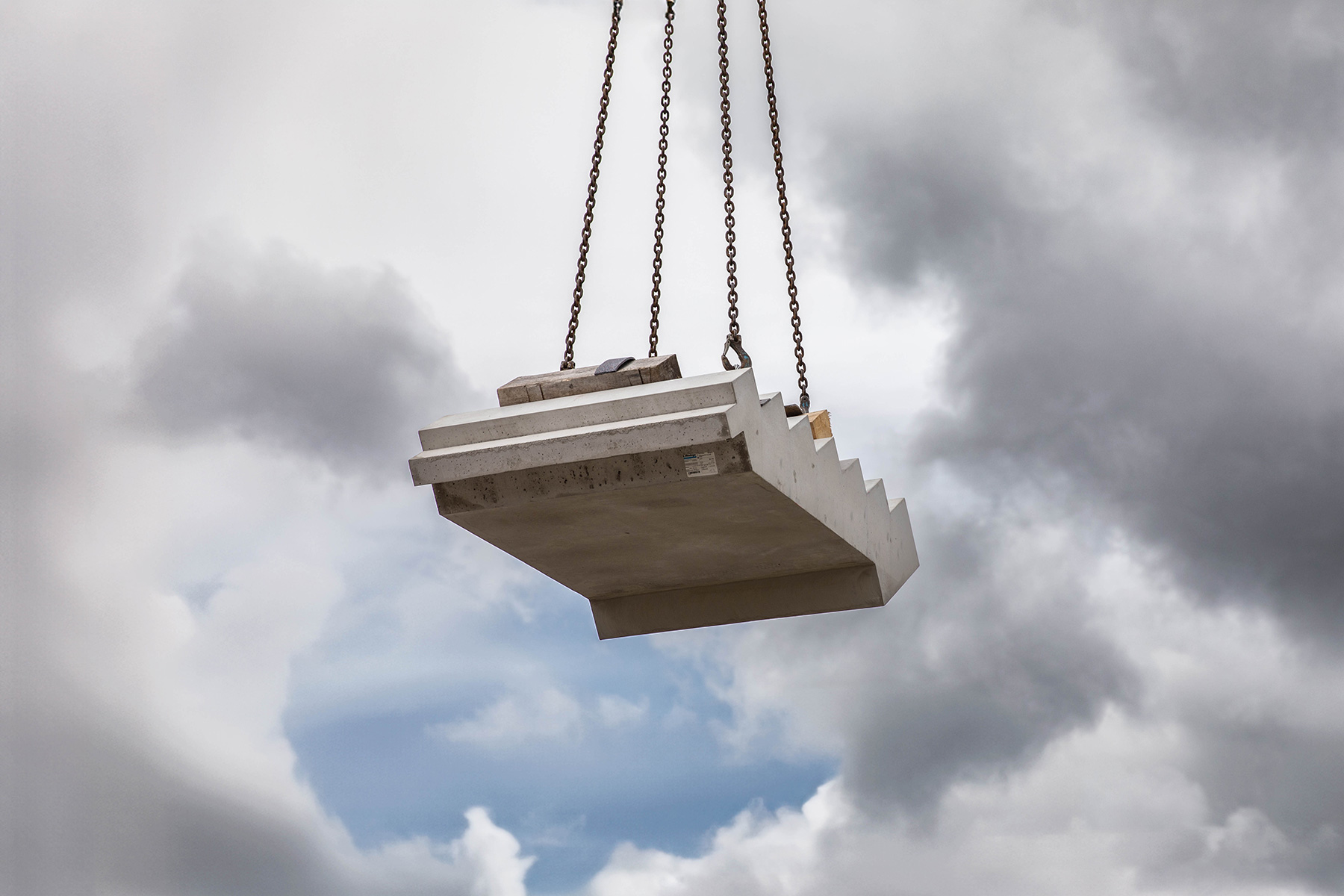

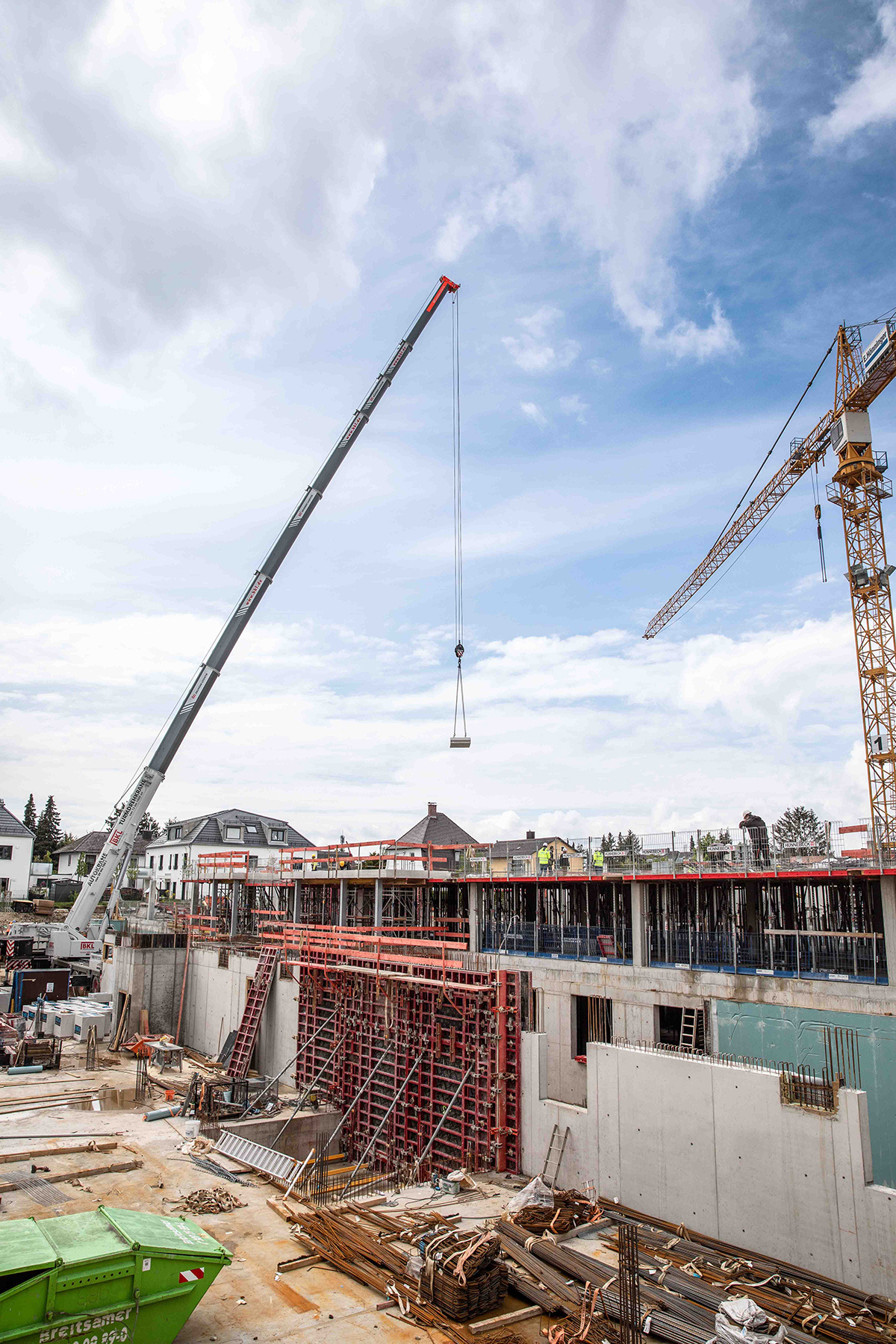

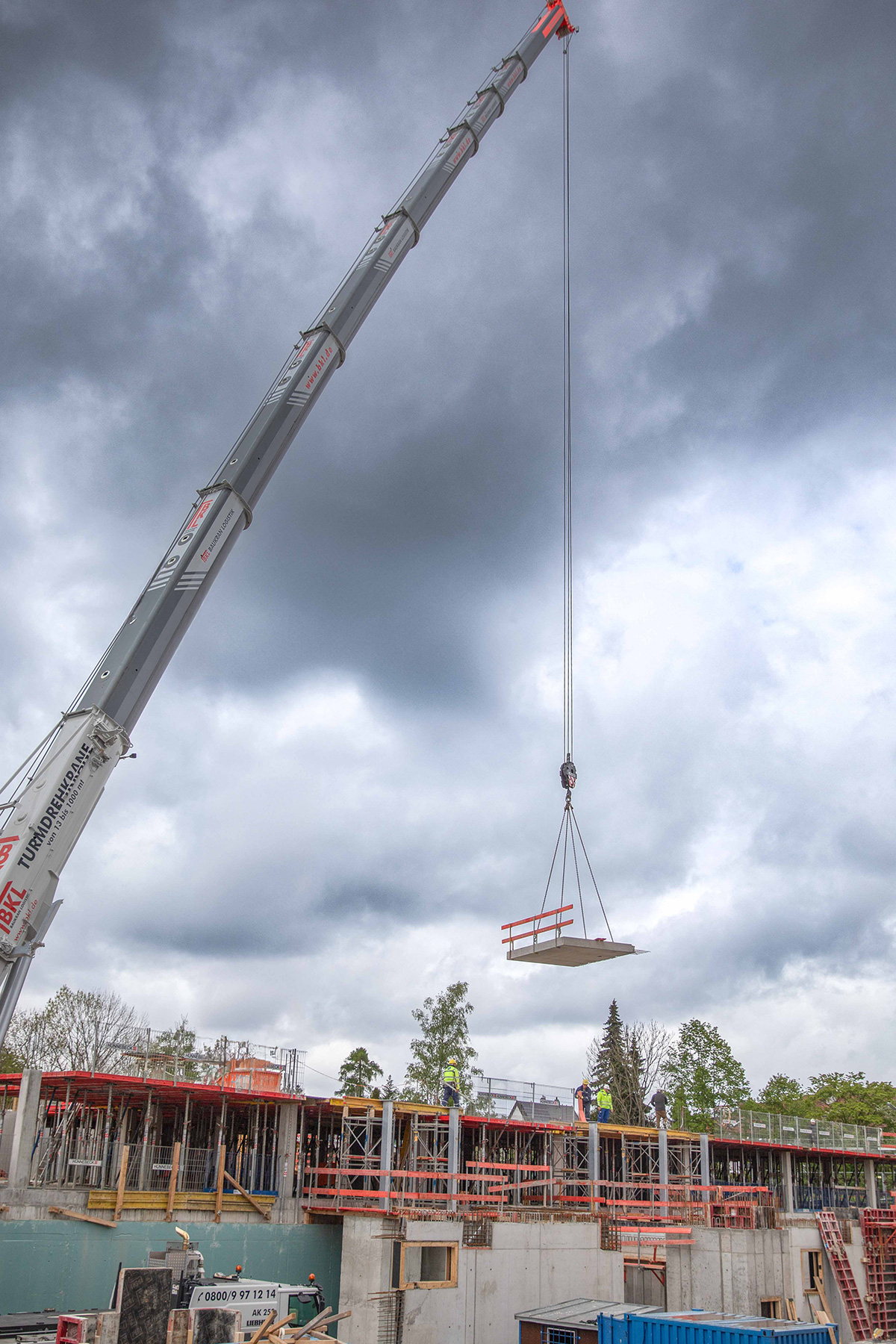

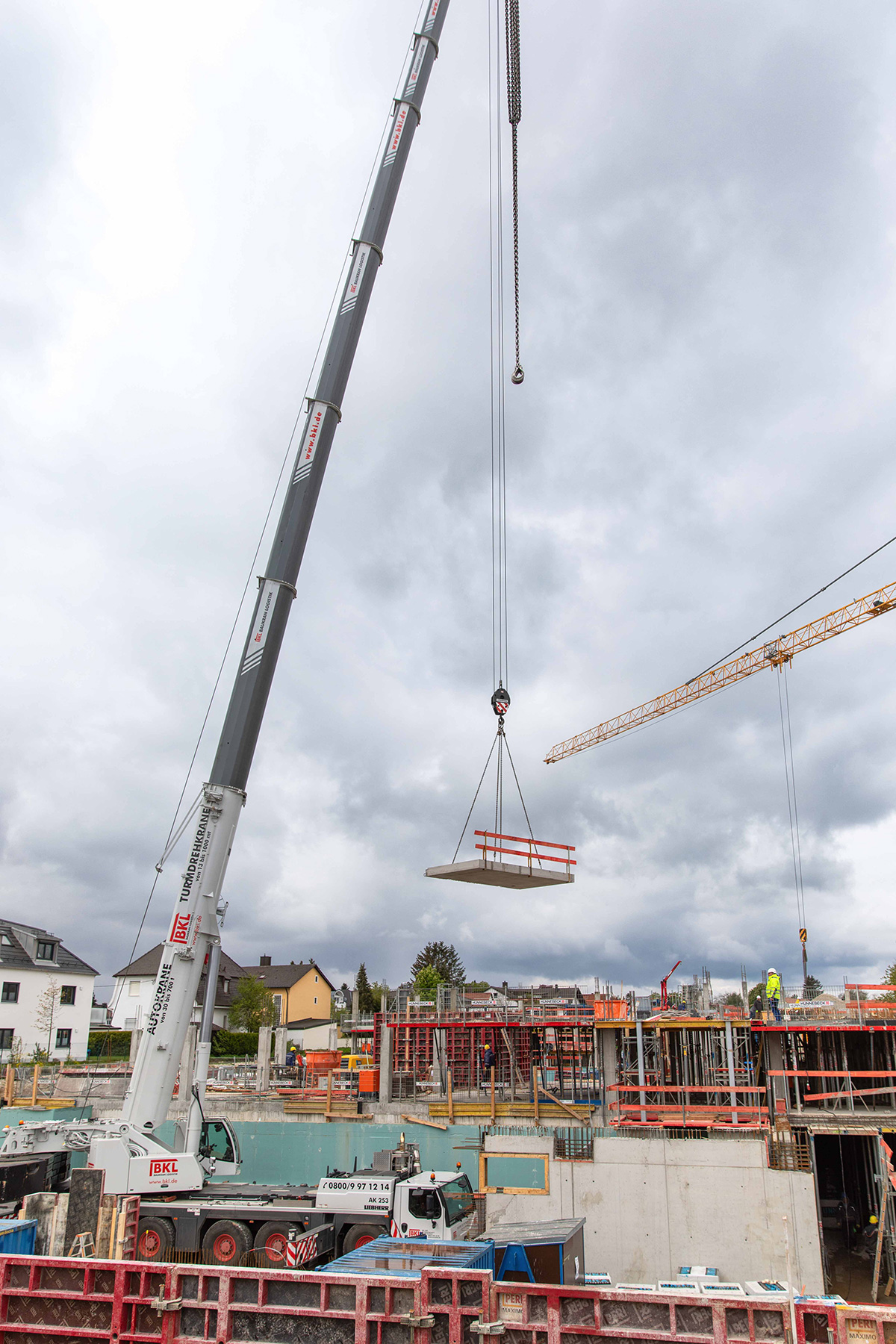

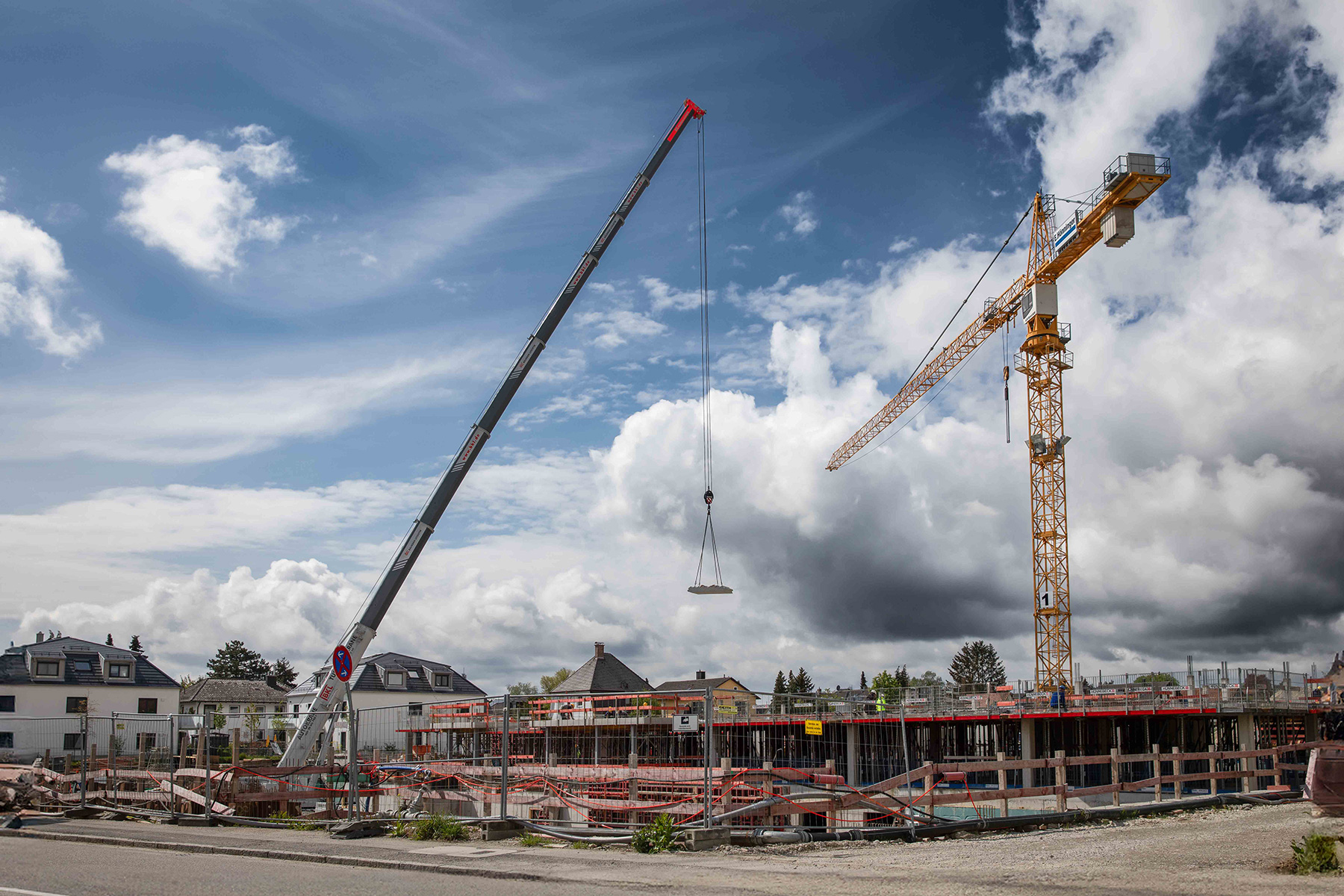

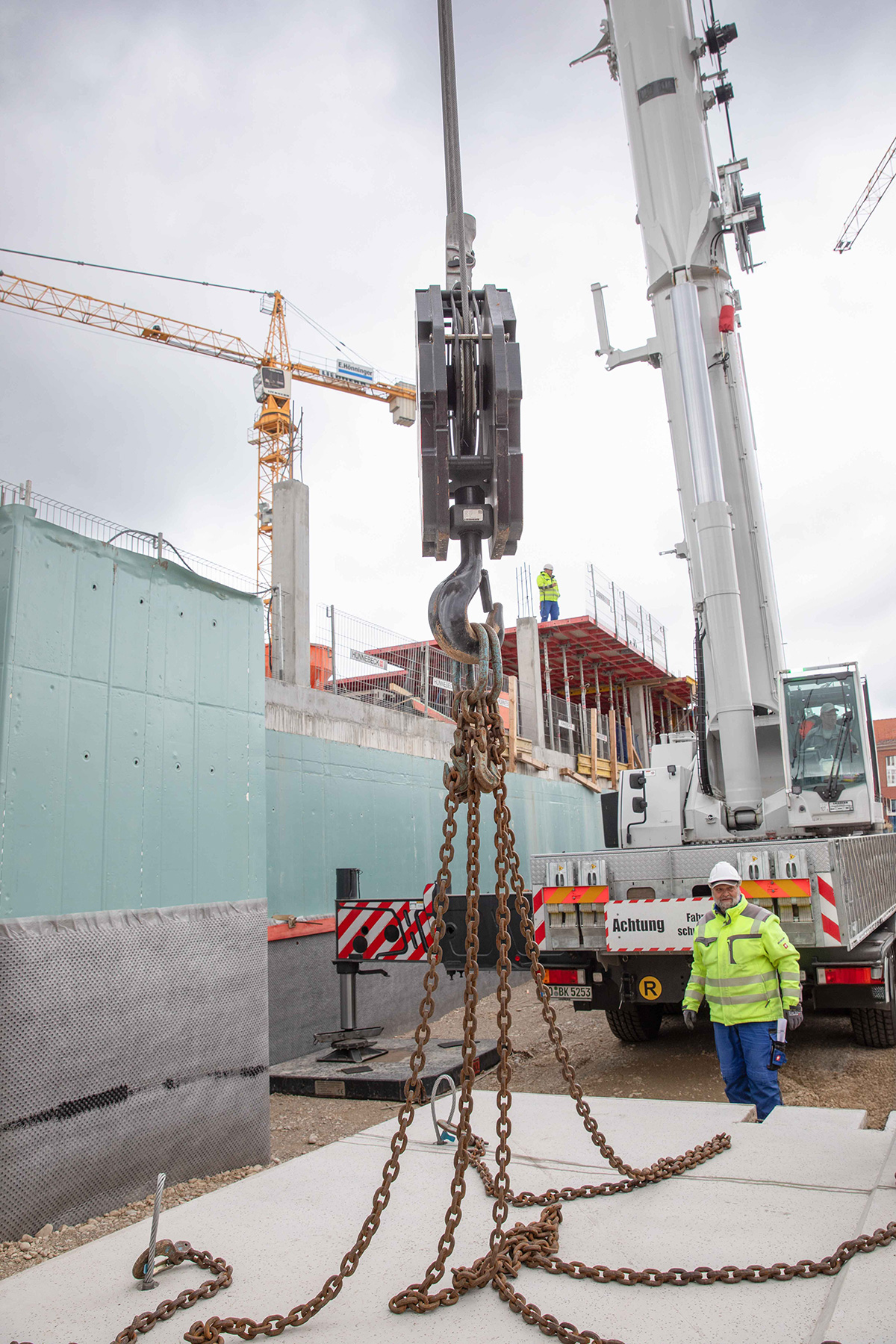

  • Fertigteil-Montage von Fertigteil-Balkonen mit Autokran 250to zwischen Bauteil Ost und Vorbau beengten Platzverhältnissen; Abstützung auf Bodenplatte usw.

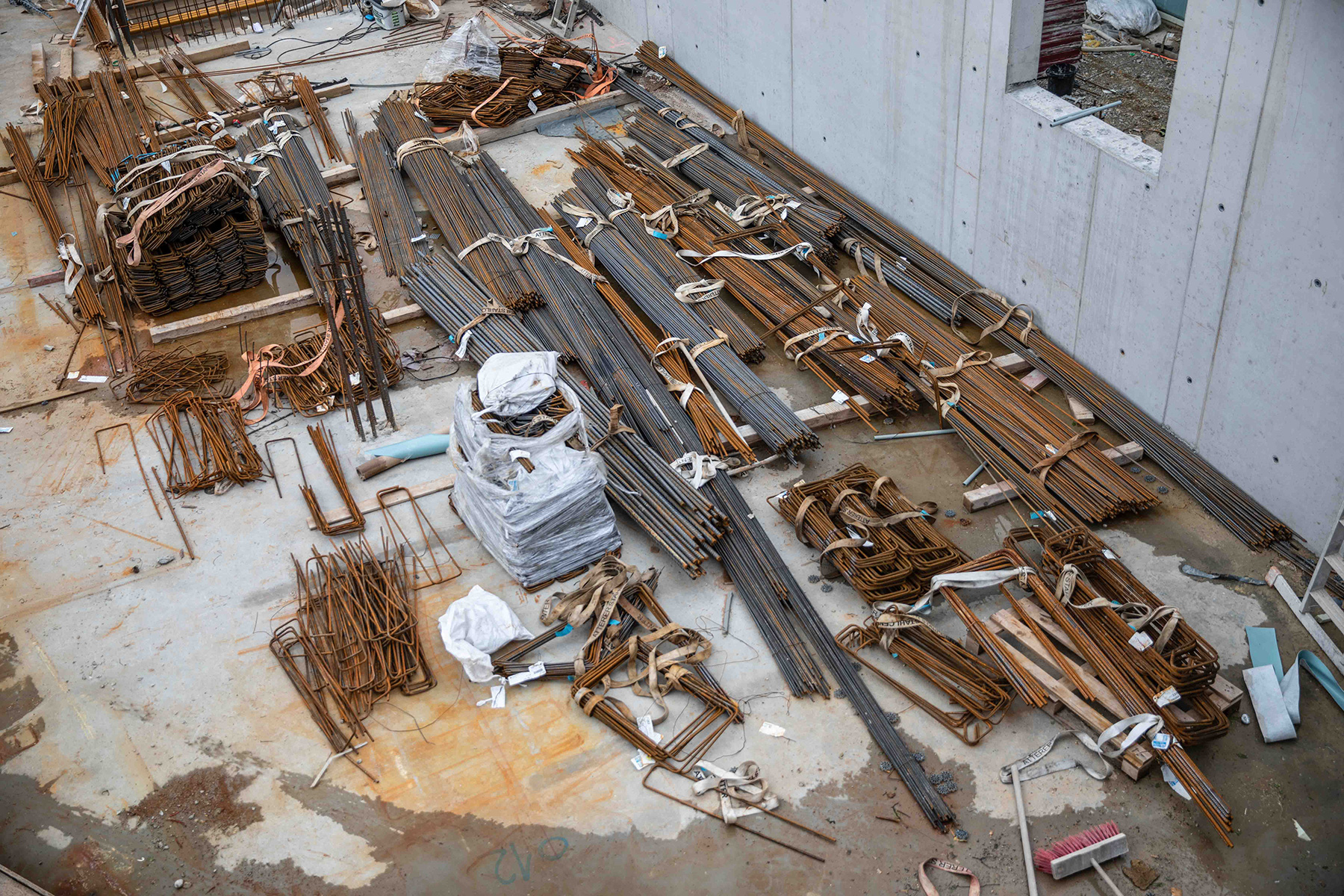

  • Schalung der Erdgeschoß-Decke in Bauteil Ost und Bewehrung des 1.Abschnitts
  • Wände Untergeschoß Vorbau

Was ist die nächsten Wochen geplant?

  • Betonage des 1.Abschnitts Bauteil Ost Decke Erdgeschoß
  • Ausbau Stahlsteife in Bohrpfahlecke
  • Beginn 1-häuptiger Wände im Vorbau, um mit Decke starten zu können
  • 1. Zurückumsetzung der Deckenschalung (Topmax = Deckentische) von Bauteil Ost Erdgeschoß in 1.OG Bauteil West

Technische Details zu den Fertigteil-Balkonen:

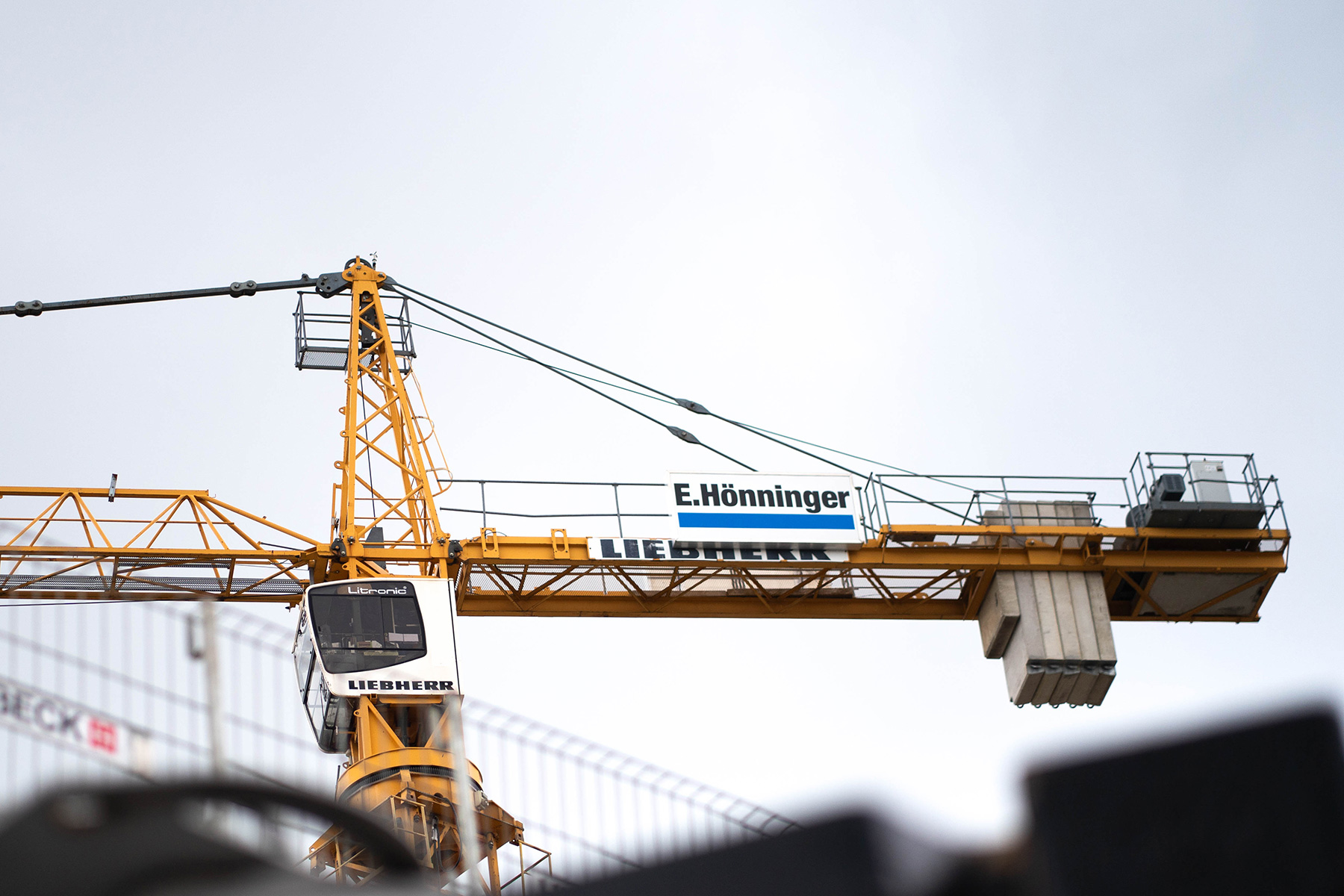

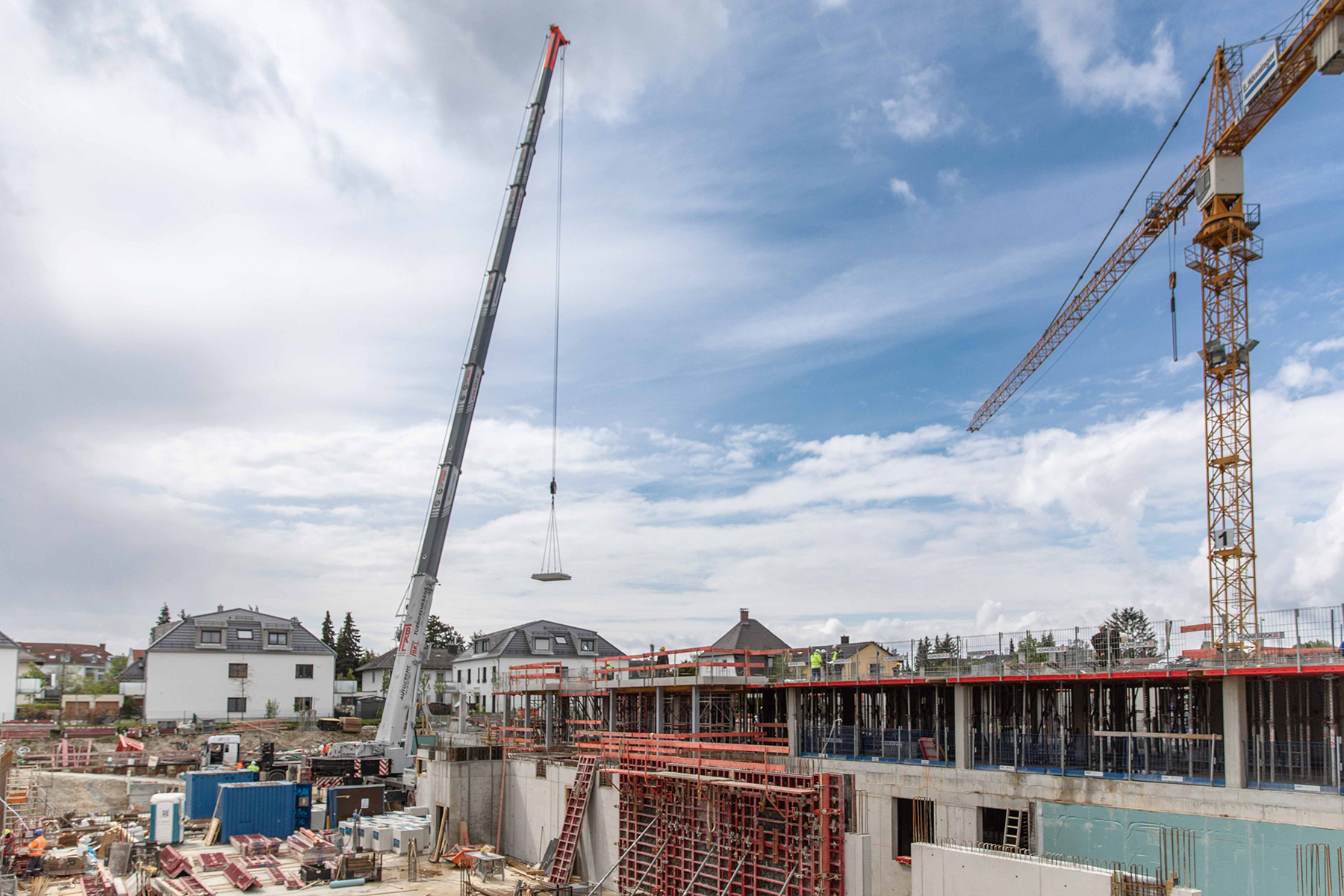

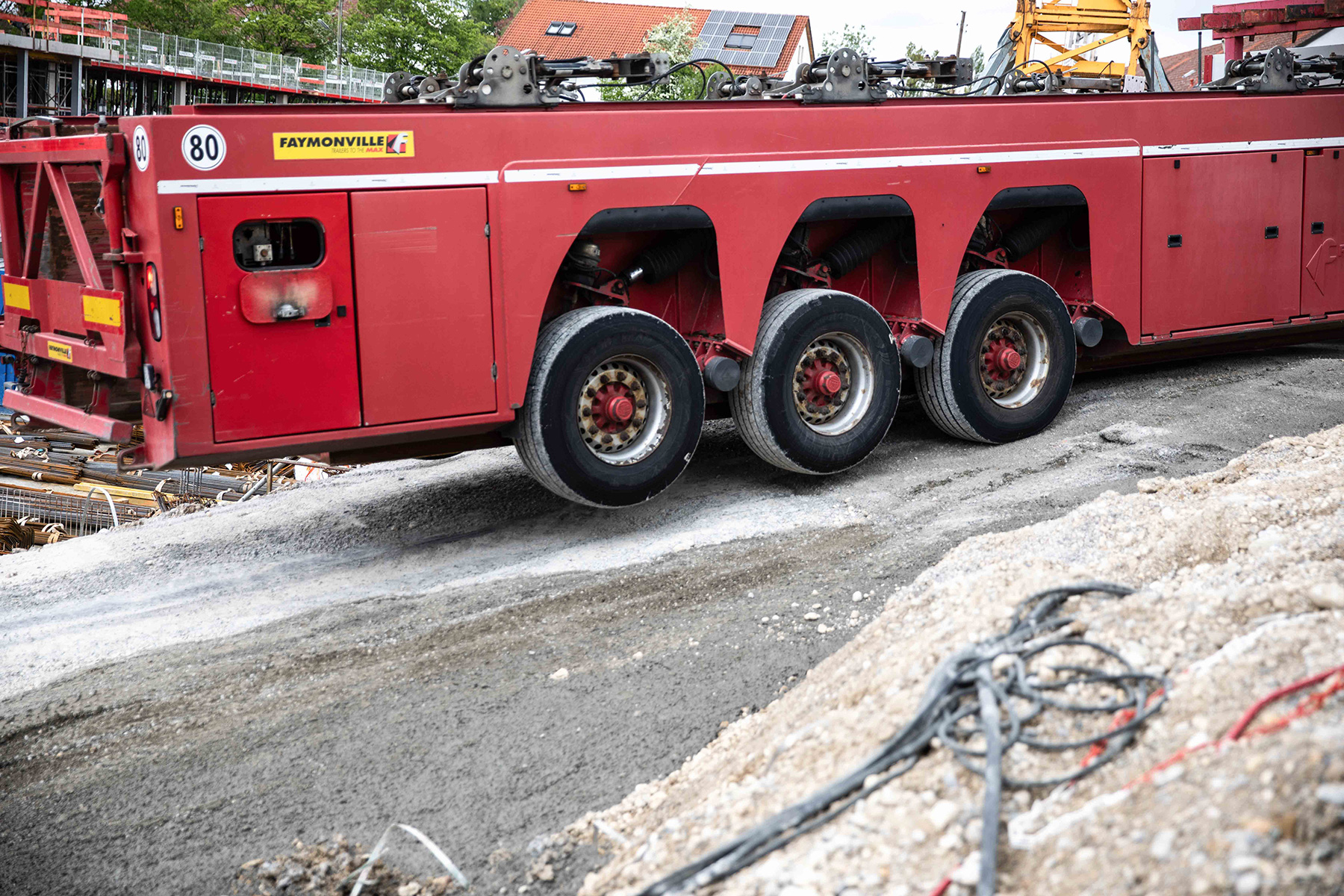

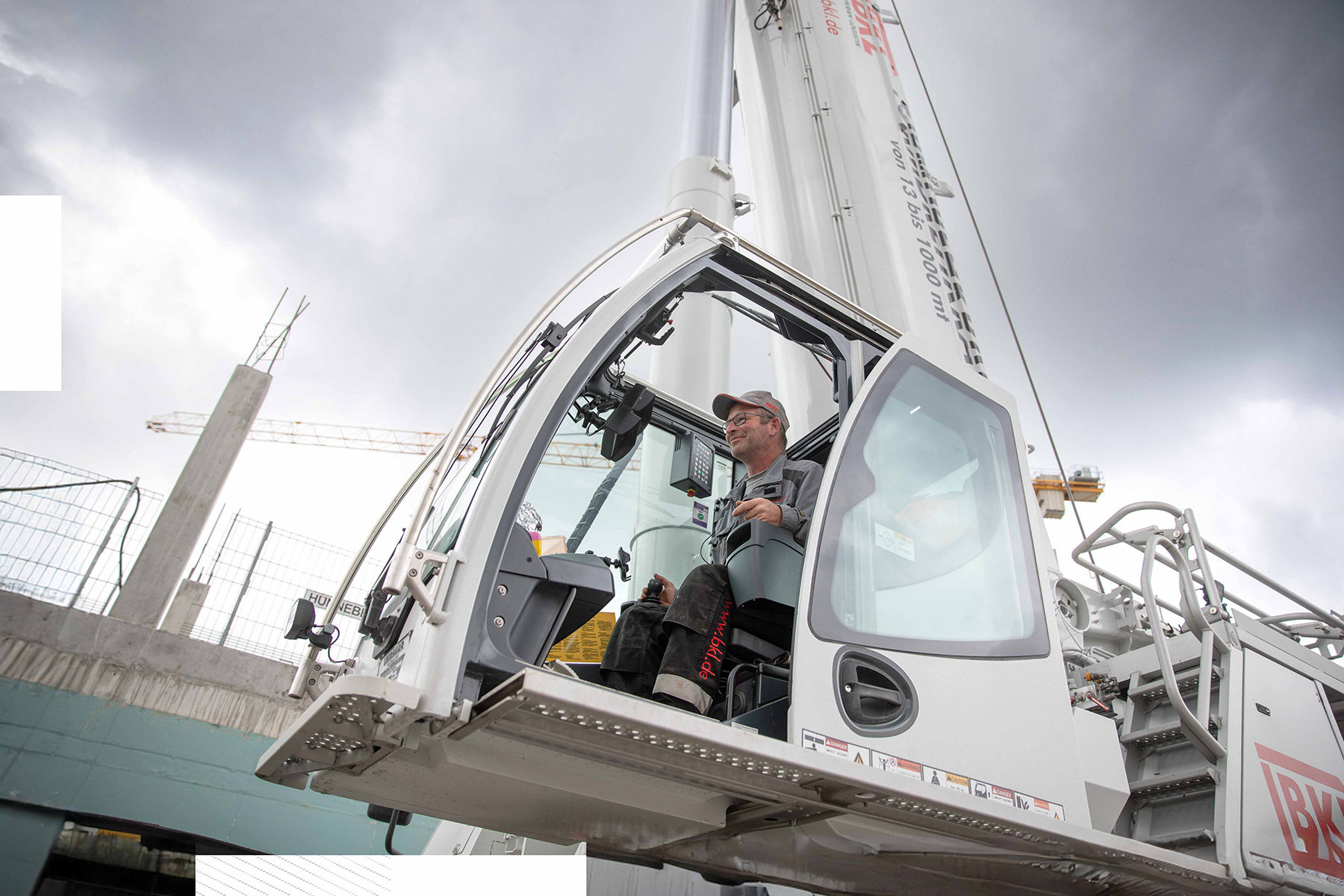

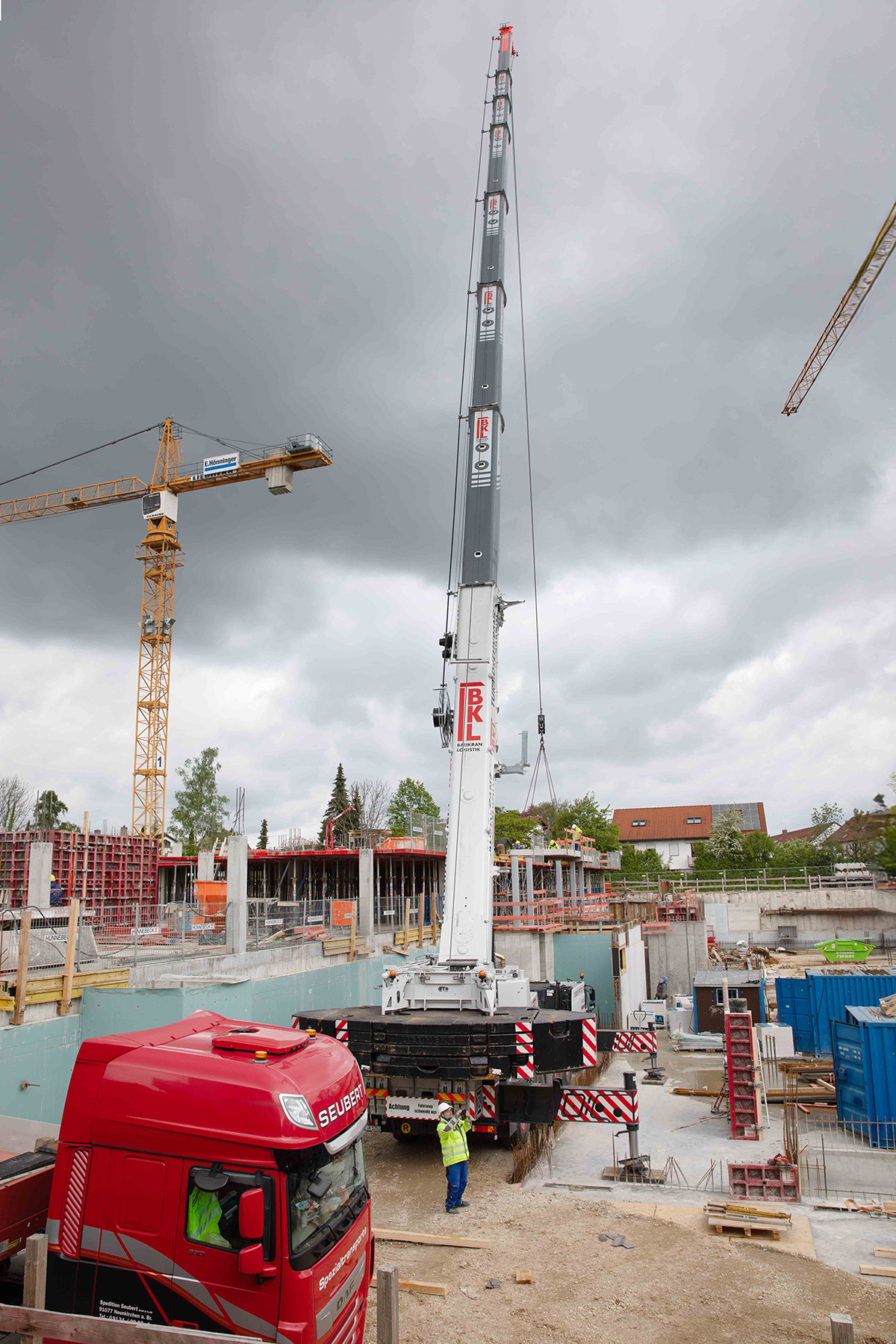

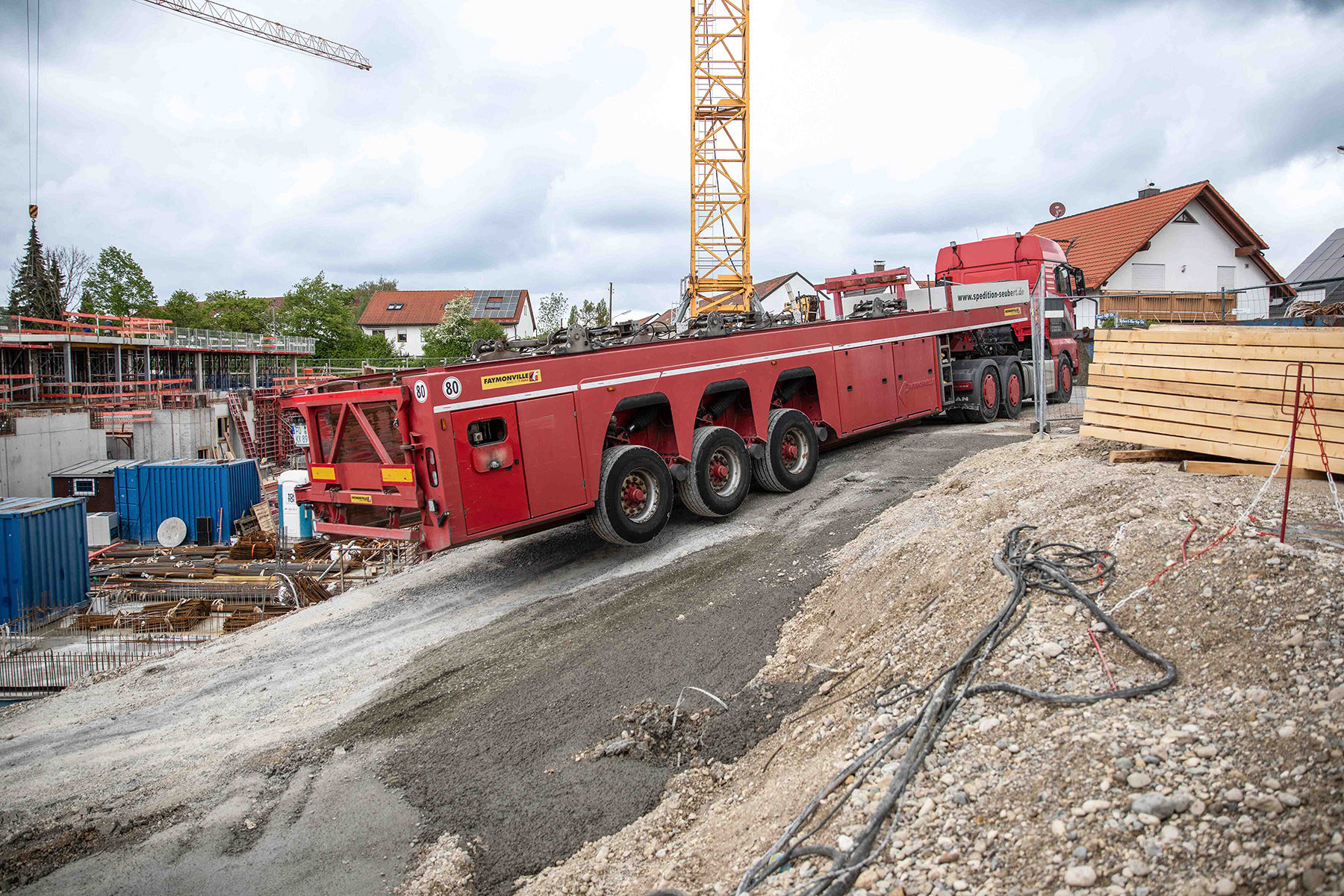

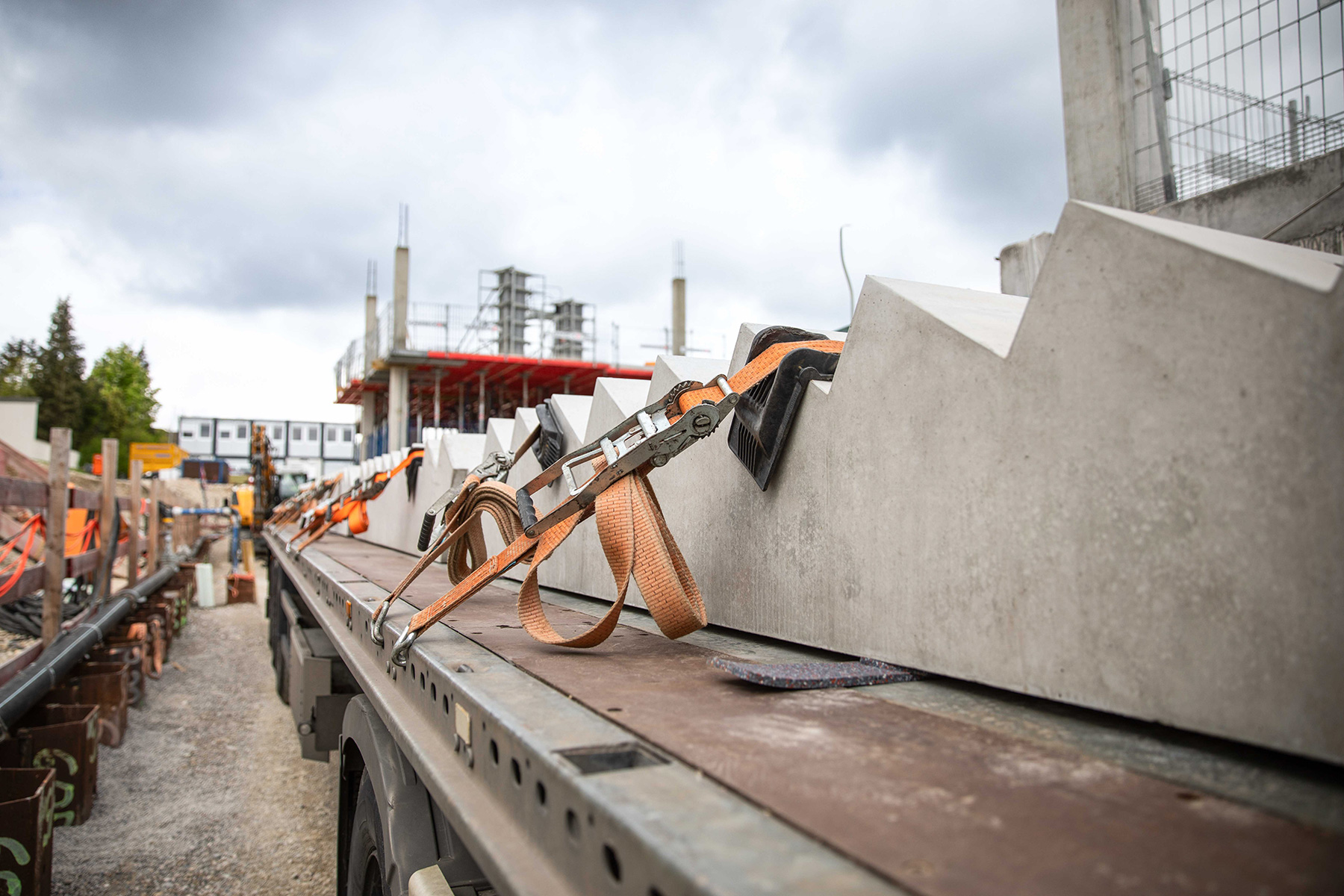

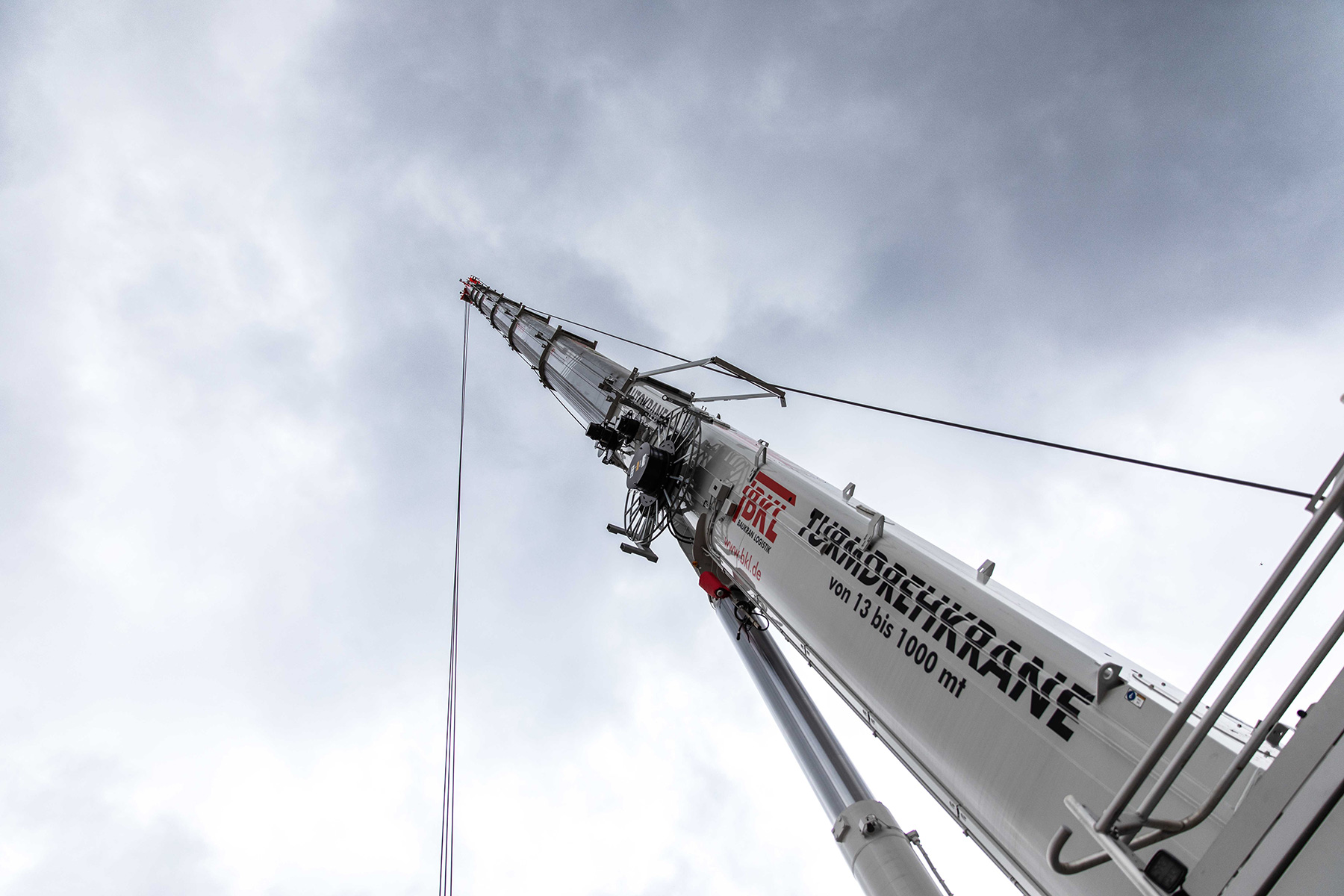

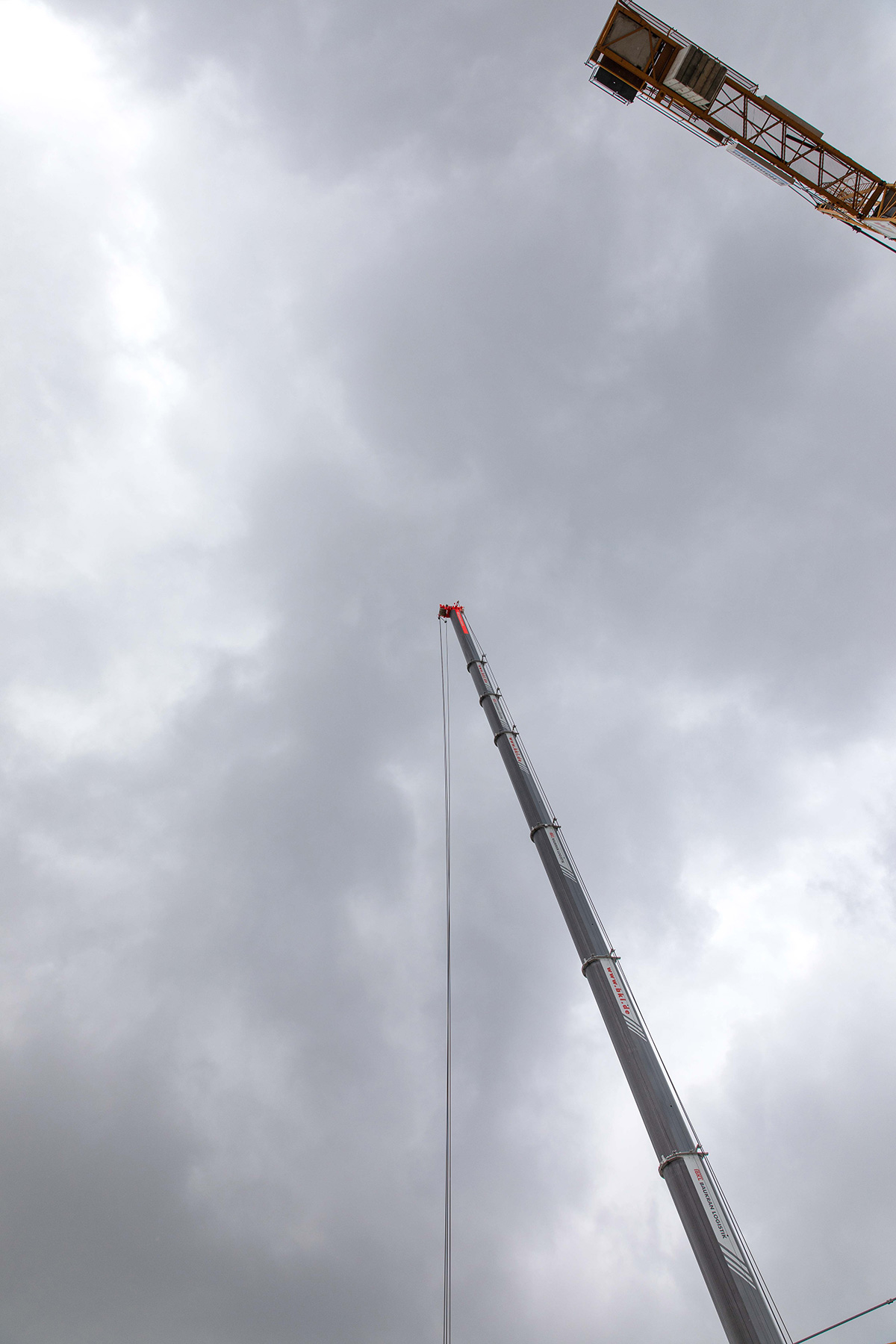

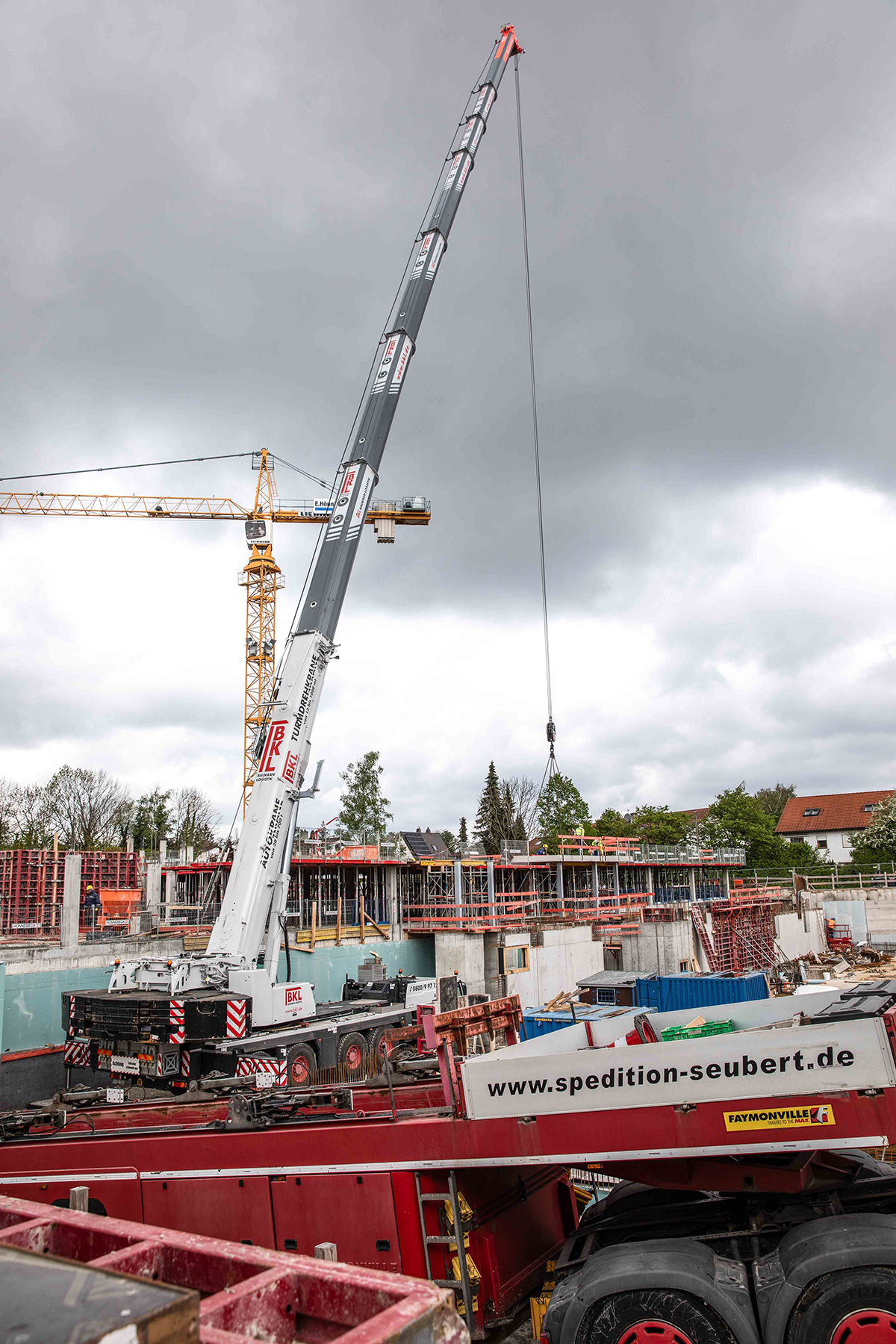

  • Montage Balkone ca. 25m Ausladung und Fertigteil ca. 14to = Autokran mit 250to + 88to Ballast (Größe zwar nicht so rießig, aber hier sind die Platzverhältnisse und wie er sich aufstellen muss kompliziert)
  • Umsetzung der Deckenschalung pro Bauteil ca. 1200m2 Schalung (je in 2 Abschnitten)
  • Deckenschalungstaktung fängt nun an so laufen.

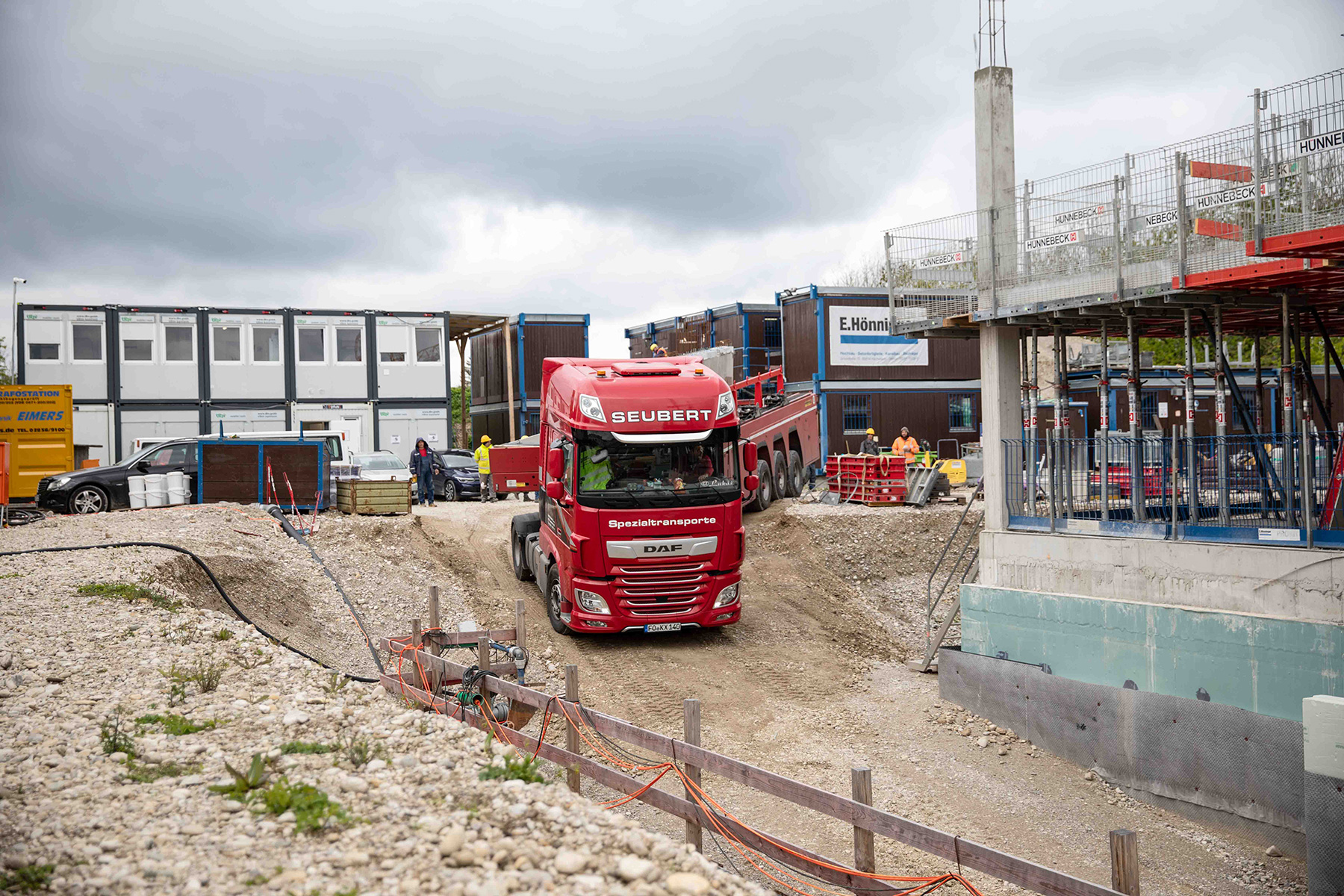

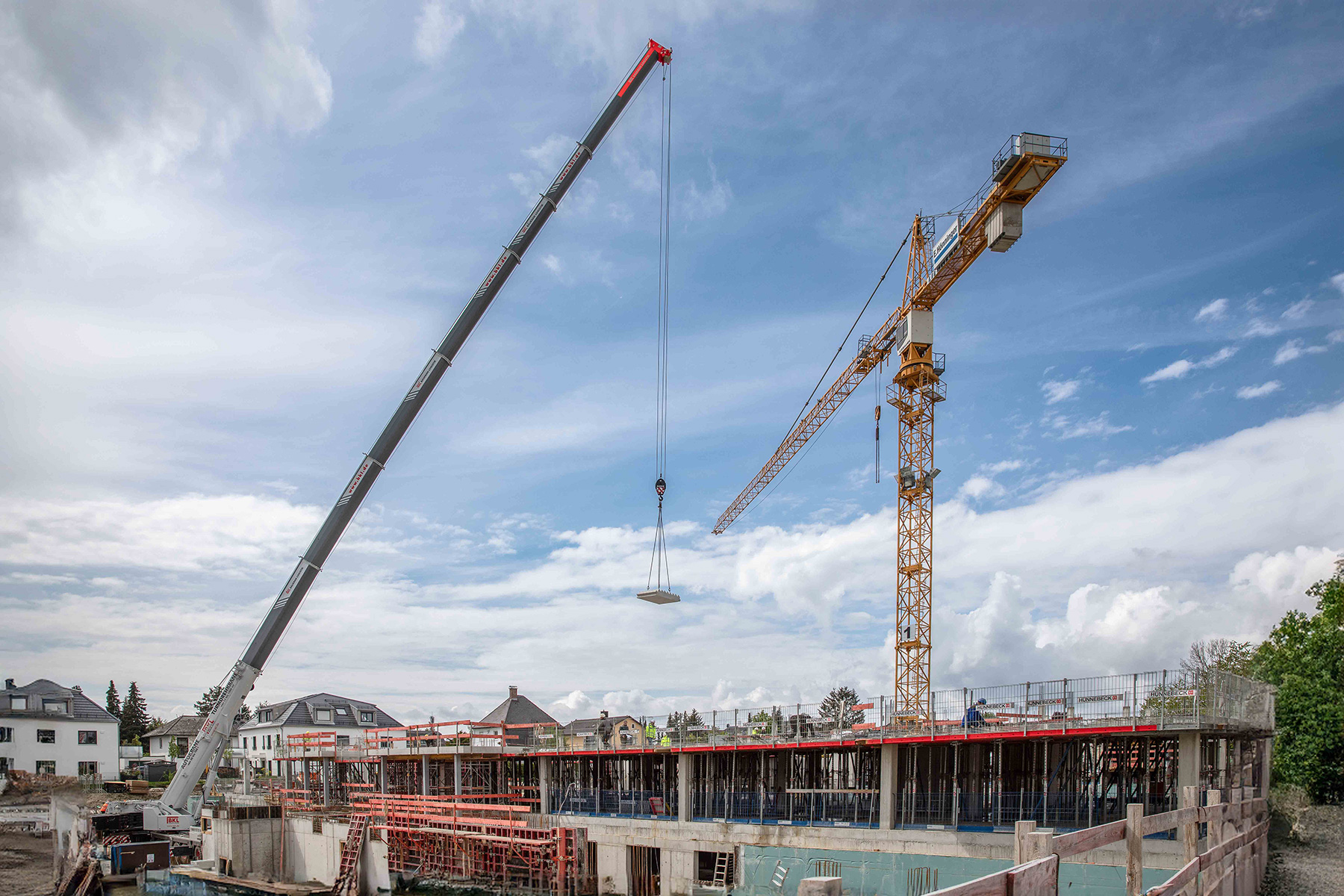

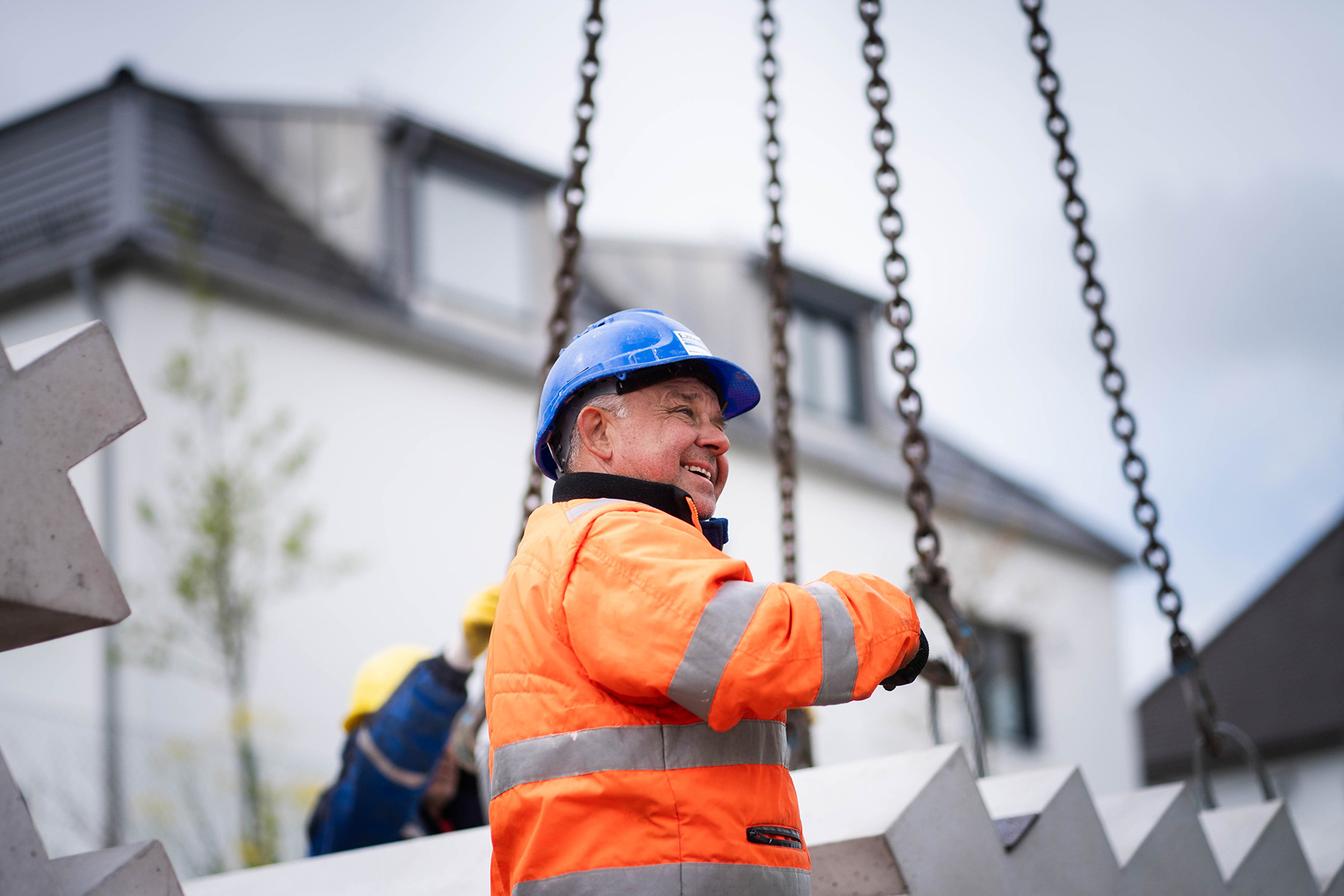

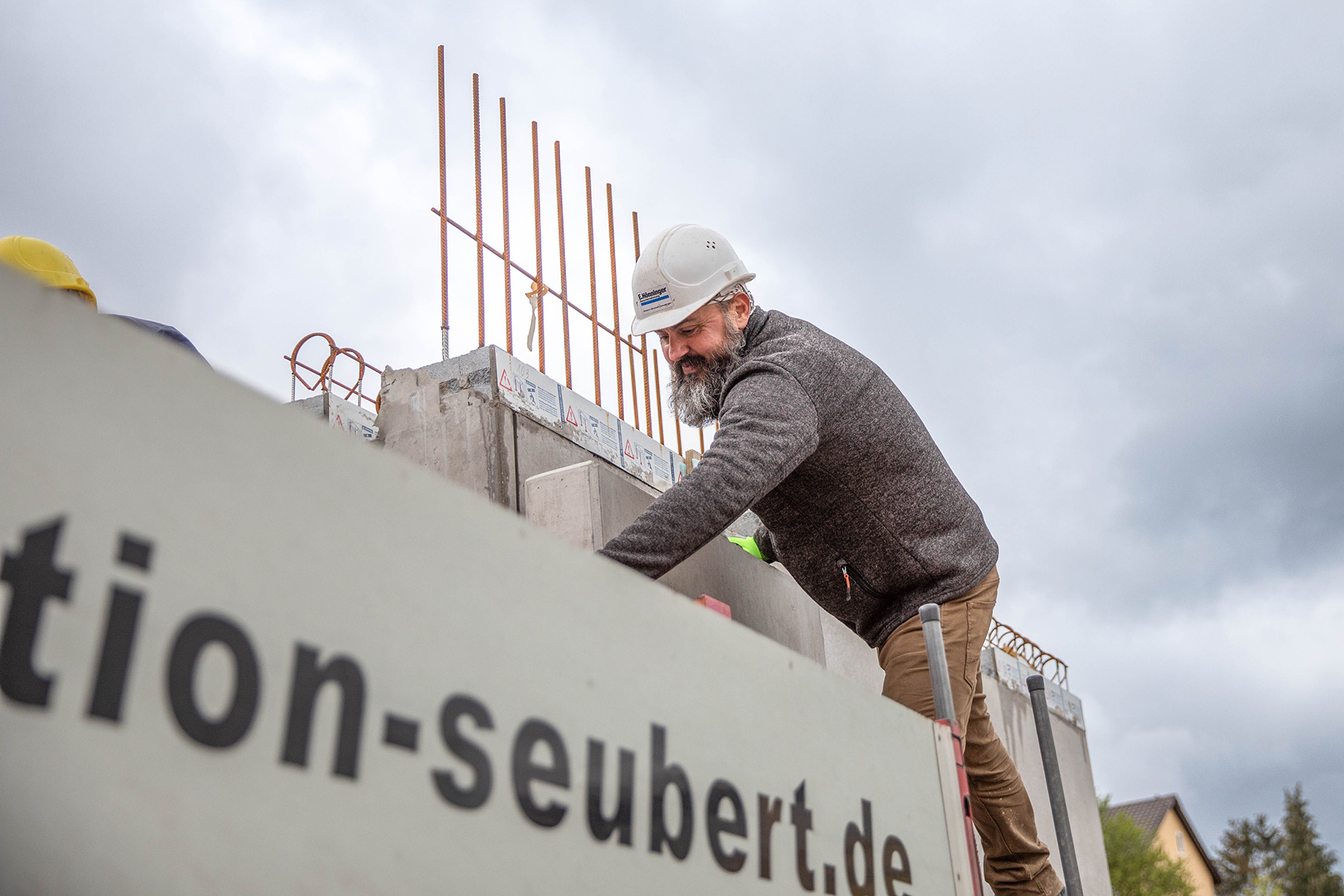

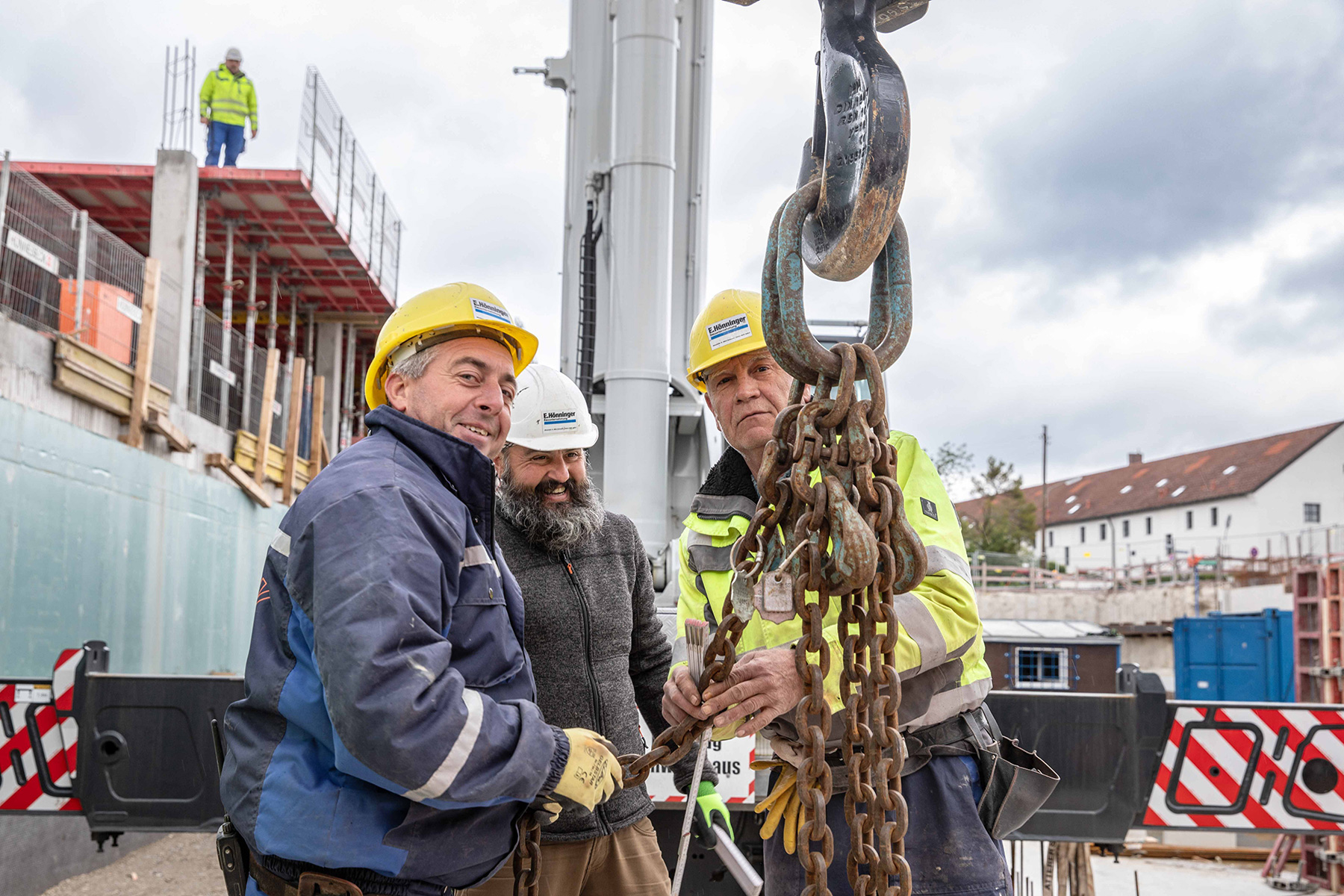

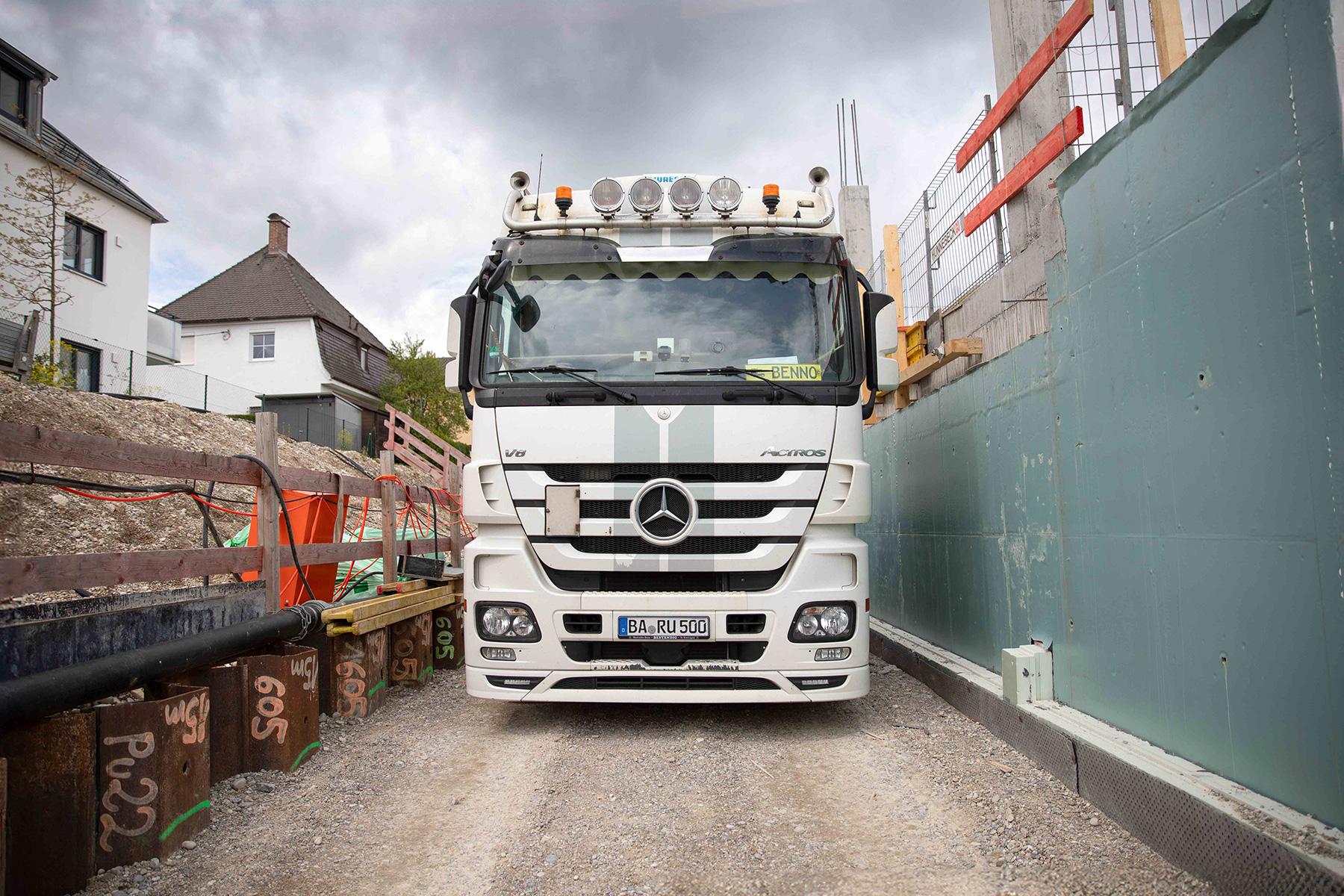

Und hier noch einige Impressionen vom Baufortschritt:
