Schulzentrum Theodor-Heuss-Platz: Neuigkeiten im November 2025
Neubau einer Grundschule und eines Sonderpädagogischen Förderzentrums
Was wurde zuletzt gemacht & fertiggestellt?
- Restaushub und Planum für die Bodenplatten
- Wir haben einige unserer 15 Bodenplatten betoniert
- Mit den Wänden wurde gestartet
- Die ersten Verbundstützen und Stahleinbauteile wurden im Untergeschoß gesetzt
Was passiert aktuell?
- Aktuell haben wir den Bodenplattenabschnitt 9 bewehrt und werden diesen noch diese Woche betonieren
- In den nächsten Bodenplattenabschnitten 10+11+13 laufen die Sauberkeitsschichten und die Verlegung der Dämmung und der Frischbetonverbundfolie
- Zudem laufen die Außenwände mit Frischbetonverbundfolie und Innenwände
Was ist die nächsten Wochen geplant?
- Die Untergeschoß-Wände laufen kontinuierlich mit
- In den nächsten Wochen stellen wir die restlichen Bodenplatten fertig, so dass wir dieses Jahr noch alle Bodenplatten betonieren
- Wir starten mit der ersten Decke. Ziel ist es hier dieses Jahr noch die erste Decke zu betonieren

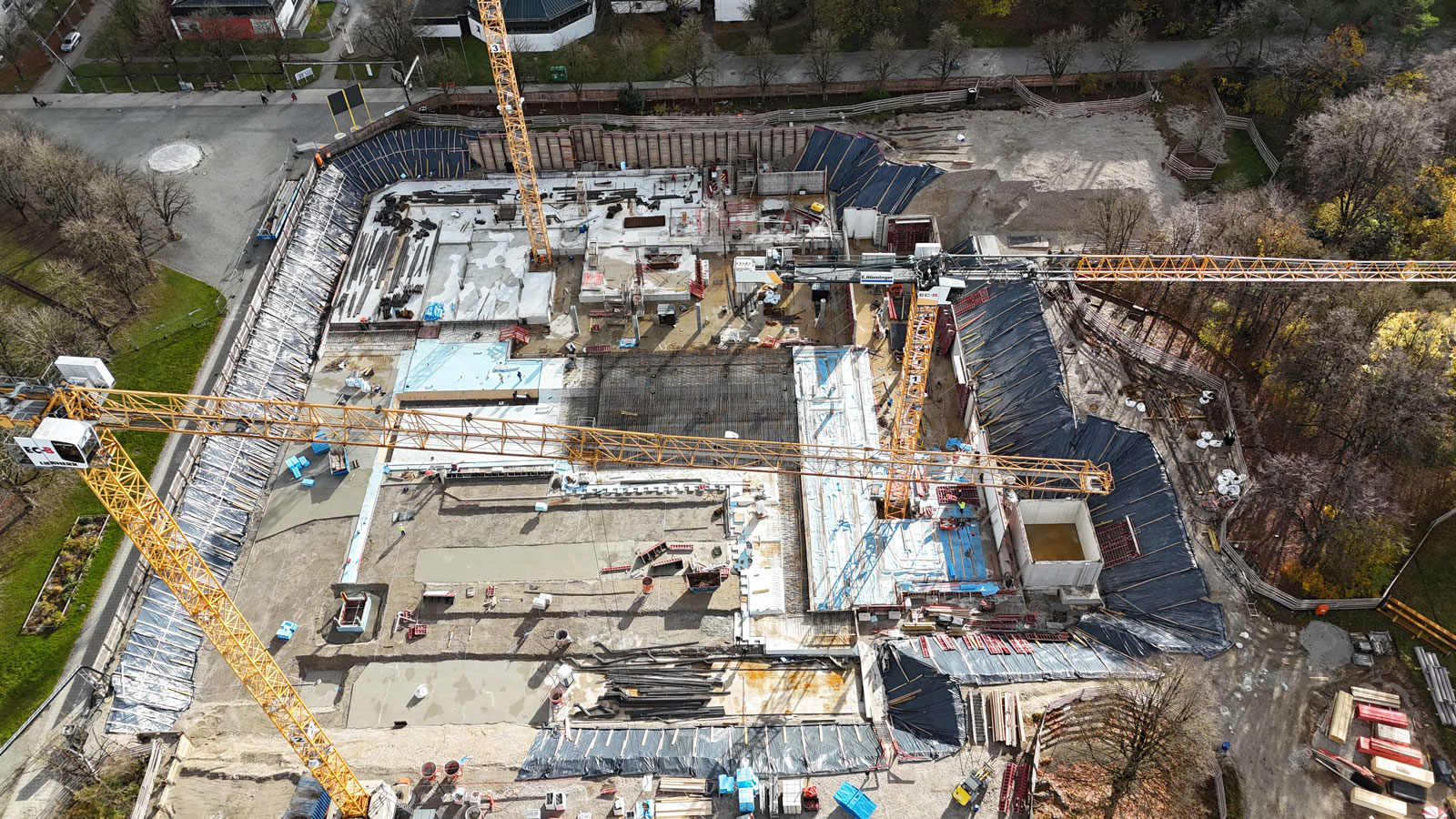

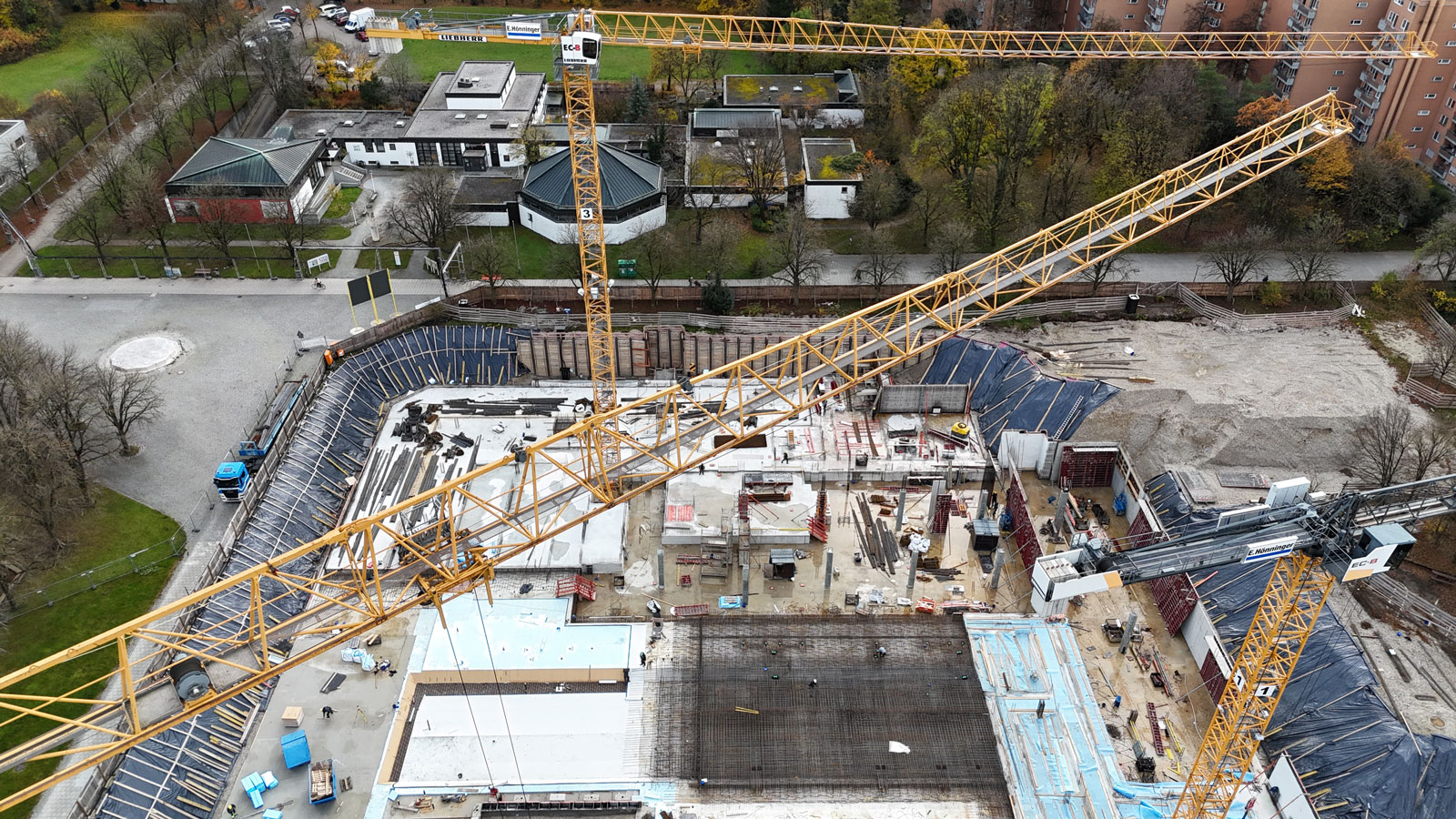

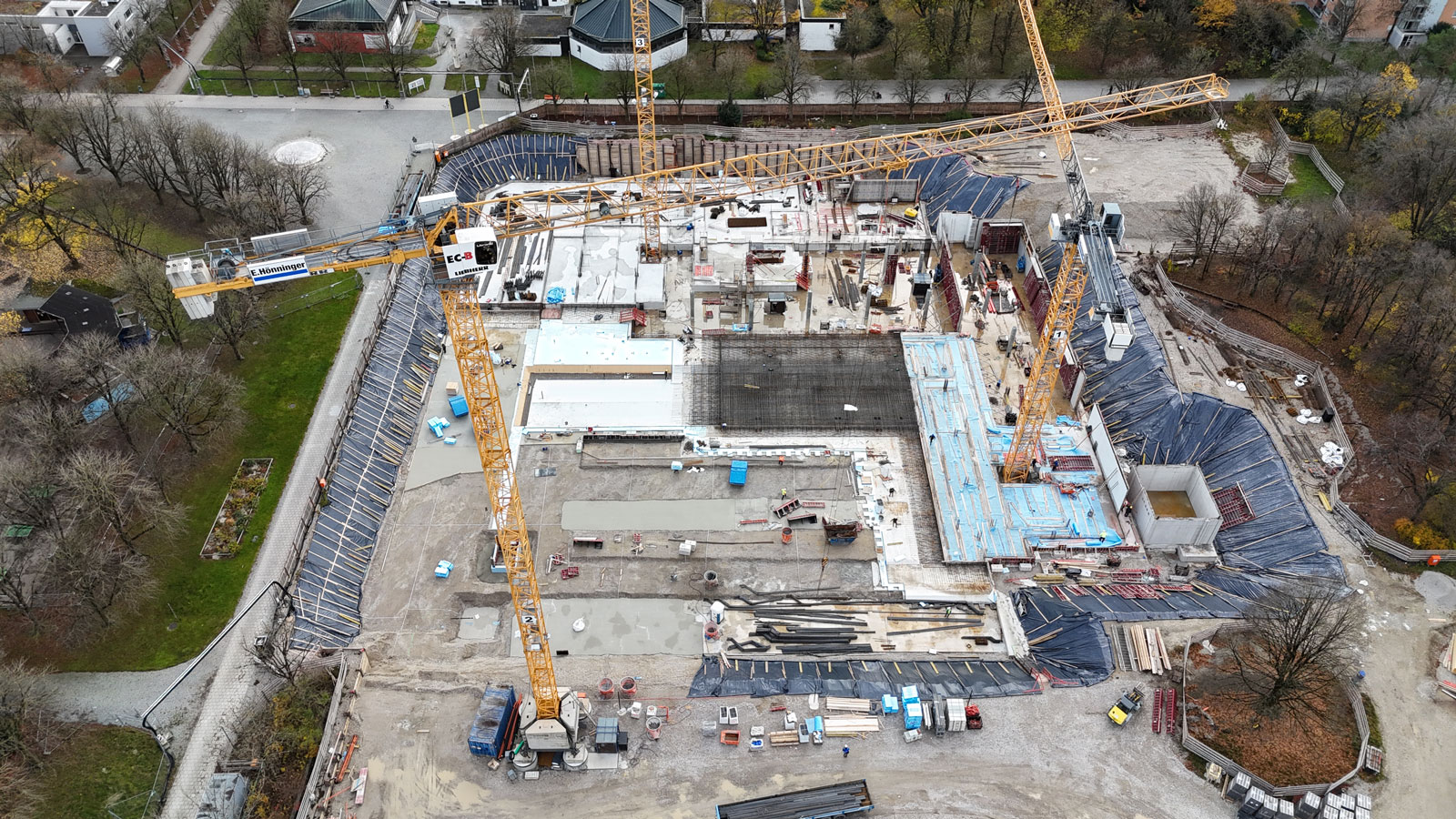

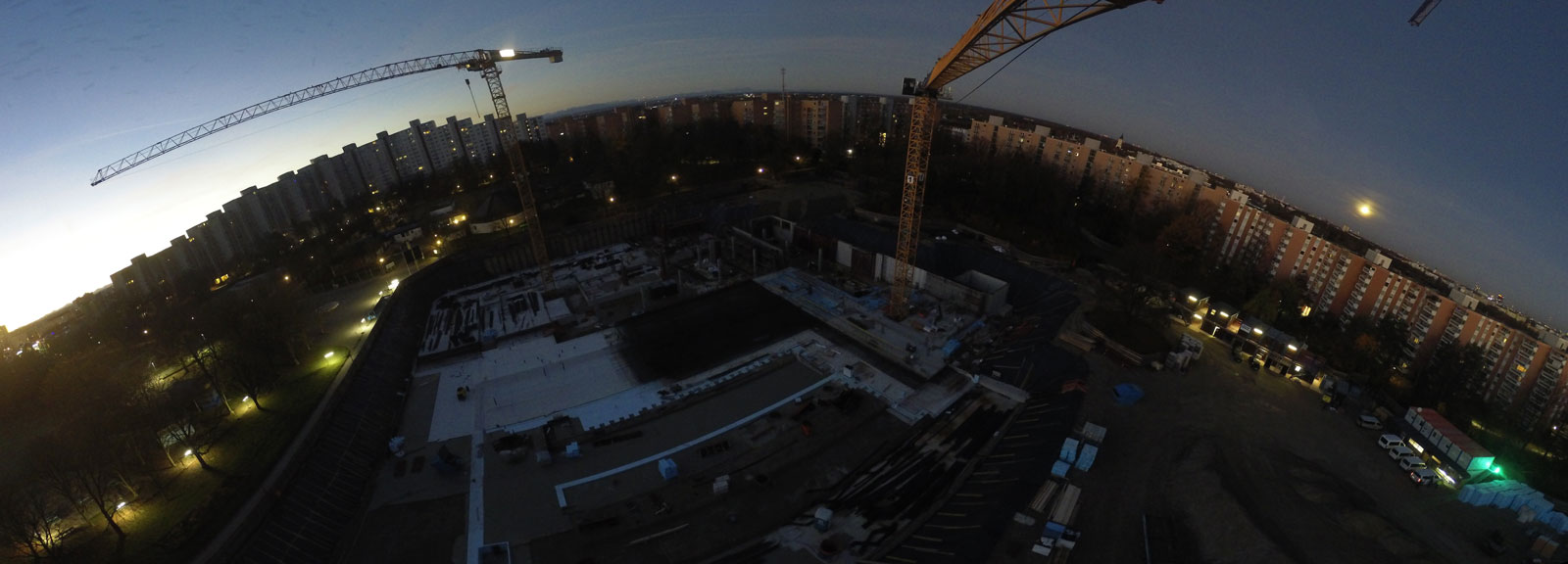

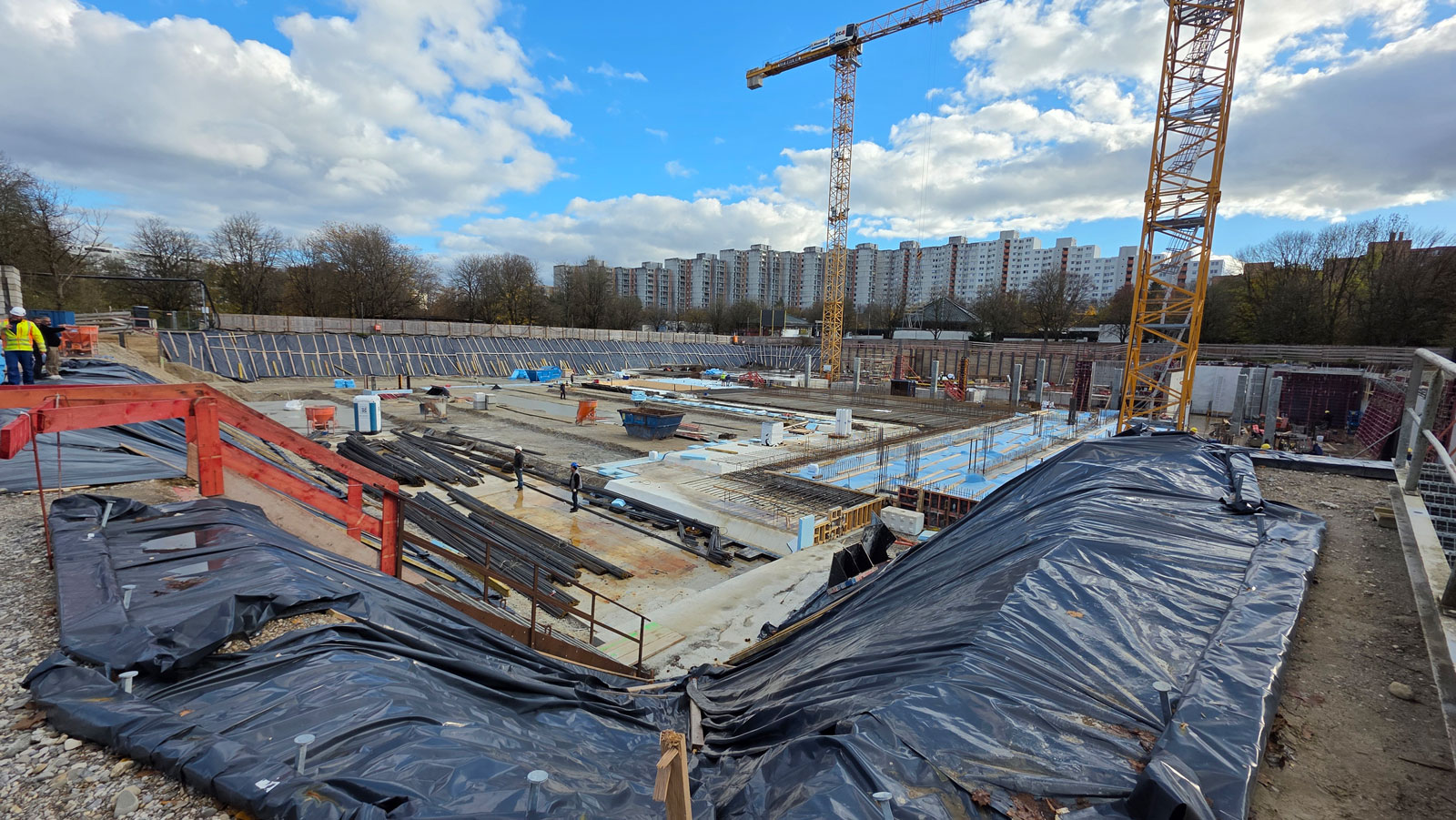

Hier einige Impressionen der Baustelle
