GEWOFAG-Poing: Wohnbebauung „Am Bergfeld“ in Poing – August 2024

In dem Entwicklungsgebiet an der Bergfeldstraße entwickeln die Gemeinde Poing und die ARGE Poing “Am Bergfeld” gemeinsam mit der GEWOFAG Wohnen GmbH bezahlbaren Wohnraum. Das Bauvorhaben besteht aus drei Baufeldern, in denen barrierefreie, preisgedämpfte und freifinanzierte Wohneinheiten verschiedener Größe realisiert werden. Um den gemeinsamen Innenhof, der die Grüne Mitte des Quartiers bildet, werden die bis zu 4-geschossigen Mehrfamilienhäuser angeordnet.

Der großzügige, geschützte Innenhof ist über die Wegeverbindungen mit dem Quartier vernetzt. Üppig begrünt soll die Grüne Mitte der Nachbarschaft als Treffpunkt, Kommunikations- und Erholungsort dienen. Hier sind Spielplätze sowie zentrale Fahrradabstellplätze vorgesehen. Die Gebäuderiegel entlang der Straßen sind mit Ihren Wohnräumen und Freisitzen zur Grünen Mitte orientiert.

Die Wohnungen und Eigenheime bieten höchste Lebensqualität und eine neue Heimat für ca. 2.000 Bewohner*innen.

In den letzten Wochen haben wir folgende Leistungen erbracht – hier ein kurzer Überblick:

Bauteil B

  • Im Bauteil B ist die Decke über dem 1.Obergeschoß gerade in Arbeit und wird eingeschalt.
  • Die Decke ist noch für August geplant, sodass wir im September bereits im letzten Stockwerk von diesem Gebäude ankommen werden.
  • Im Bauteil A haben wir die Decke über dem Erdgeschoß betoniert.
  • Hier wurden nicht nur die Balkone für die Wohnungen im 1. Obergeschoß eingebaut, sondern auch ein fast 13m-langes Fertigteil-Vordach, welches von unserem Fertigteilwerk geliefert wurde.
  • Aufgrund der Geometrie des Vordachs war das Fertigteil die beste Lösung.
  • Die 13m überspannen später sowohl einen Hauseingang, als auch die Tiefgarageneinfahrt.

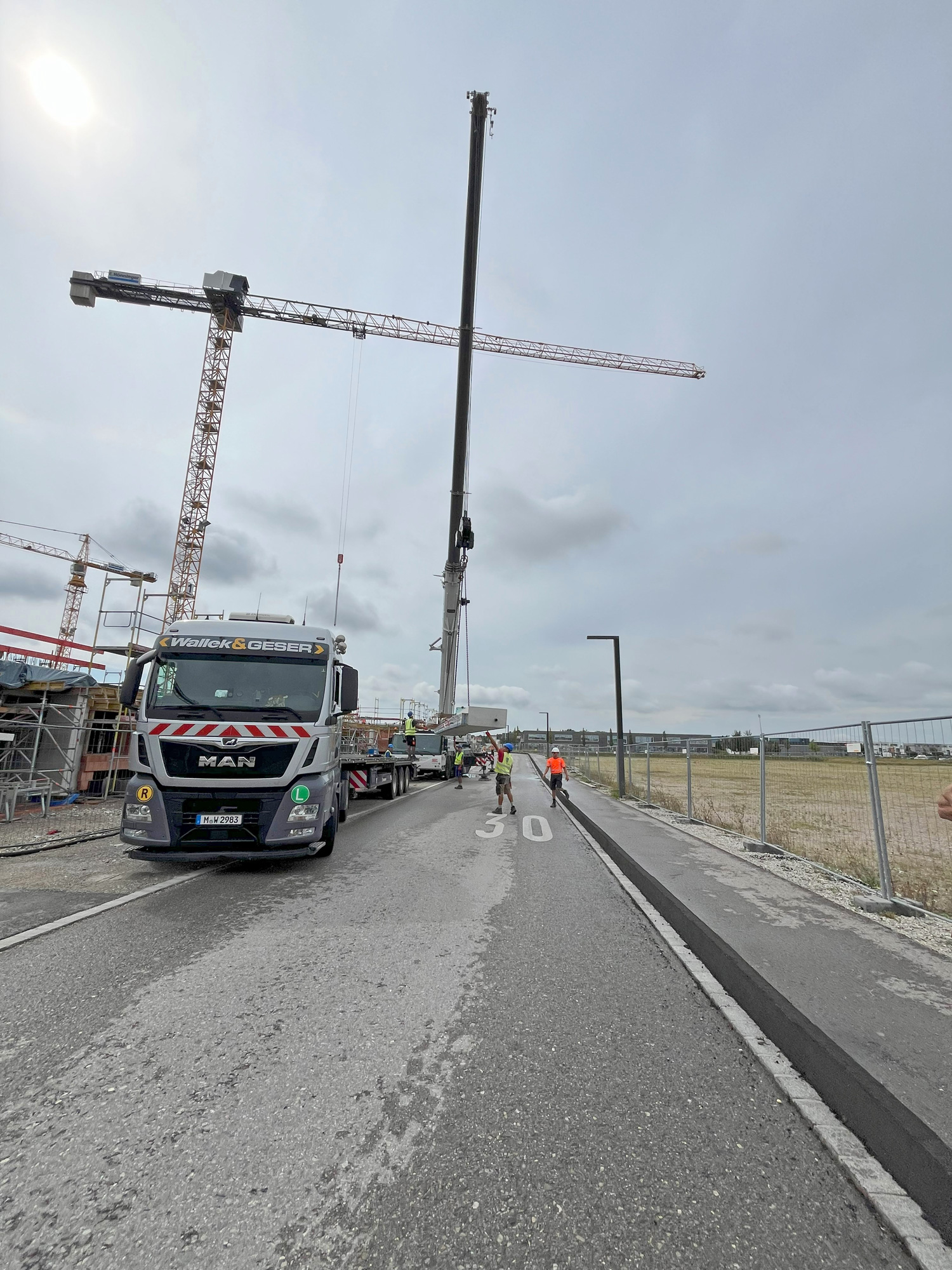

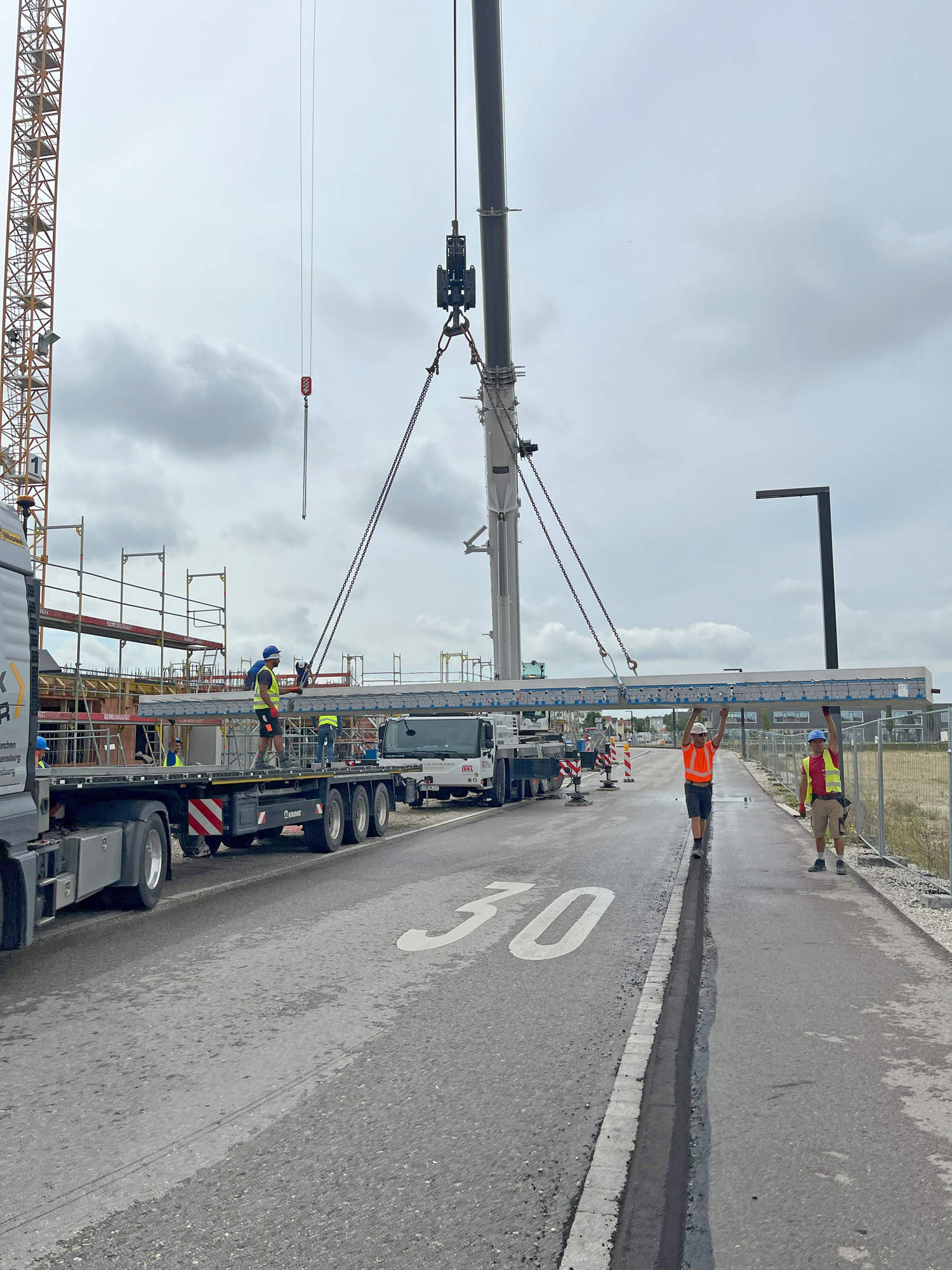

  • Gesetzt wurde das Fertigteil mit einem Autokran, da es ca. 8,5t hat.

Bauteil C

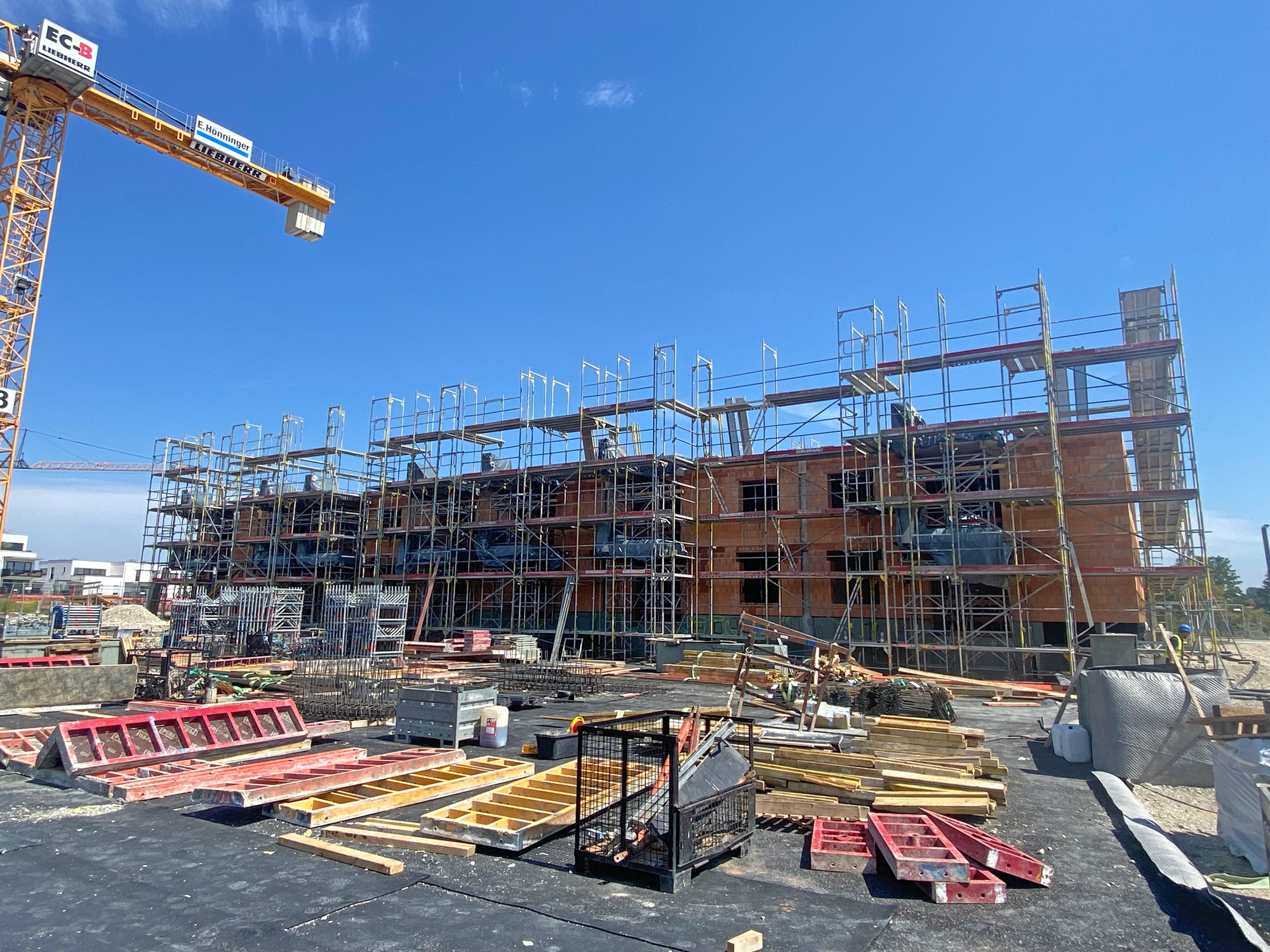

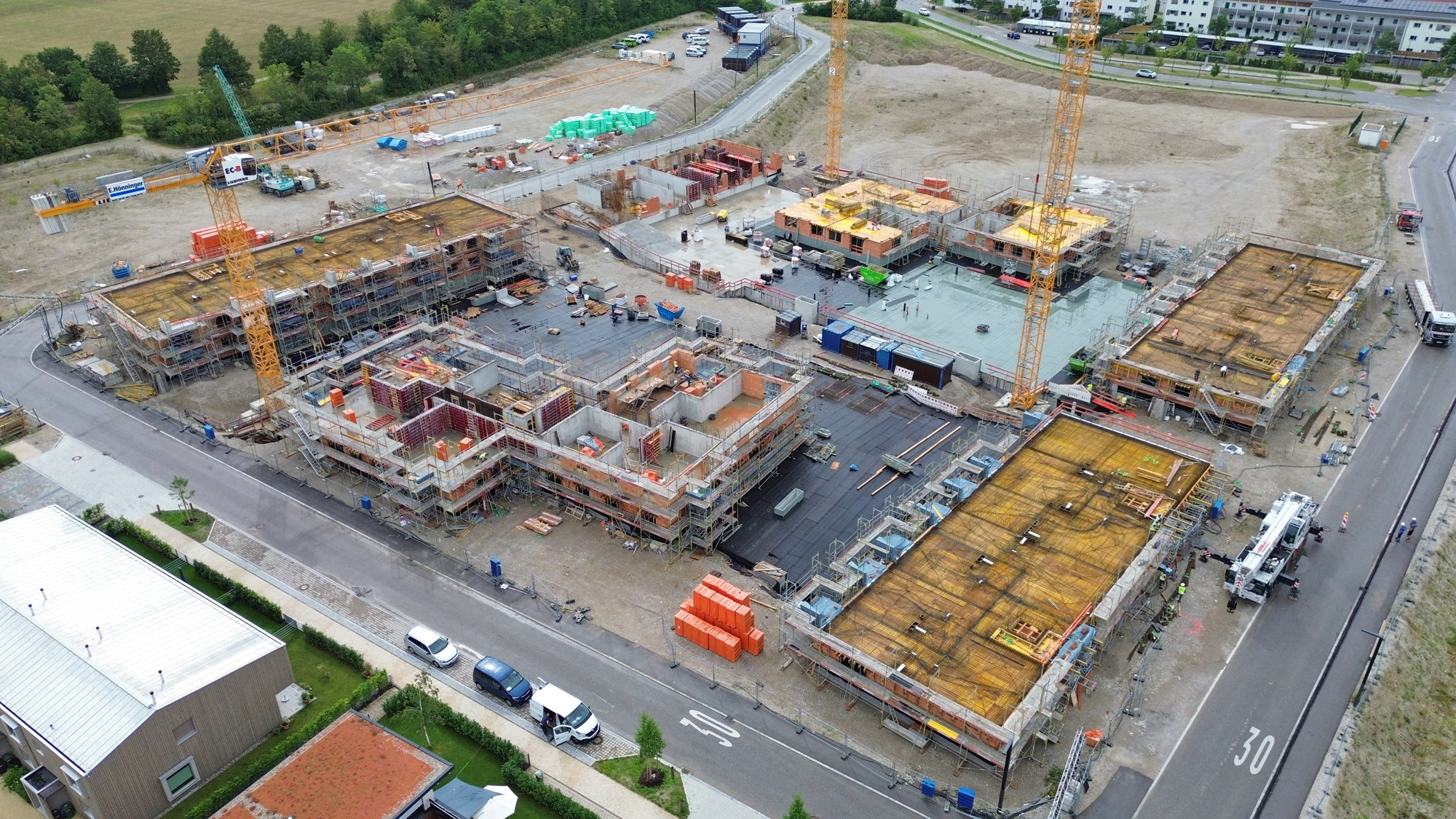

  • Im Bauteil C sind wir im 2. Obergeschoß angekommen.
  • Es wurde also die zweite Reihe Balkone in die Decke über dem 1.Obergeschoß gesetzt.
  • Jeder Balkon hat ein Gewicht von ca. 4,7t.
  • Bei den Montagen wird unser Hochbaukran von einem Autokran unterstützt.

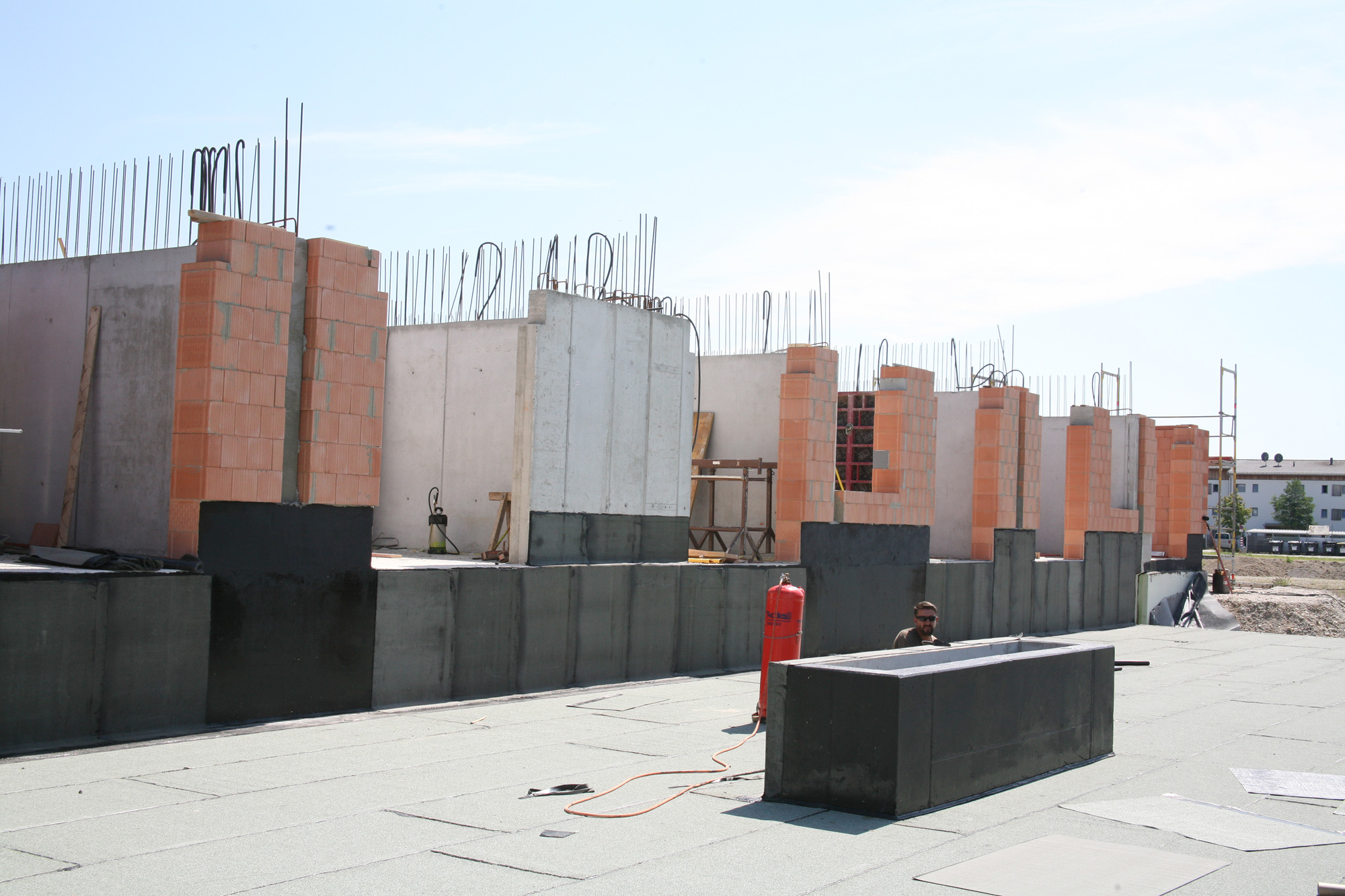

  • Aktuell werden im 2. Obergeschoß die Wände (Stahlbeton und Mauerwerk) erstellt.

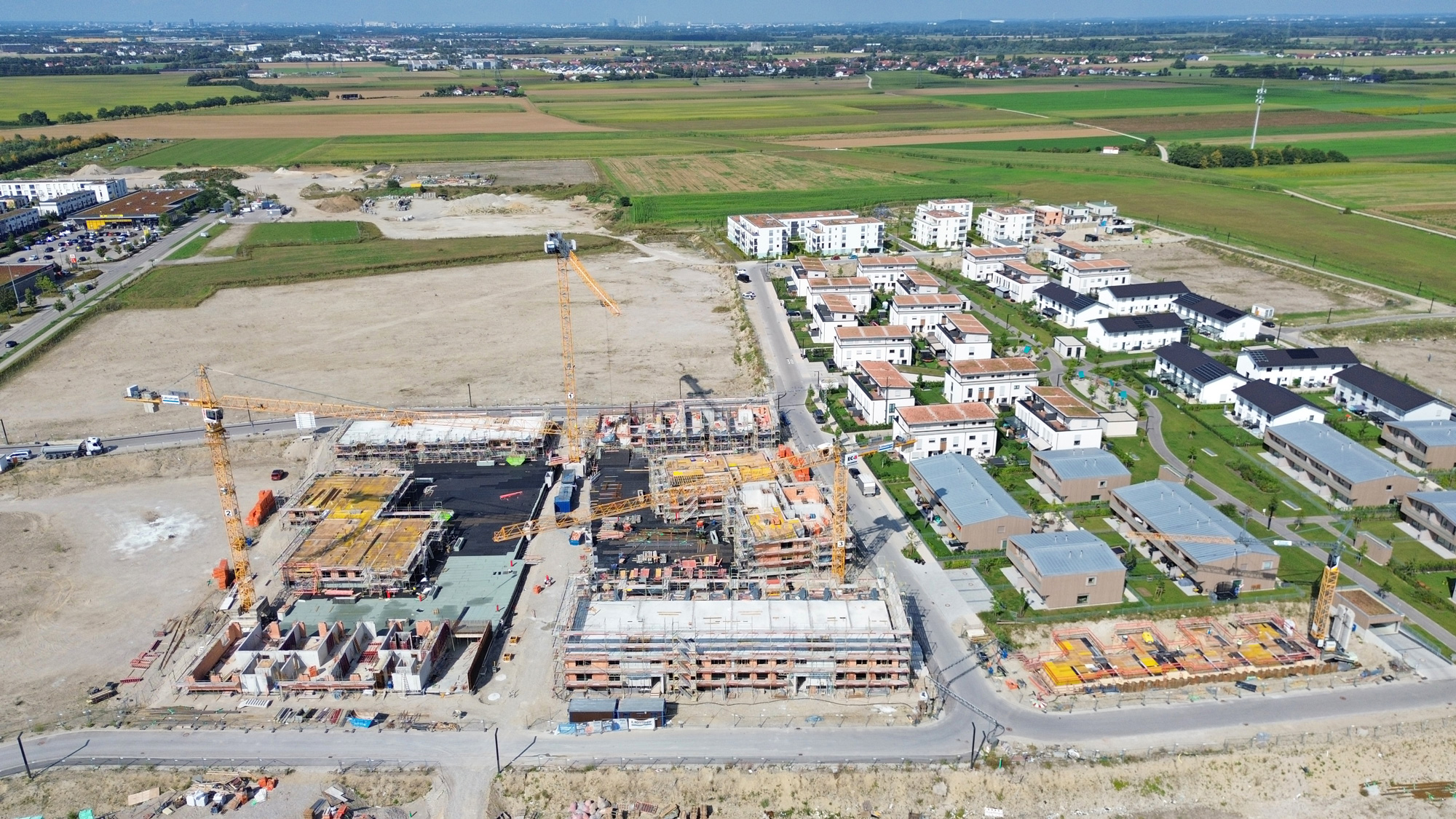

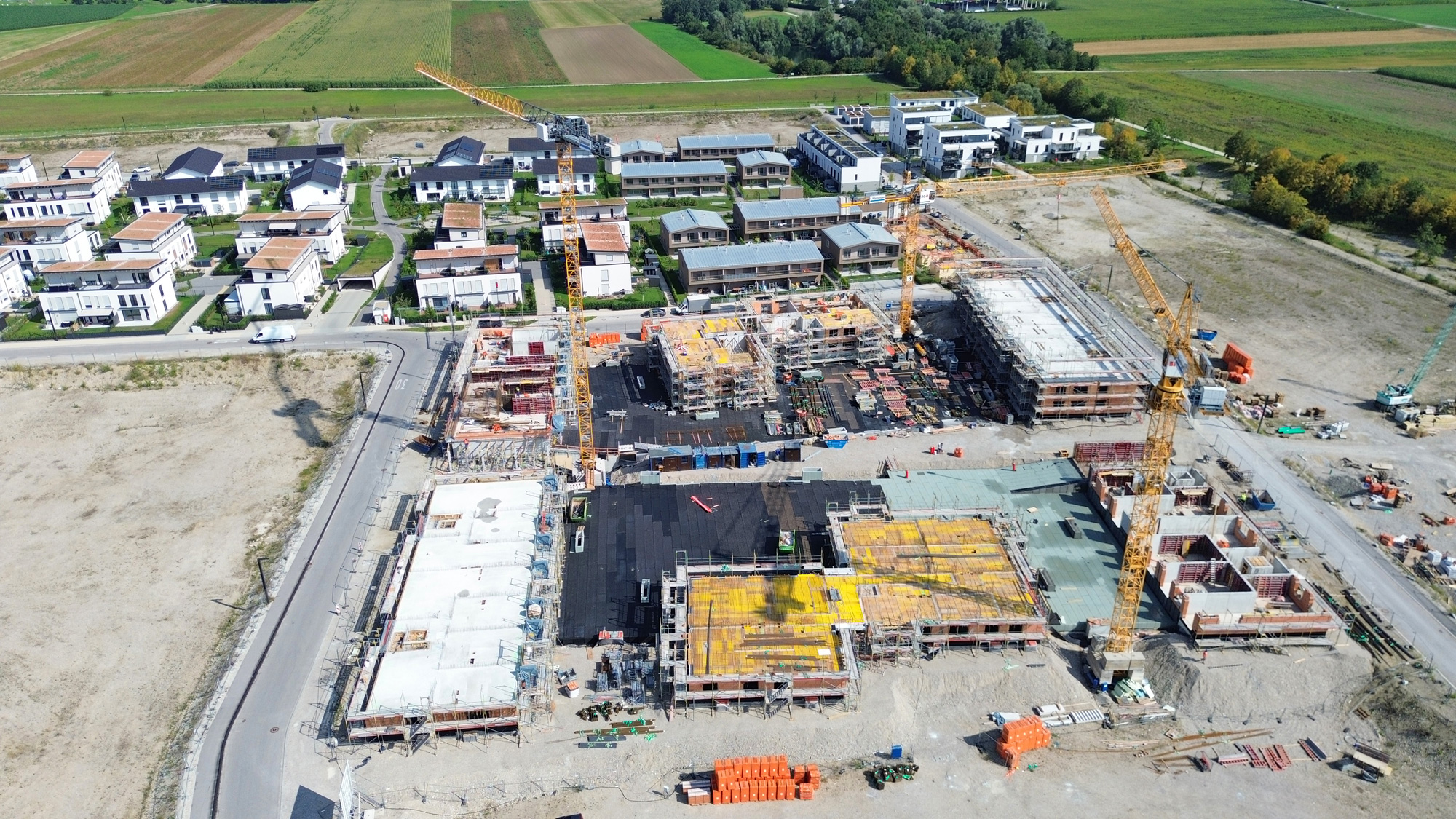

Bauteile D, E und F

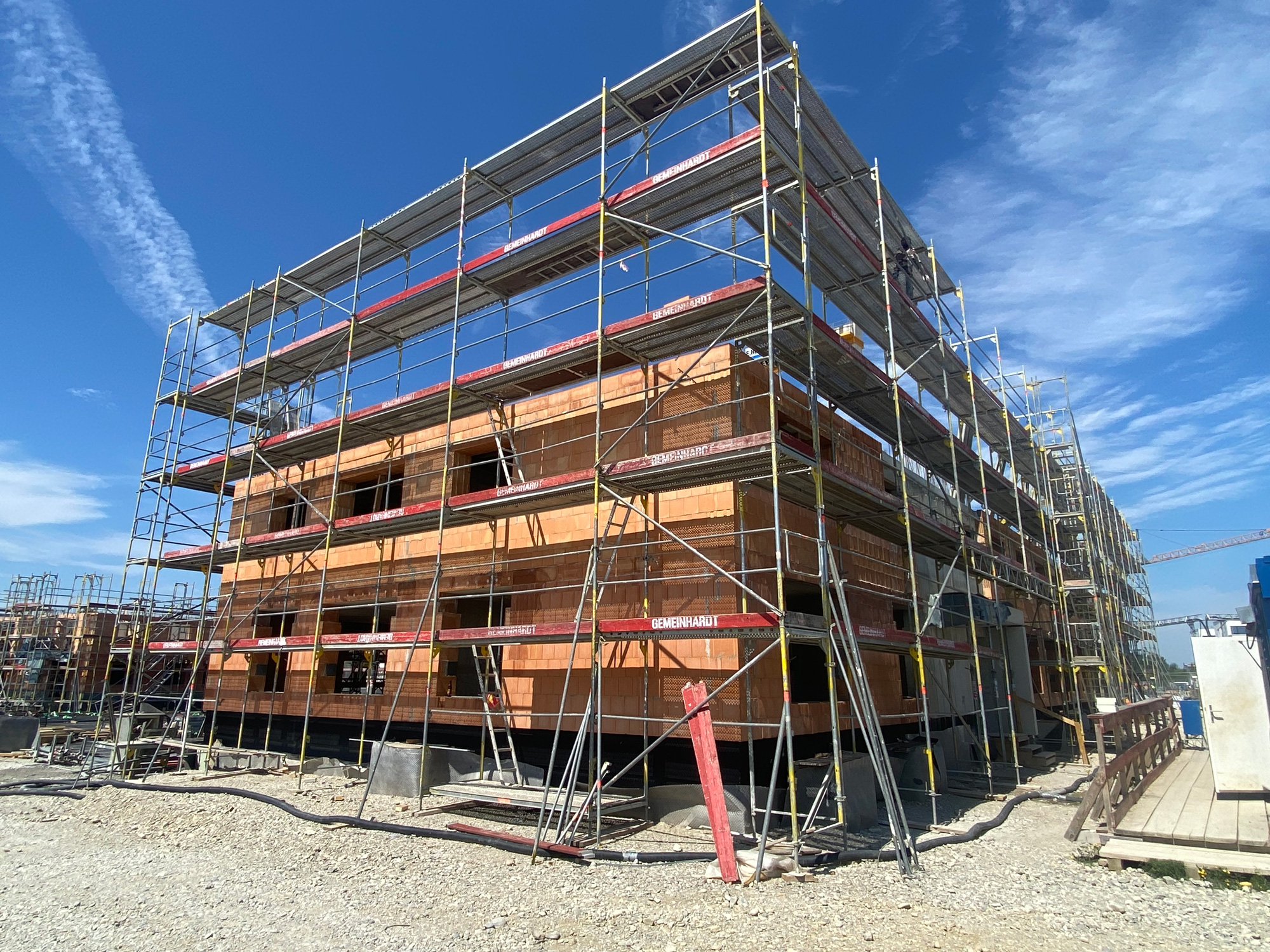

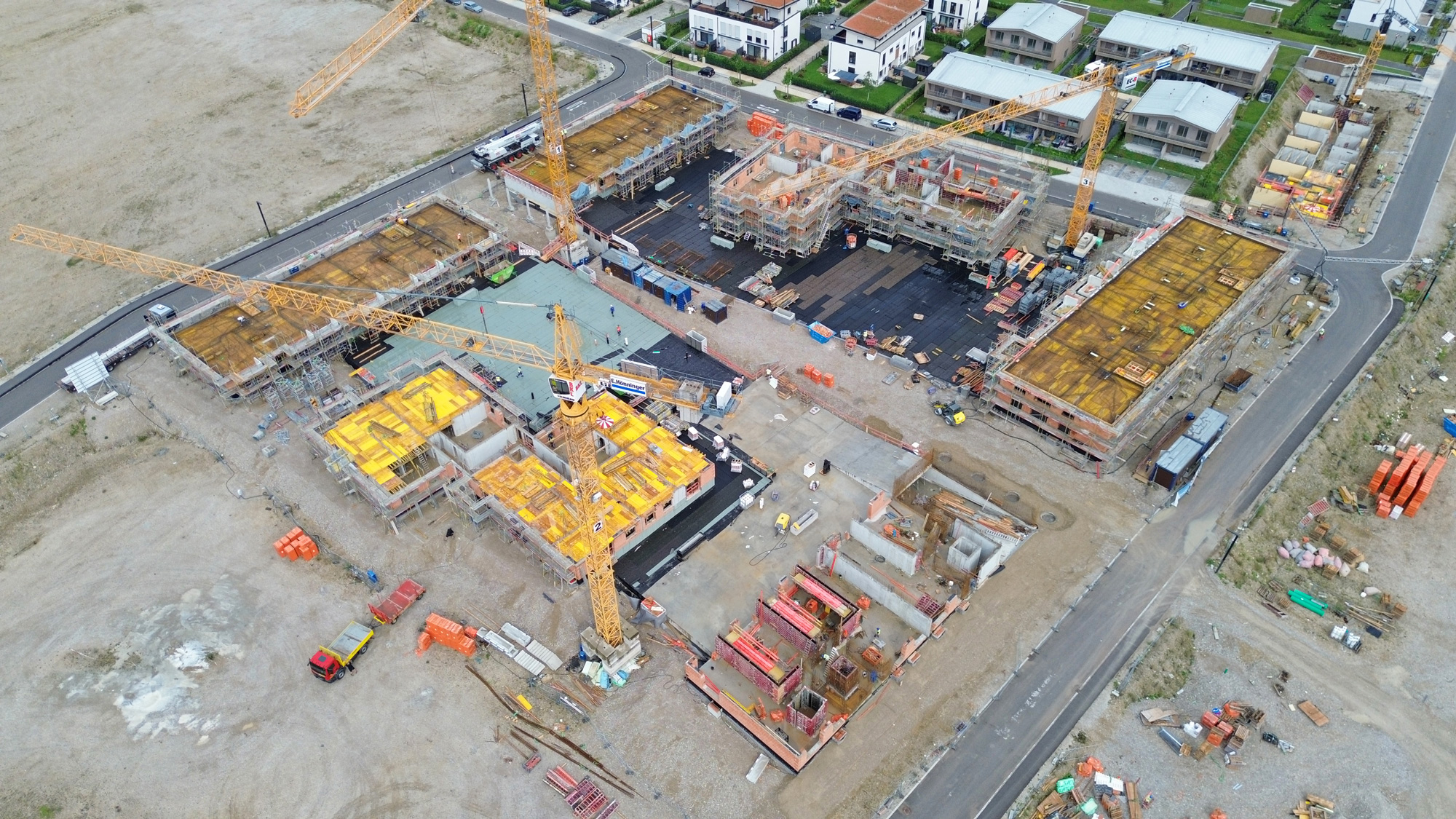

  • Auch im Bauteil D haben wir das Erdgesch0ß abgeschlossen und starten nun mit den Wänden im 1. Obergeschoß.

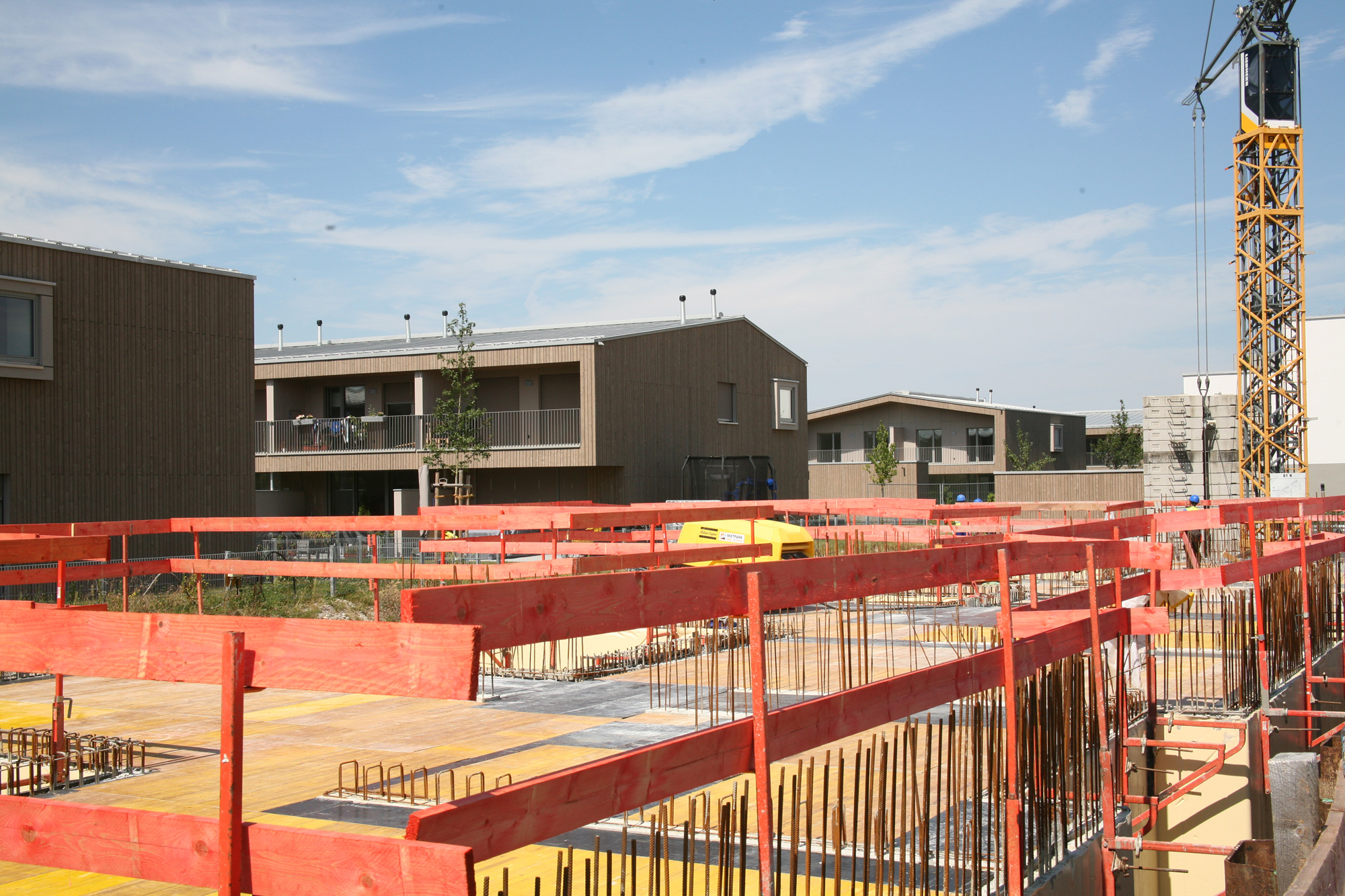

  • Im Bauteil E arbeiten wir gerade an der Decke über dem Erdgesch0ß, die wir im August noch betonieren werden.

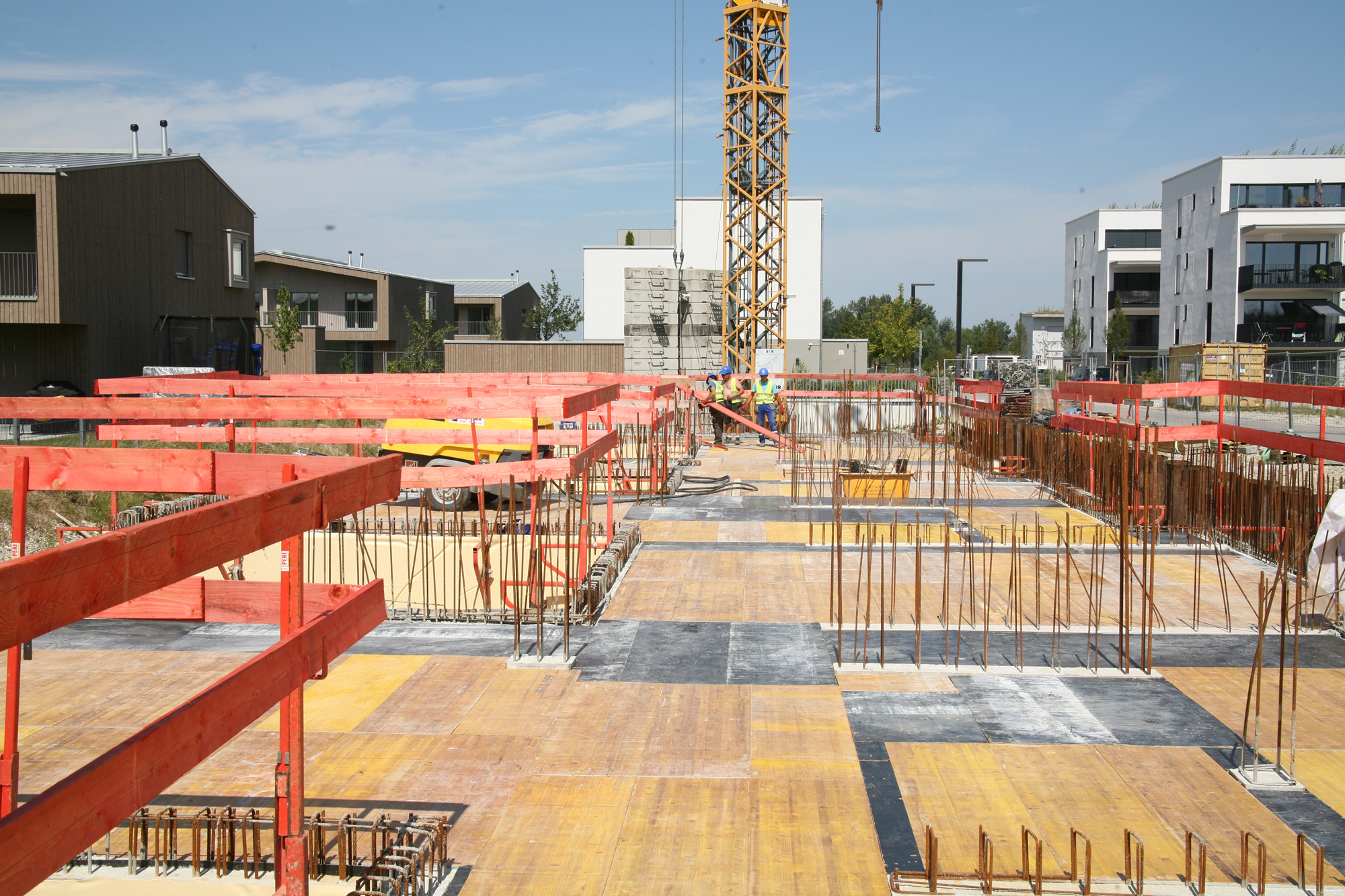

  • Im Bauteil F betonieren wir noch die letzten Wände, dann kann auch hier mit der Decke über Erdgesch0ß begonnen werden.

Bauteil G

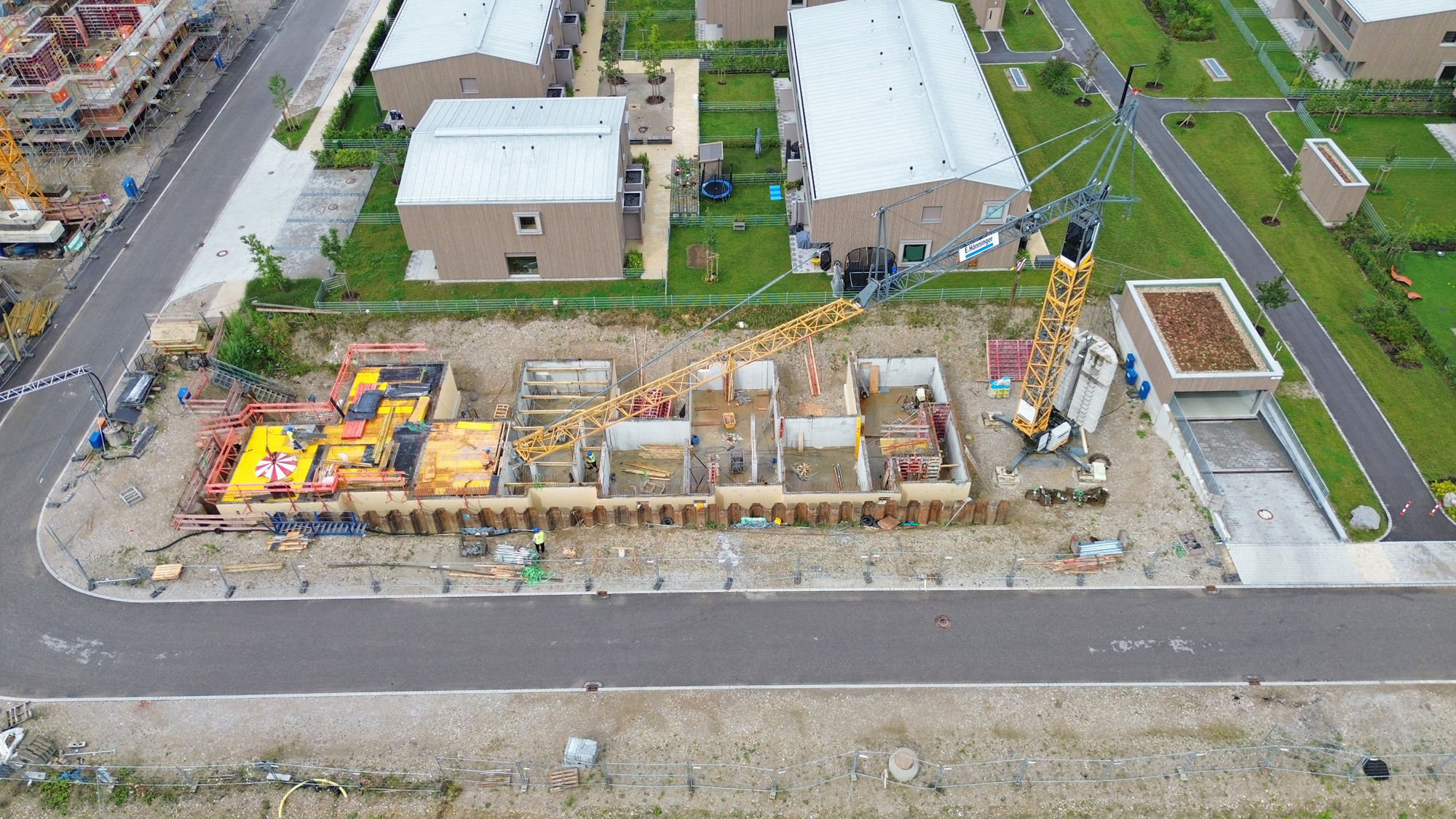

  • Im Bauteil G sind wir in der Decke über Untergeschoß unserer Reihenhäuser angekommen.
  • Diese wird auch noch im August betoniert.
  • Danach können wir dort unsere Arbeiten mit der SIKA-Frischbetonverbundfolie beenden und auch dort mit den Verfüllarbeiten beginnen und den letzten Verbau ziehen lassen.
  • In den letzten Wochen wurde sukzessive der Verbau (die Spunddielen, die zwischen den Bohrpfählen der „aufgelösten Bohrpfahlwand“ eingebaut waren) gezogen.

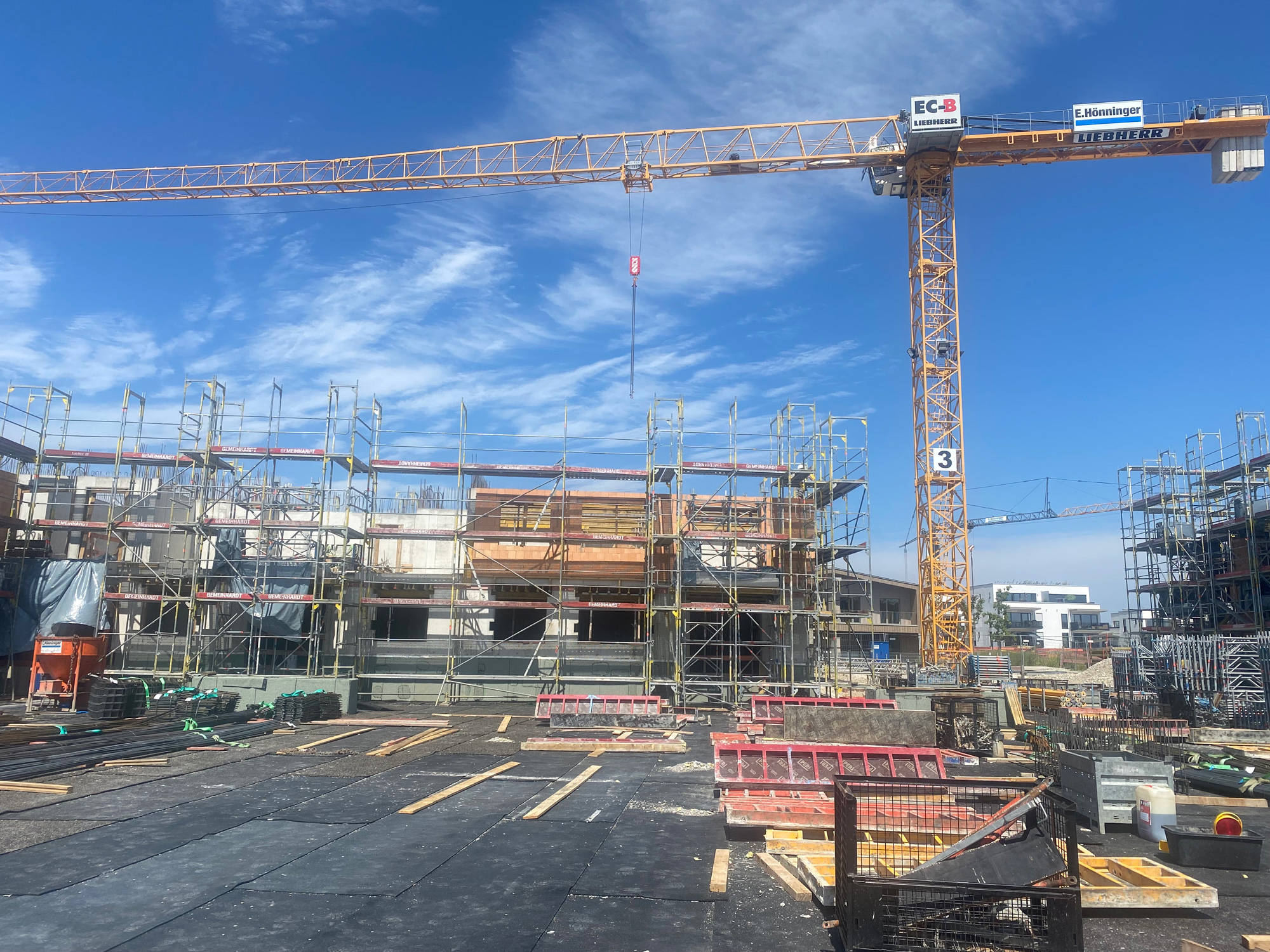

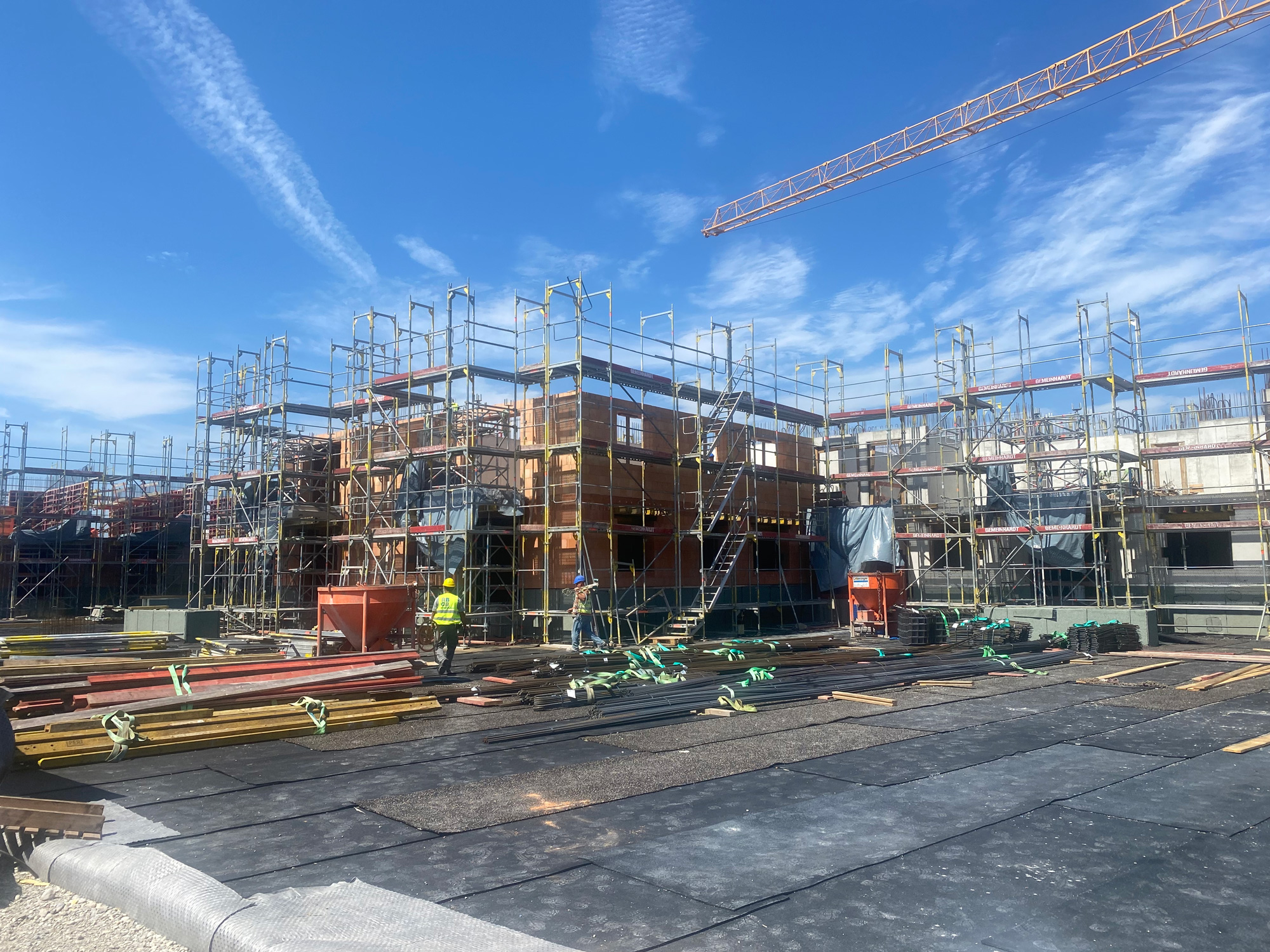

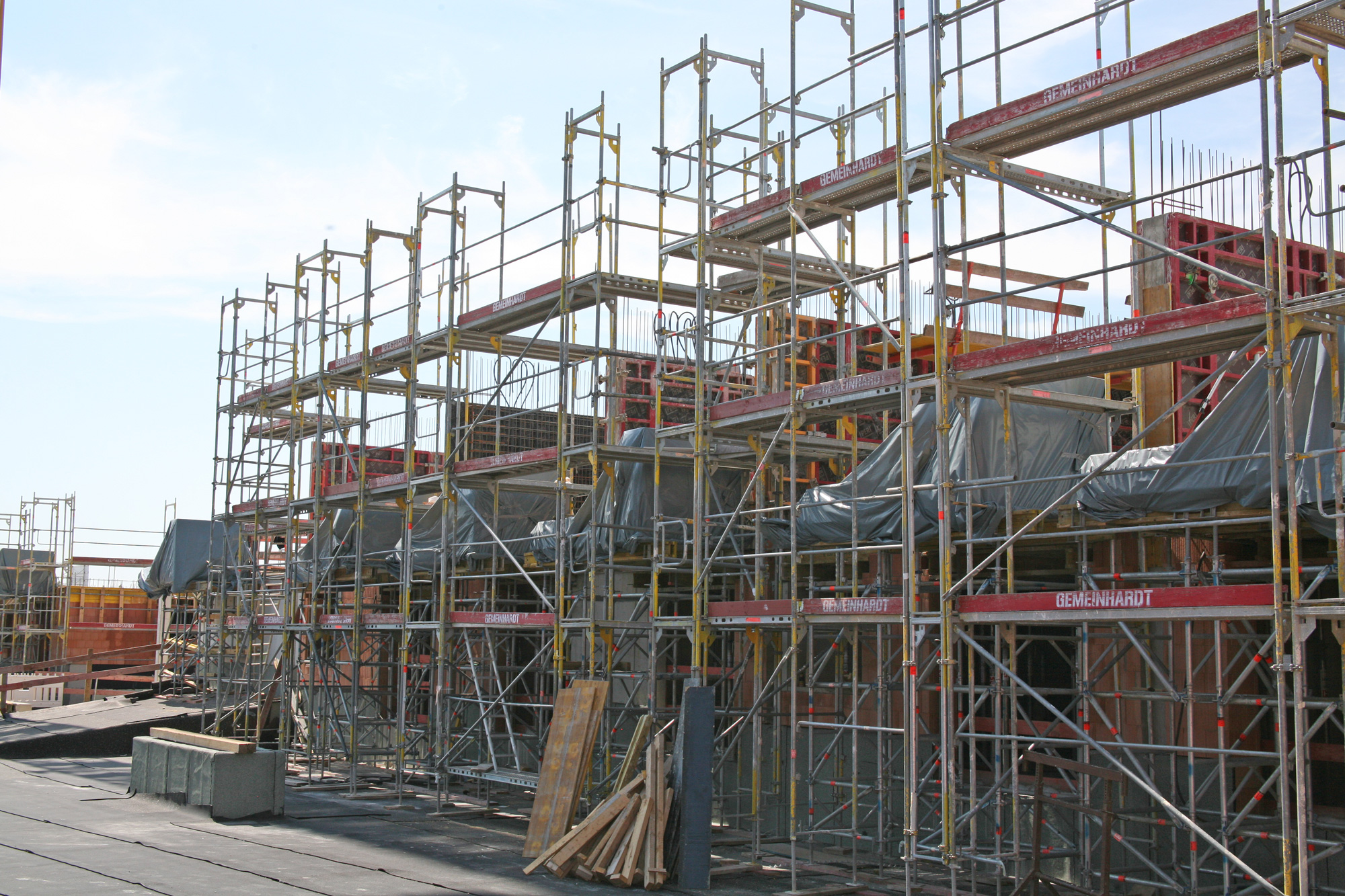

  • Das Fassaden-Gerüst wächst stetig mit den einzelnen Bauteilen mit.

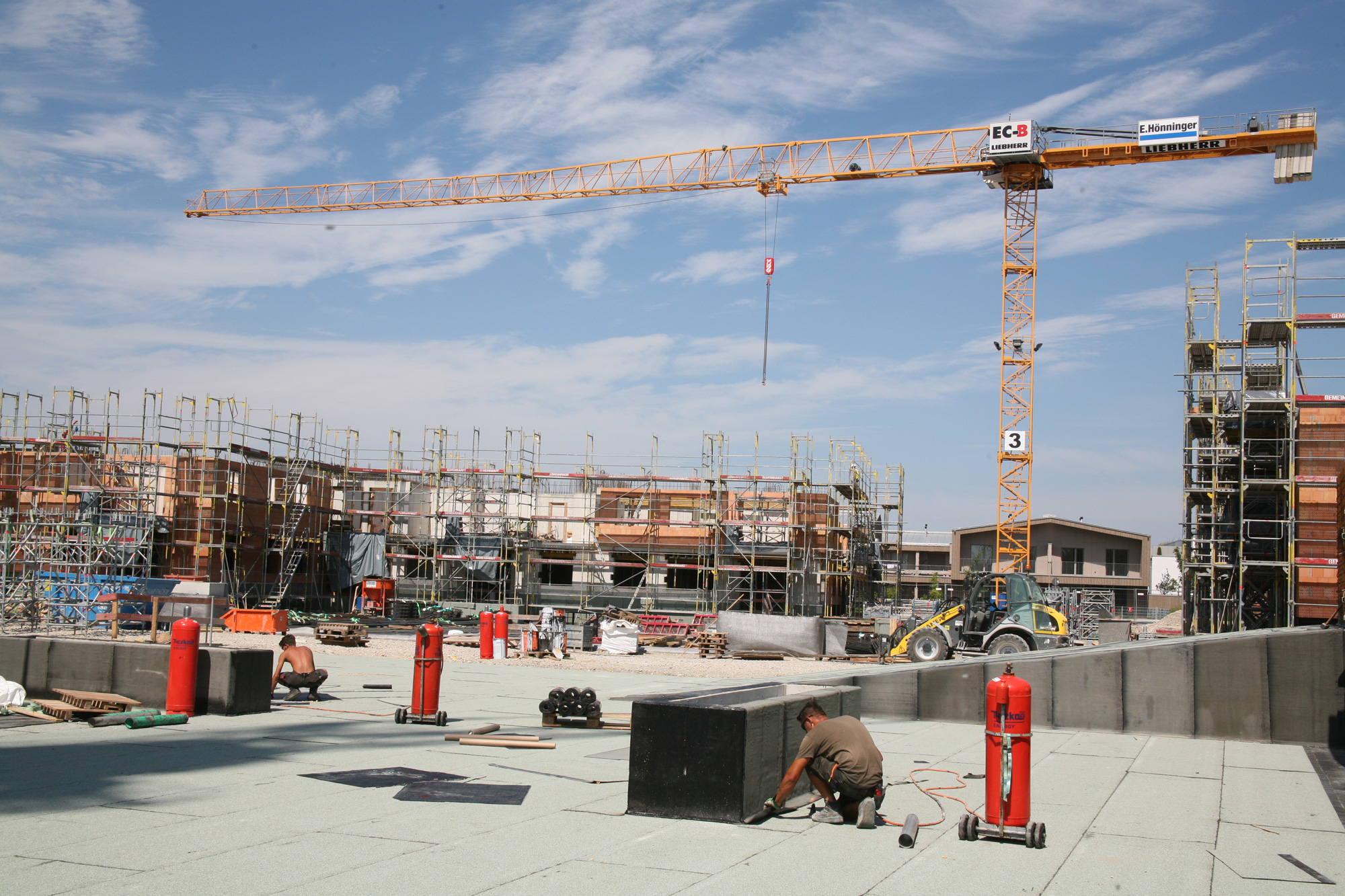

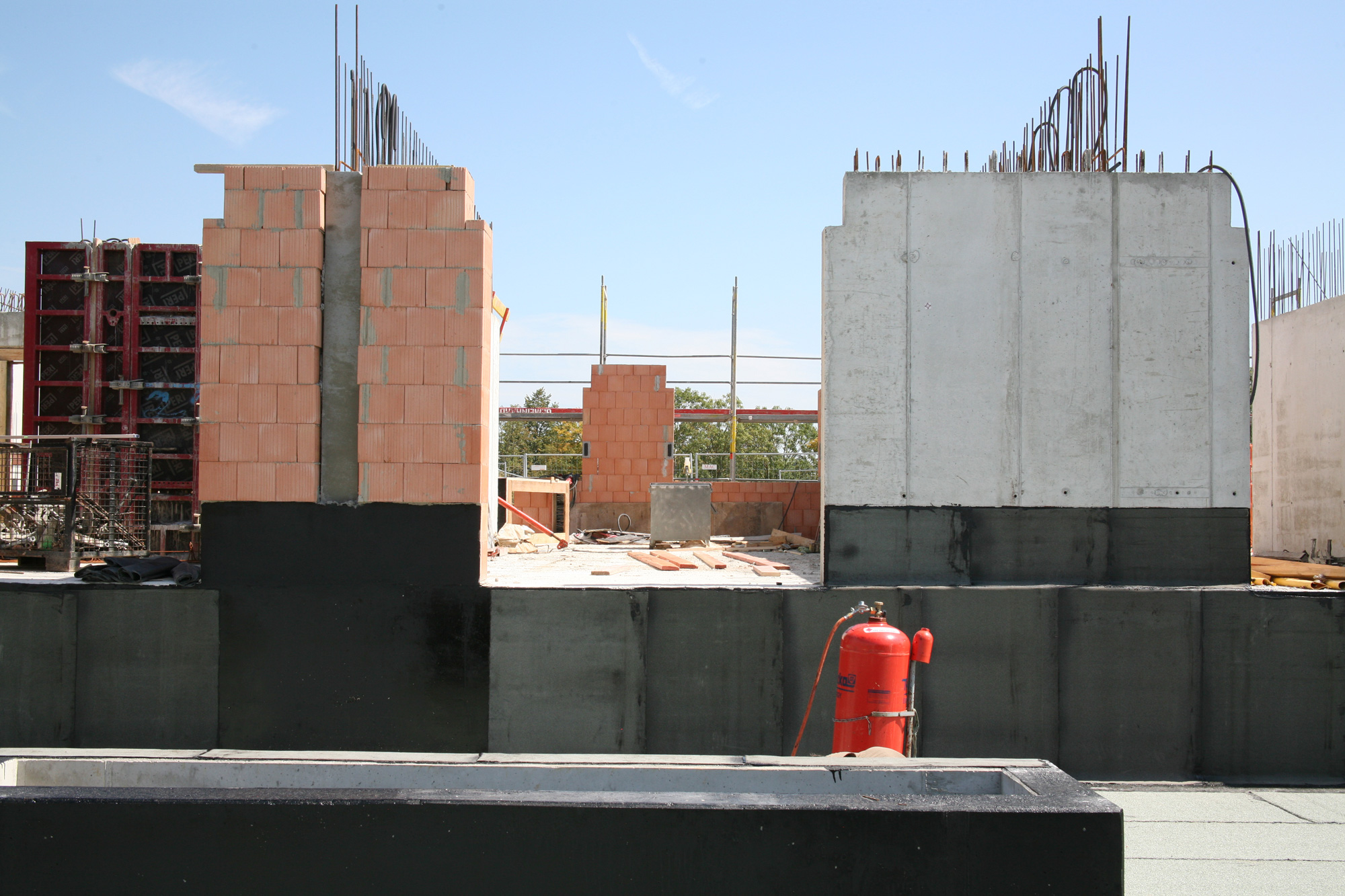

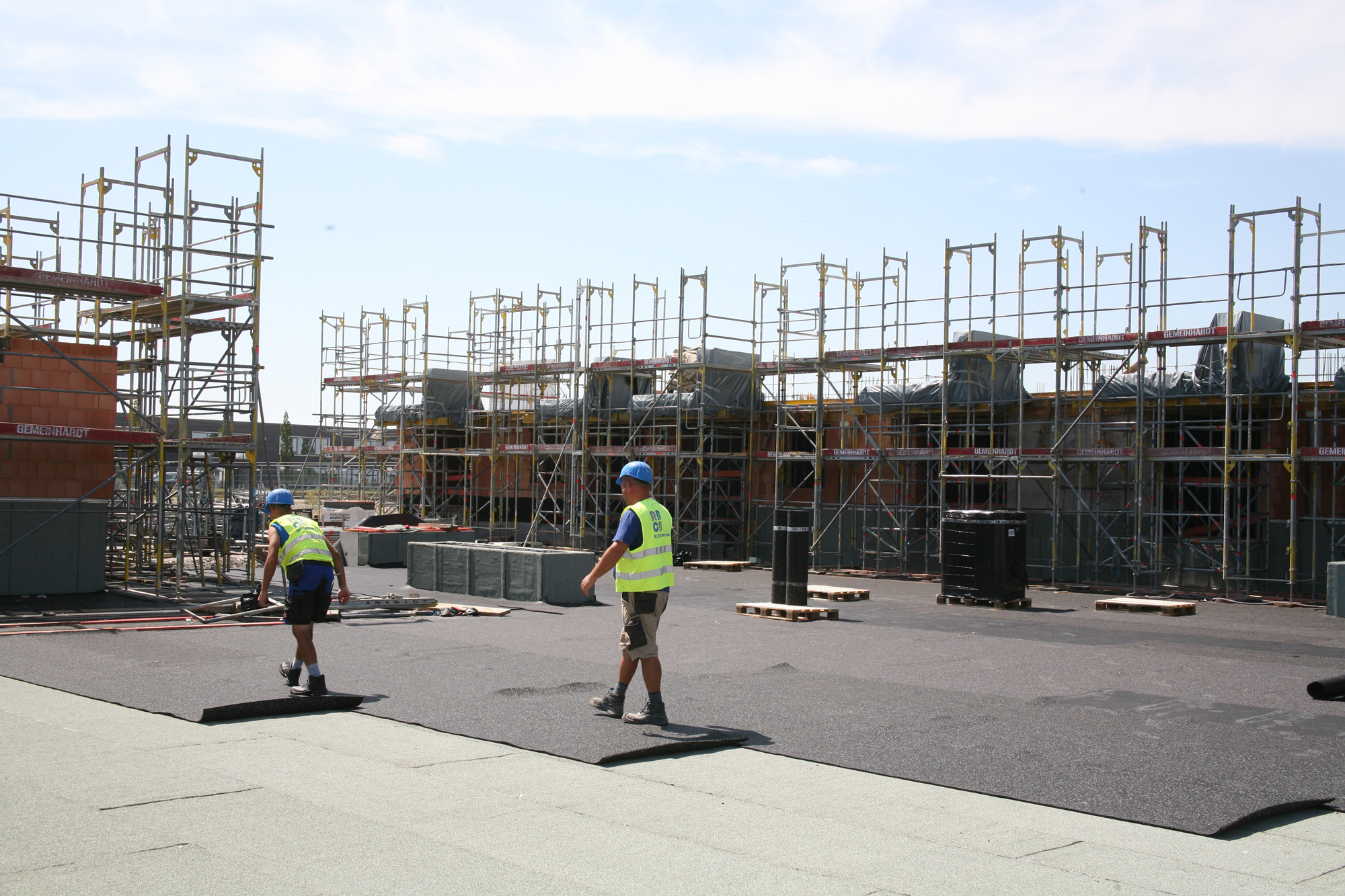

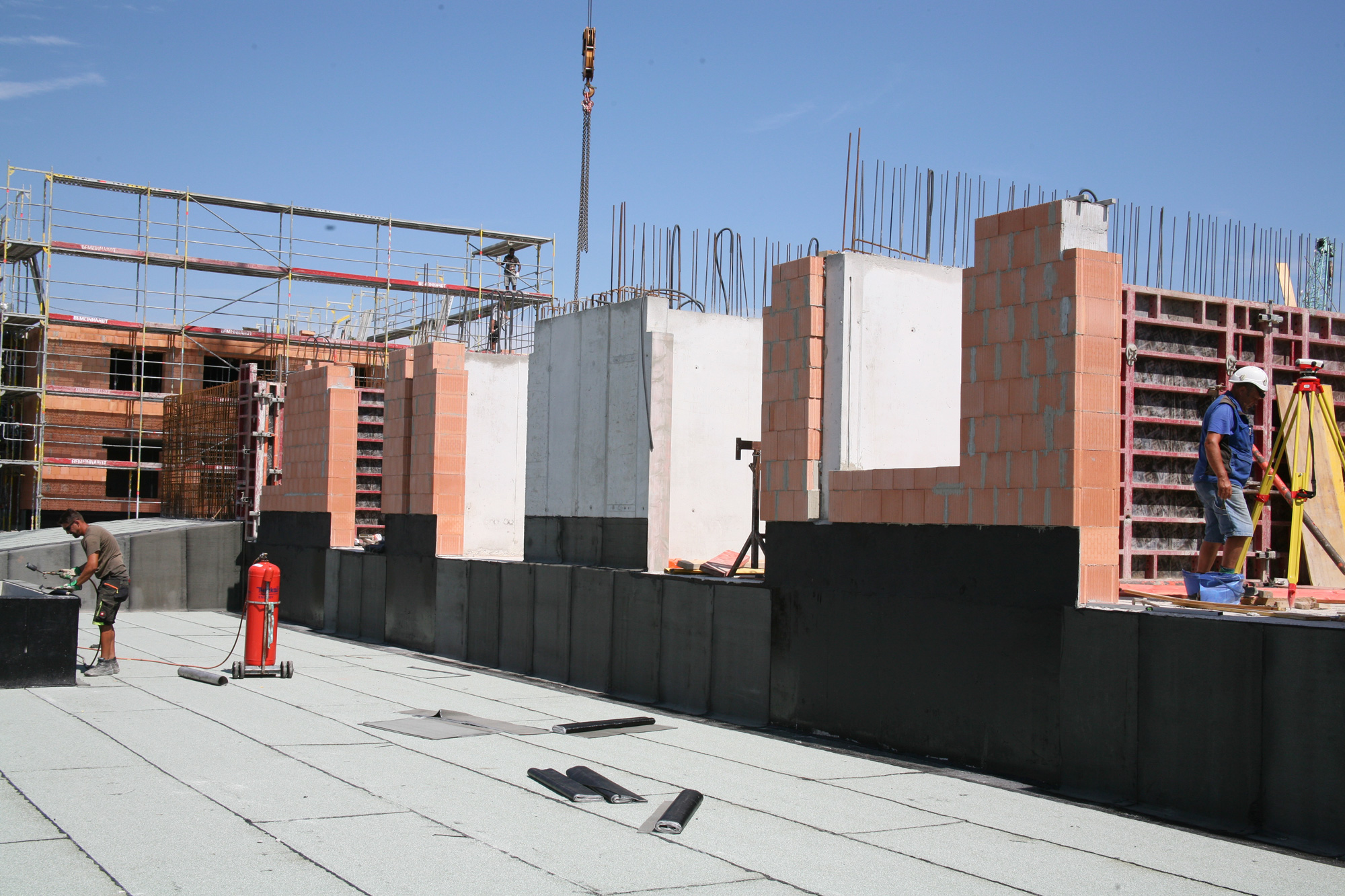

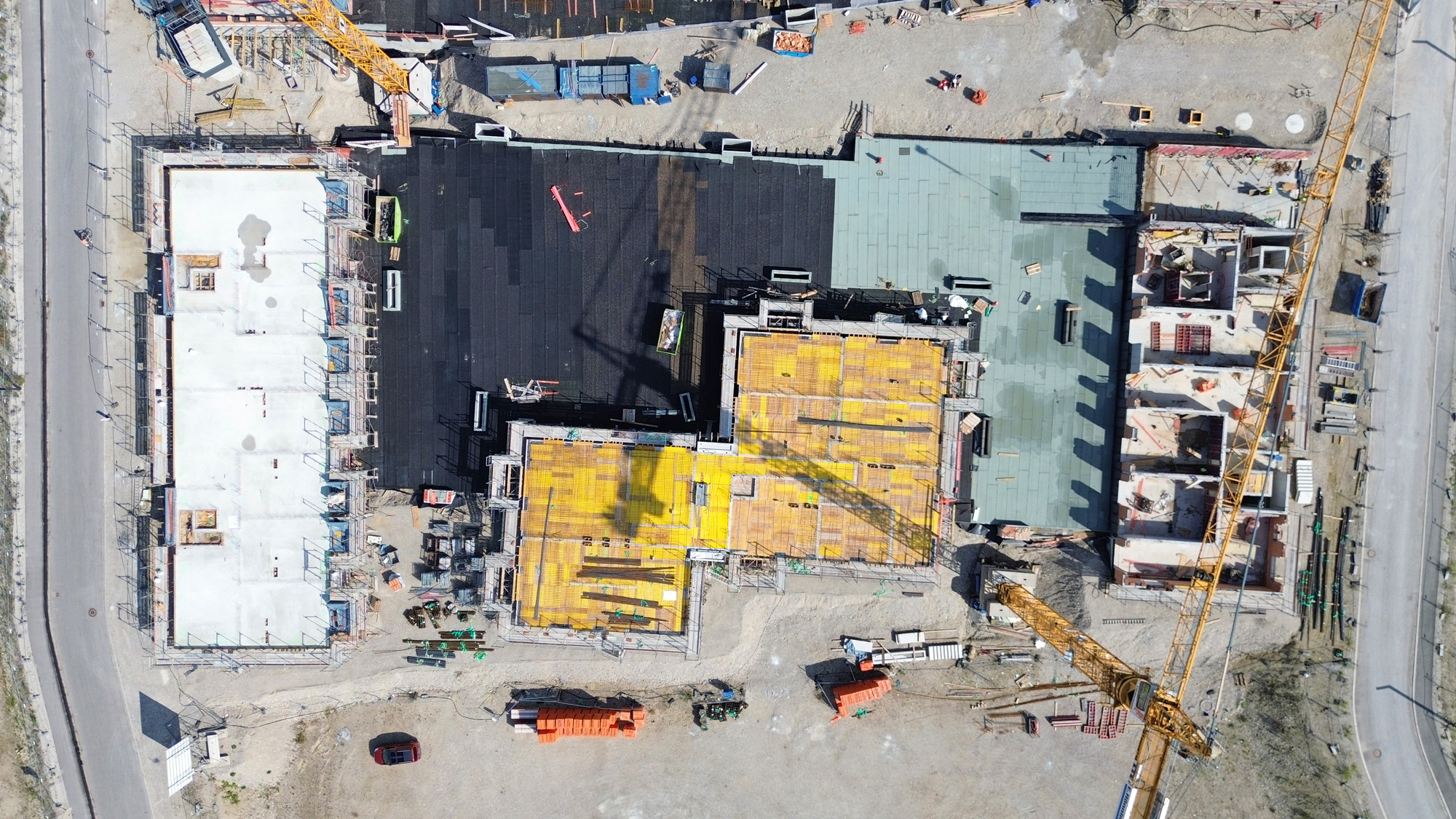

  • Die Abdichtung der zweiten Tiefgaragen-Decke ist in der Fläche fast abgeschlossen.

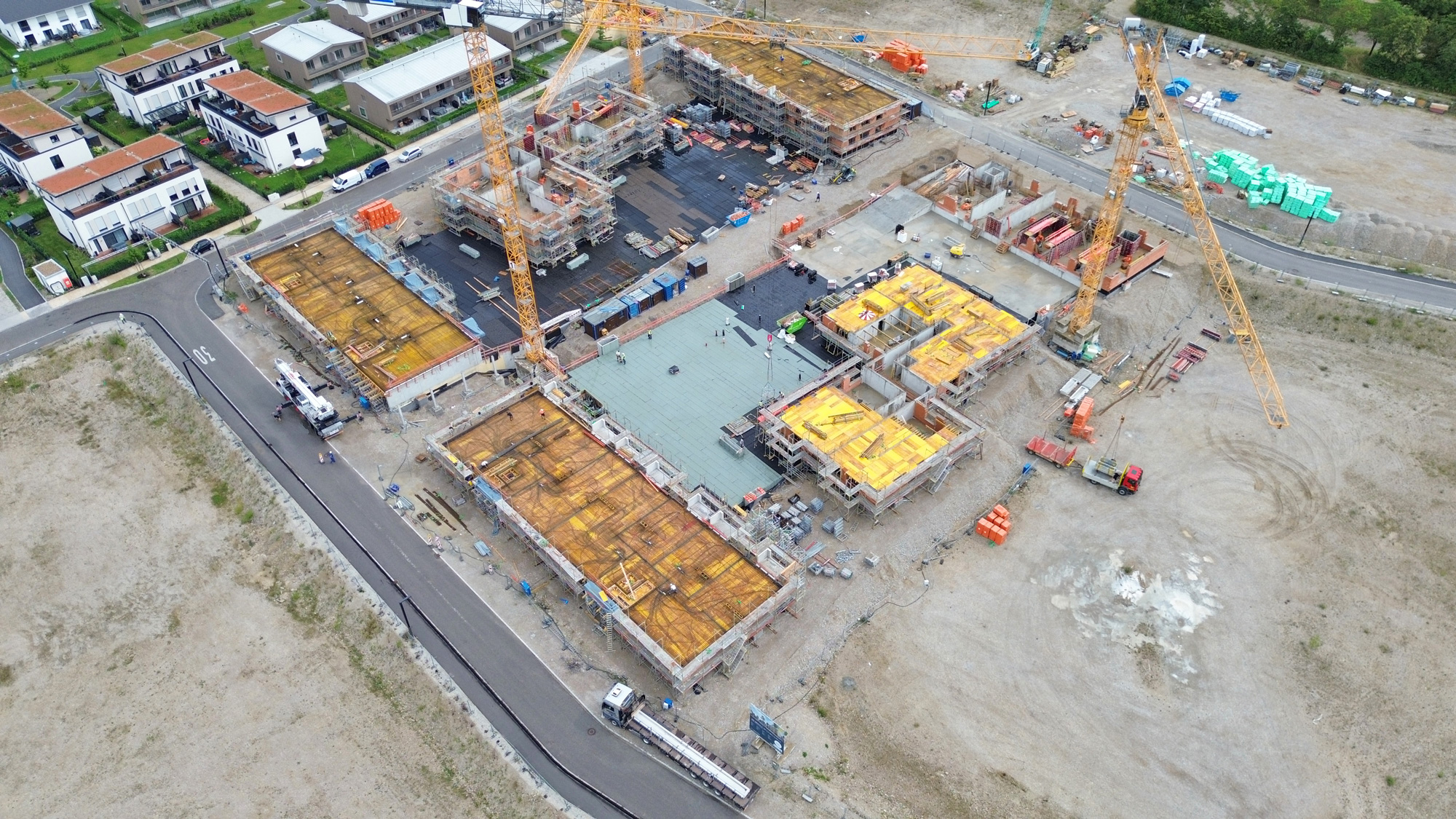

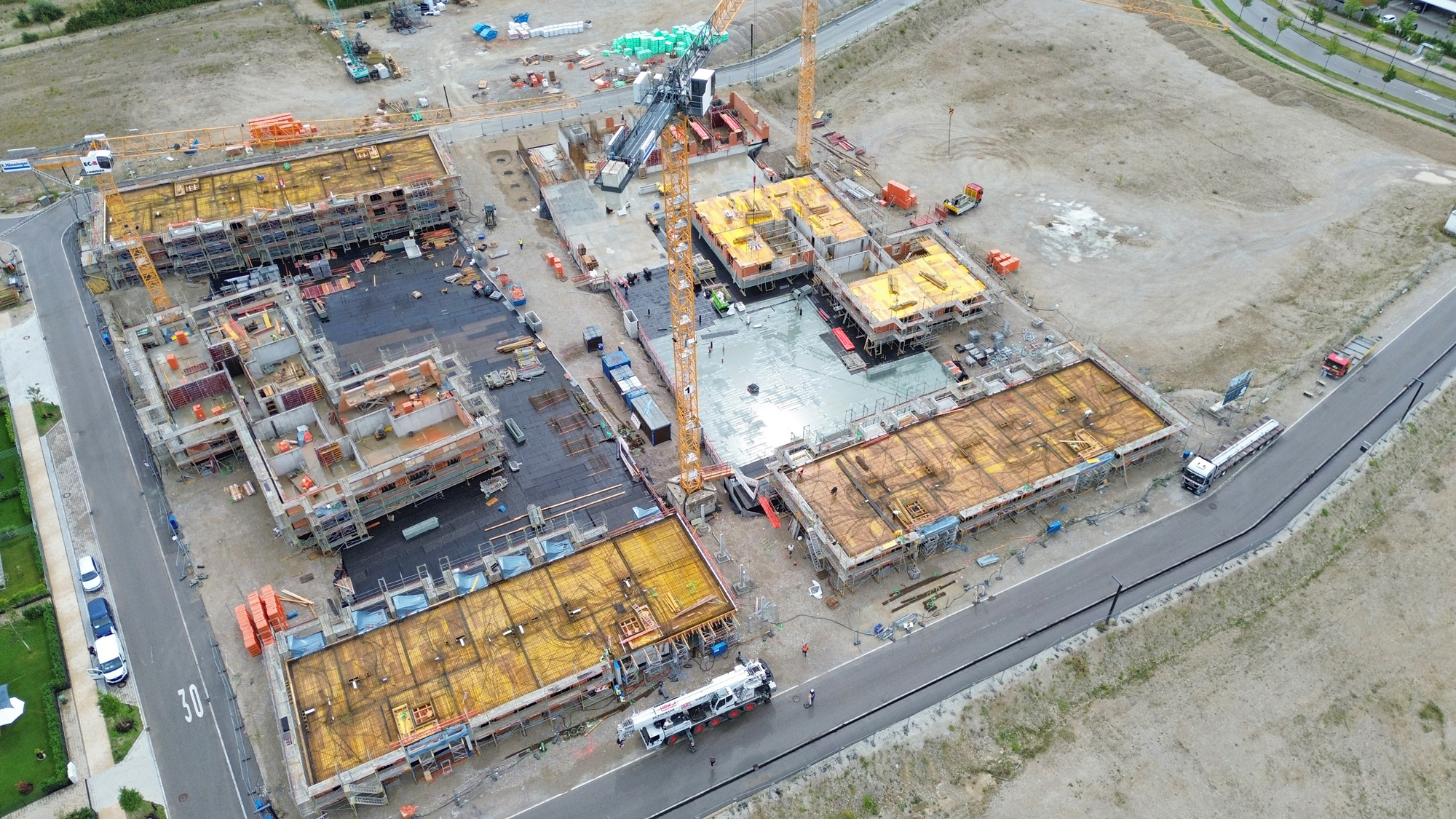

Und hier einige Impressionen des Bauprojektes:
