Hauptstaatsarchiv: Neubau des Speichermagazins – Neuigkeiten im August 2024

Neubau des Speichermagazins in der Leonrodstraße

Ein beständig anwachsender Bestand an angemessen aufzubewahrenden Kulturgut im Besitz der Staatlichen Archive Bayerns stellt wiederkehrenden Bedarf an neuen räumlichen Möglichkeiten zur Archivierung an den Freistaat Bayern.

Das geplante Gebäude ist für Lagerung von Archivalien in Papierform sowie für Foto- bzw. Filmmaterial auf verschiedenartigen Bildträgern gedacht.

Mit dem Magazinneubau werden dringend notwendige Erweiterungsflächen für das Hauptstaatsarchiv und das Staatsarchiv München geschaffen. Der Neubau ist auch notwendig, um die datenschutzgerechten Lagerungsvoraussetzungen für analoge und digitale Archivalien sowie die Lagerungsbedingungen der umfangreichen Fotobestände zu verbessern und dringend benötigte weitere Magazinflächen zu schaffen.

Der Neubau weist folgende Nutzungseinheiten auf:

  • Lagergebäude für Archivgut in Roll- und Standregalanlagen
  • Archivierung digitaler Daten
  • Unterbringung von Material des Verfassungsschutzes ( niedrigste Stufe der Geheimhaltung )

In den letzten Wochen hat sich einiges getan auf der Baustelle – hier ein kurzer Überblick:

Was wurde zuletzt gemacht & fertiggestellt?

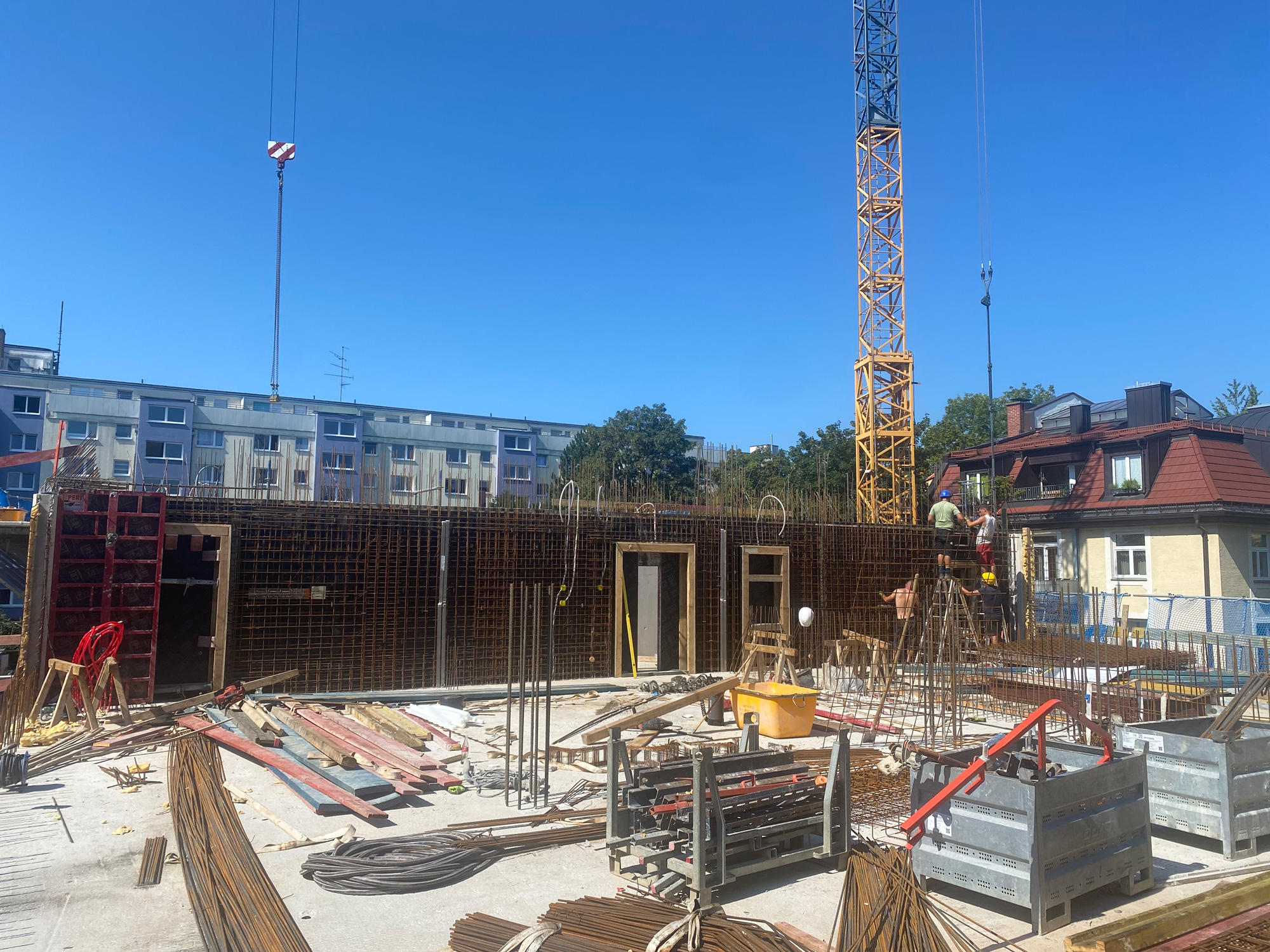

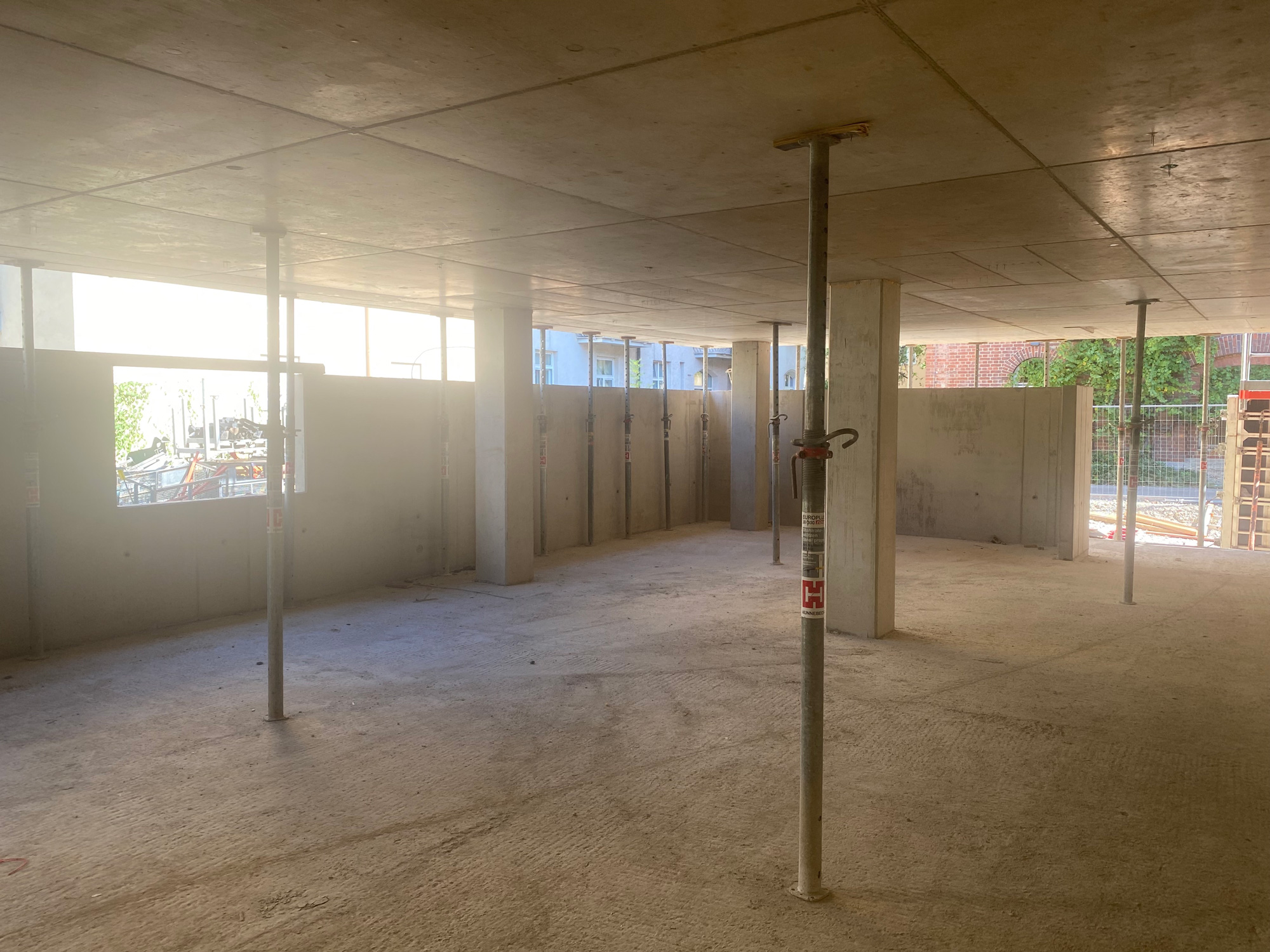

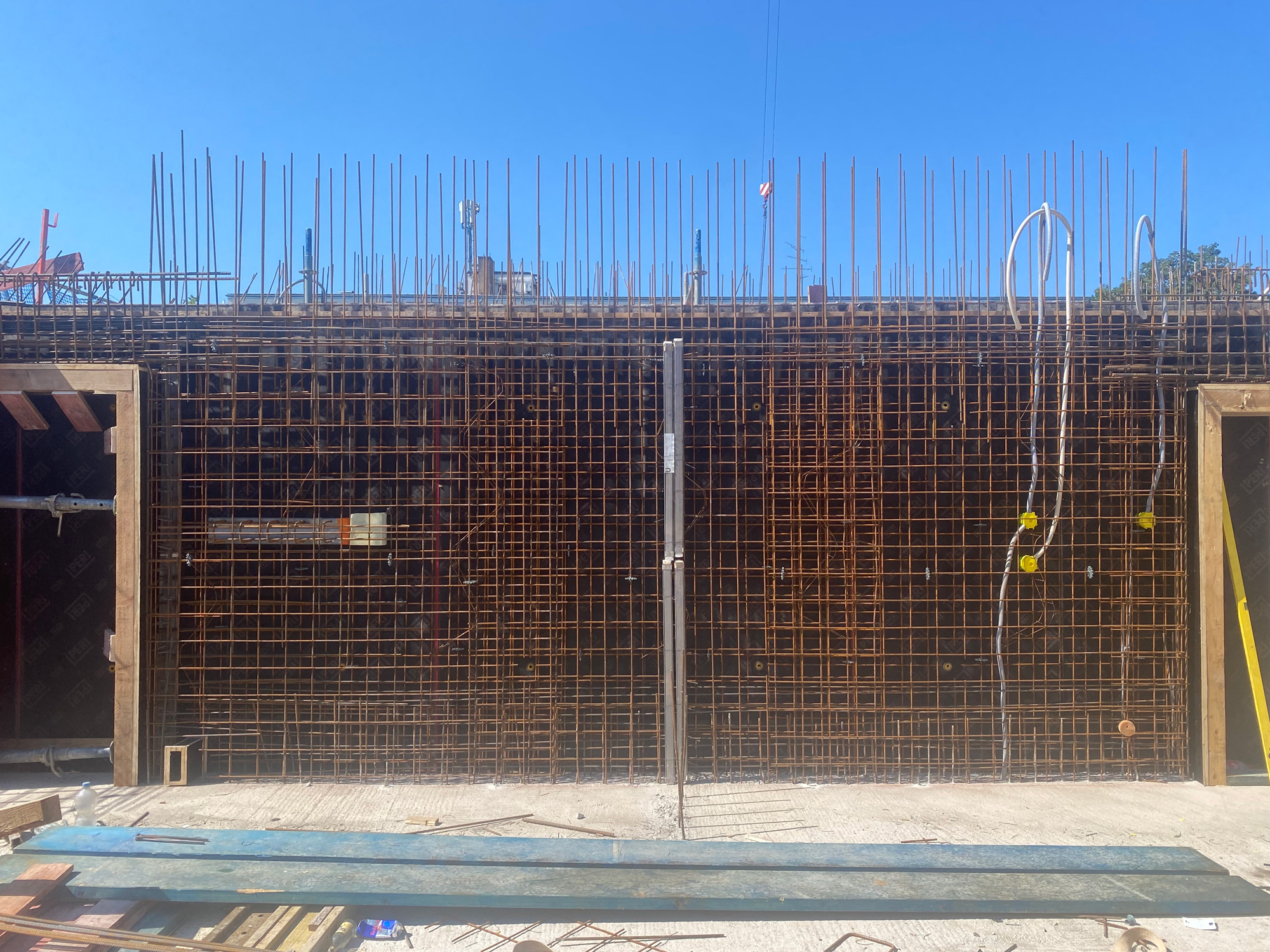

  • Es wurden die Außen- und Innenwände im 2.Obergeschoß / Achse A – F / 1 – 4 hergestellt.

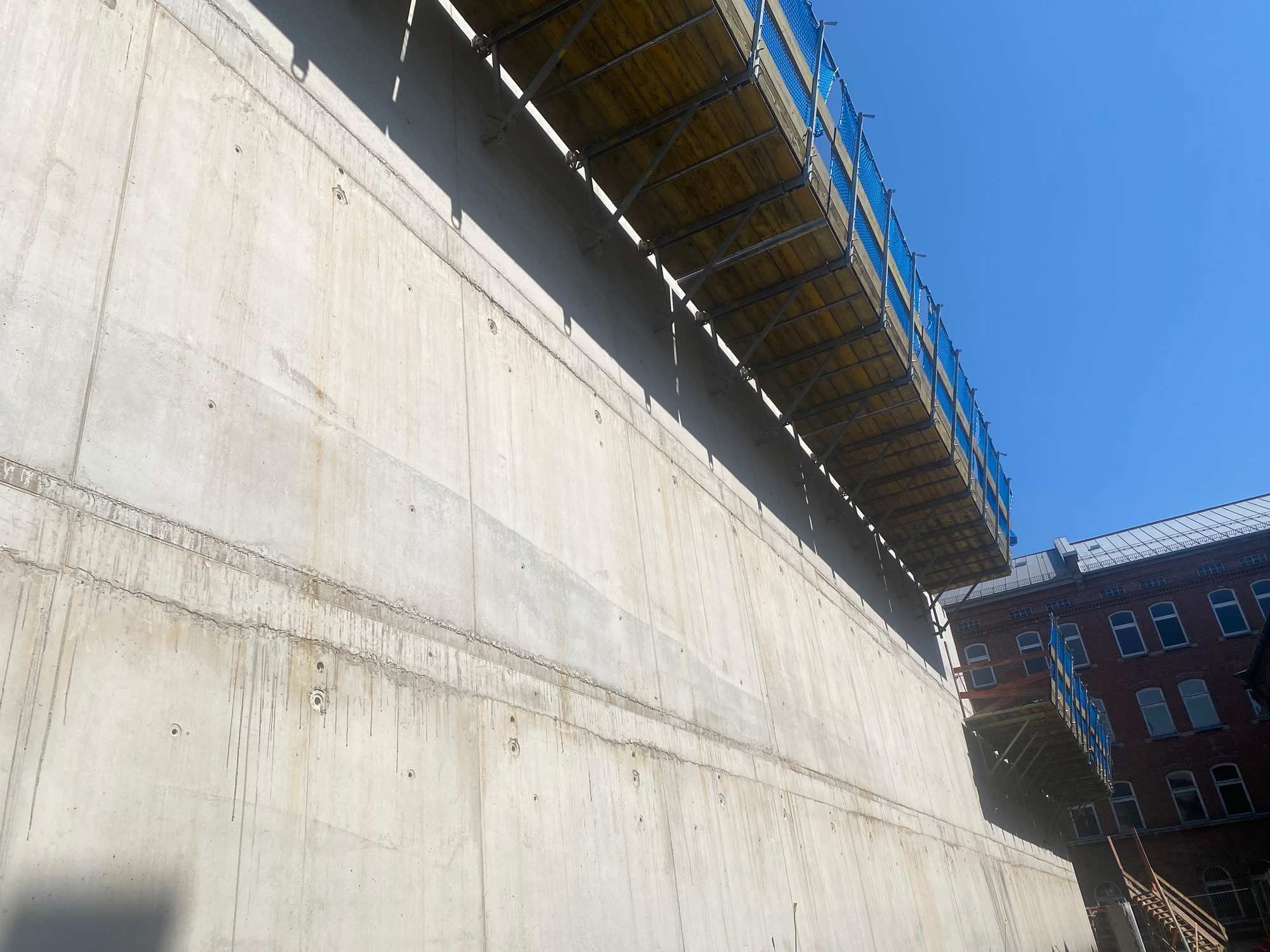

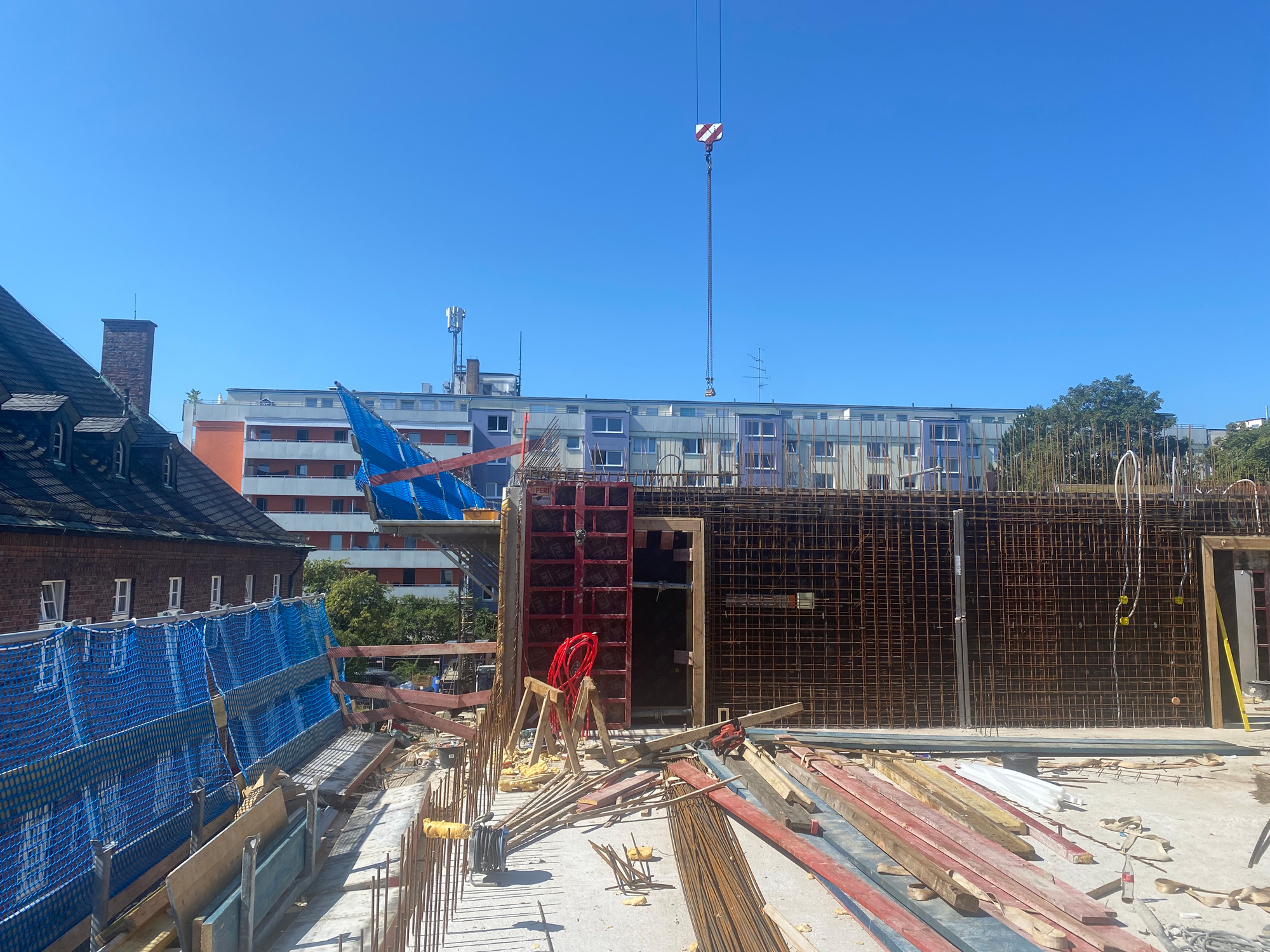

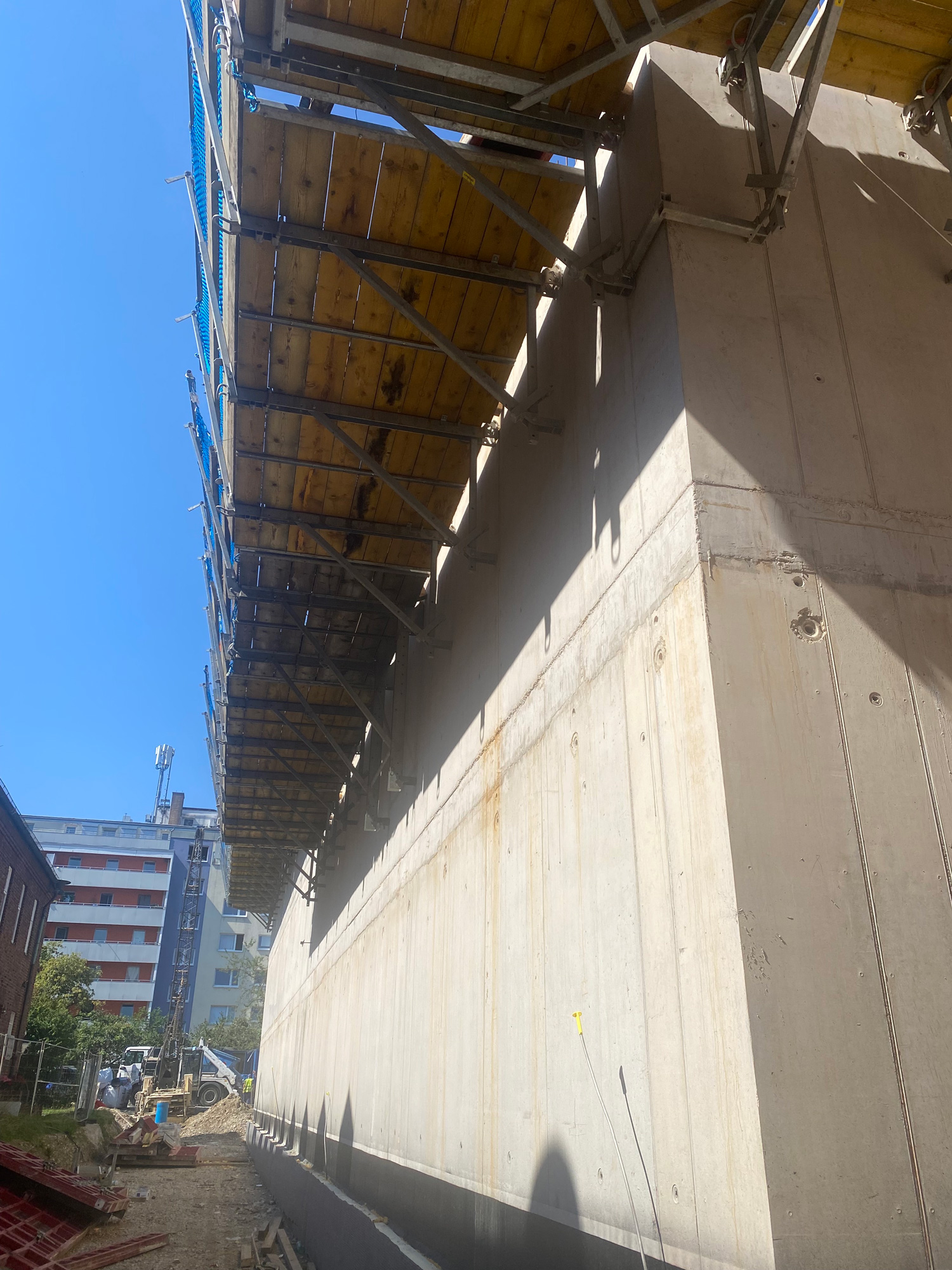

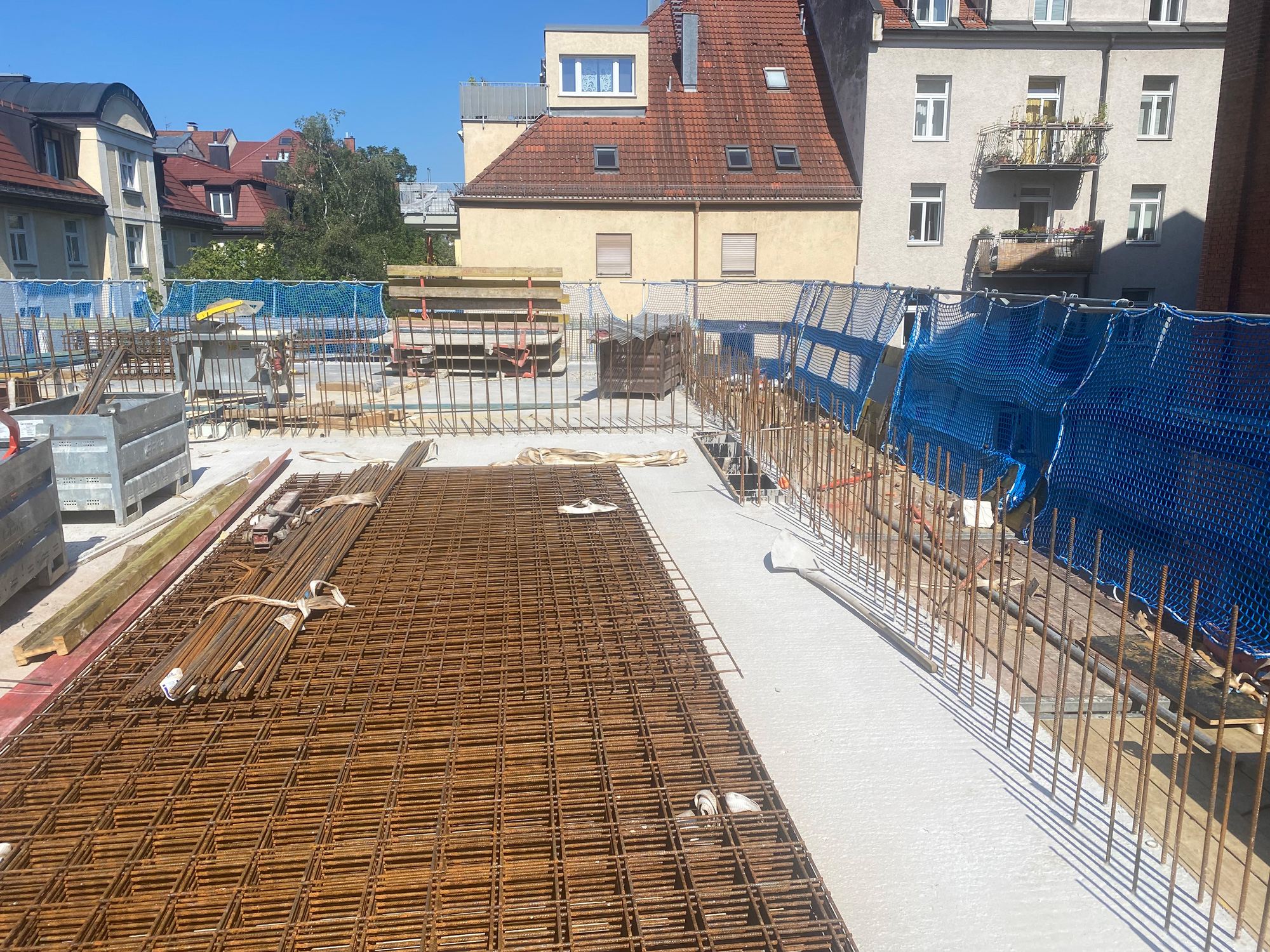

  • Parallel wurden im 2.Bauabschnitt die Decke über dem 1.Obergeschoß / Achse A – F / 4 – 7 bewehrt und betoniert.

Was passiert aktuell?

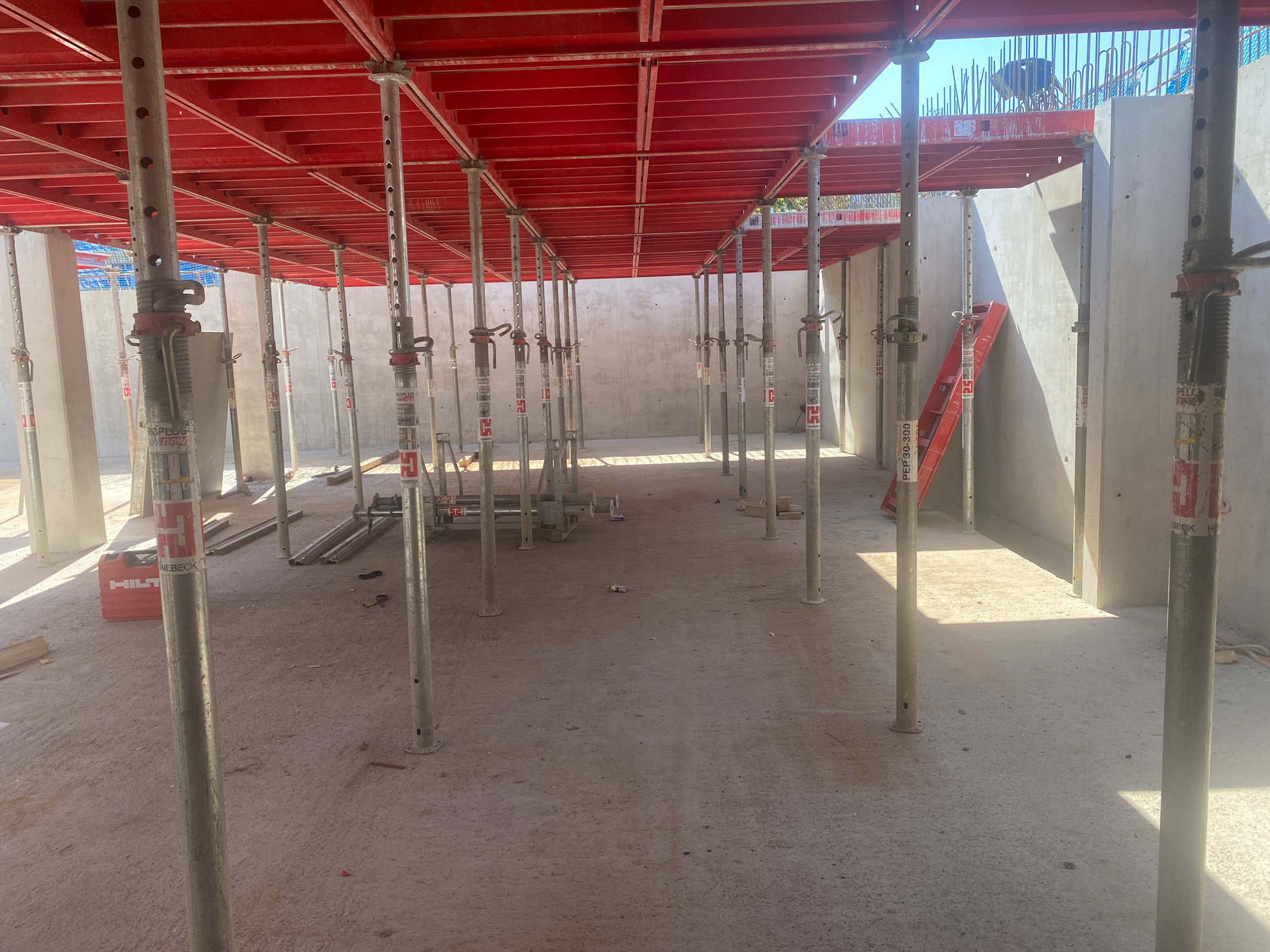

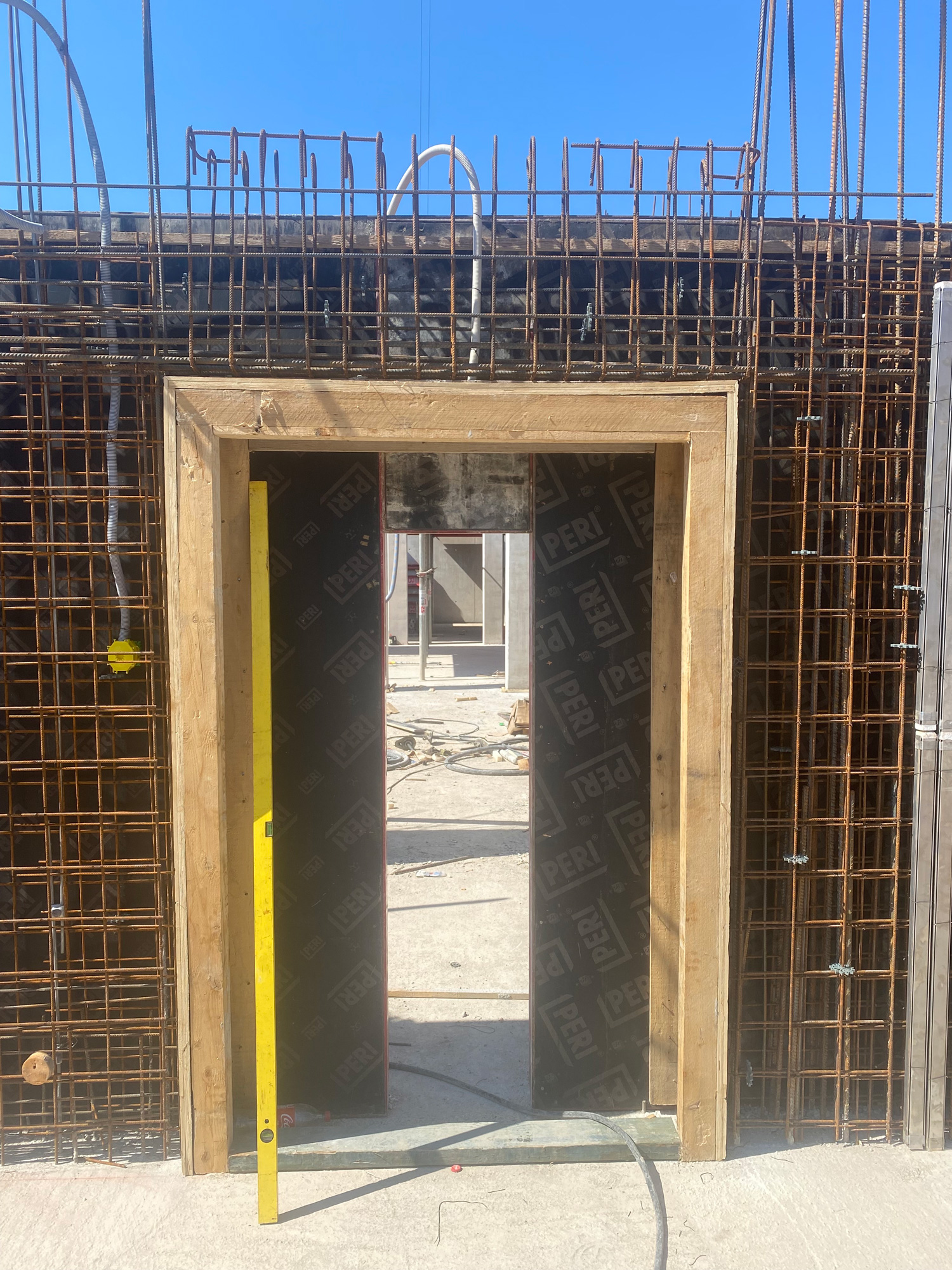

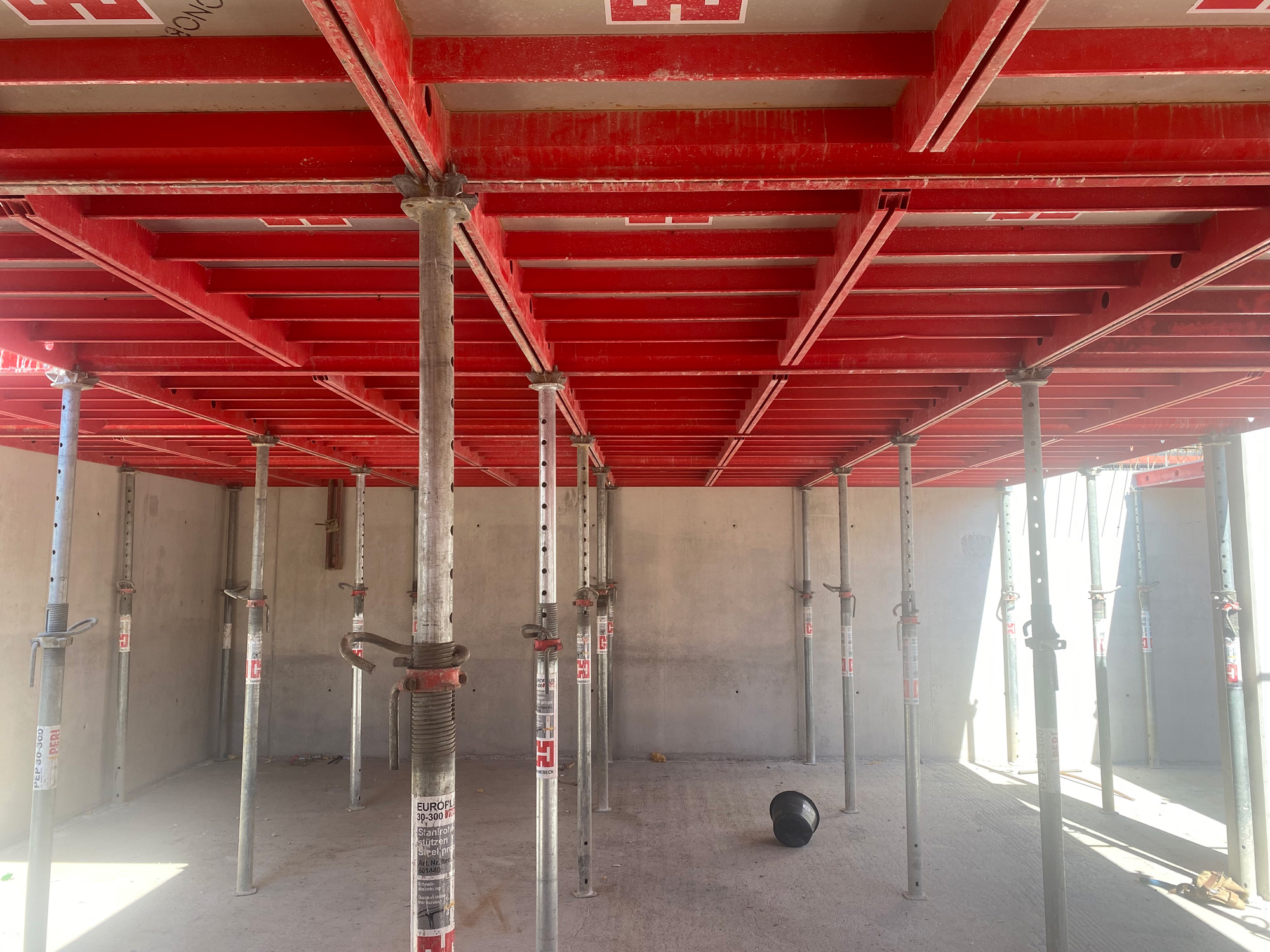

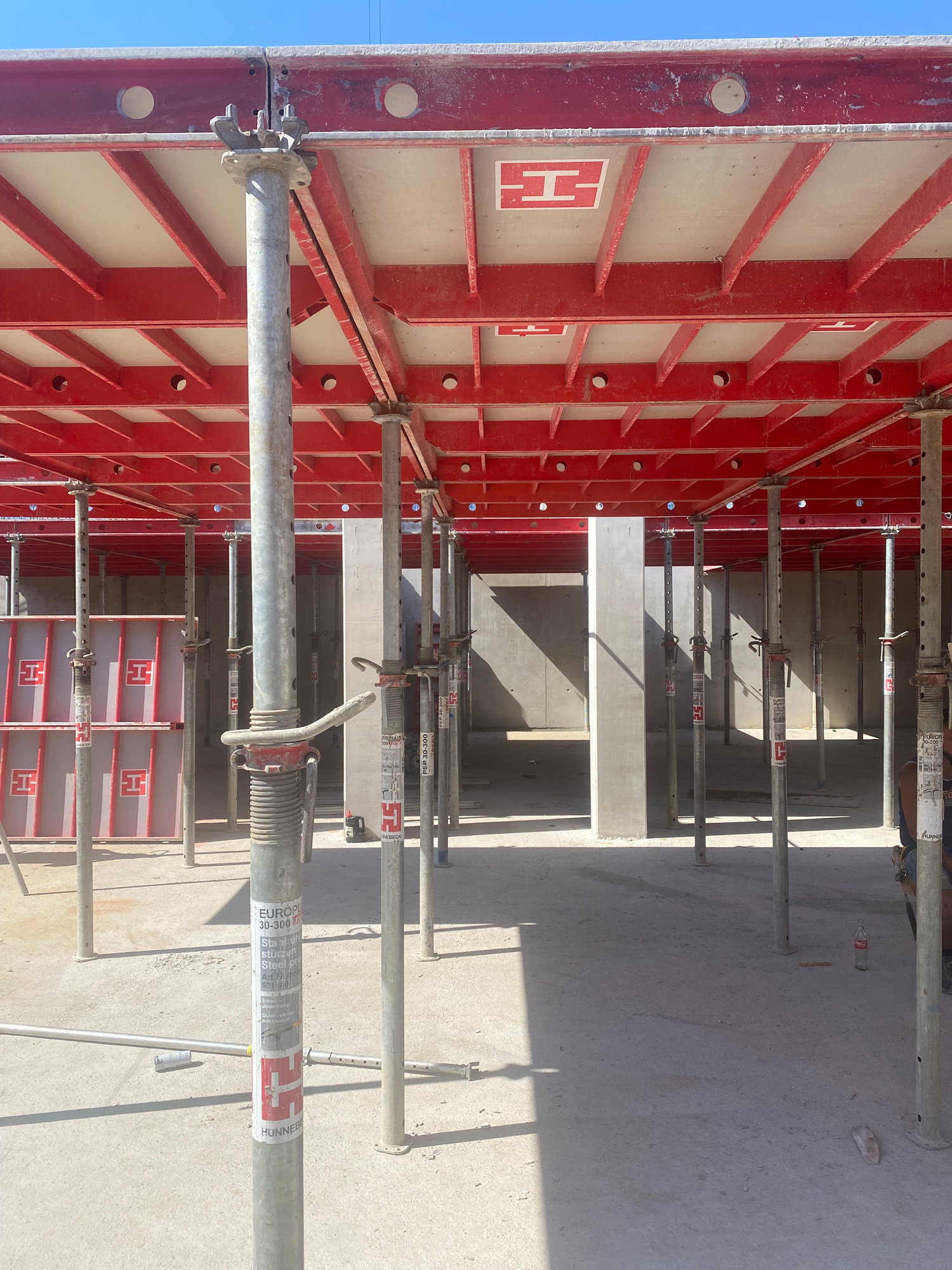

  • Derzeit wird die Decke über dem 2.Obergeschoß / Achse A – F / 1 – 4 eingeschalt und bewehrt.
  • Im Bauabschnitt II – Achse A – F / 4 – 7 werden derzeit die Innenwände als auch Außenwände im 2.Obergeschoß geschalt, bewehrt und betoni

Was ist die nächsten Wochen geplant?

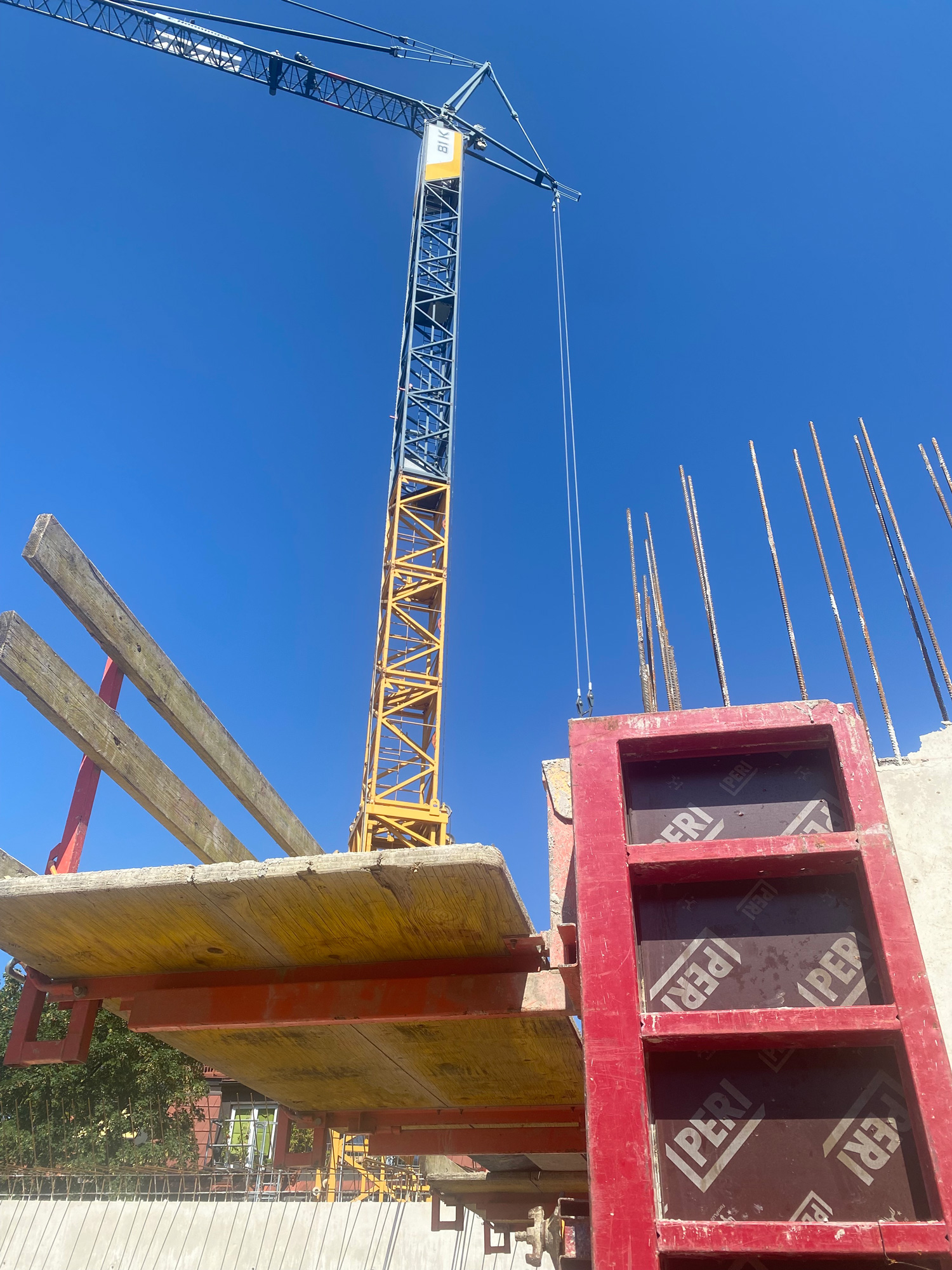

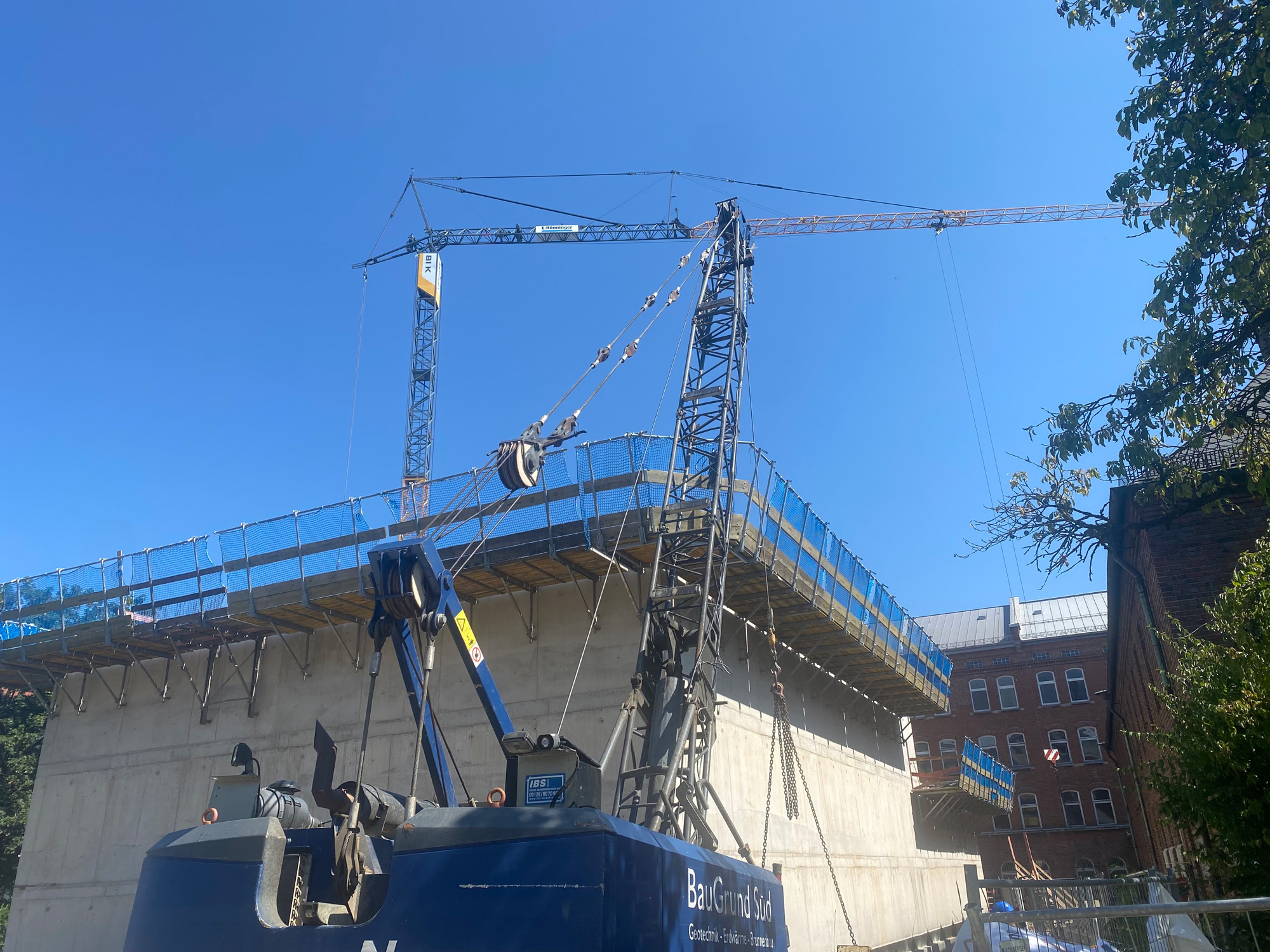

  • Es ist geplant die Decke über dem 2.Obergeschoß / Achse A – F / 1 – 4 am Dienstag, den 27.08.2024 zu betonieren.
  • Um dies gewährleisten zu können, muss am Mittwoch, den 21.08.2024 die Betonkernaktivierung in der Decke verlegt werden.
  • Im 2. Bauabschnitt – Achse A – F / 4 – 7 ist die Deckenbetonage – Decke über dem 2.Obergeschoß für den Dienstag, den 10.09.2024 geplant.

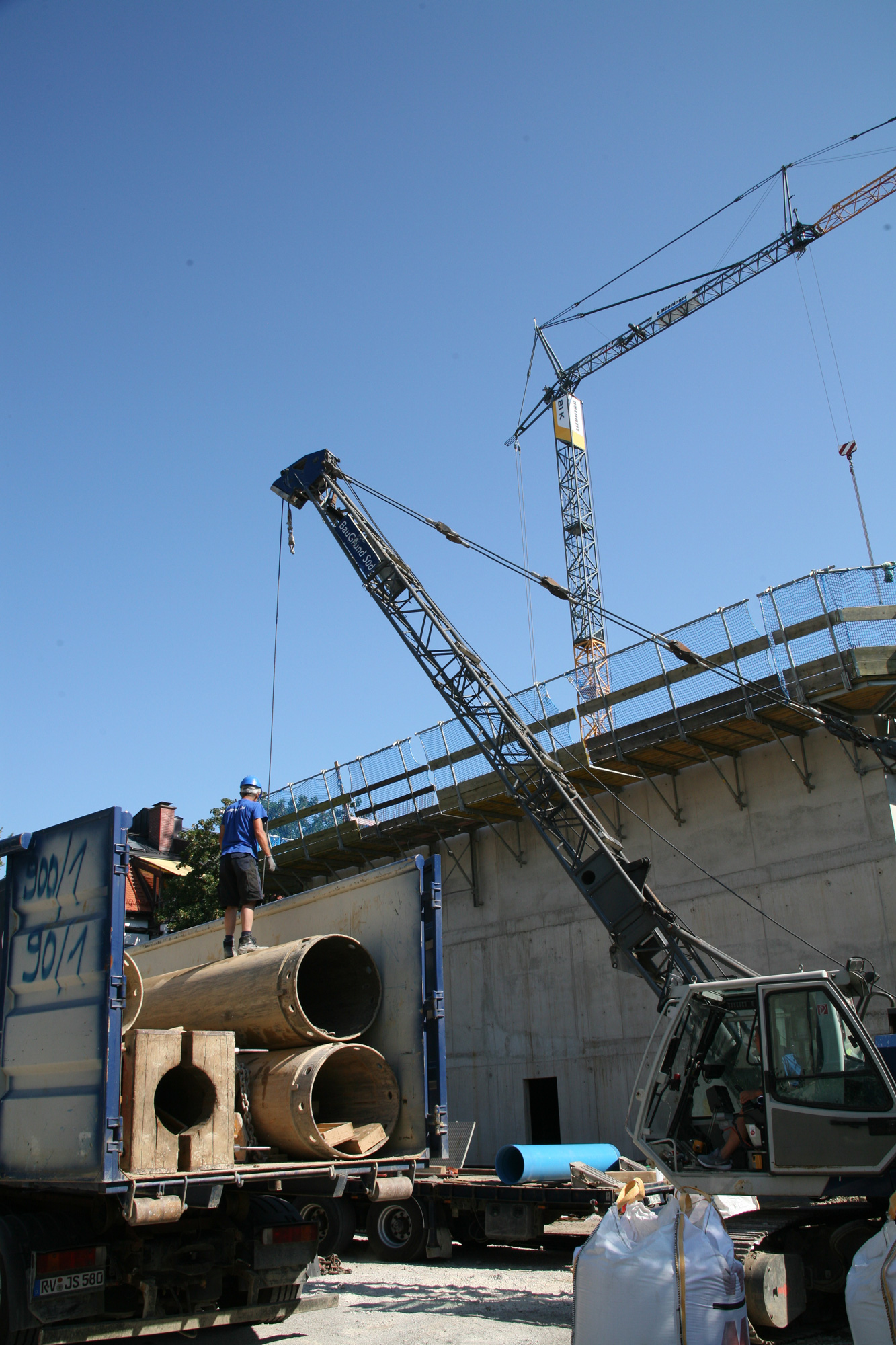

Parallel hat eine Erdbohrung stattgefunden:

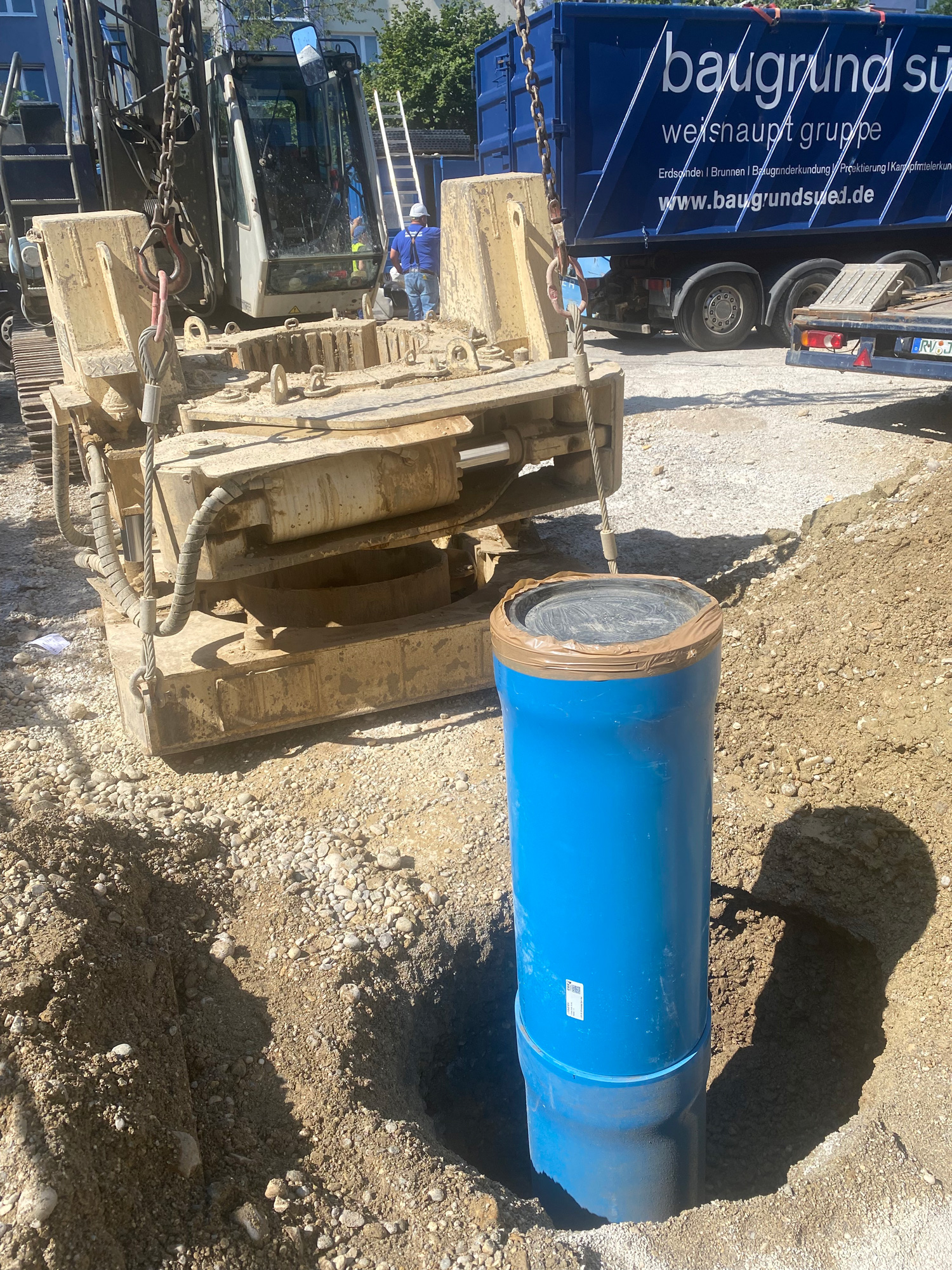

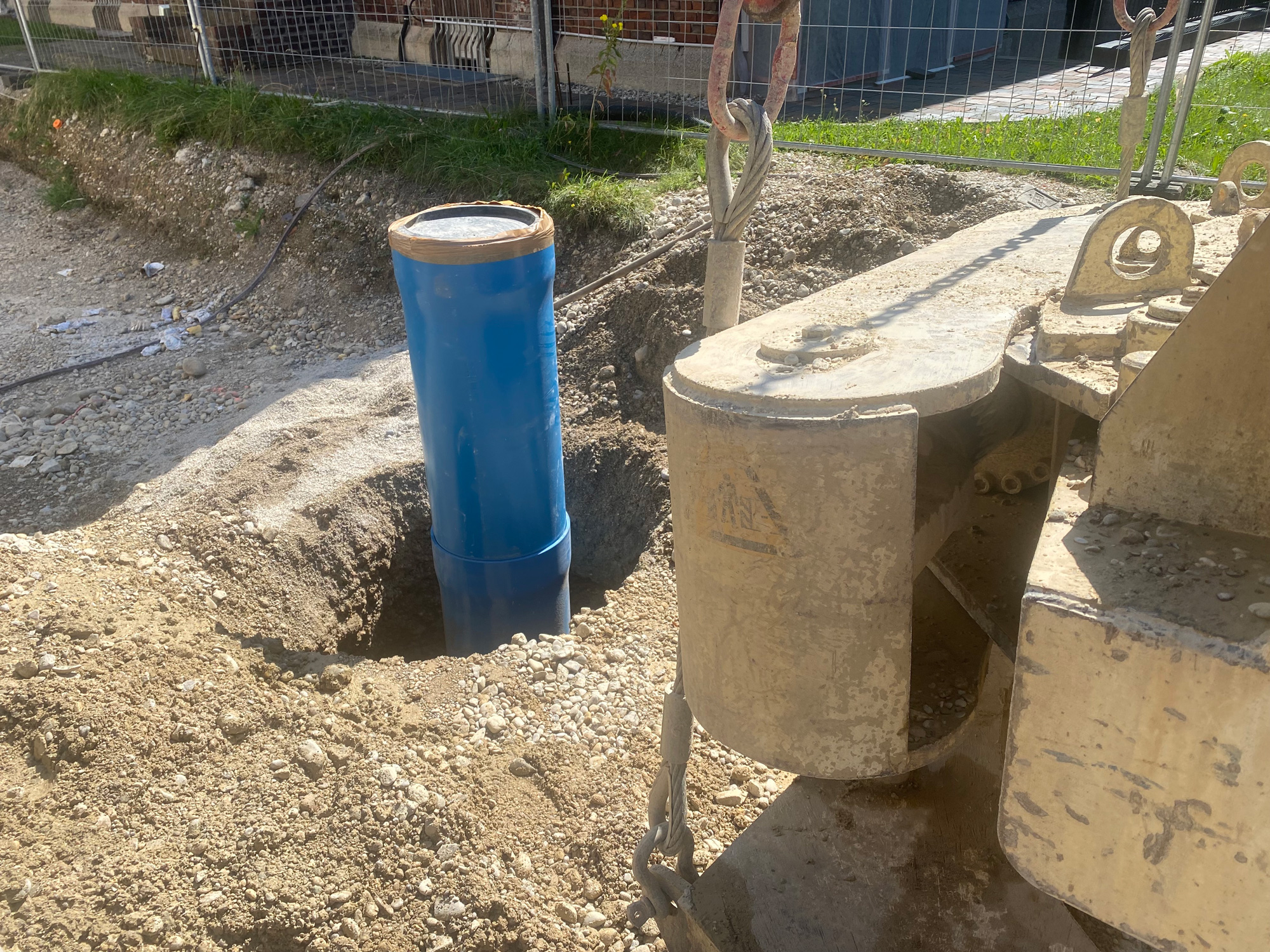

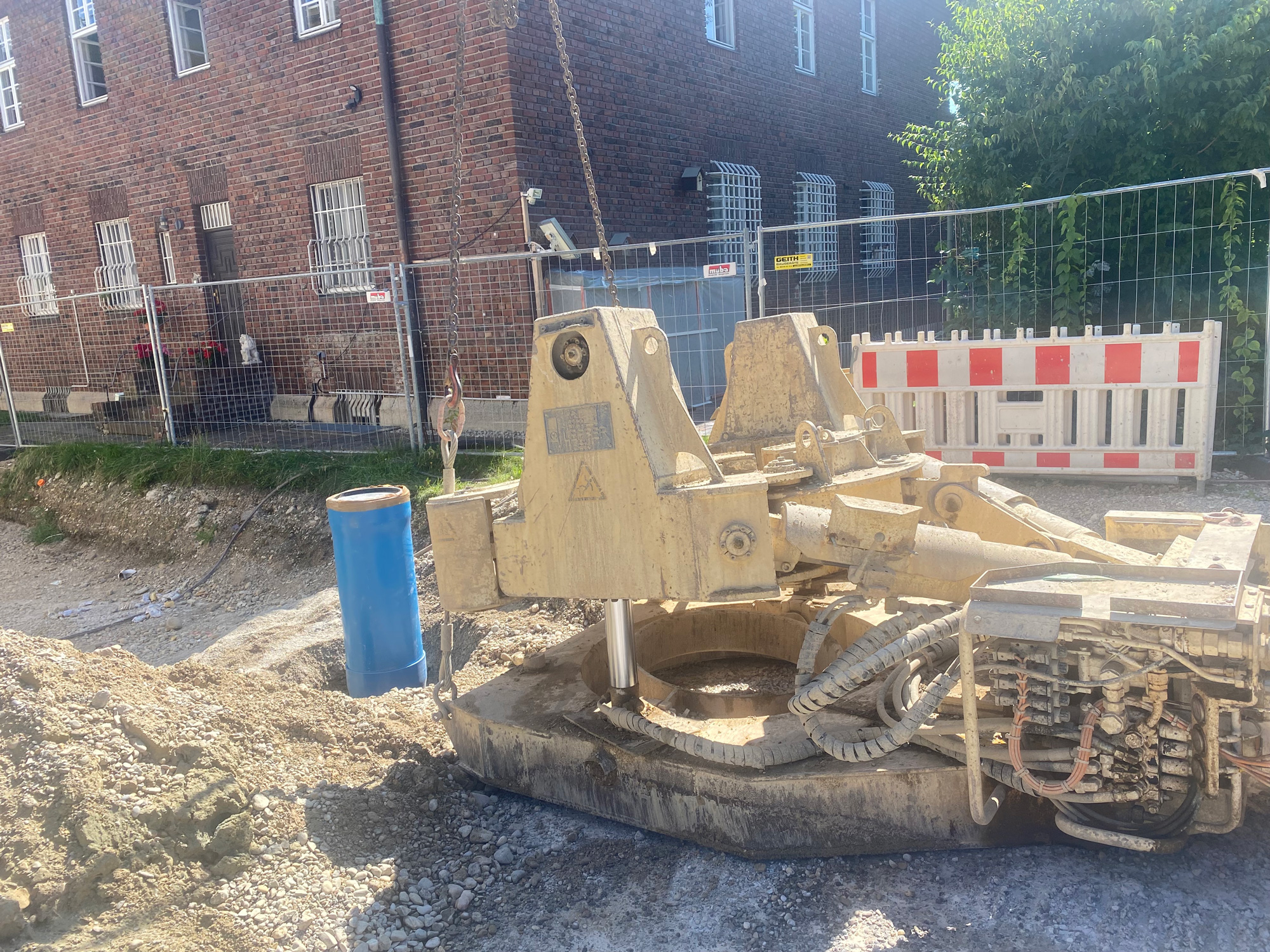

  • Unser Nachunternehmer für die Brunnenanlage – Baugrund Süd hat am Dienstag, den 10.08.2024 den Saugbrunnen mit einer Tiefe von 10,0 m erstellt.
  • Im September ist ein Pumpversuch vorgesehen um die Leistungsfähigkeit des Saugbrunnens zu ermitteln.
  • Das Brunnenwasser wird später in den Kreislauf der Kälteanlage integriert.

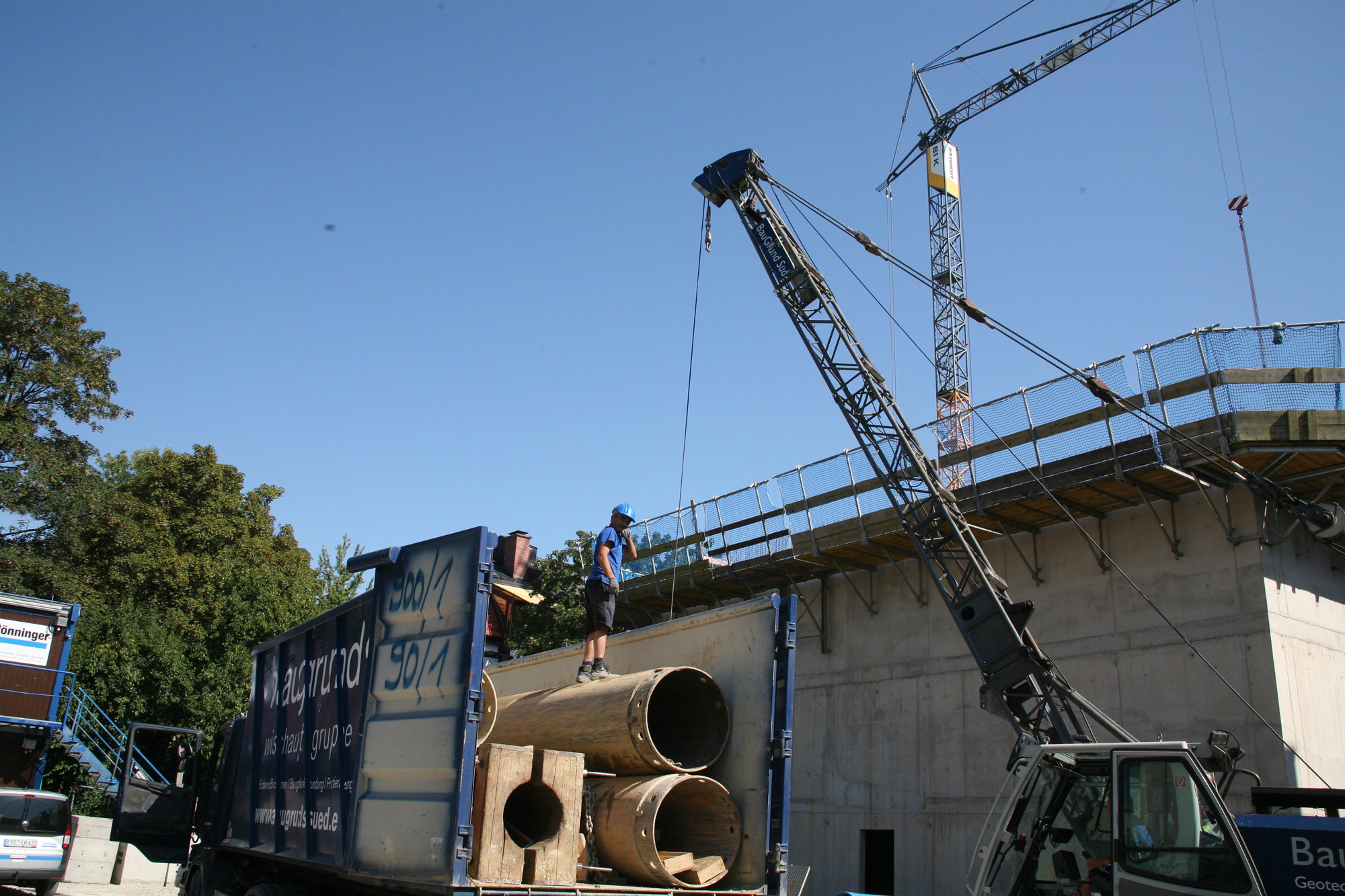

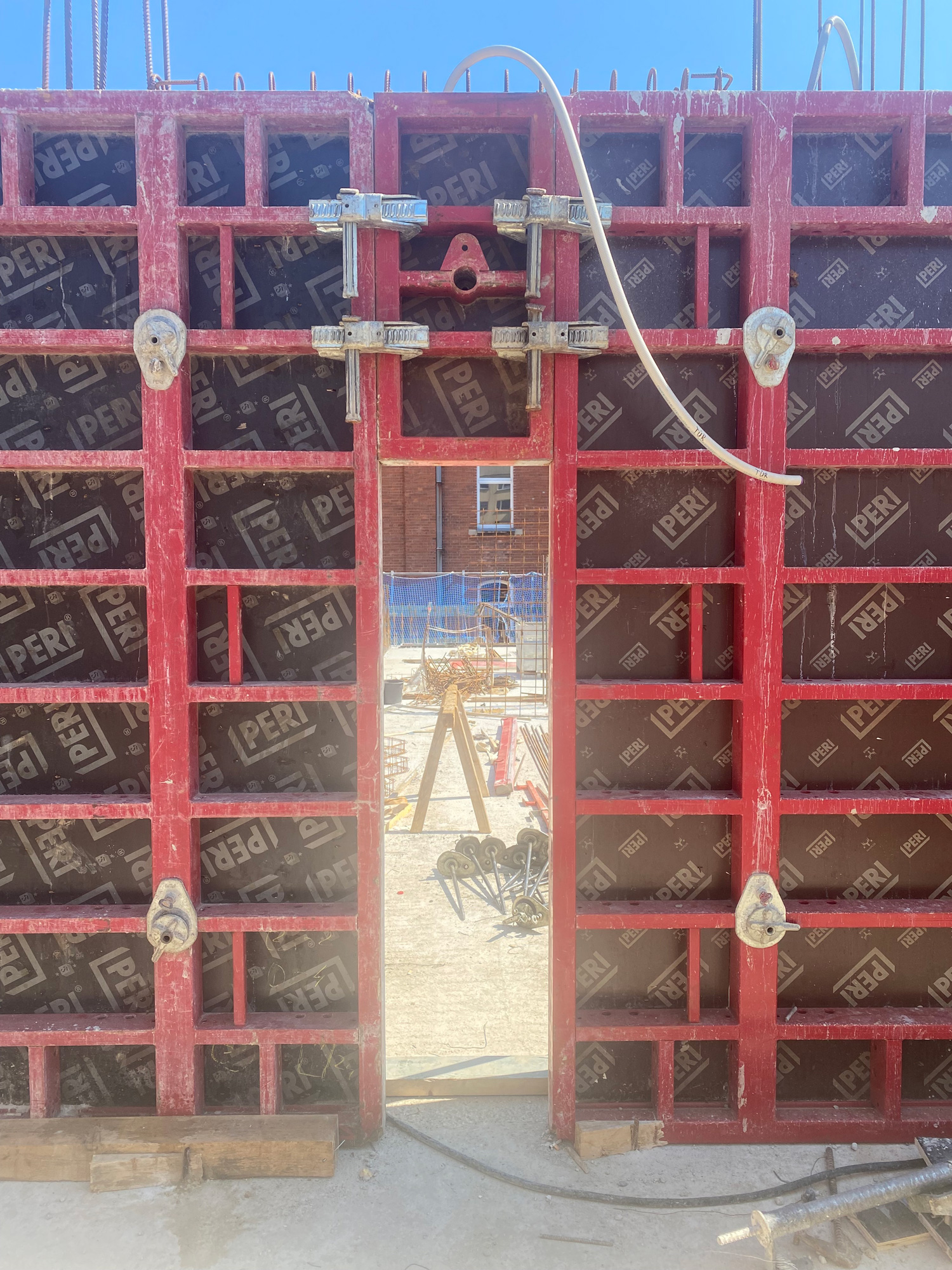

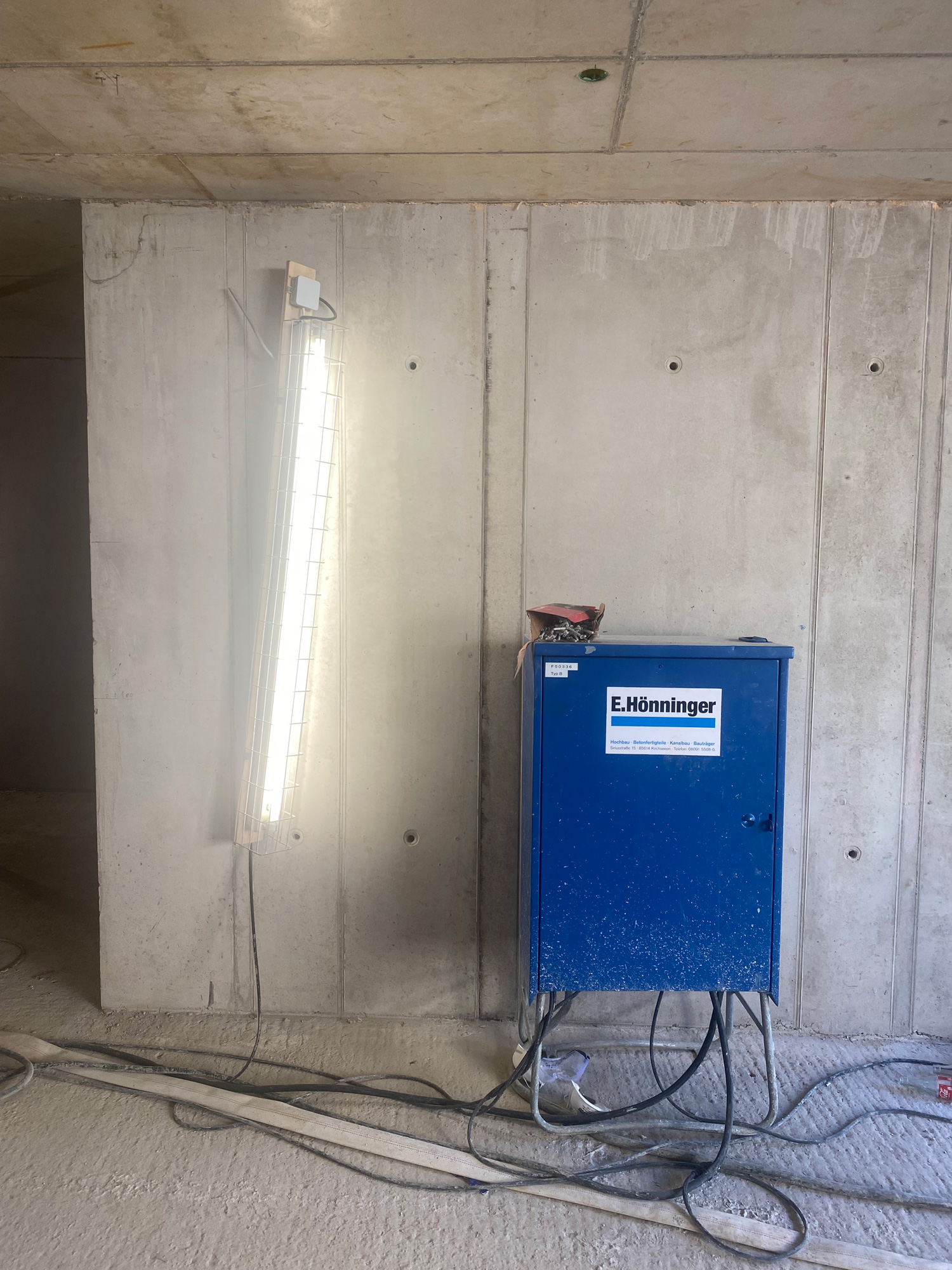

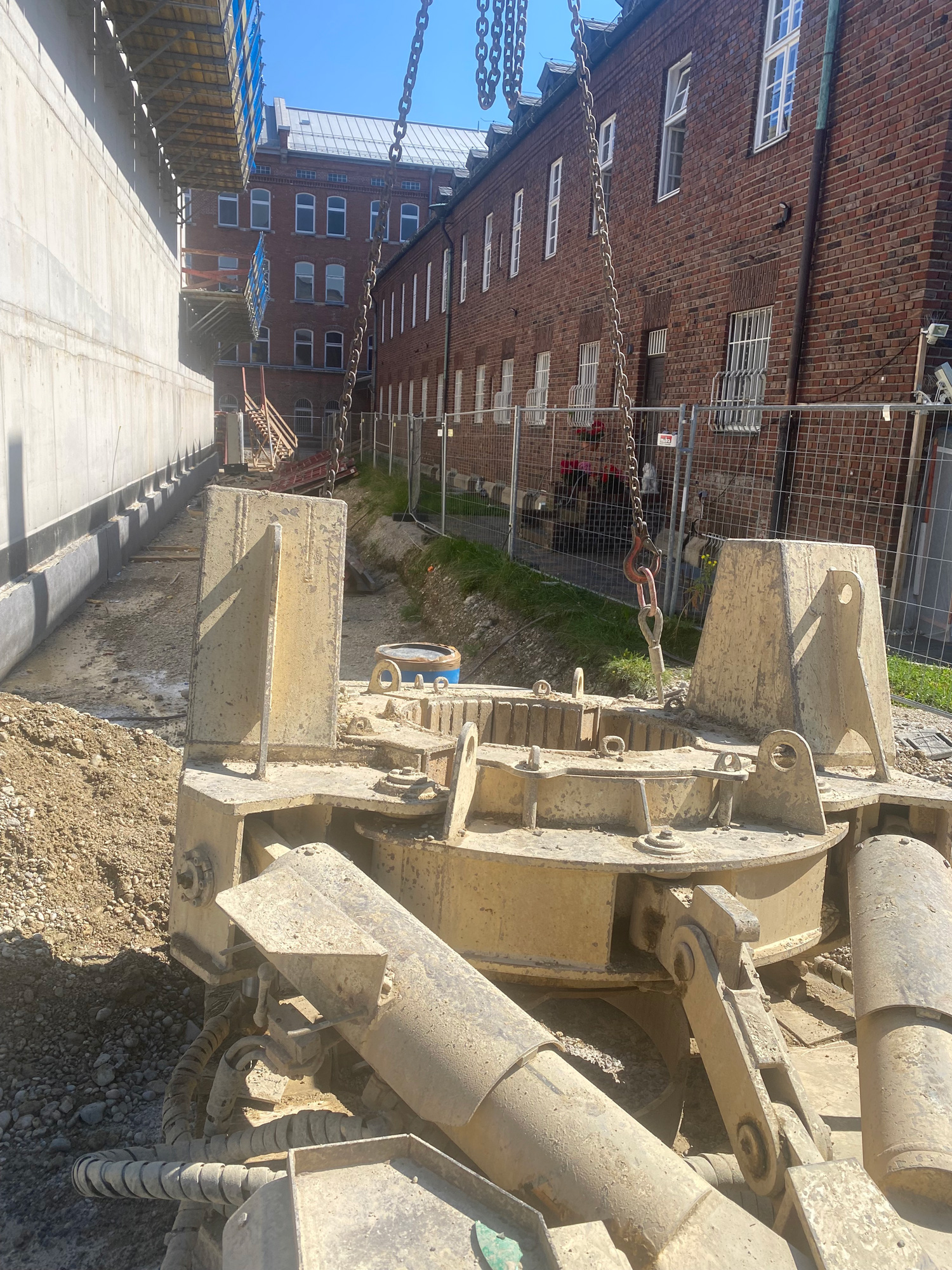

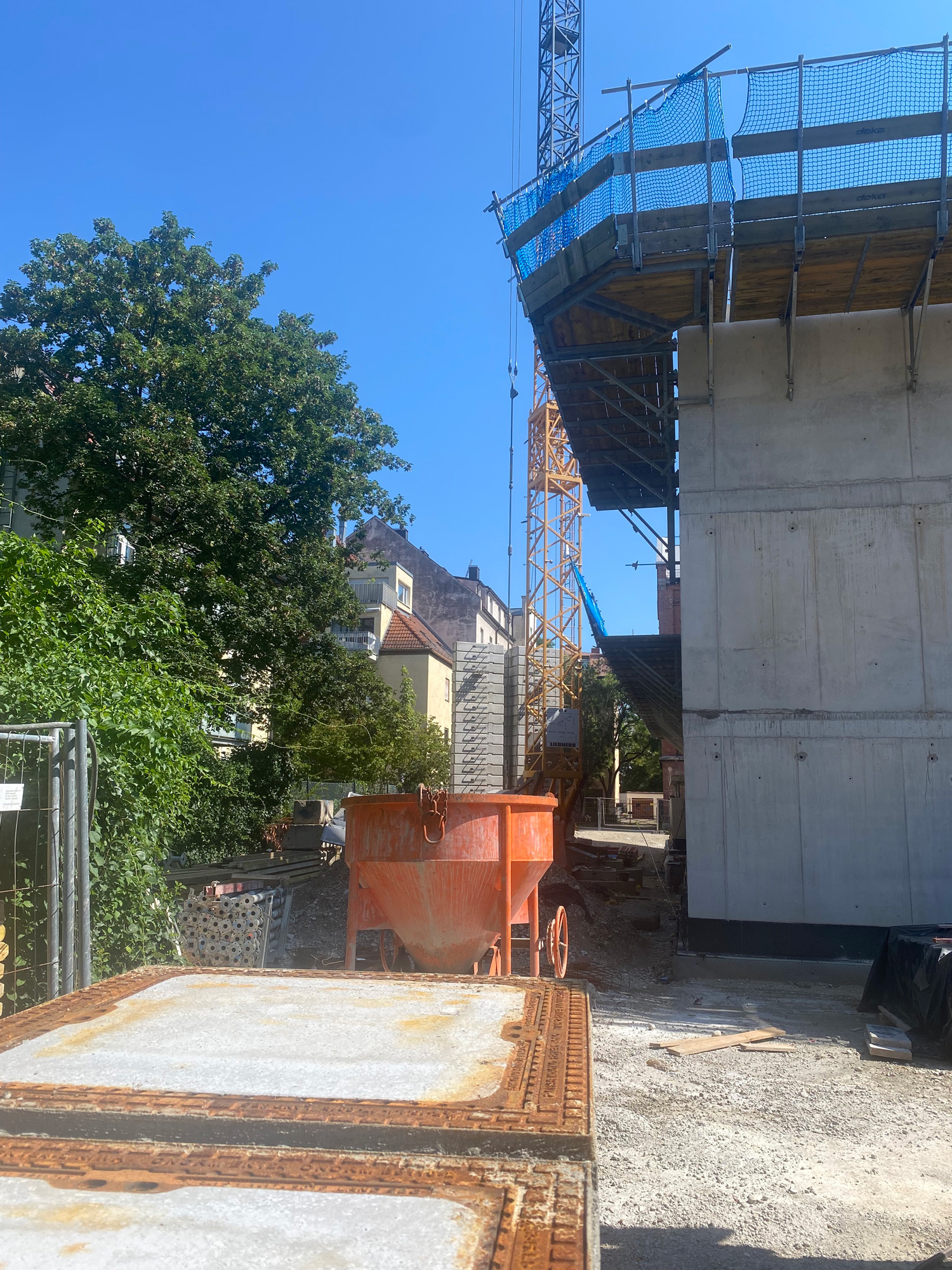

Und hier einige Impressionen des Bauprojektes:
