Neuigkeiten zum Bauprojekt Chiemgaustraße im November 2021
Chiemgaustraße – Lärmschutzbebauung und Neubau von 48 Mietwohnungen mit Tiefgarage
In den letzten Wochen hat sich wieder einiges getan auf der Baustelle. Das Objekt steht kurz vor dem Abschluss – hier ein kurzer Überblick über die Arbeiten:
- Die förmliche Abnahme des Gesamtbauvorhabens hat am Freitag, den 29.10.2021 stattgefunden!

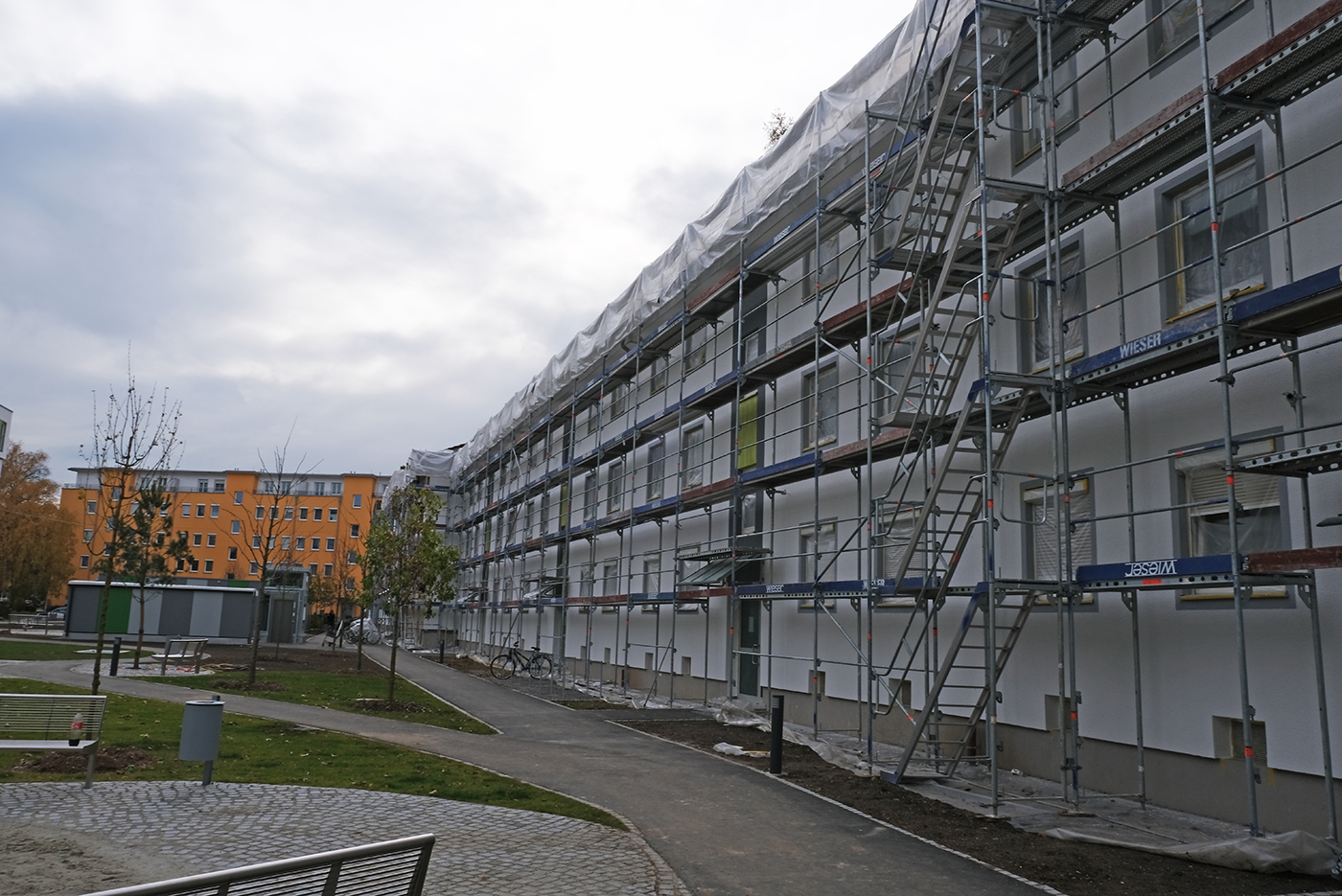

- Derzeit läuft noch die Mängelbeseitigung der verschiedenen Gewerke sowie die im Nachgang beauftragte Fassadensanierung bei Block II als auch die Malerarbeiten in den Bestandstreppenhäusern.
- Die Nutzungsaufnahme ist für den 01.12.2021 vorgesehen!
- Die Wohnungen in den Aufstockungen (Block I – IV) als auch im Bauteil LSB 1 (EOF-Wohnungen) sind komplett vermietet.
- In den Neubauten LSB 3 + 2 (freifinanziert) sind derzeit ca. 50 % vermietet.
- Die Außenanlagen sind nicht in unserem Leistungsumfang enthalten.
- Es wurden insgesamt 48 Wohnungen erstellt; hiervon 18 Wohnungen in den Aufstockungen (12 Stück – Block I; jeweils 2 Stück Block II, III + IV) und 30 Wohnungen (Neubau – LSB 1, 2 und 3).

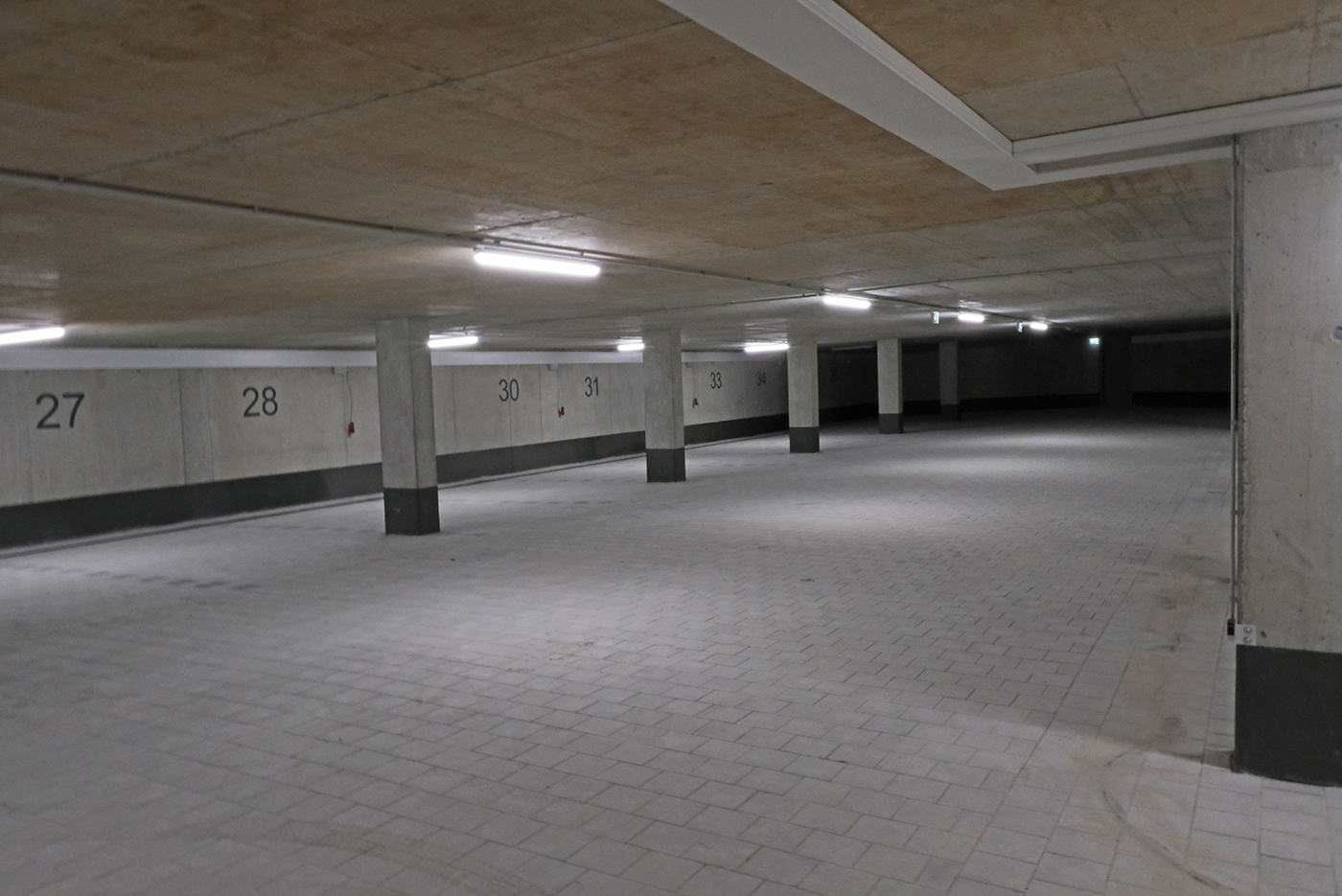

- Die Tiefgarage mit Betonsteinpflaster wurde im Hof I mit 37 Stellplätzen erstellt.

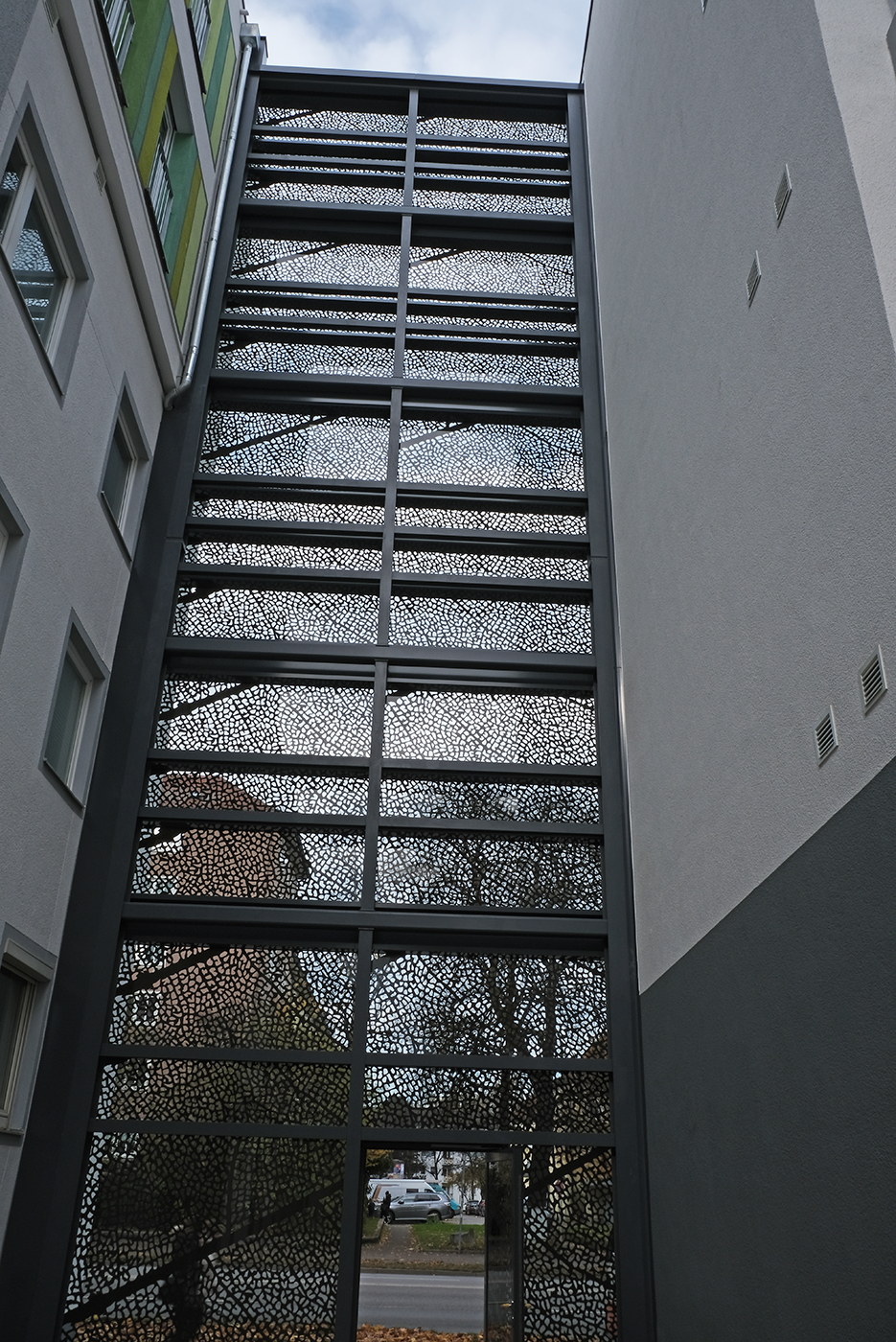

- Auf der Schwanseestraße wurden vor den Bestandsfenstern Lärmschutzkästen montiert.
- Nachdem der Bauherr ein Förderantrag für Lärmschutzmaßnahmen gestellt hat, wurden zwischen den Bestandsblöcken (Block I – IV) jeweils die Neubauten zum mittleren Ring (Chiemgaustr.) situiert – mit jeweiliger Anbindung mittels einer P/R-Konstruktion an den Bestand.

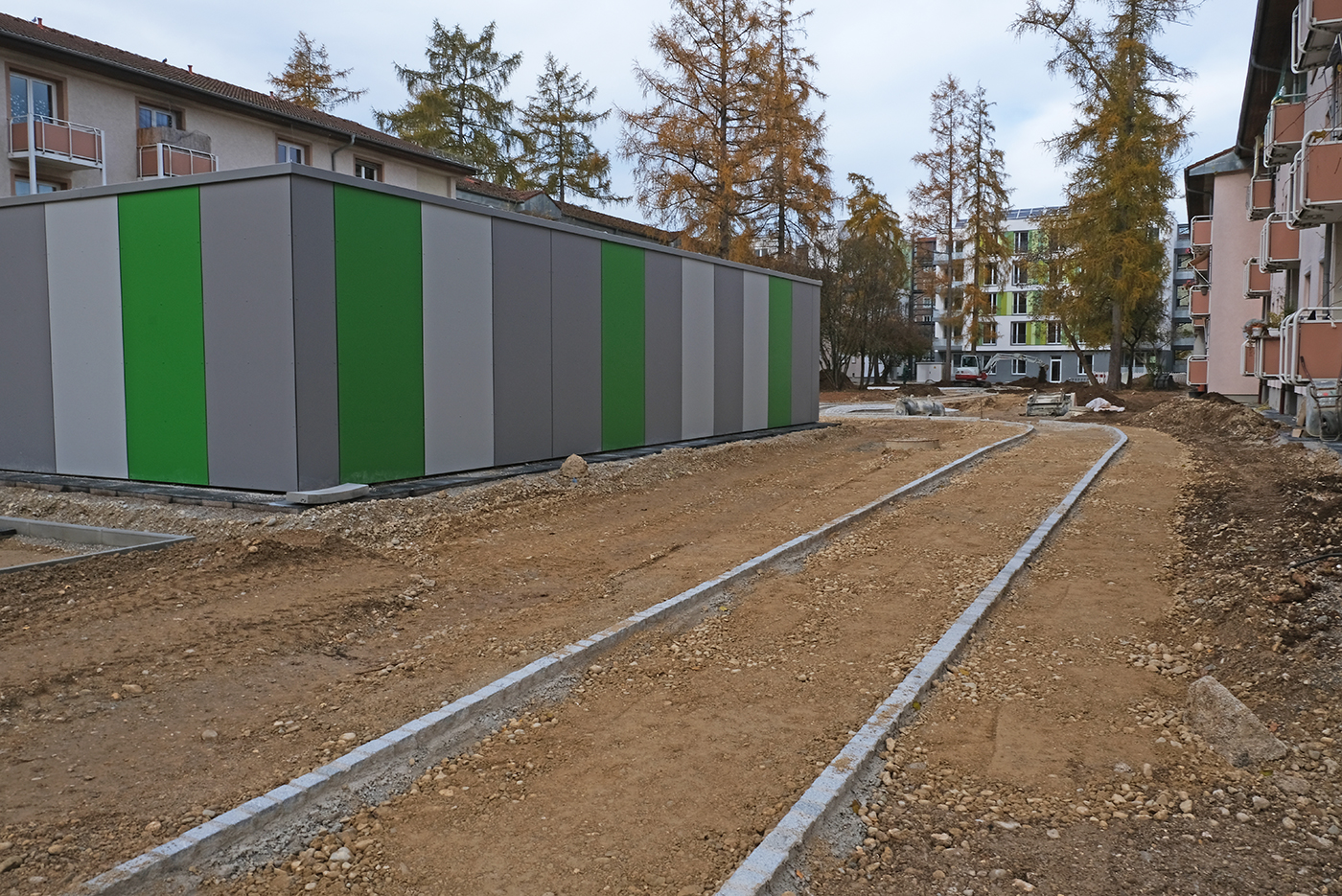

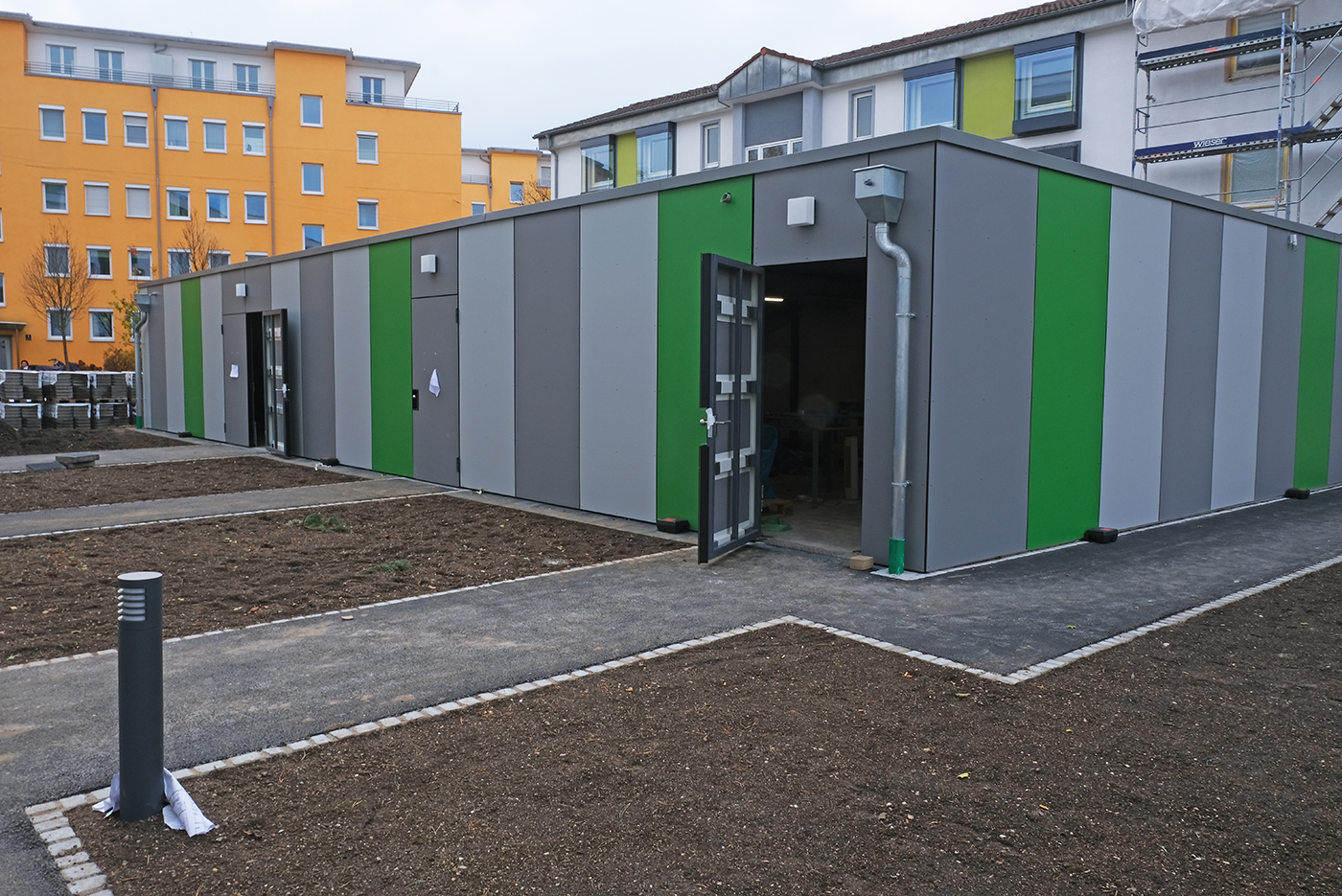

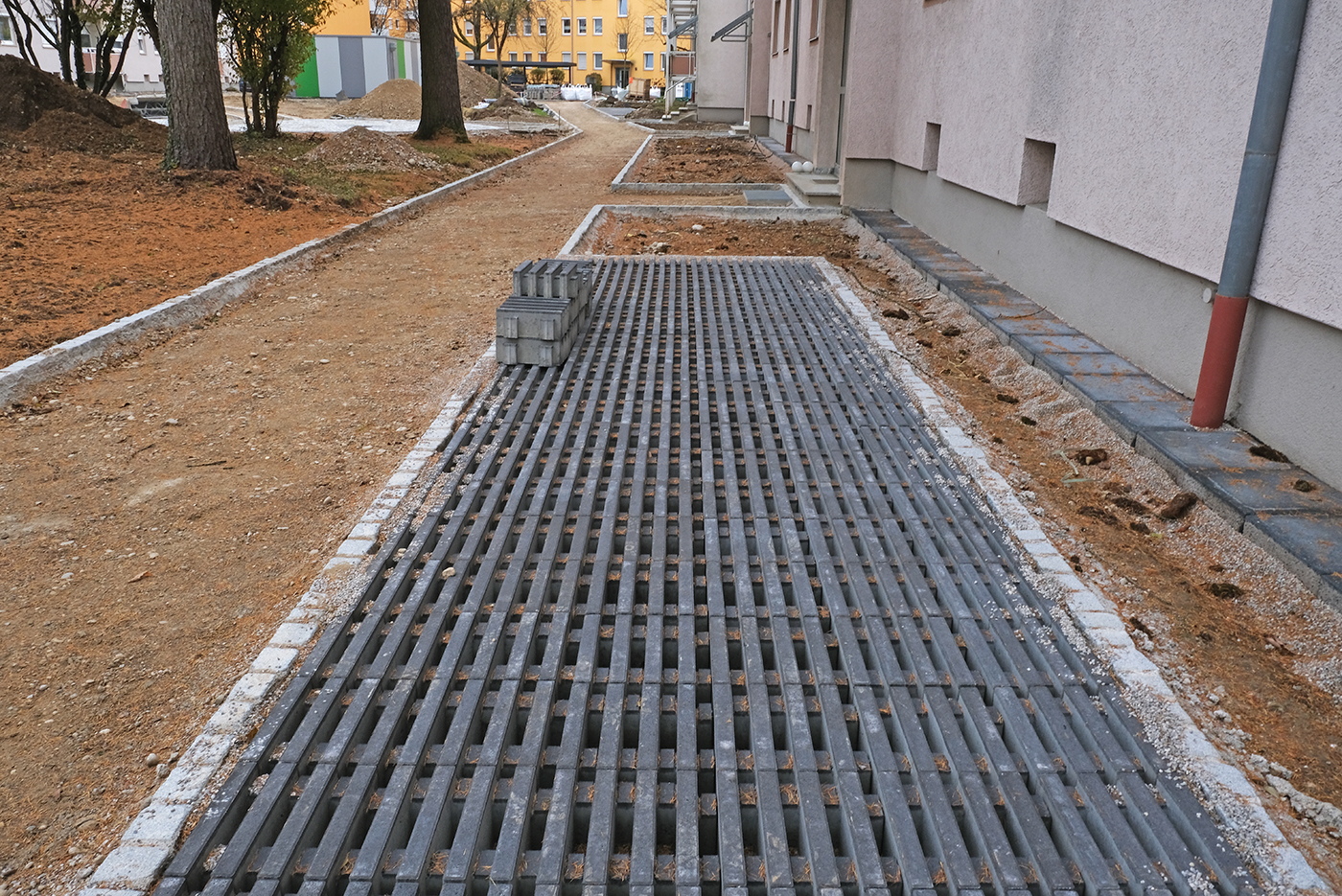

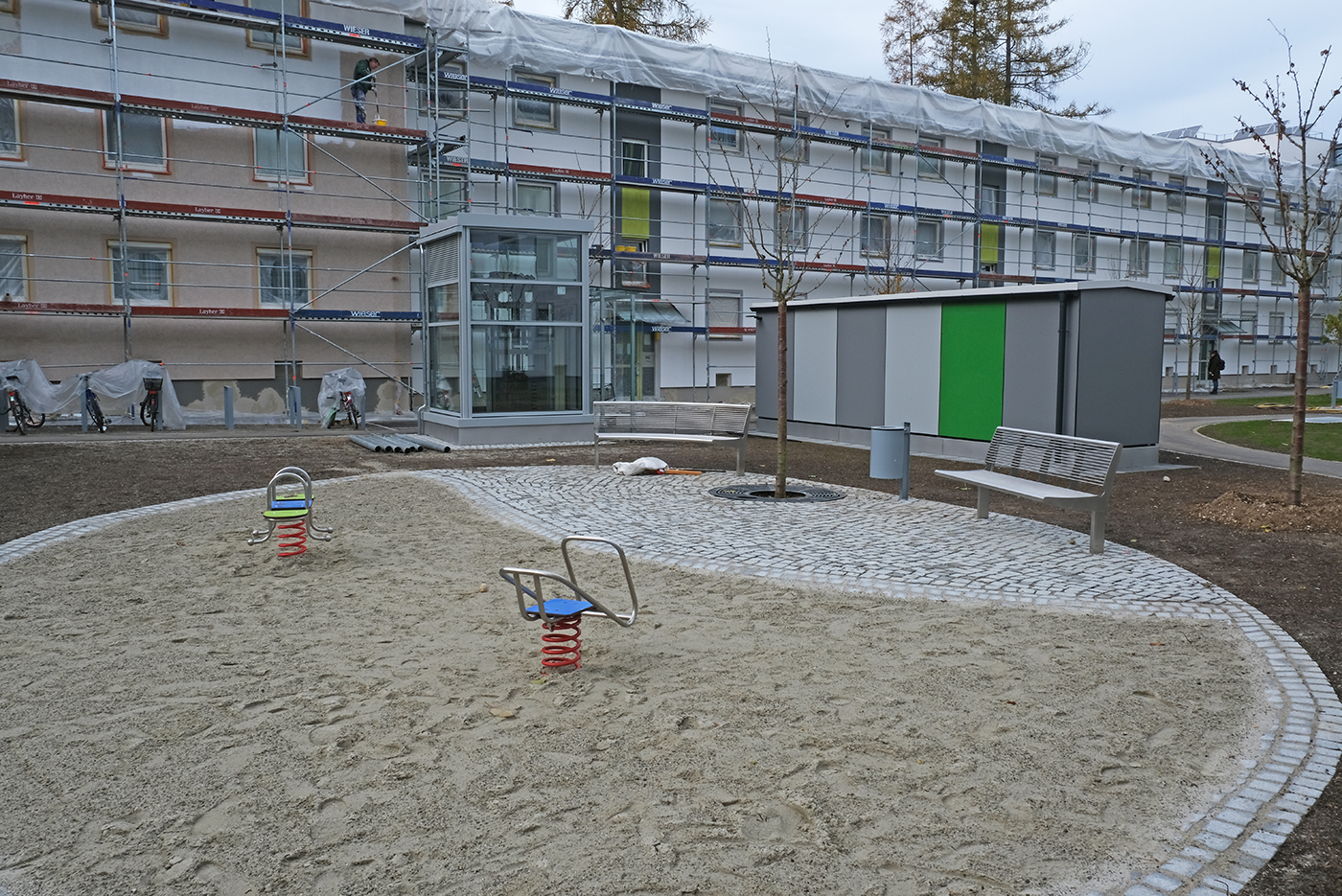

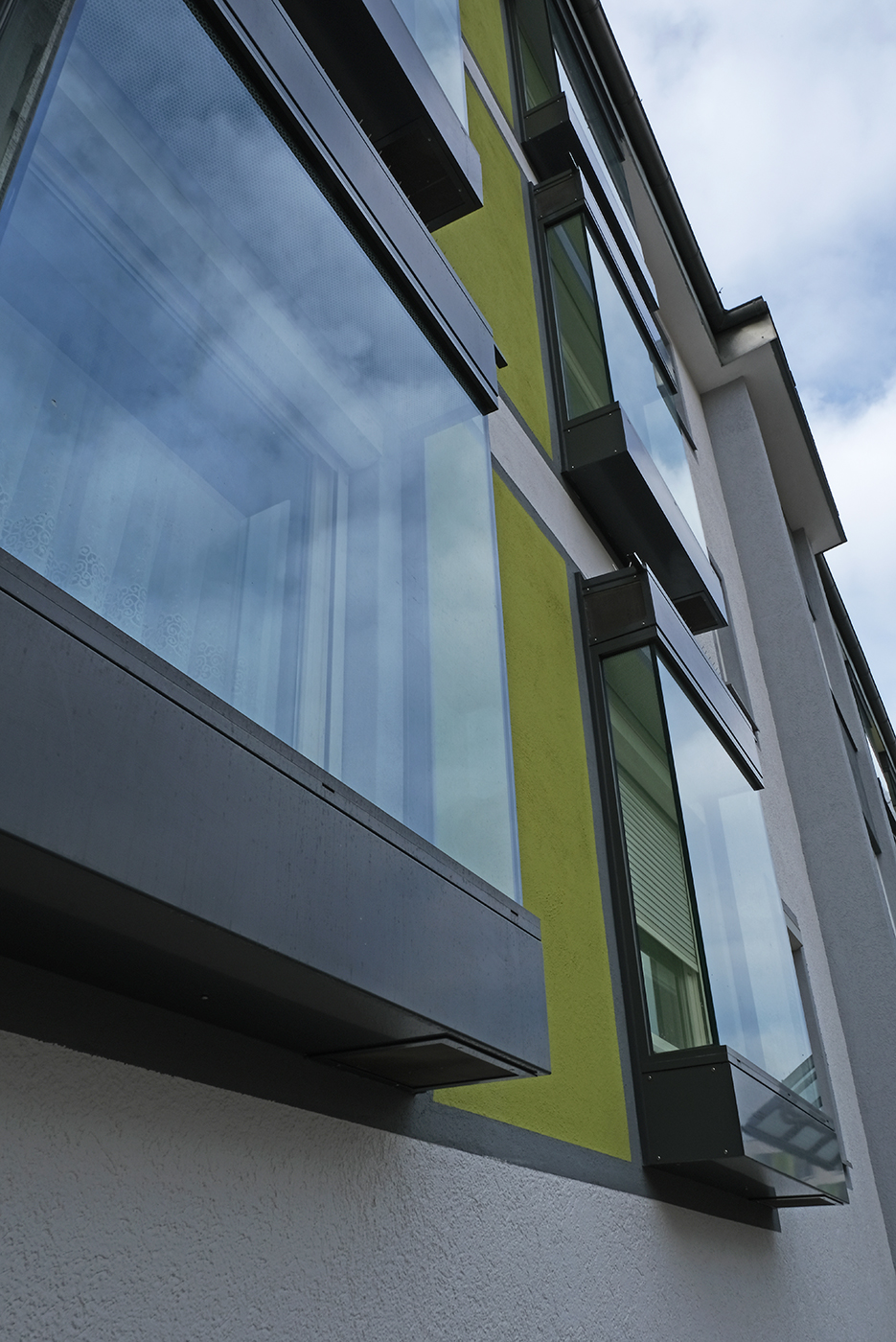

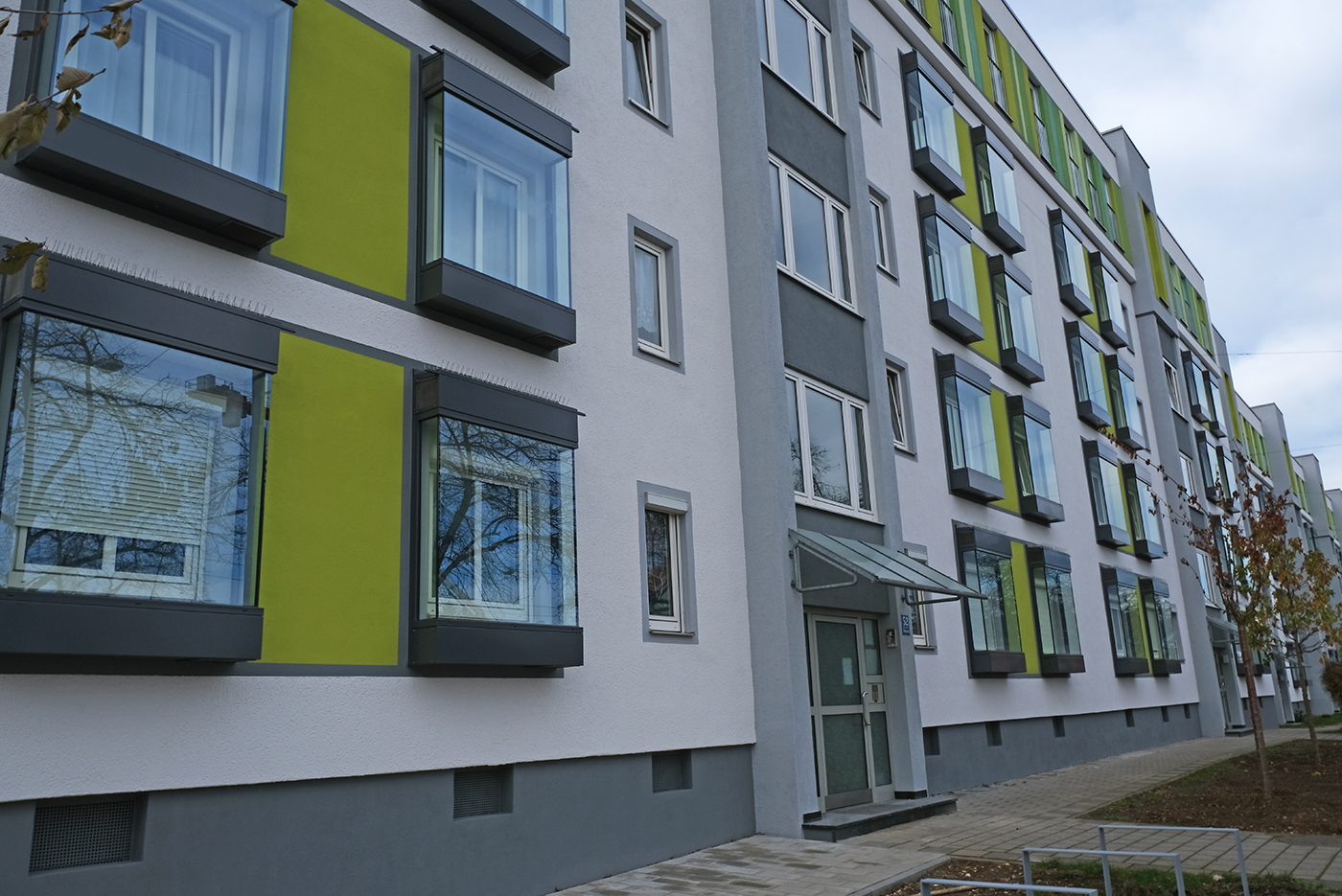

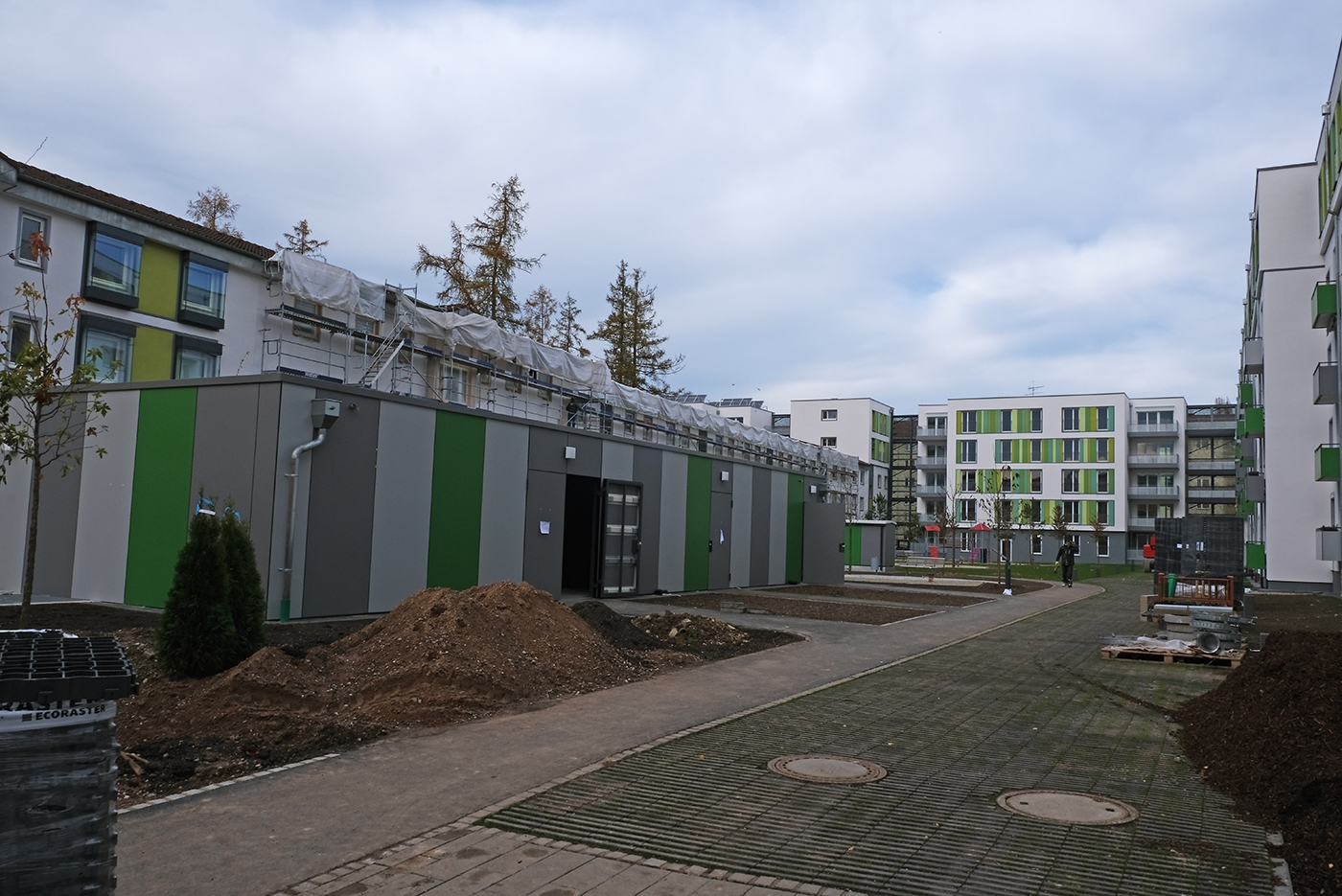

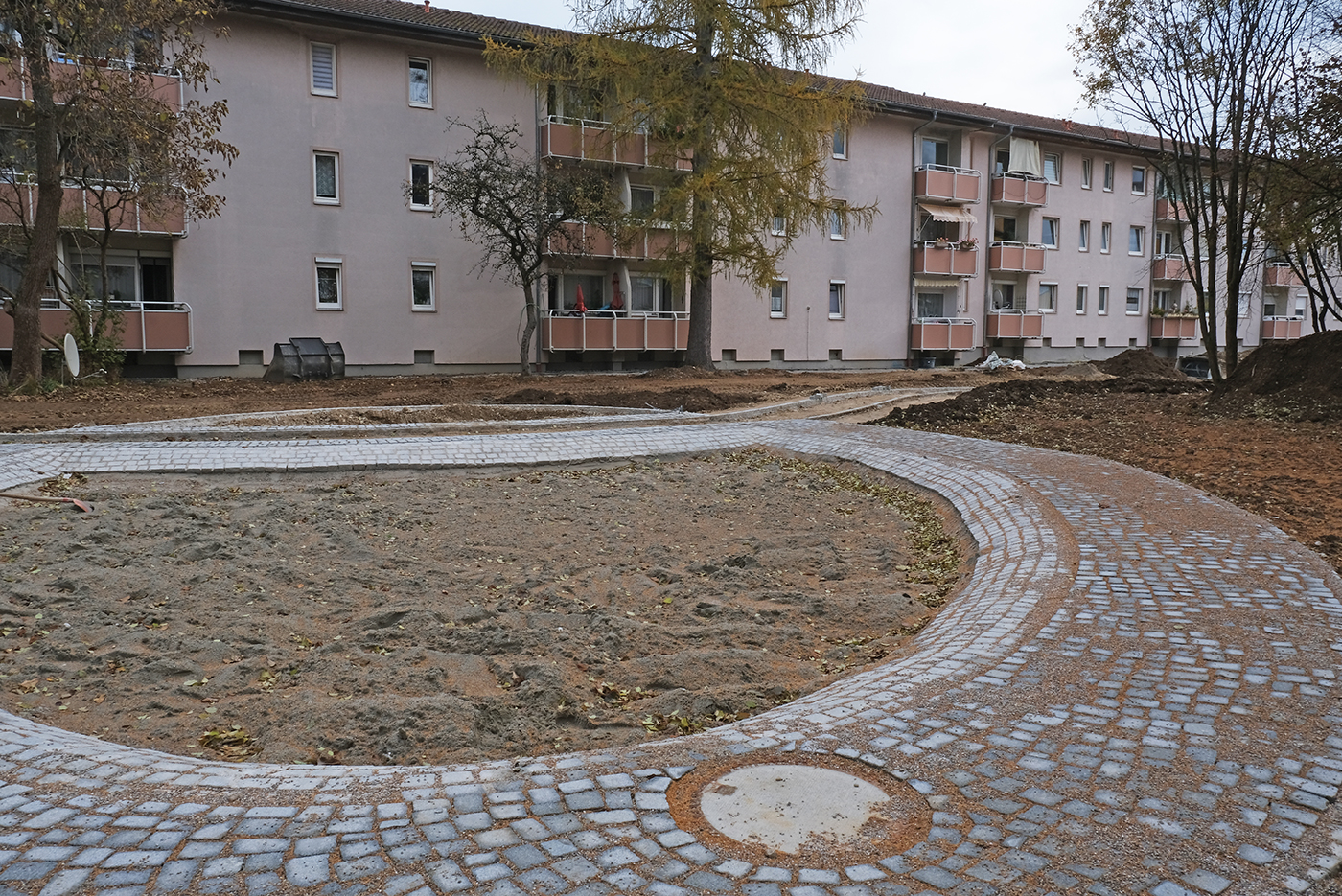

Und hier noch einige Impressionen vom aktuellen Baustatus:
