Putzbrunn Gymnasium – Neuigkeiten im Februar 2025

Putzbrunn Gymnasium – Neubau eines 5-zügiges Gymnasium mit einer Dreifach- und einer Einfachsporthalle sowie einer  Großgarage mit 81 Stellplätzen

Das Gymnasium in der Gemeinde Putzbrunn wird vom Zweckverband Staatliche weiterführende Schulen im Südosten des Landkreises Münchens errichtet und soll von Schülern aller Mitgliedsgemeinden besucht werden. Es soll als 5-zügiges Gymnasium in der neunjährigen Form (G9) errichtet werden. Es ist eine Dreifachsporthalle, Pausenhof- und Freisportflächen sowie Fahrrad-Stellplätze und Pkw-Stellplätze vorgesehen.

Das Bauvorhaben wird gestalterisch, funktional und wirtschaftlich (in Bezug auf die Herstellungs-, Unterhalts- und Betriebskosten) viele überzeugende Lösungen bieten. Insbesondere hinsichtlich moderner Lehrkonzepte und Digitalisierung sowie Umweltschutz und Nachhaltigkeit soll das Gymnasium in Putzbrunn Modellcharakter aufweisen. Der Neubau soll als Holz-Hybrid-Konstruktion errichtet werden. Ziel ist es, das Schulgebäude in wesentlichen Teilen zum Schuljahresbeginn 2025 in Betrieb zu nehmen, so dass ein regulärer Unterricht für die Jahrgangsstufen 5 bis 8 stattfinden kann.

In den letzten Wochen ist einiges passiert – hier ein kurzer Überblick:

  • Ortbetonwände und Ortbetonstützen in der Sporthalle sowie in den Etagen EG und 1.OG der Bauteile 1/2/3
  • Verlegen der Fertigteilunterzüge
  • Herstellen der Ortbetonunterzüge / Verlegen Balkone / Verlegen der Holzdecken / Betonieren der Decken im EG Bauteil 2 und 1.OG von Bauteil  1 und Bauteil 2
  • Einschalen und bewehren der Ortbetonunterzüge EG im Bauteil 3
  • Verfüllarbeiten
  • Kanalarbeiten

Was passiert aktuell?

  • Ortbetonwände und Ortbetonstützen in der Sporthalle sowie in den Etagen EG in Bauteil 3 und im 1.OG in Bauteil 2
  • Verlegen der Fertigteilunterzüge / Herstellen Ortbetonunterzüge / Verlegen Balkone / Verlegen Holzdecken / Betonieren Decken im 1.OG in  Bauteil 1 und Bauteil 2
  • Verfüllarbeiten
  • Kanalarbeiten
  • Einschalen + Betonieren Unterzüge Einfeldsporthalle
  • Restarbeiten an der Decke über Treppenhaus und Boulderhalle der Dreifeldsporthalle
  • Abdichtungsarbeiten
  • Betonkosmetik in den Bauteilen 1/2/3 + Sporthallen
  • Einschalen und bewehren der Ortbetonunterzüge EG B

Was ist die nächsten Wochen geplant?

  • Ortbetonwände und Ortbetonstützen in den Etagen EG in Bauteil 3 und im 1.OG in Bauteil 2
  • Verlegen der Fertigteilunterzüge / Herstellen Ortbetonunterzüge / Verlegen Balkone / Verlegen Holzdecken / Betonieren Decken im 1.OG in Bauteil 1 und Bauteil 2 und im EG in Bauteil 3
  • Verfüllarbeiten
  • Kanalarbeiten
  • Einschalen + Betonieren Unterzüge Einfeldsporthalle/ Einschalen + Betonieren der Decke über Einfeldsporthalle
  • Restarbeiten an der Decke über Treppenhaus und Boulderhalle der Dreifeldsporthalle
  • Abdichtungsarbeiten
  • Betonkosmetik in den Bauteilen 1/2/3 + Sporthallen

Gab es was Besonderes? Technische Highlights?

  • Beginn der Verlegung der schweren Treppen (in der Sporthalle im UG bereits verlegt)

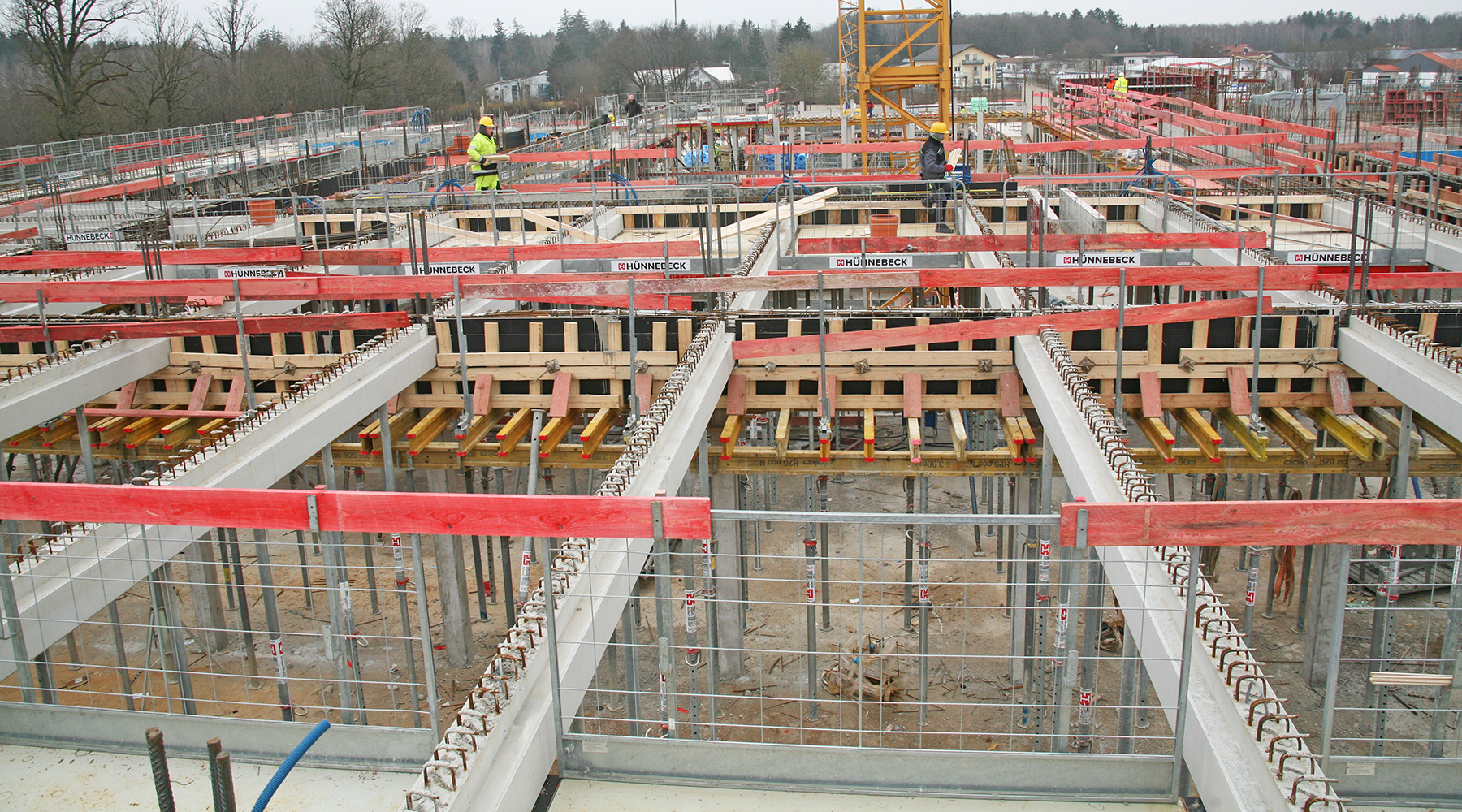

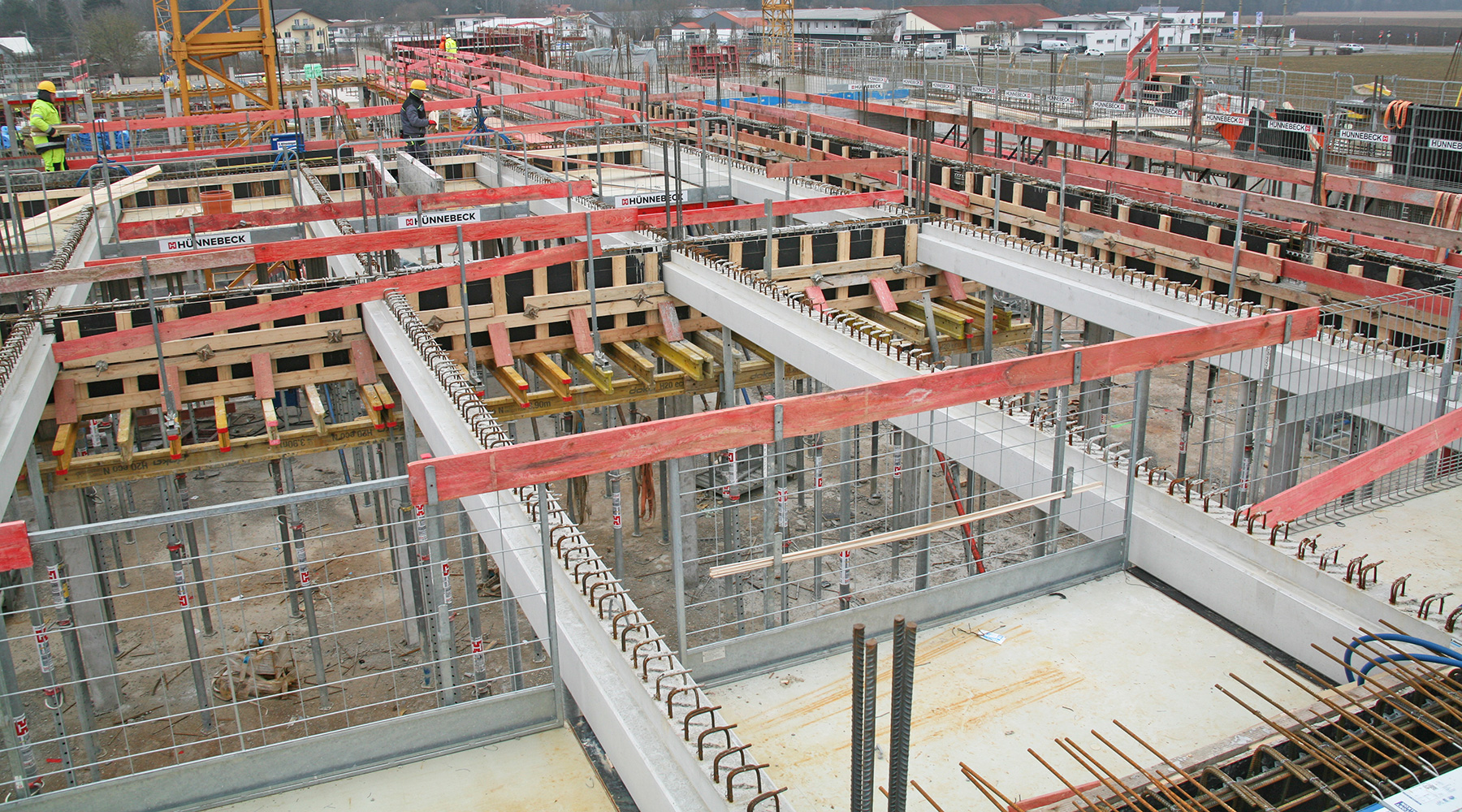

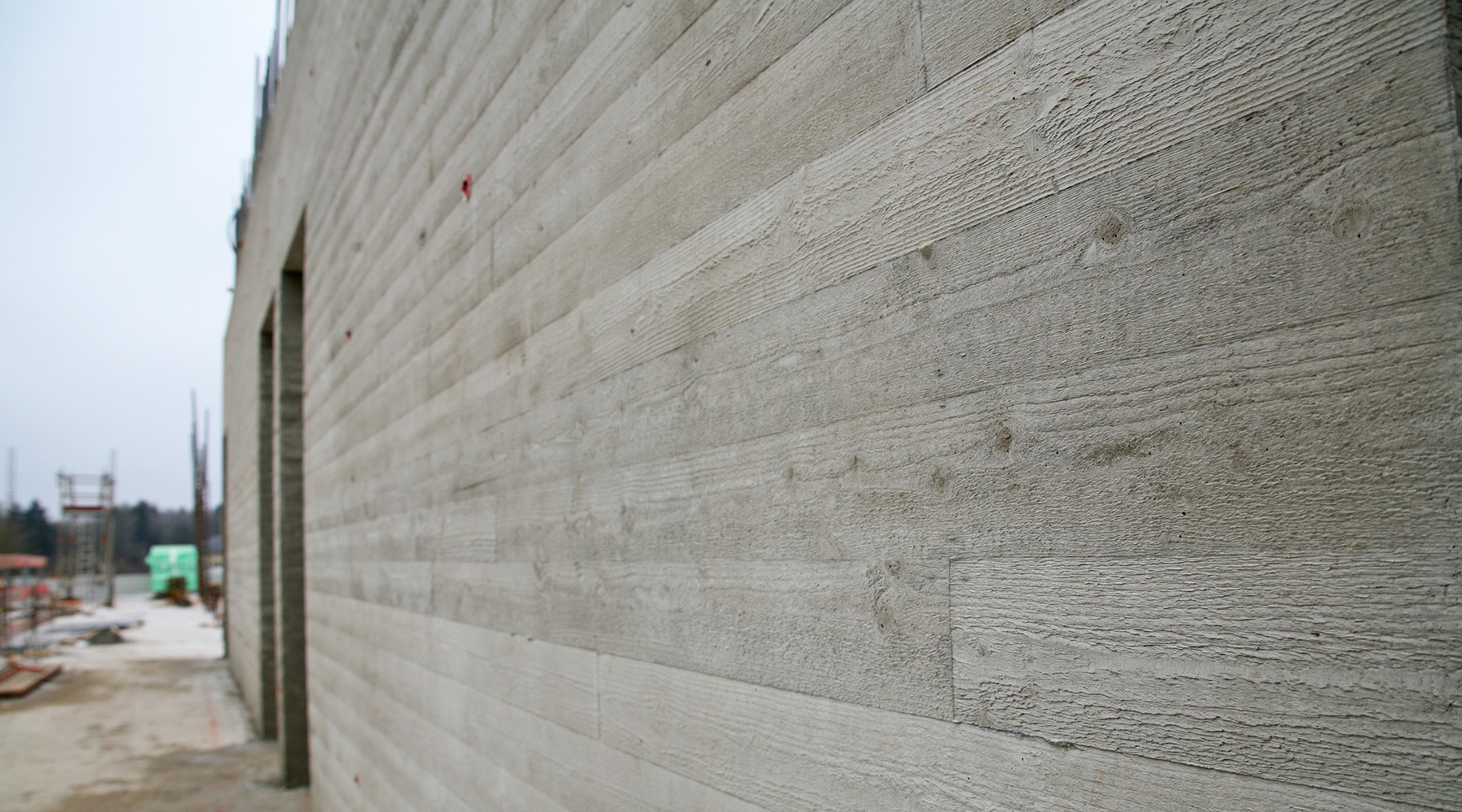

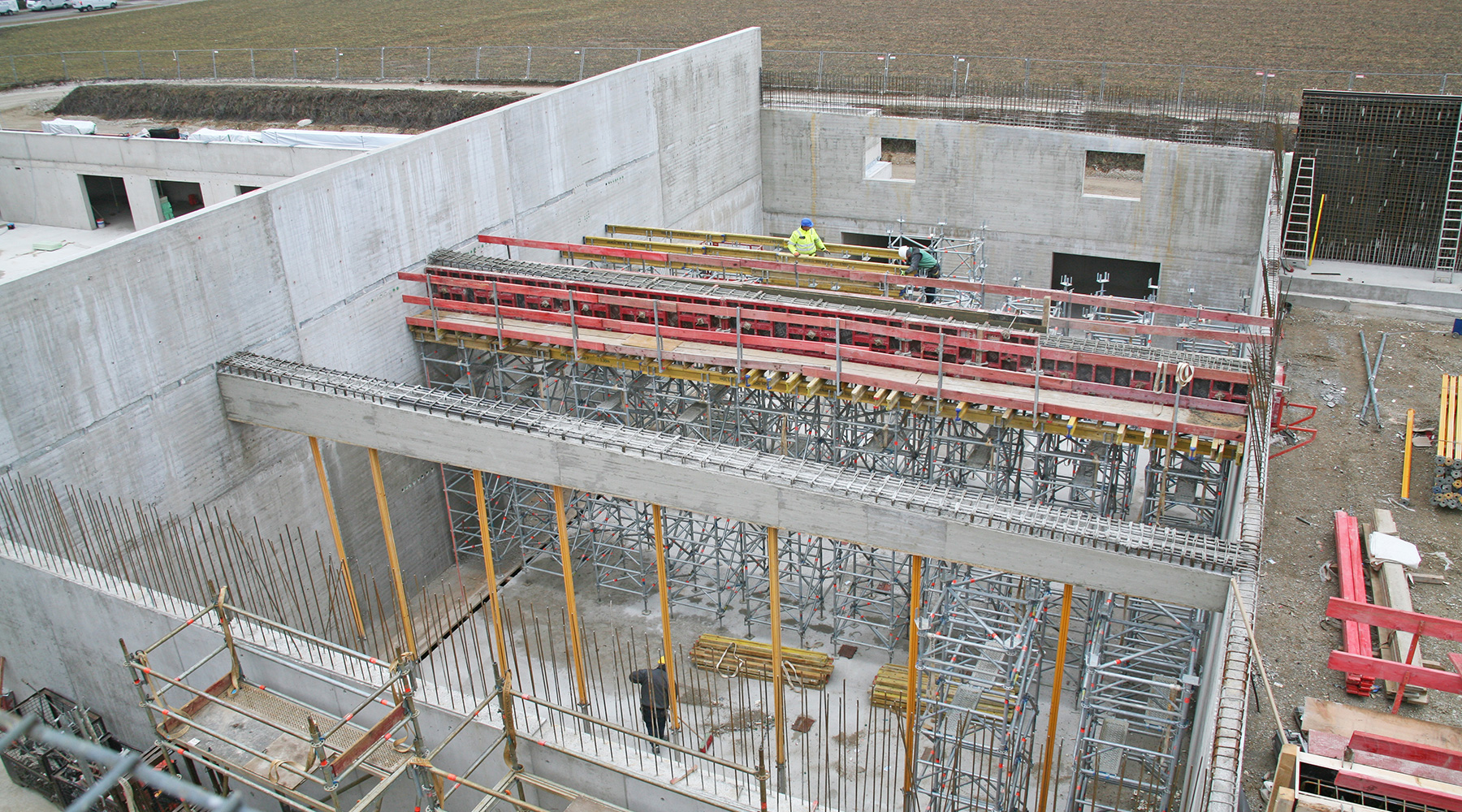

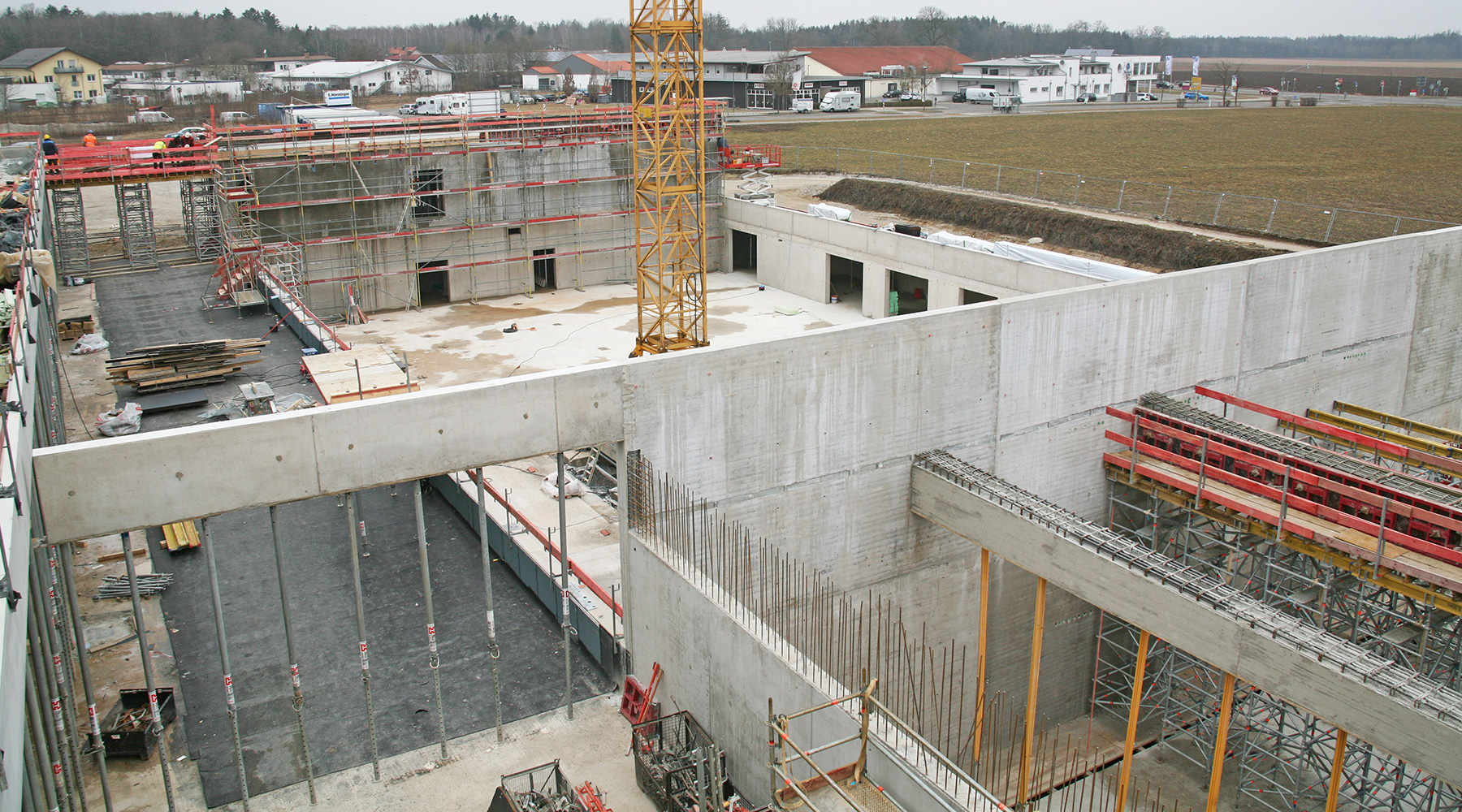

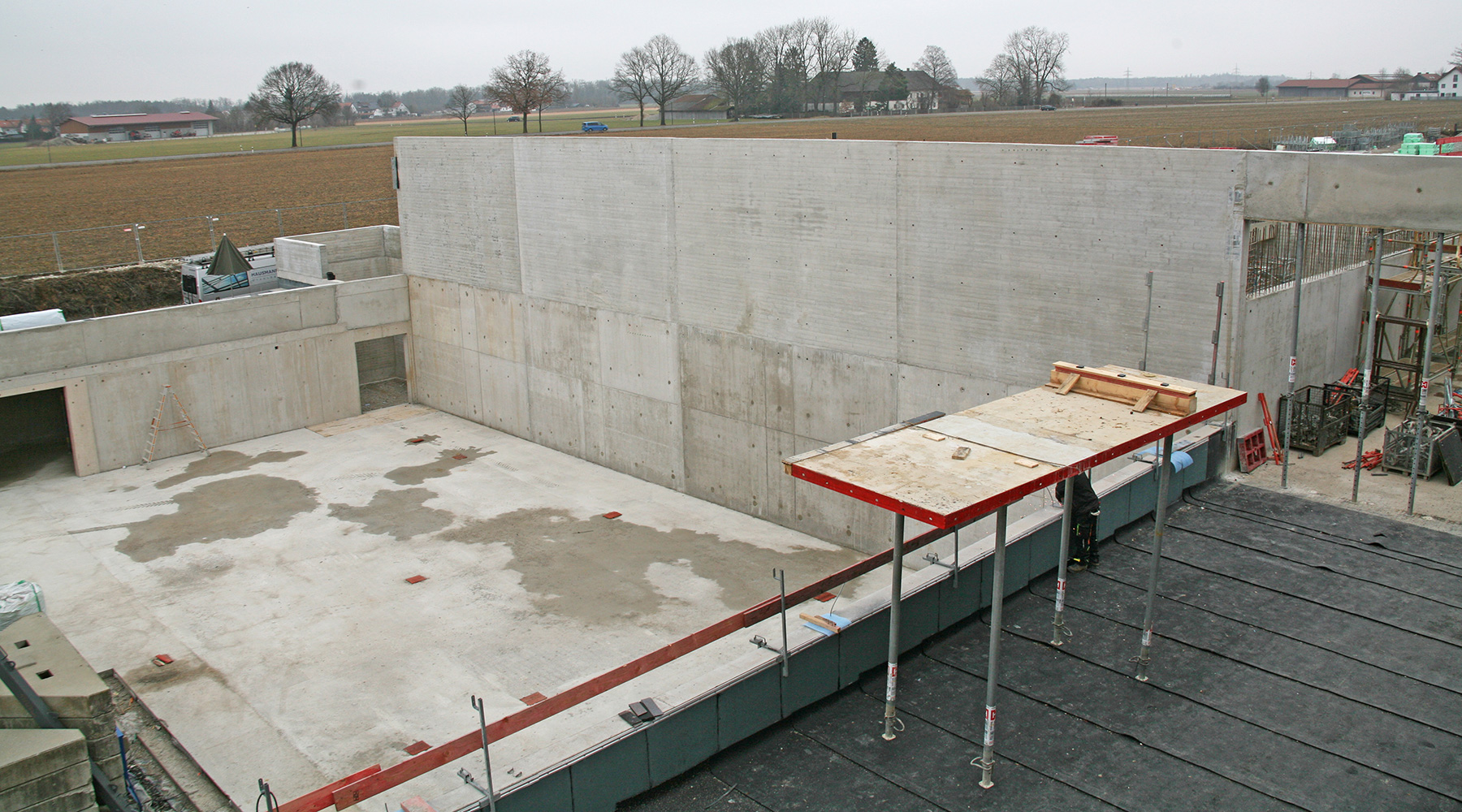

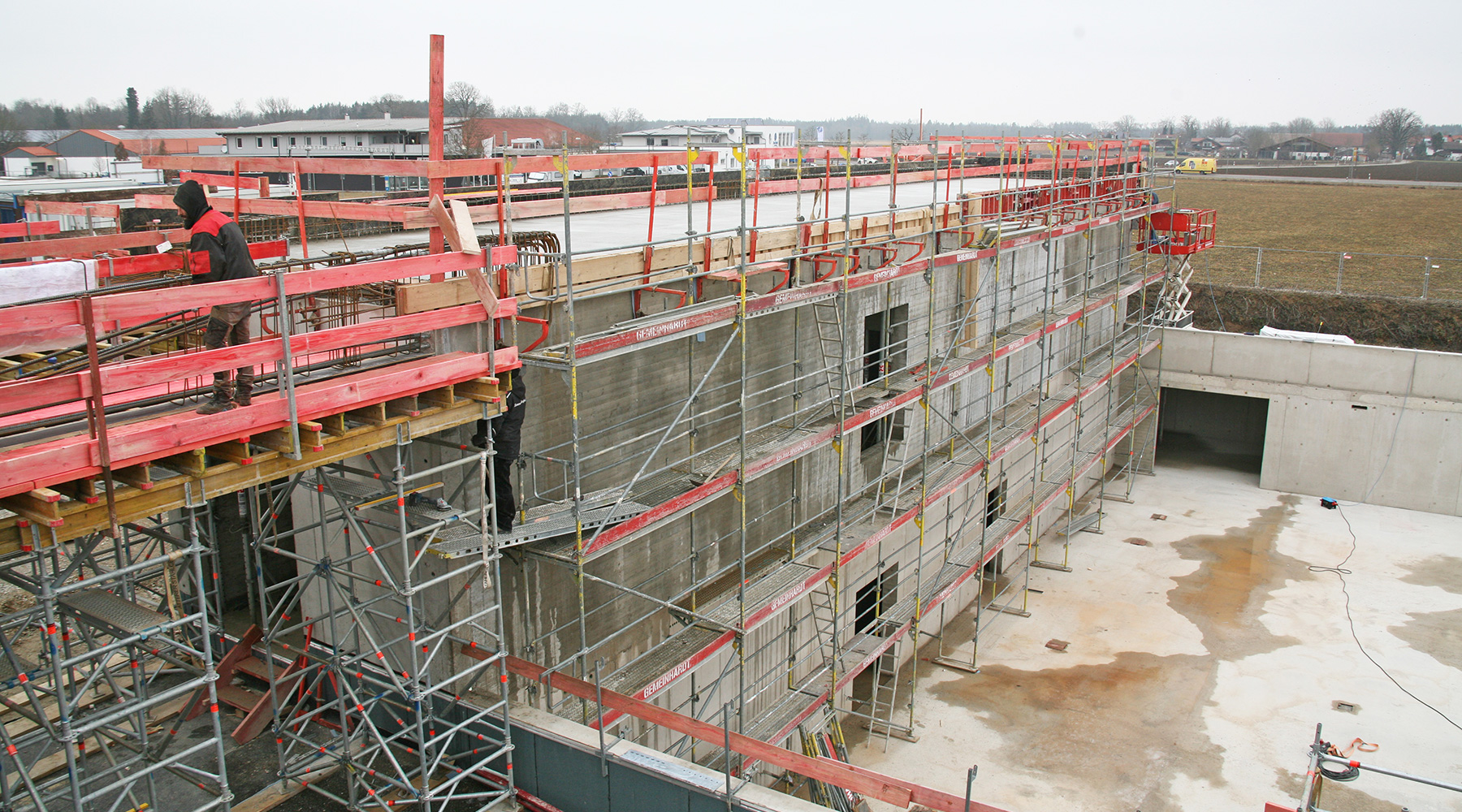

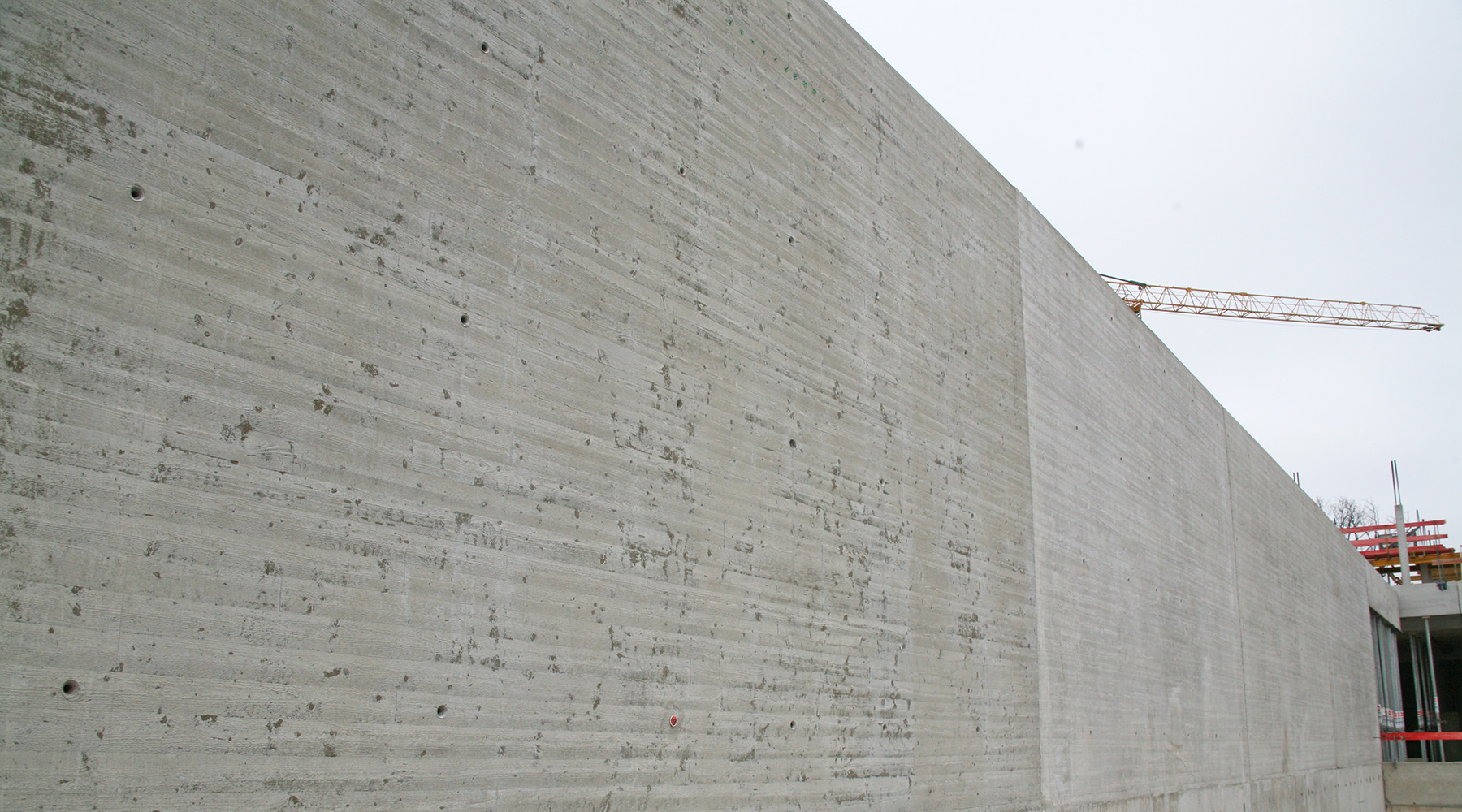

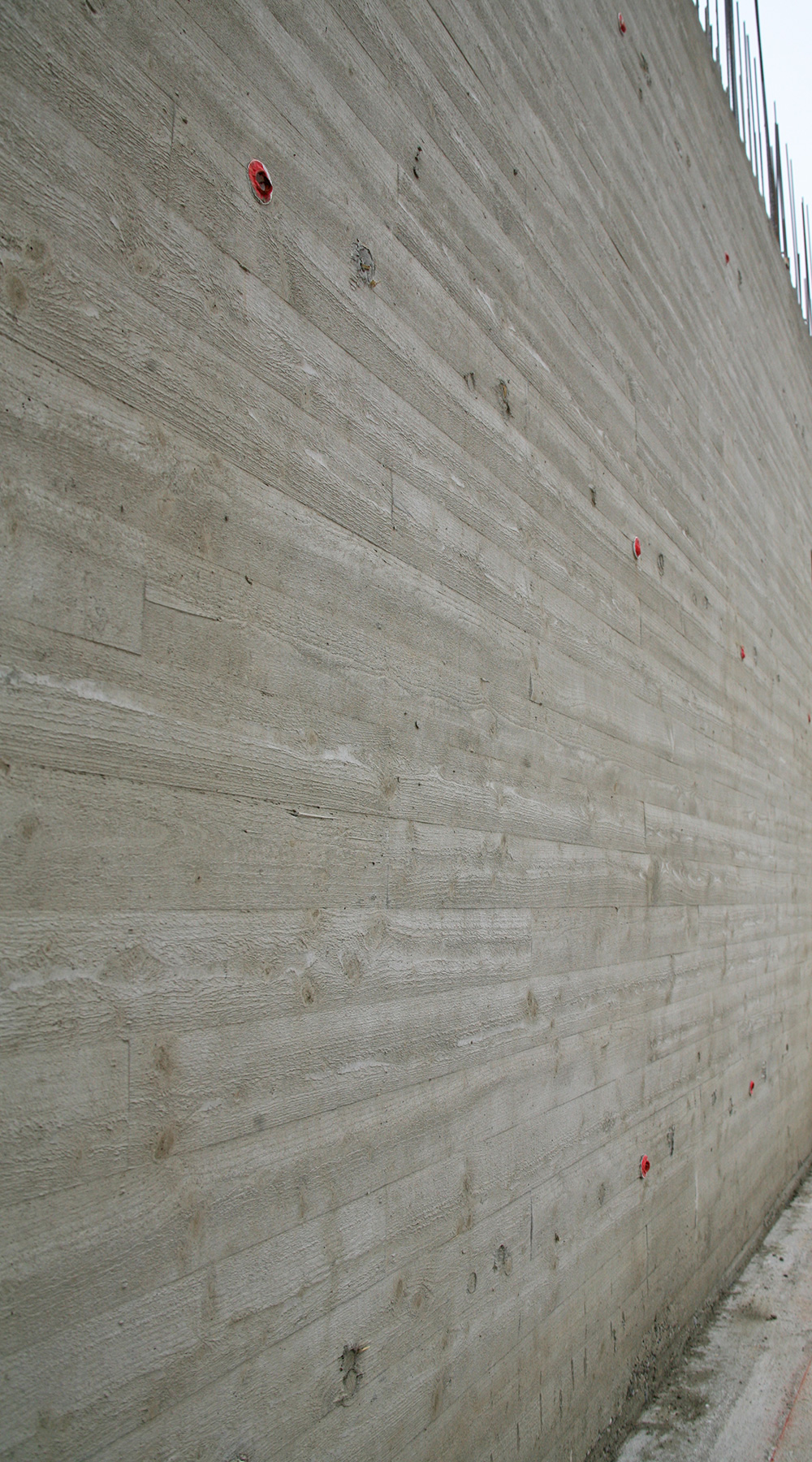

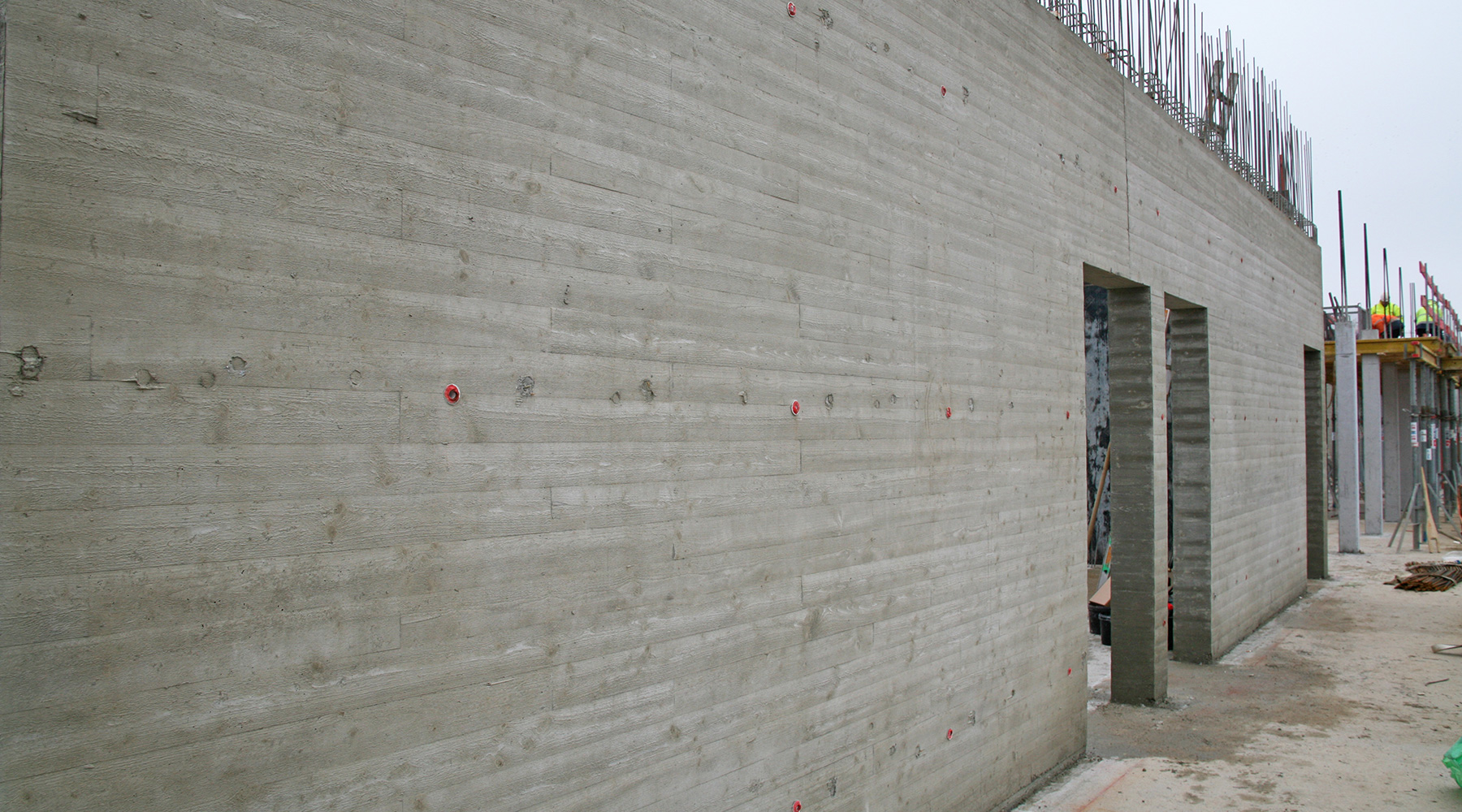

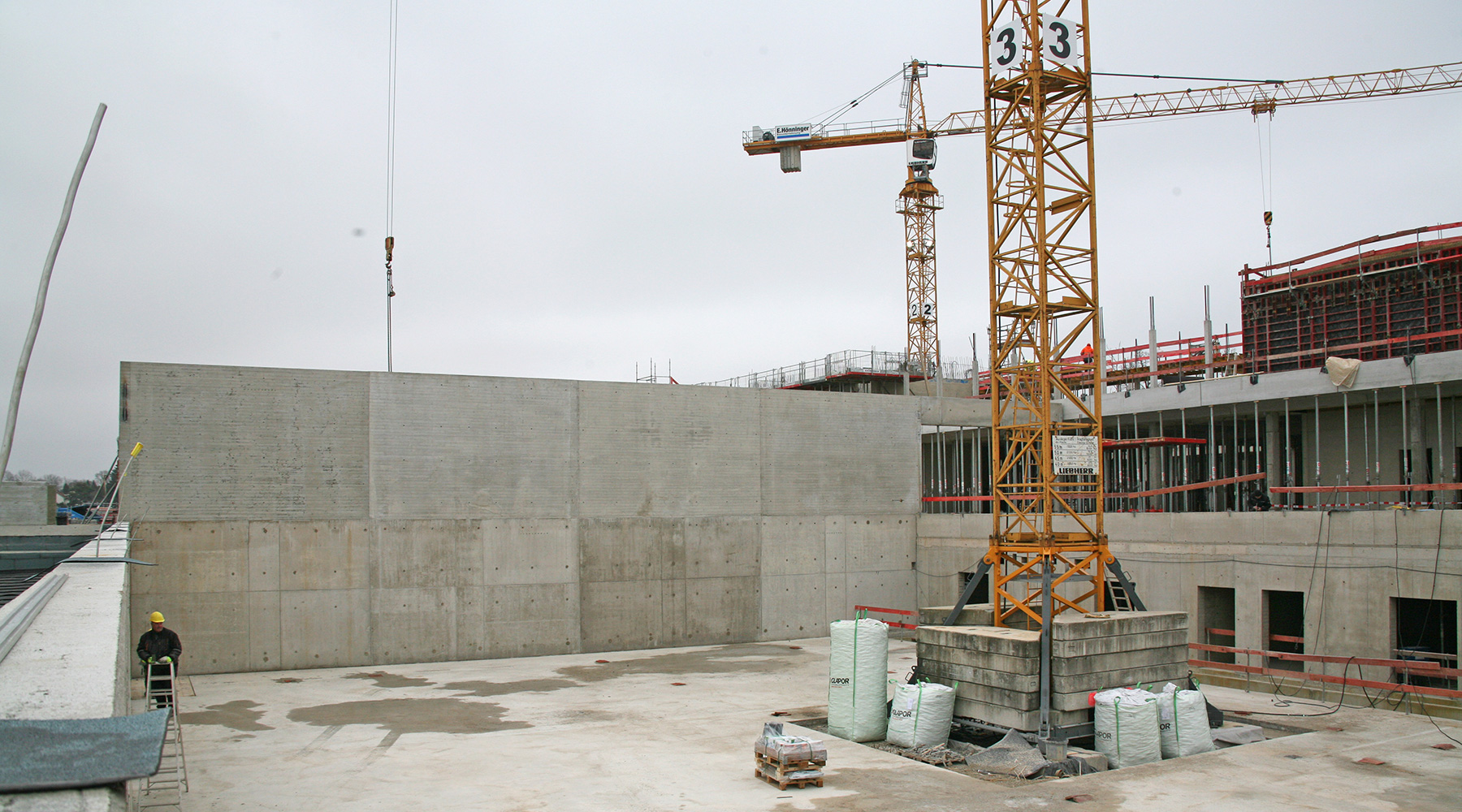

UND HIER EINIGE IMPRESSIONEN DES BAUPROJEKTES:
